Leider ist der Badebeteich komplett in der Sonne und nicht schattig – naja, heute waren 41 Grad – es war für mich leider nicht nutzbar. Ich wäre wirklich in Minuten komplett verbrannt. Ich habe das Baden verlegt bis dahin als die Wolken kamen und habe mich im frühabendlichen Betrieb ins Wasser gestürzt. Das Wasser hatte schon extreme Badewannentemperatur. Abkühlung Fehlanzeige- jedoch für mich als Wasserrate egal! Auf Grund von mangelnden Alternativen werde ich mit Sicherheit wiederkommen. Der Eintritt ist billig zwischen 60 und 80 Baht. Schön ist – man kann billig Badeklamotten ausleihen und such Essen und Trinken bekommt man zu erschwinglichen Preisen. Die WC sind nutzbar….
Achtung: man muss Bein einchecken 500Baht hinterlegen. Wofür auch immer. Jedenfalls die Betten und der Fernseher sind festgeschrieben, sodass man diese nicht klauen könnte. 😀😃🙂
Man bezahlt 350Baht die Nacht und man bekommt 350Baht die Nacht. Wenn einen das vorher bewusst ist, ist alles gut! NUR DAS KOPFKISSEN GEHT WIRKLICH GARNICHT. WIDERLICH. GESUNDHEITSFEFÄHRLICH!!! Es liegt extrem verkehrsgünstig direkt an der Hauptstraße und am zentralen Busbahnhof, jedoch hört man von beiden GARNICHTS. Das ist perfekt. Der Empfang ist eher sehr unterkühlt und grüsst seine Gäste natürlich niemals. Hier muss man scheinbar jedes zusätzliche Wort extra bezahlen, daher hat man sich hier auf das Wichtigste reduziert. Die Zimmer sind mir AIR und Kühlschrank, Flatscreen und Dusche, sowie bequemer Toilette und Telefon eingerichtet. Natürlich gibt es wie überall in Thailand WLAN – WELCHES NIRGENDS IM HOTE AUF DREI VWRSCHIEDENEN GERÄTEN FUNKTIONIERT HAT BZW ERST HARNICHT ANGEZEIGT WIRD. Kaffee und Tee gibt es kostenlos im Coffee Shop neben der Rezeption, welche 24 Stunden mehriderweniger besetzt ist. Das Bad braucht dringend mal eine komplette Grundreinigung, ebenso der Kühlschrank und vereinzelt die Zimmerwände. Die Kopfkissen müssen unbedingt verbrannt oder auf den Sondermüll und ersetzt werden. Mich haben die Unzulänglichkeiten eigentlich nicht gestört,denn…. ICH HATTE EINE AMAZON PAPIERTÜTE NEBEN DEN FERNSEHER GESTELLT MIT LEEREN PLASTIKBEUTEL UND GUMMIBÄNDERN DARIN. ICH WOLLTE VERSCHIEDENE DINGE VERPACKEN. NACH DER ZIMMERREINIGUNG WAR DIESE ENTSORGT WORDEN, OBWOHL SIE NICHT!!! IM MÜLL LAG. DAS BEDEUTET, DASS ZUMMERMÄDCHEN HAT SICH DURCH DIESE TÜTE GEWÜHLT BIS ZUM GRUND U D ENRSCHUEDEN DIESE WEG ZU WERFEN.
DAS GEHT G A R N I C H T …..!!!!!!! KEIN ZIMMERMÄDCHEN DARF DIE SACHEN DER GÄSTE DZECHWÜHLEN…!!!! N I E M A L S!!!!!!! PS: die Badtür war jedoch weiterhin dreckig, sowie der Lüfter und auch auf dem Fußboden war immer noch der Dreckfeck.
DAS IST IN MEINEN AUGEN DIEBSTAHL!!!
„Genau zwischen Wat Si Bun Ruang und Wat Yot Kaeo Siwichai gelegen, entlang des Mekong in Mukdahan, ist Wat Si Sumang ein diskretes Kloster von der Straße.

Diese wichtigsten religiösen Gebäude sind daher zurückversetzt, nämlich sein Ubosot, sein Viharn und der zwischen den beid positionierte Stupa. Letzteres ist ebenfalls eine kleinere Nachbildung des berühmten Phrathat Phanom, der heiligsten Stupa in der Isan-Region.
Während Ubosot generell geschlossen ist, bleibt Viharn tagsüber für Besucher geöffnet. Von außen fällt er durch seine beeindruckenden neunköpfigen Nagas auf, die symbolisch die Treppe beschützen, und damit auch diesen Viharn.
Im Inneren befindet sich der heilige Buddha namens Luang Po Nak in einem ähnlichen Register, da er von der schützenden Schlange namens Mucalinda beschützt wird.
Antike Statue nach den einzigartigen Linien seines Gesichts, die Schlange, die diesen Buddha überragt, hat sieben Köpfe.“(20221105/patricklepetitjalbimnet)

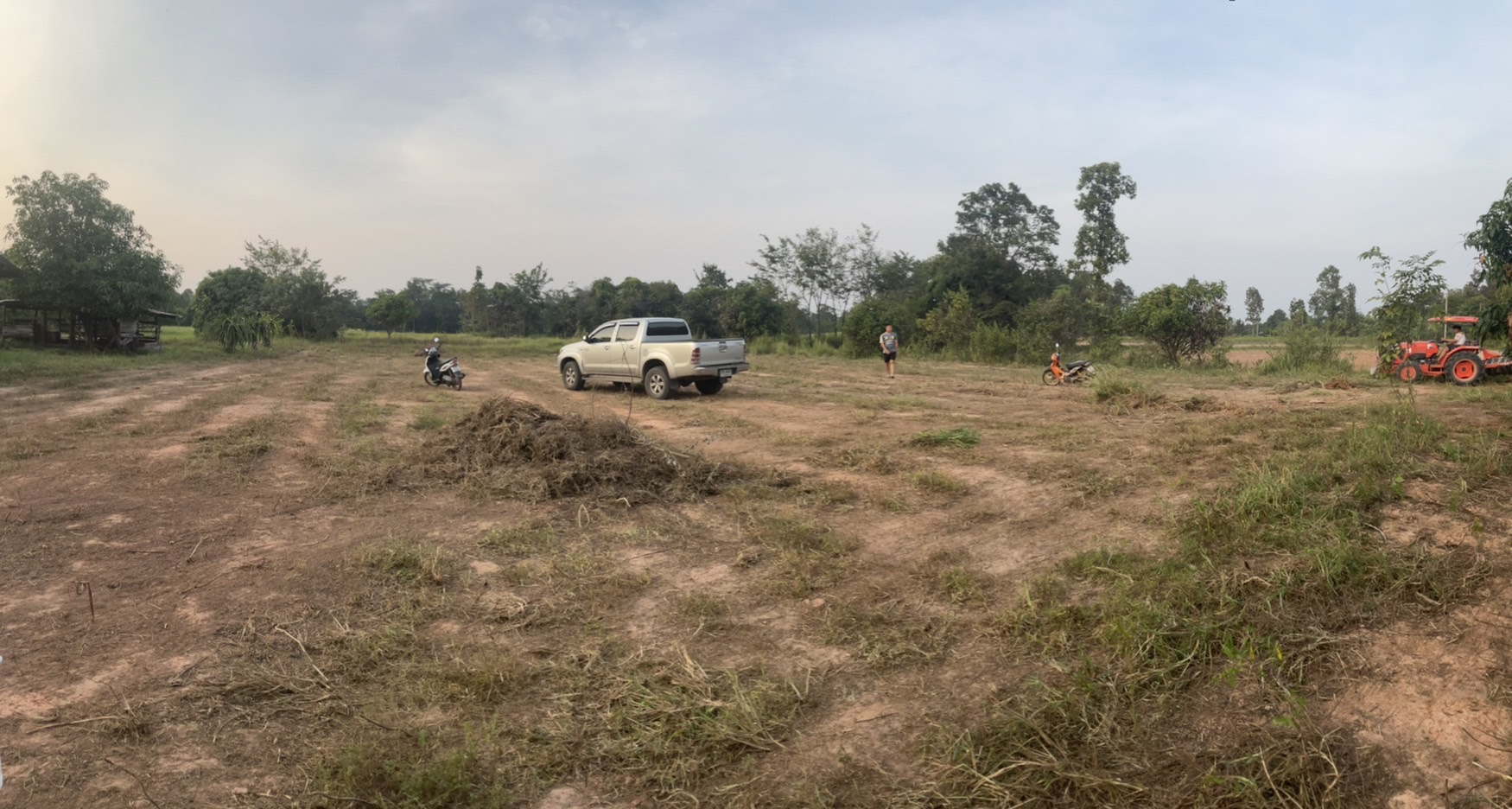

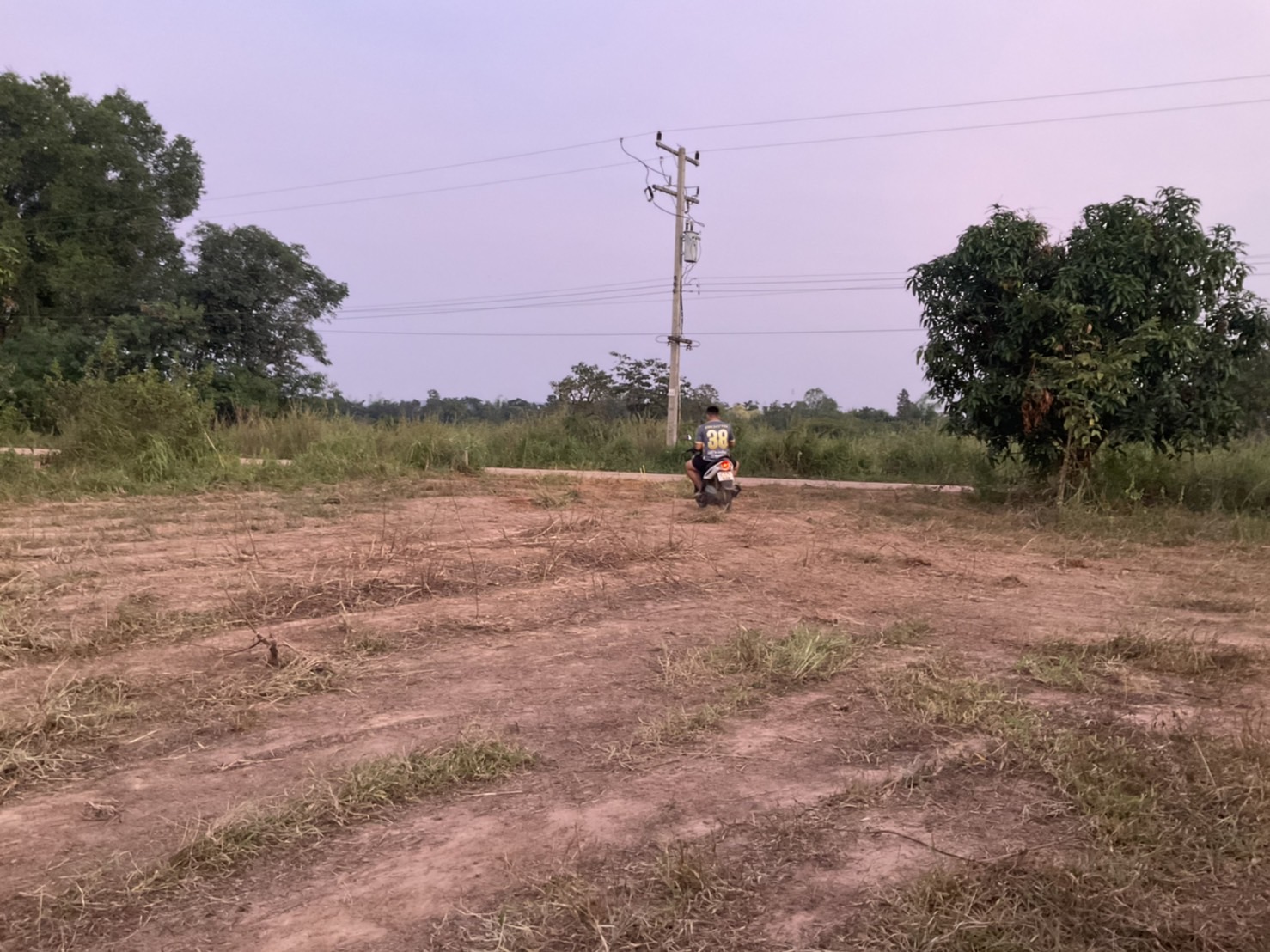

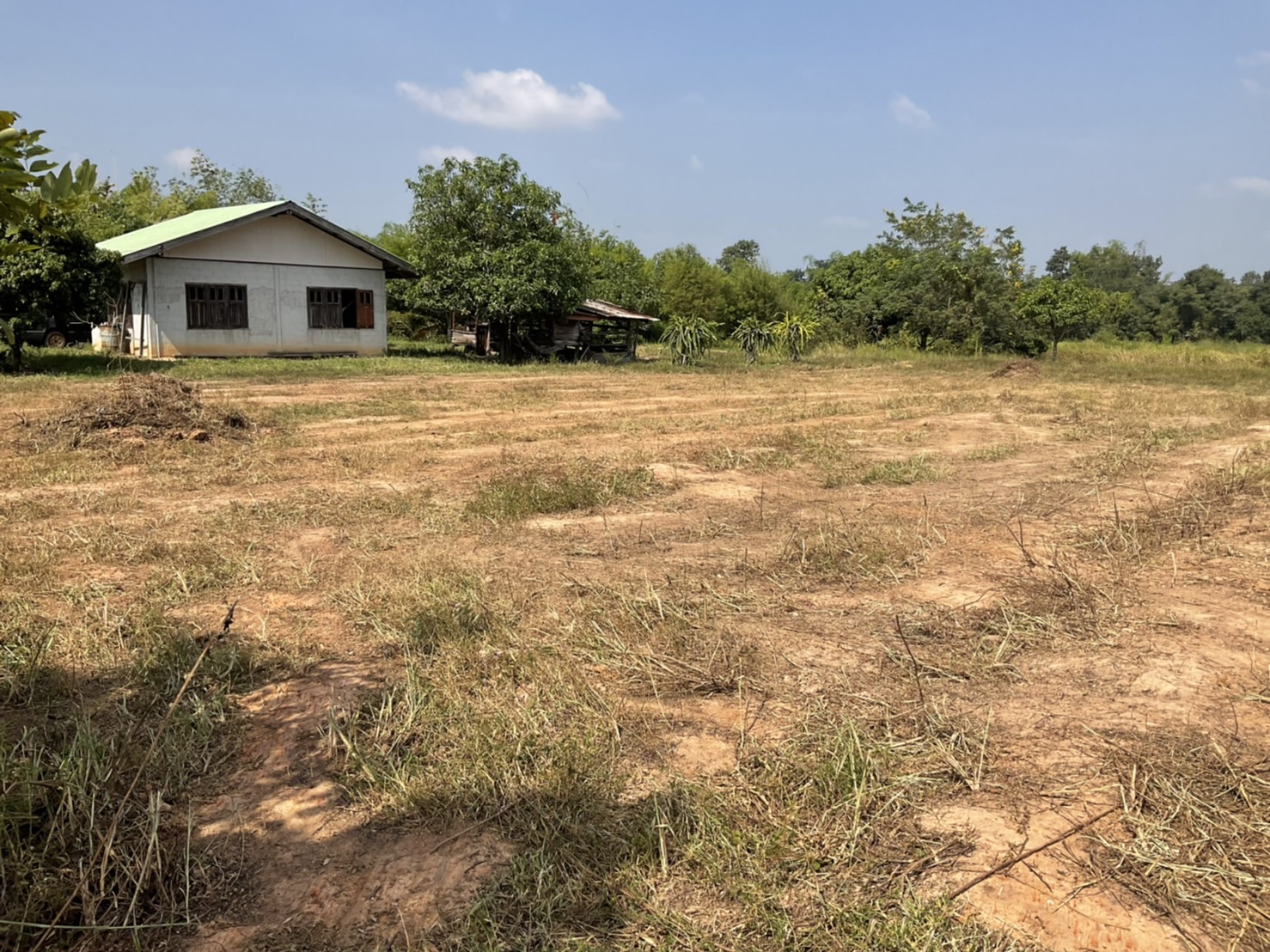

Mittwoch, 02.11.2022 – Das Grundstück wird durch einen buddhistischen „Guru“ gesegnet und die Blsrn Geister werden vertrieben.

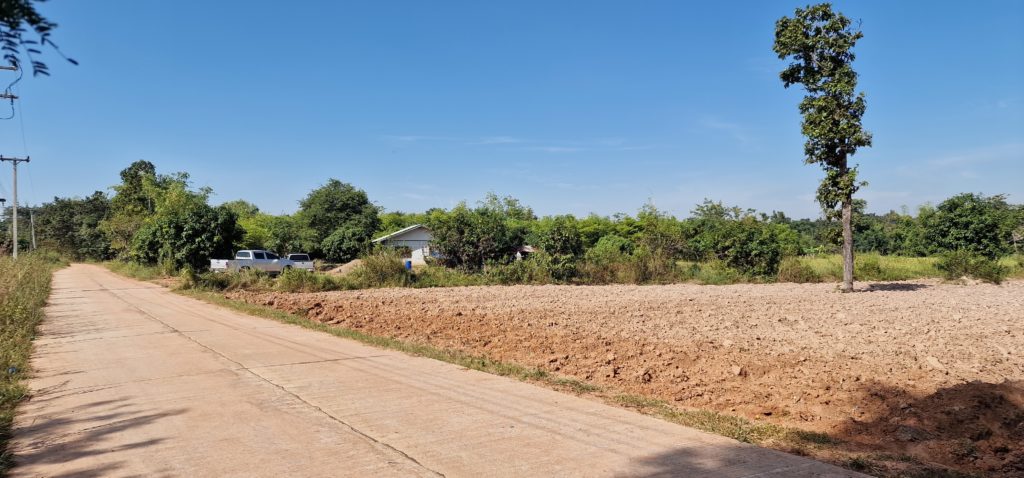

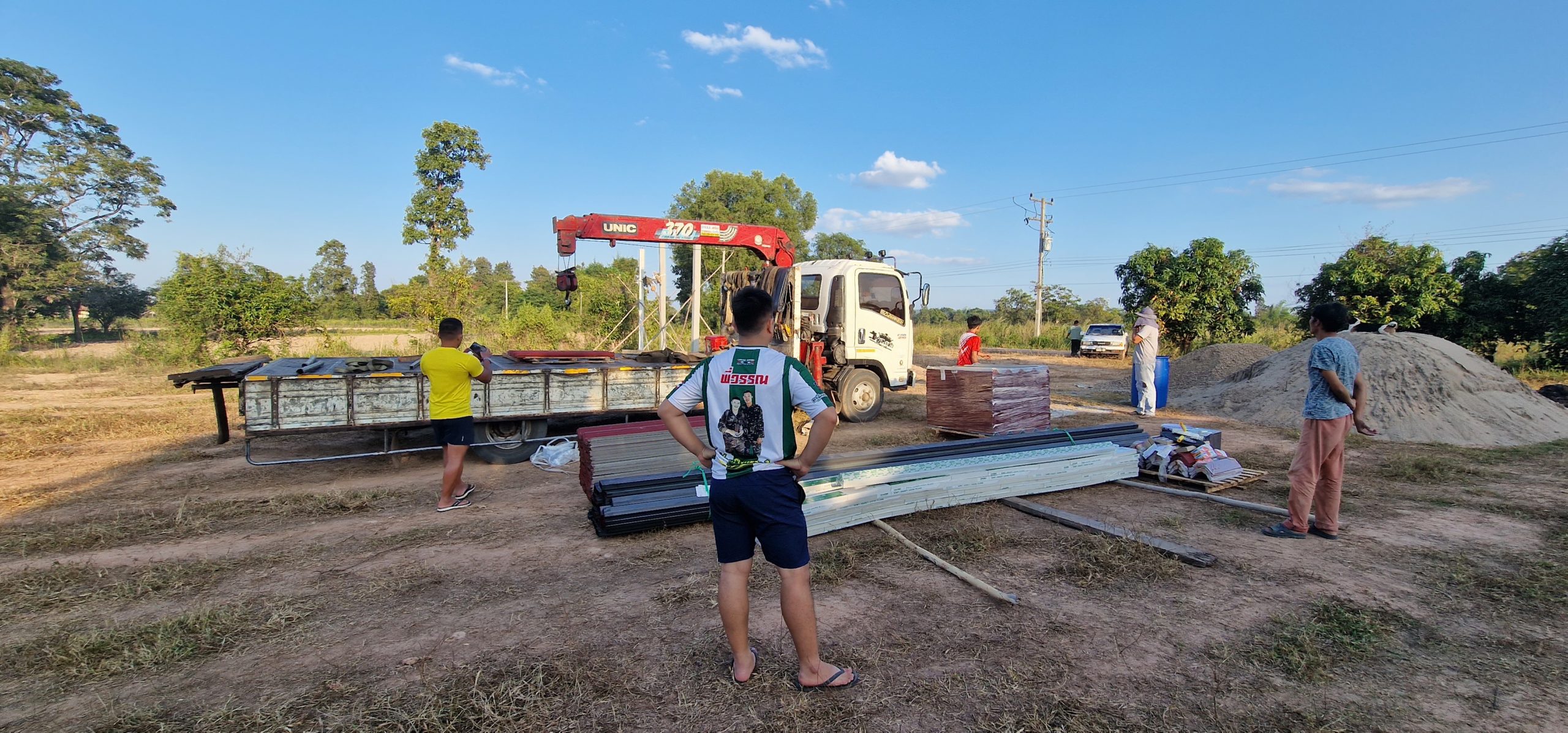

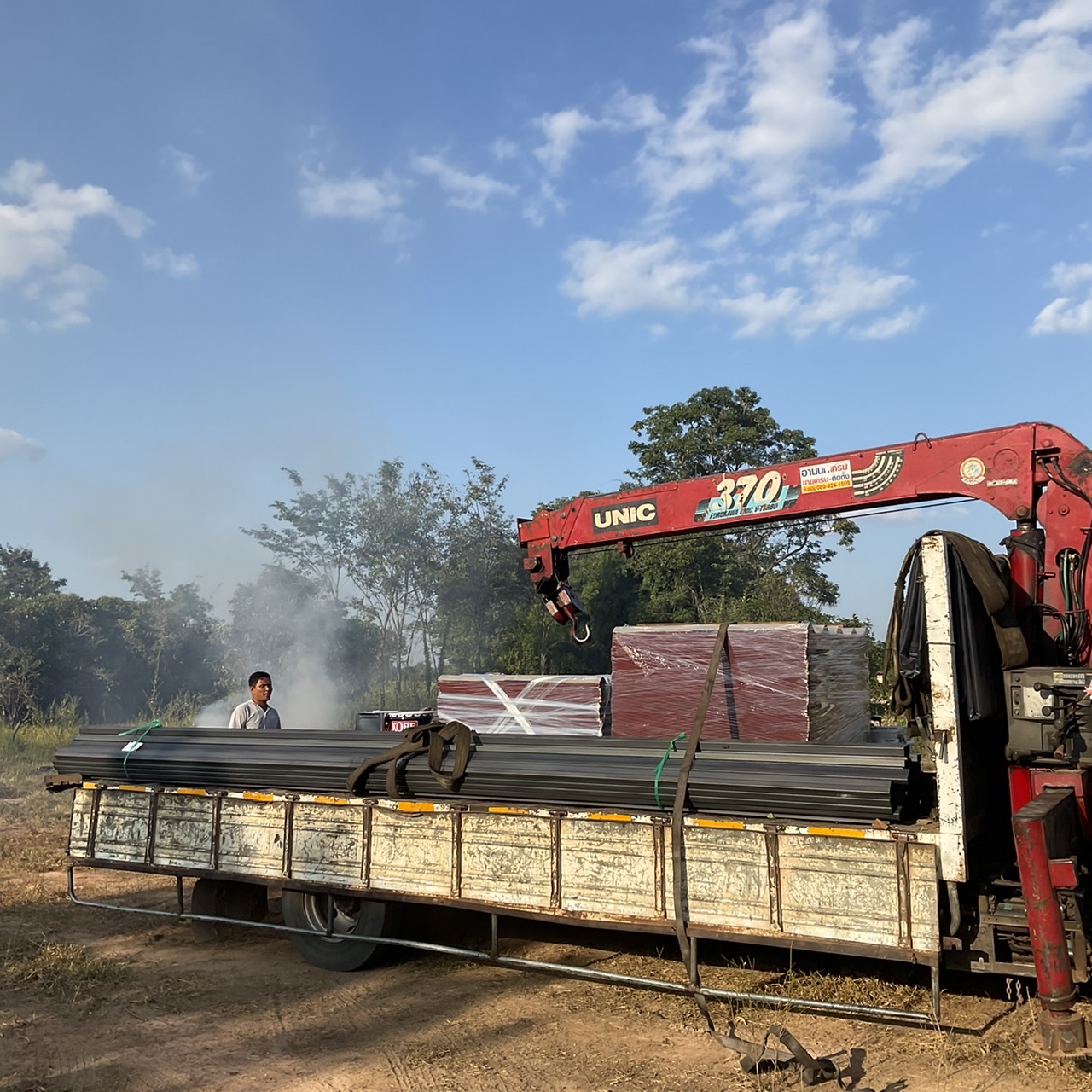

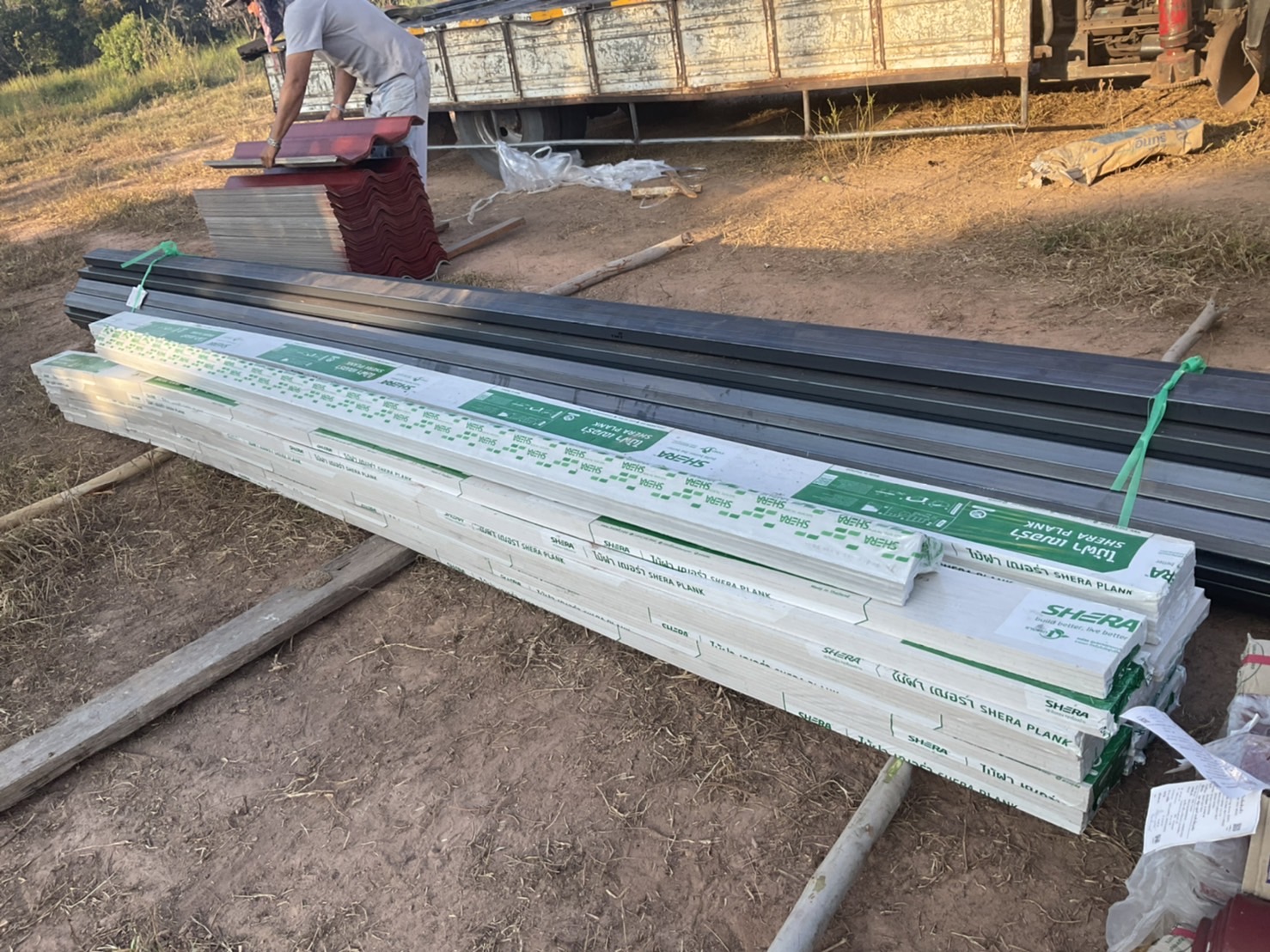

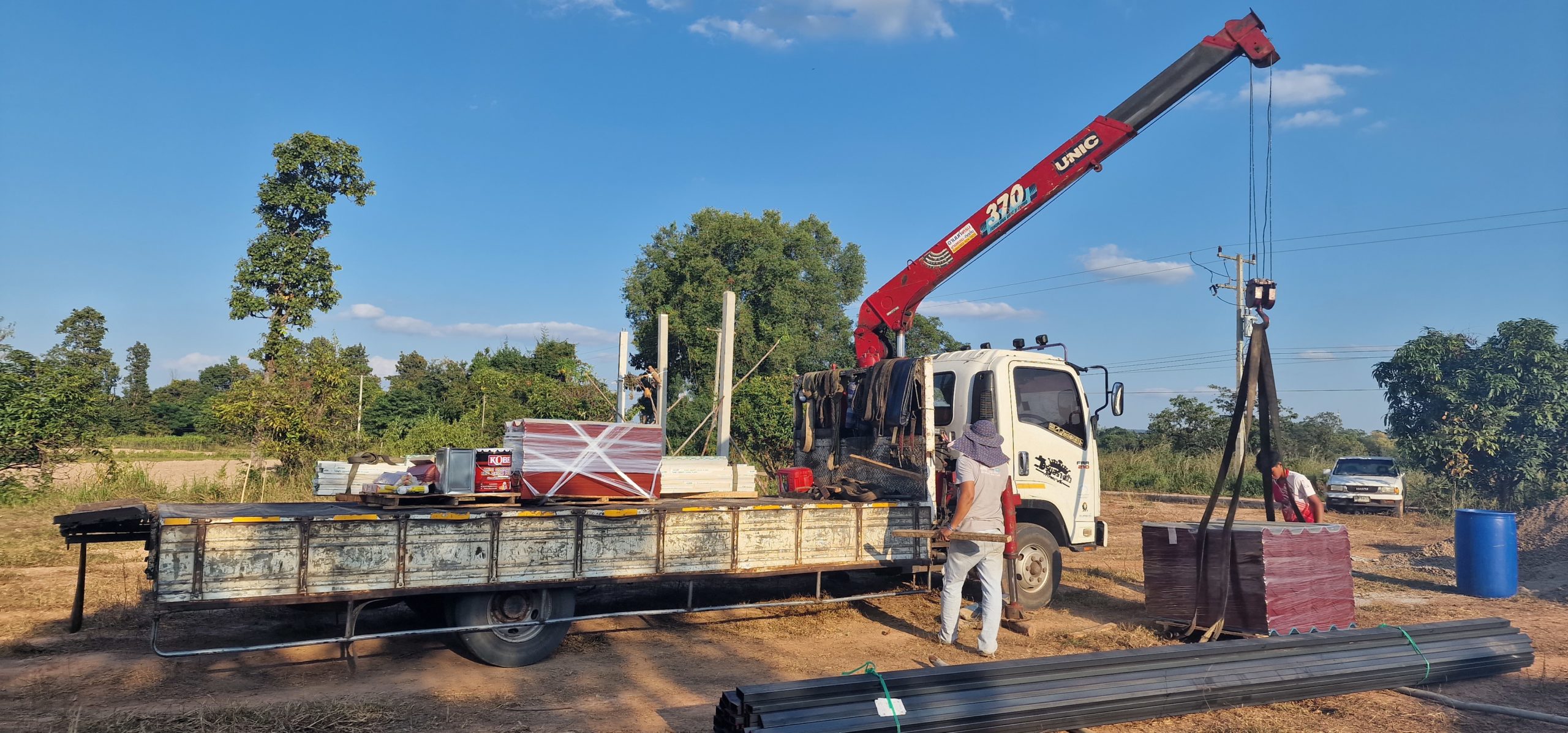

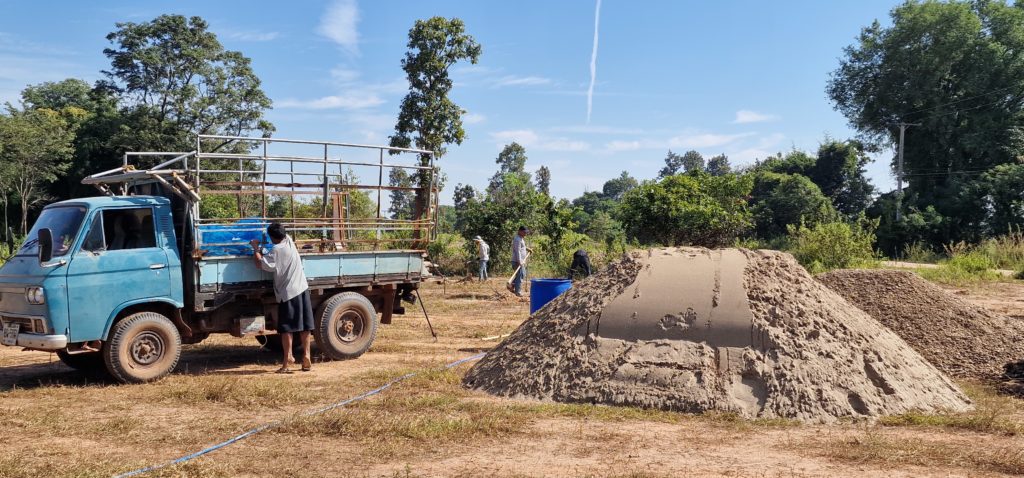

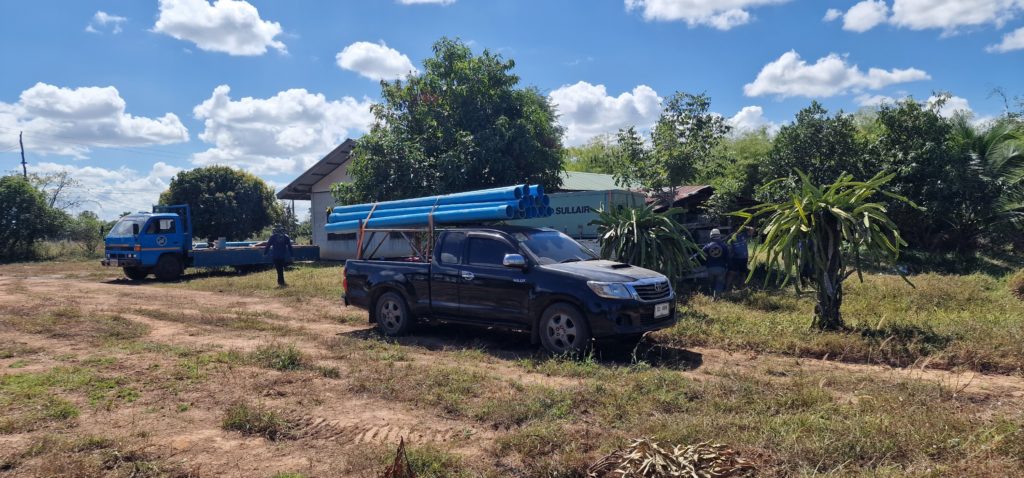

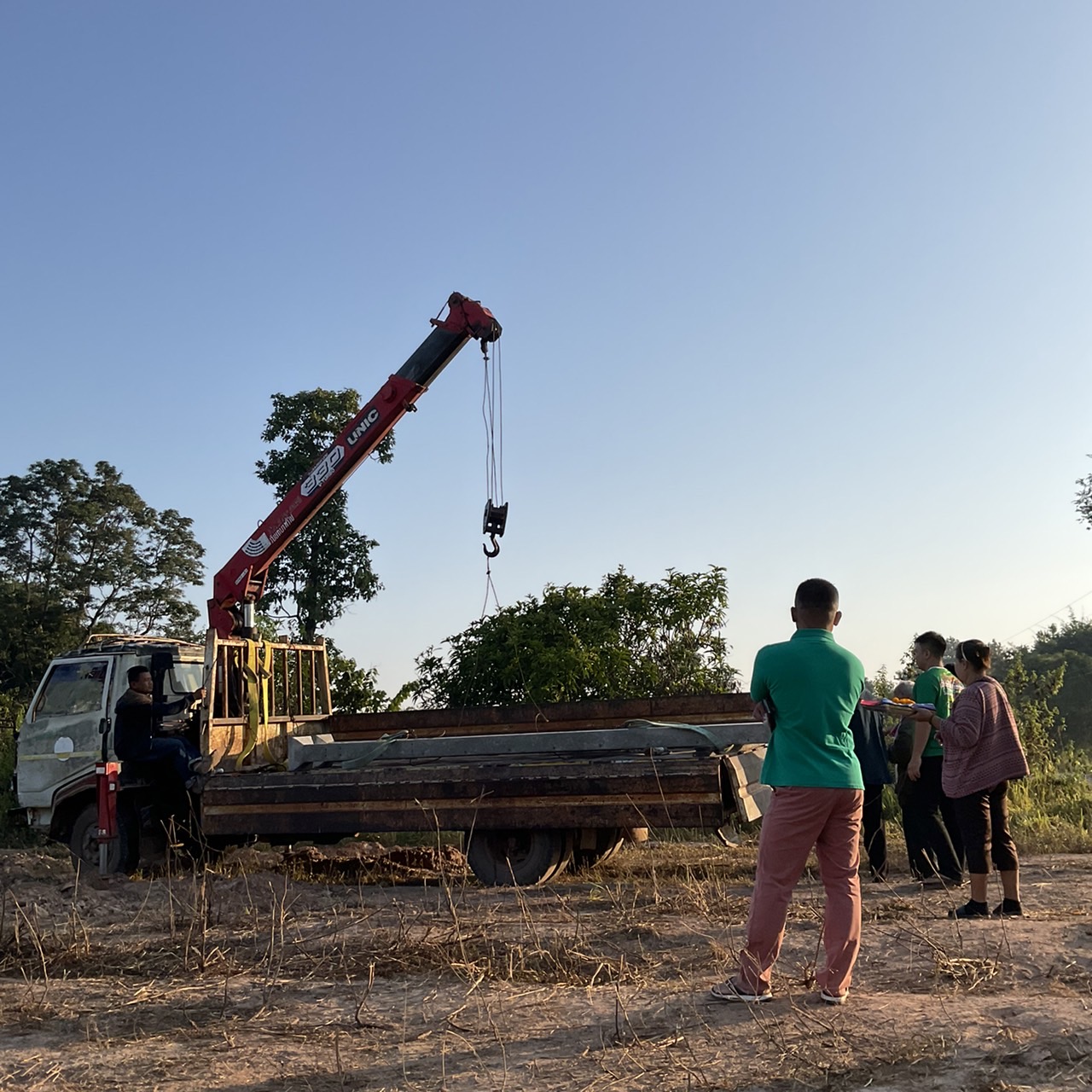

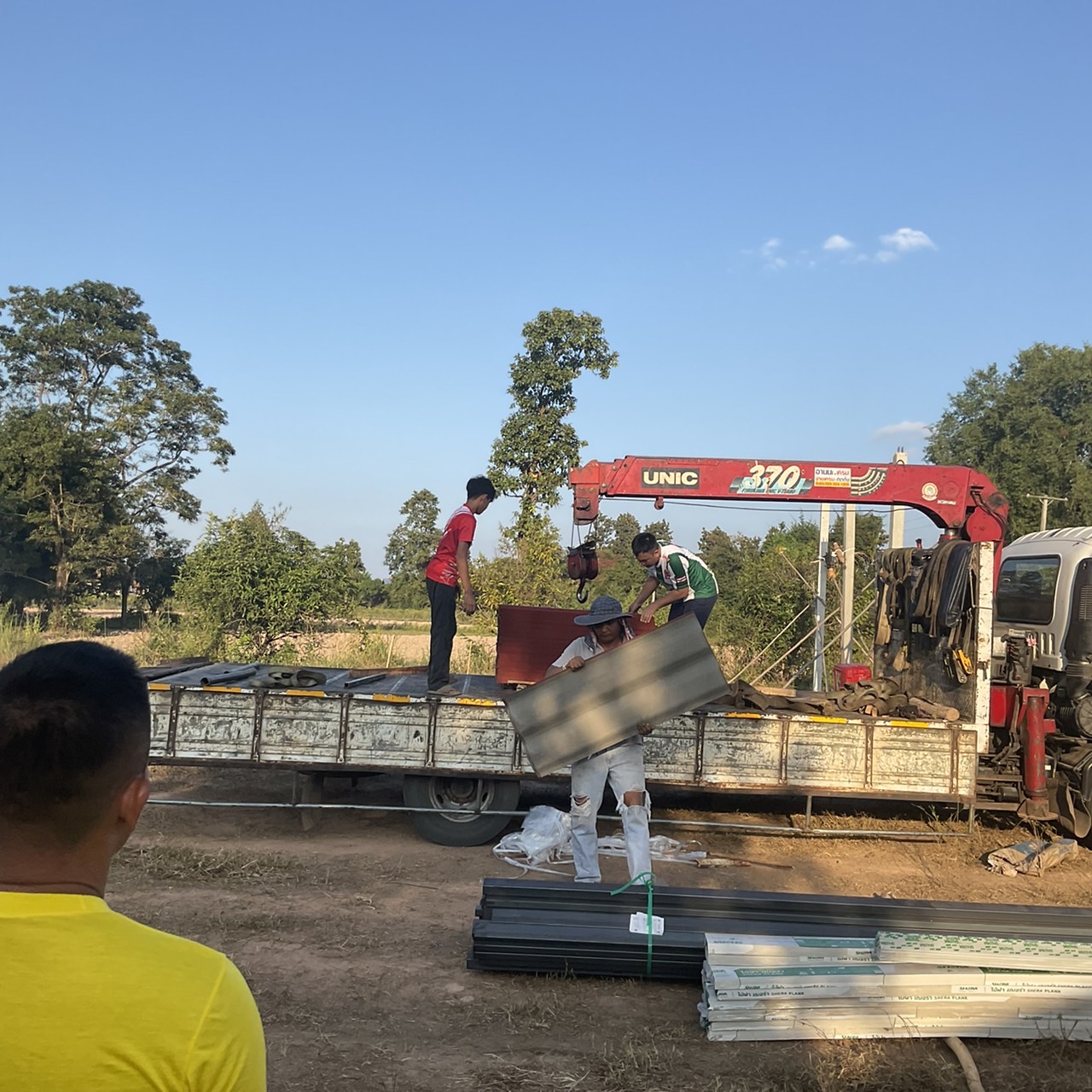

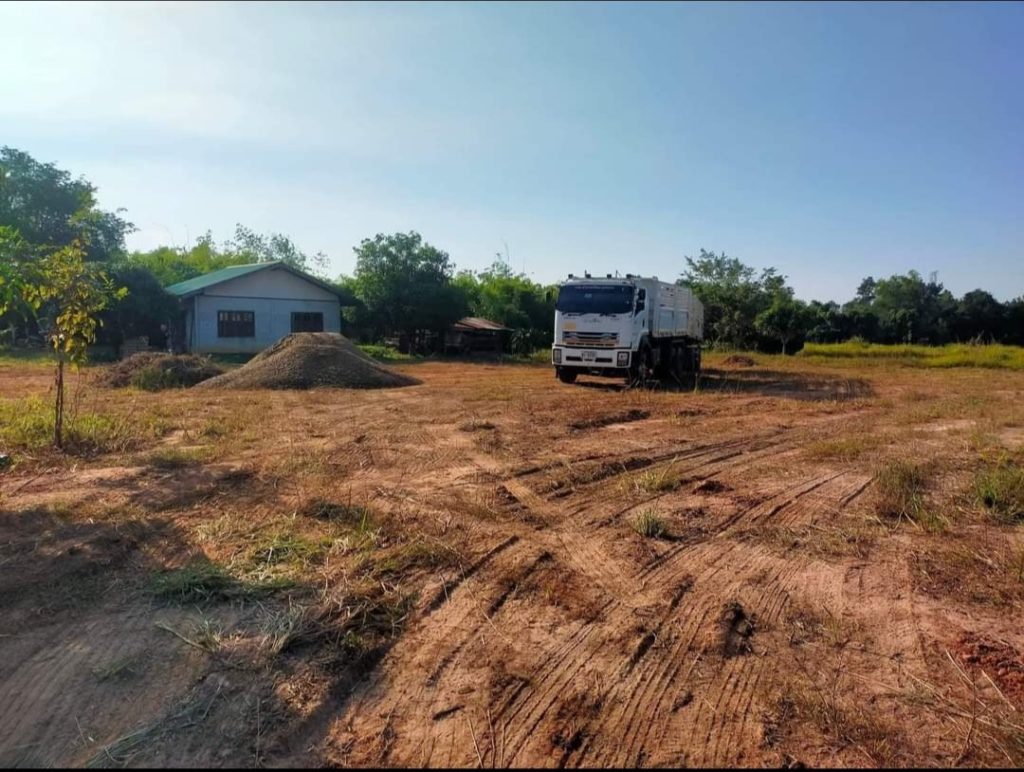

Mittwoch, 02.11.2022. Nachmittag – Materiallieferung

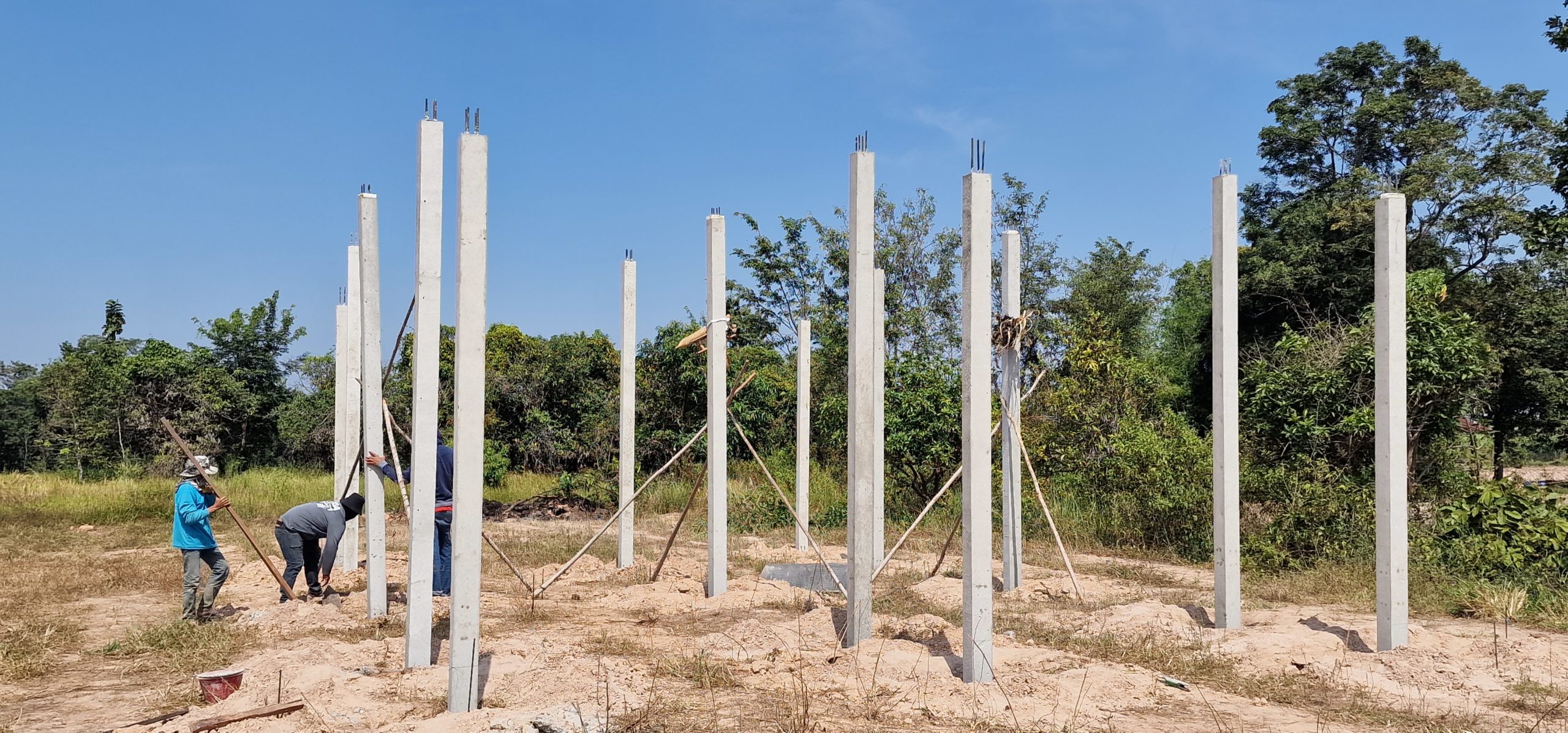

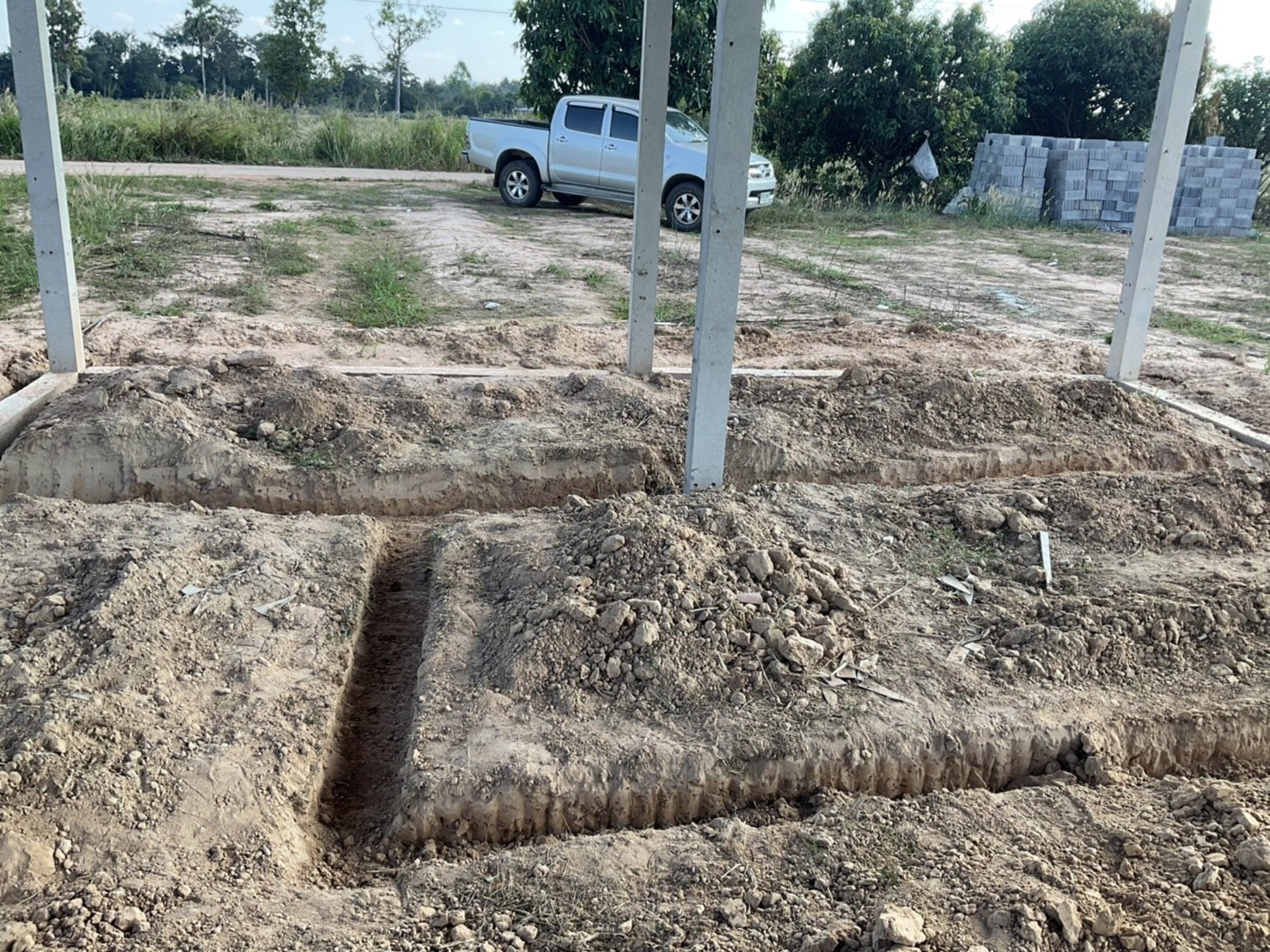

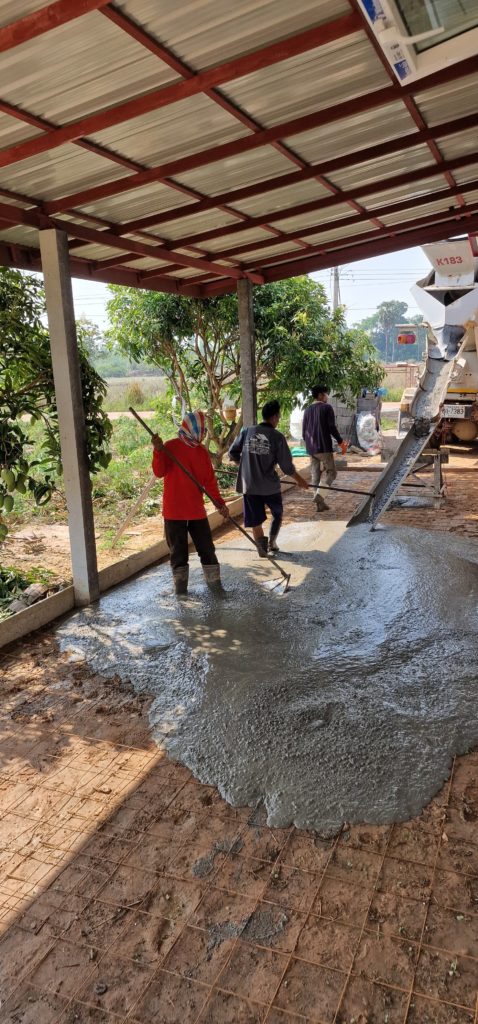

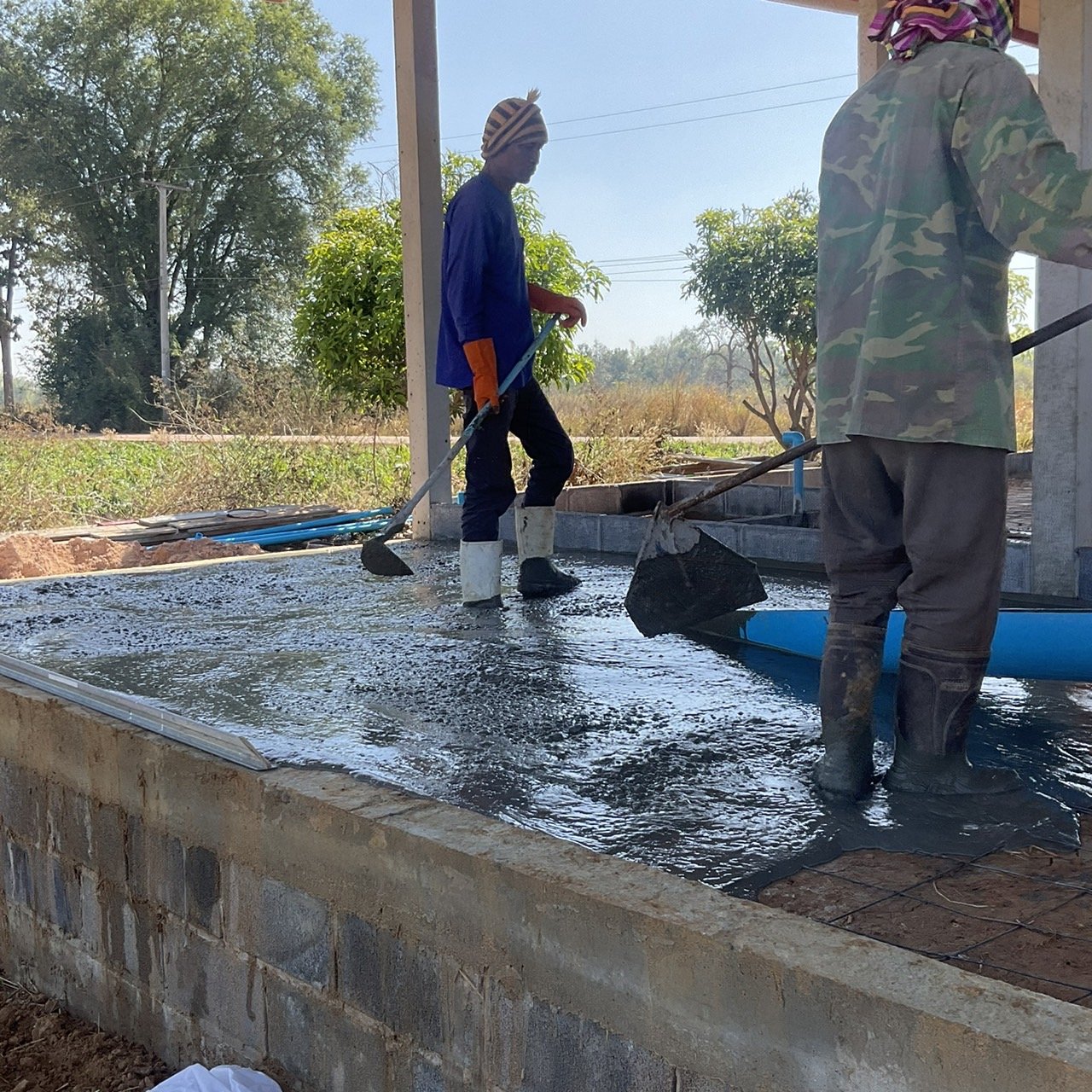

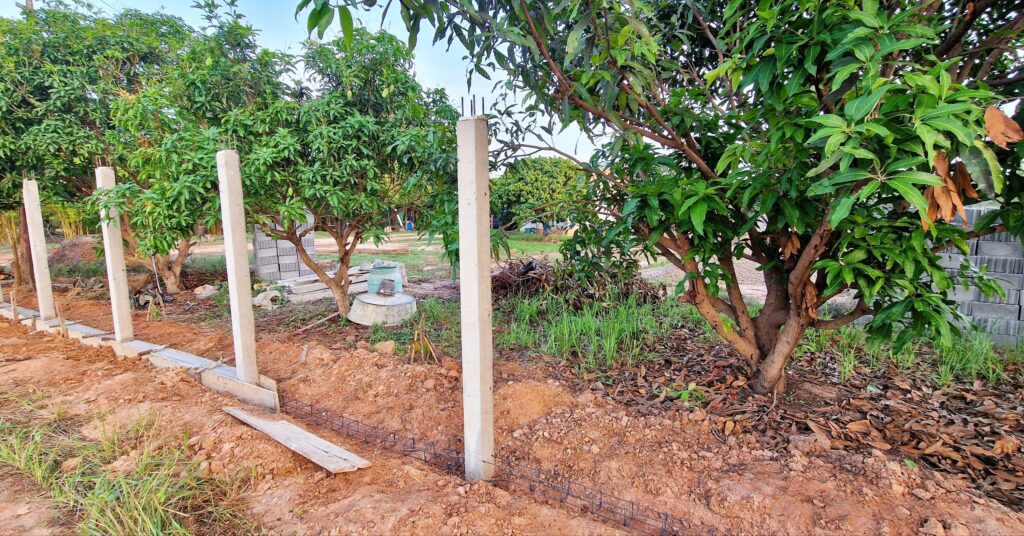

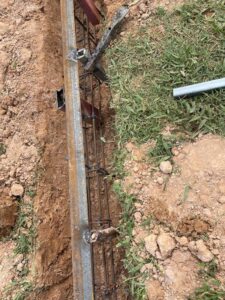

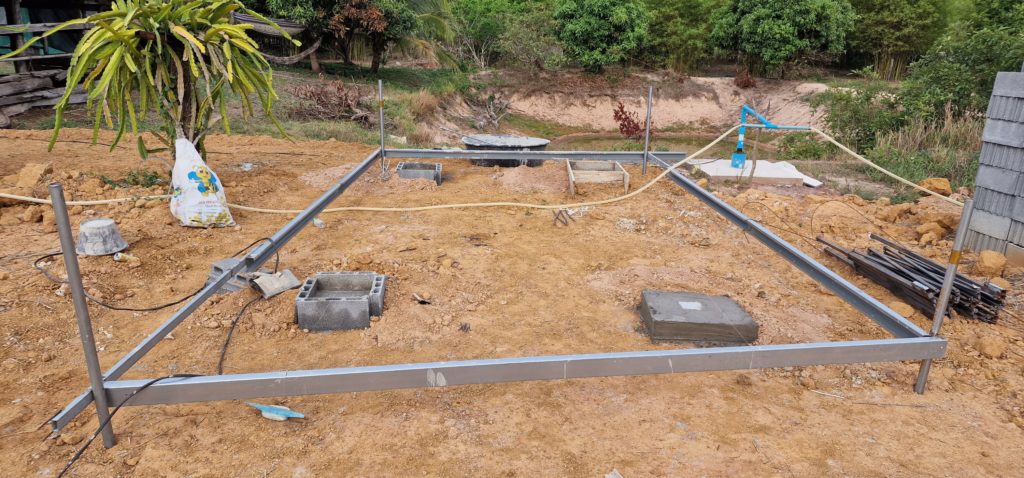

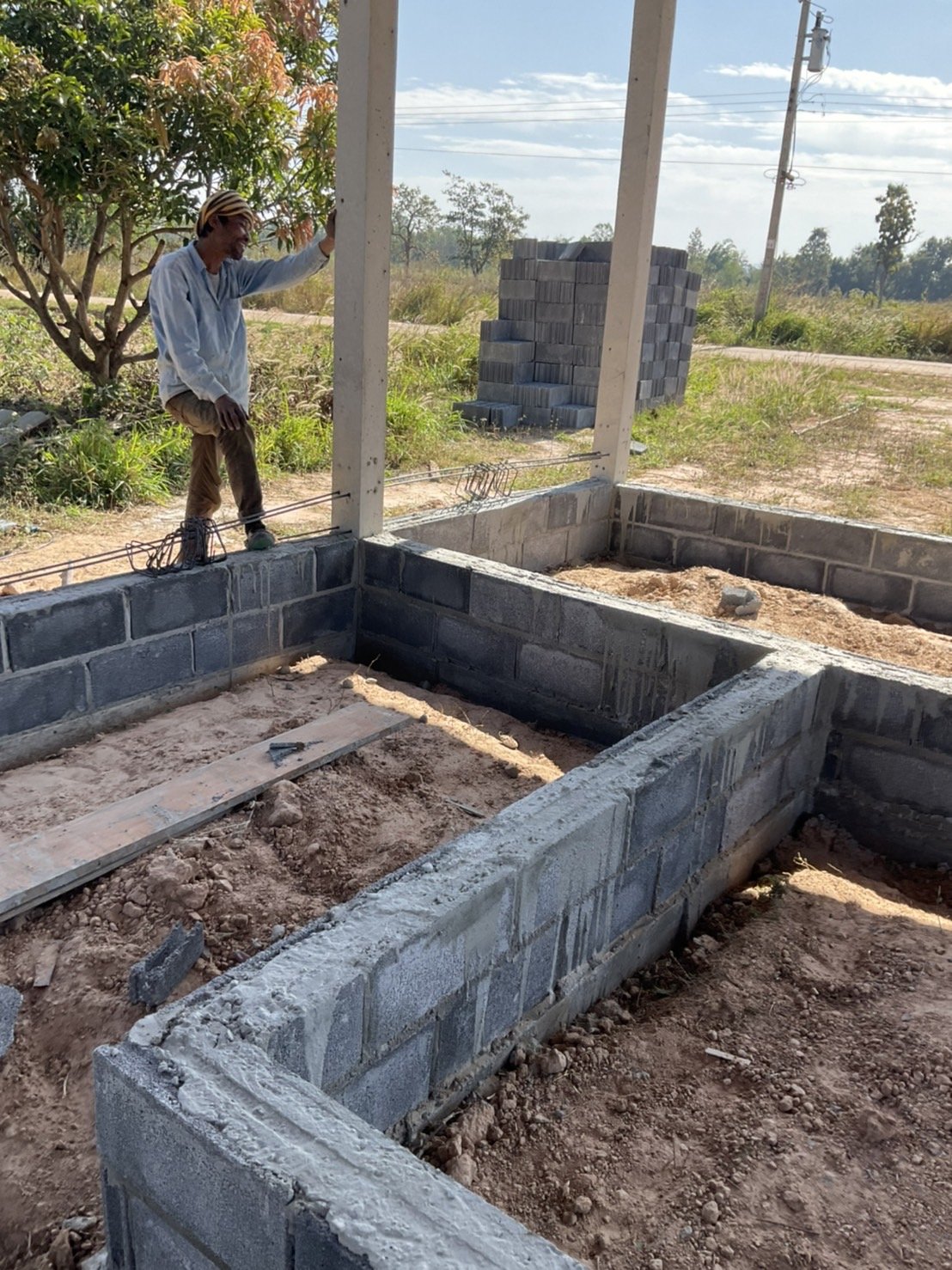

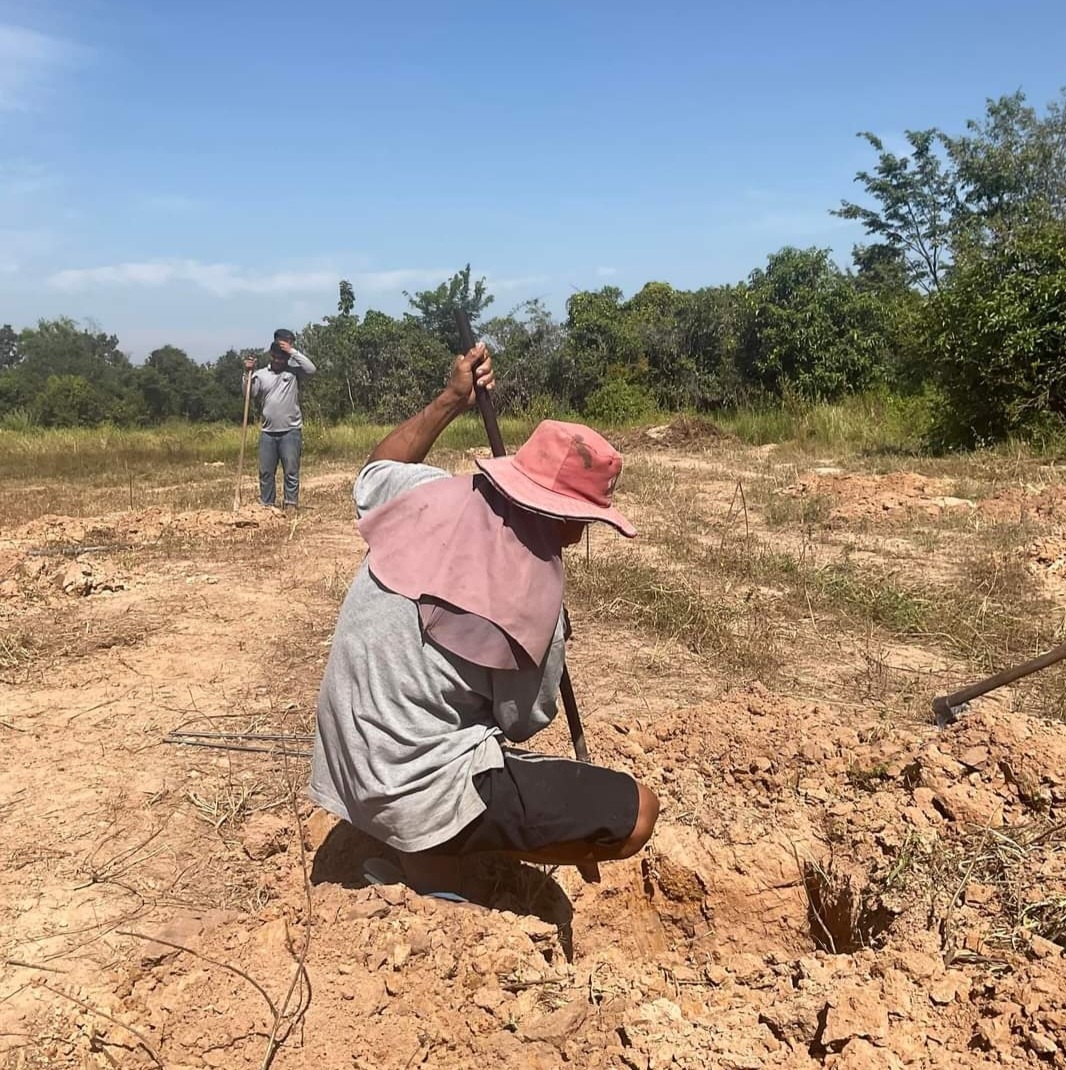

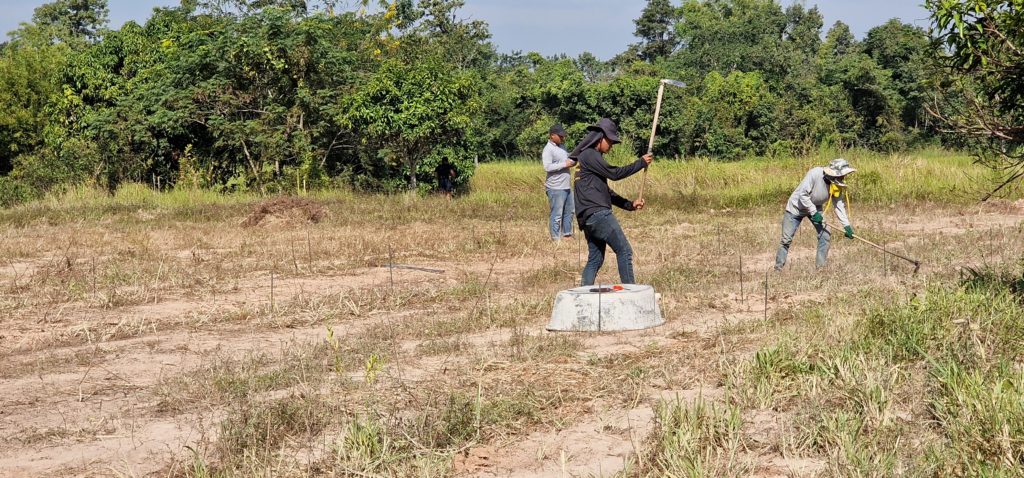

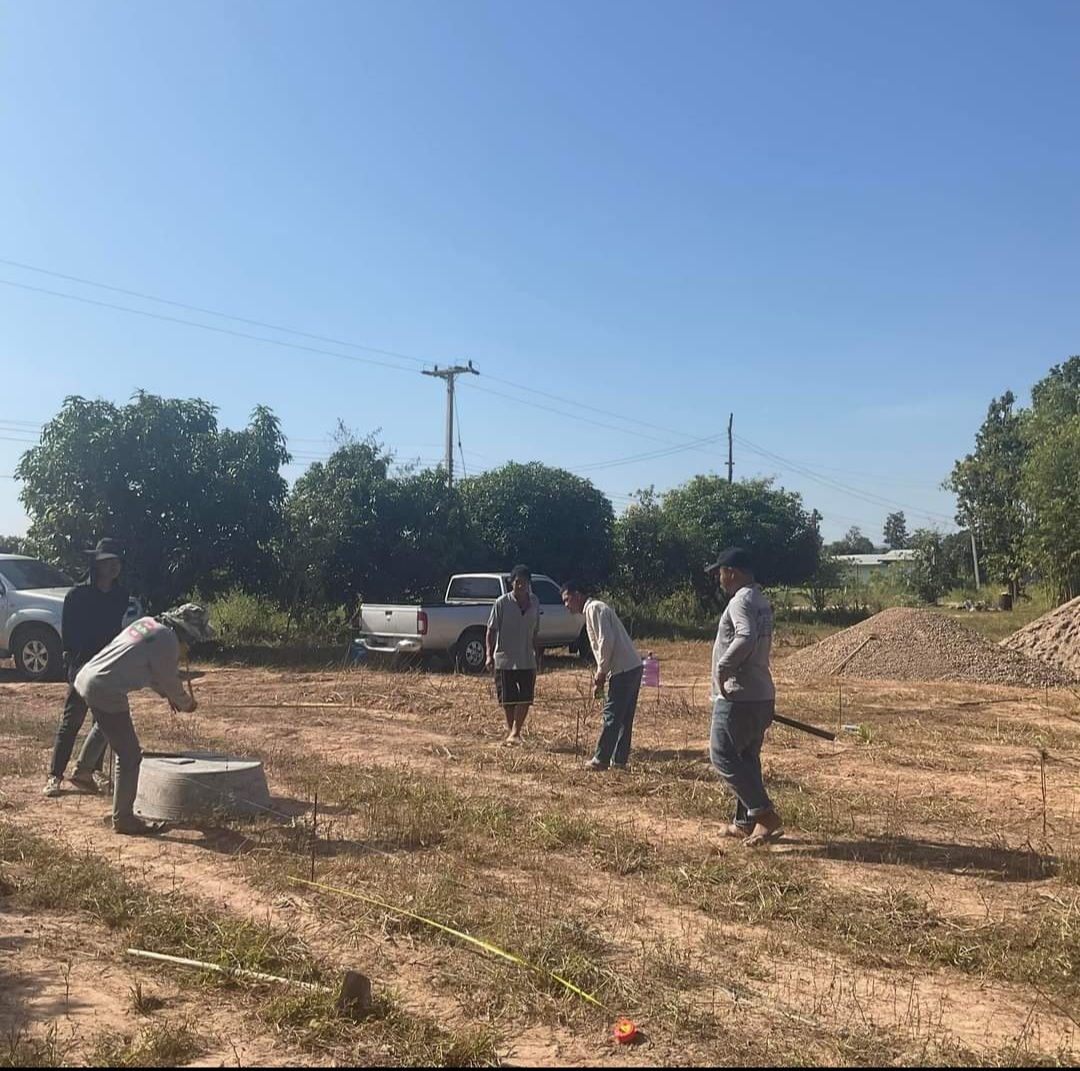

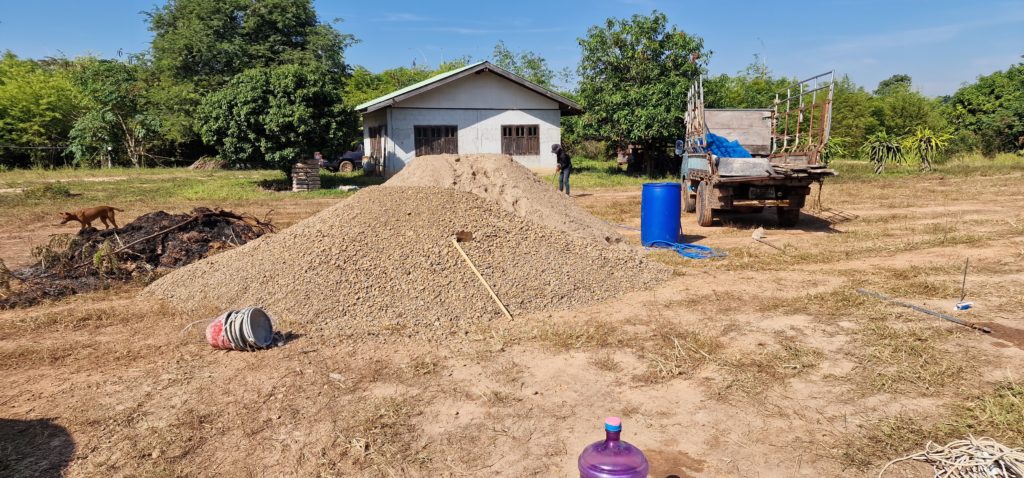

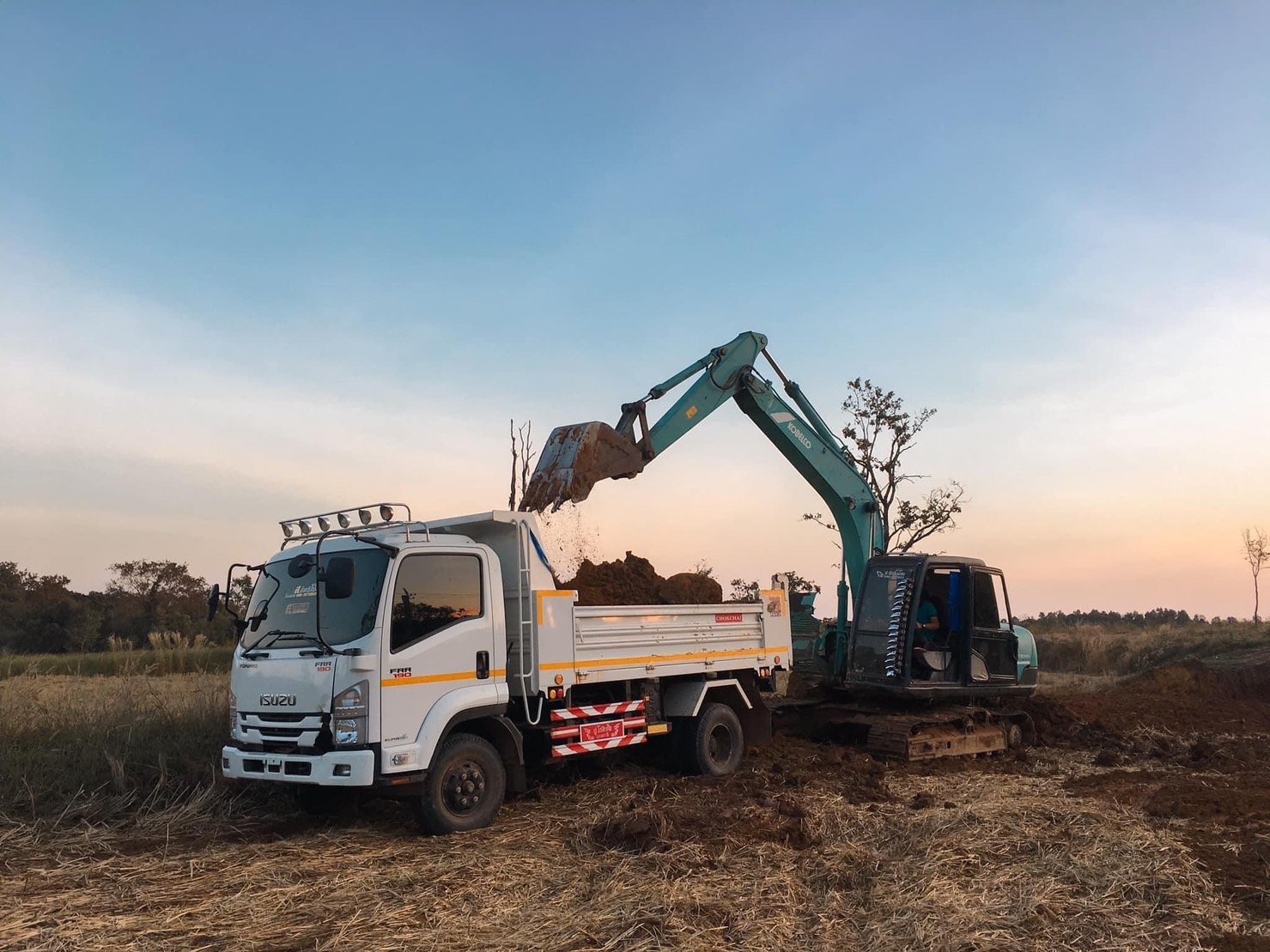

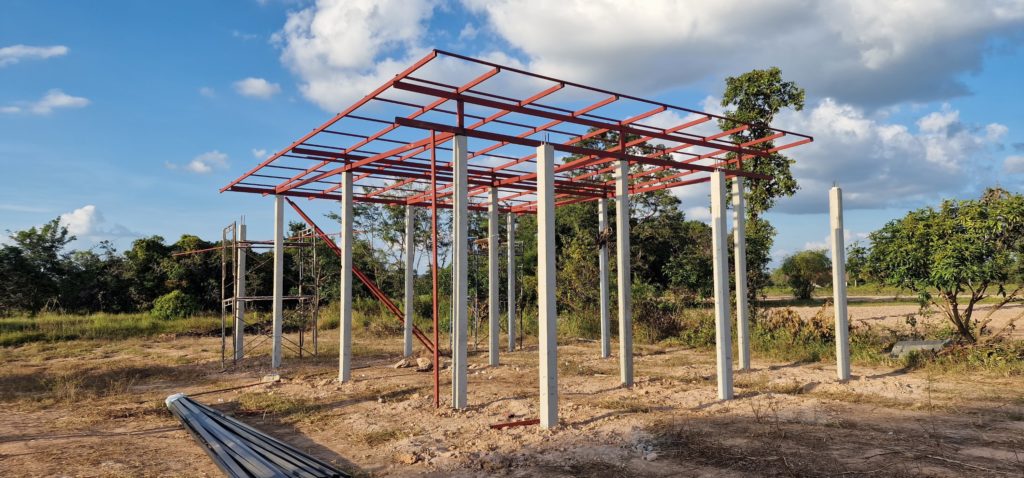

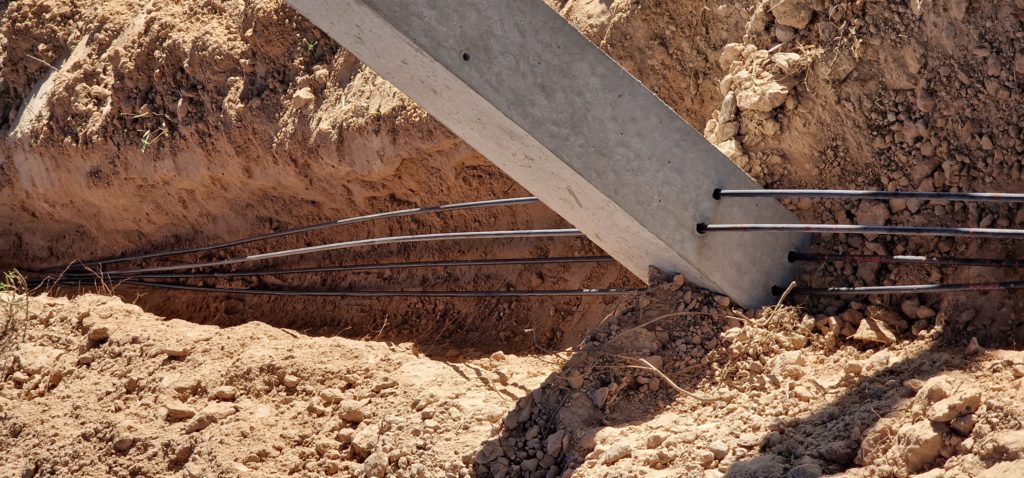

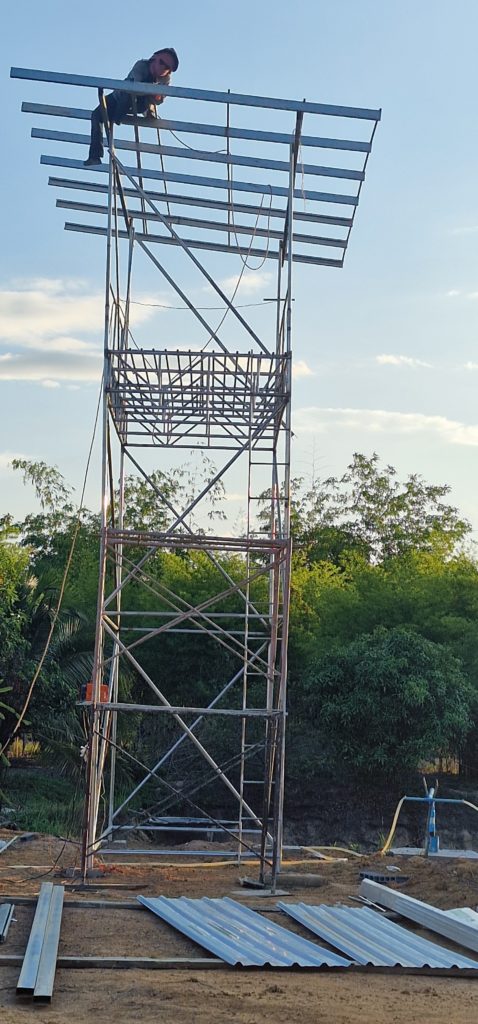

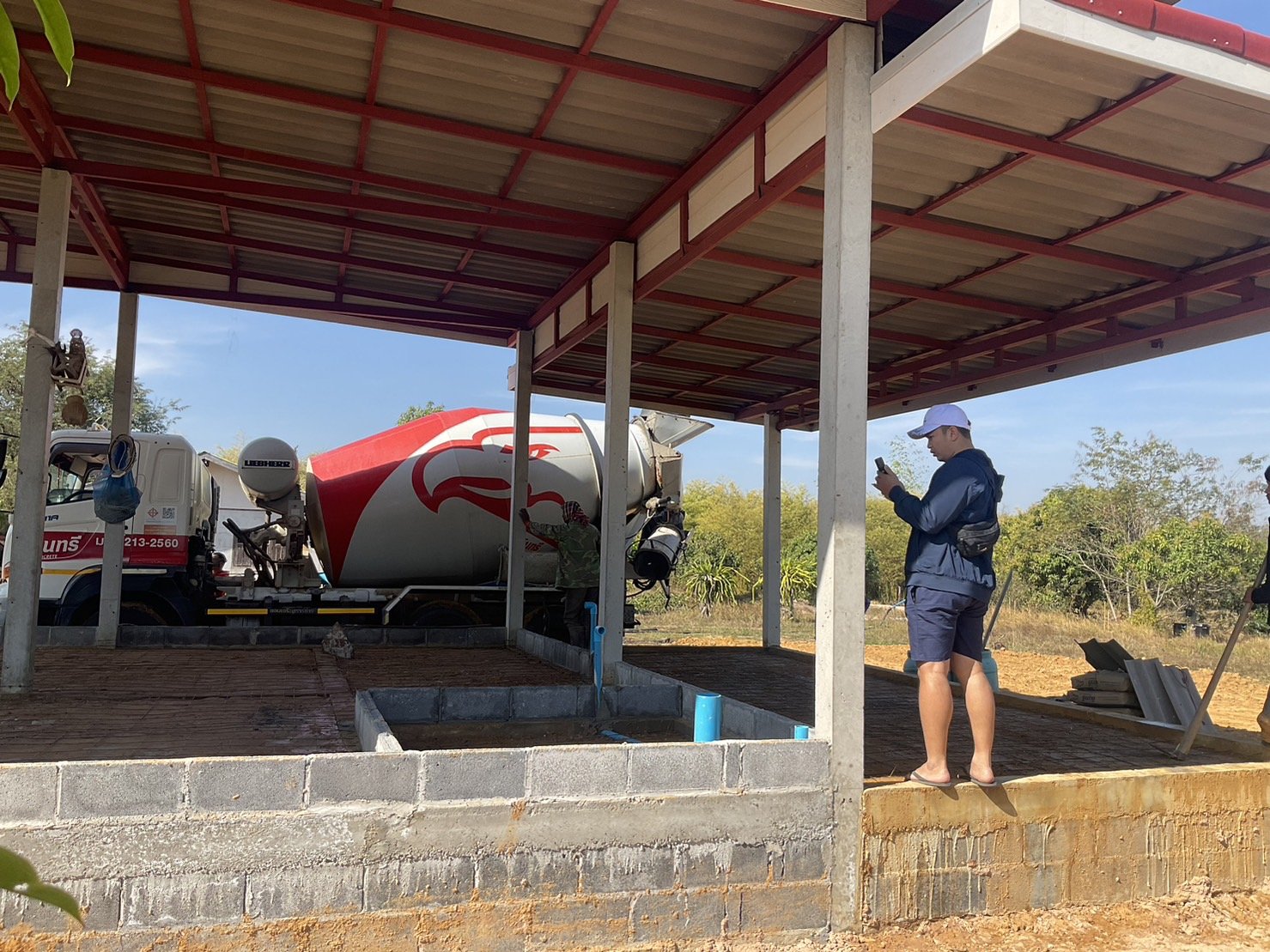

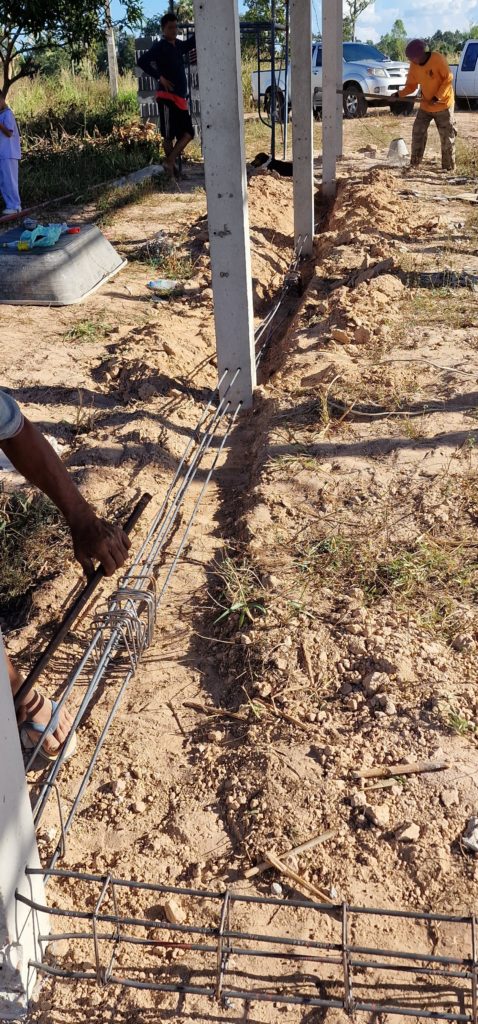

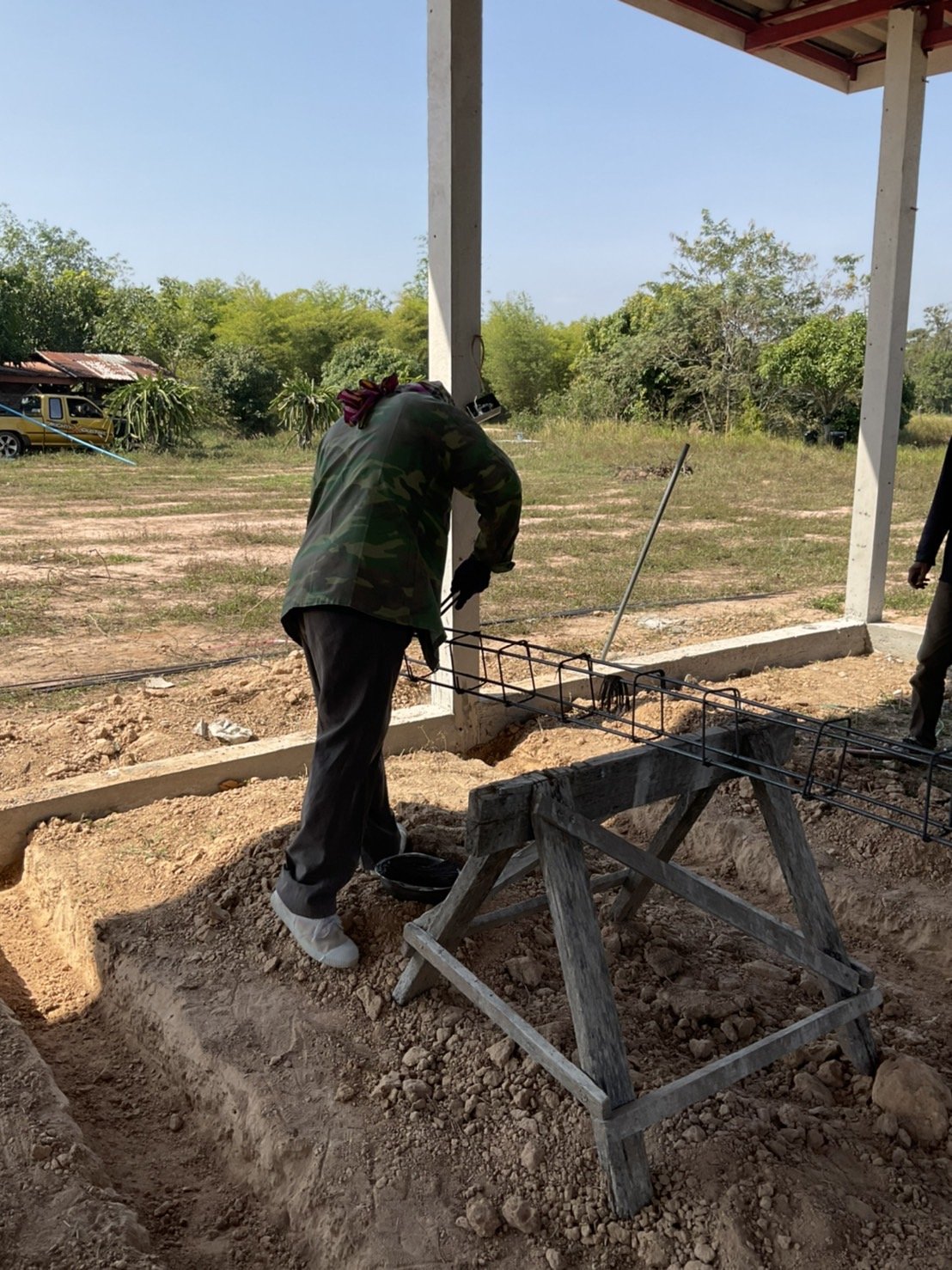

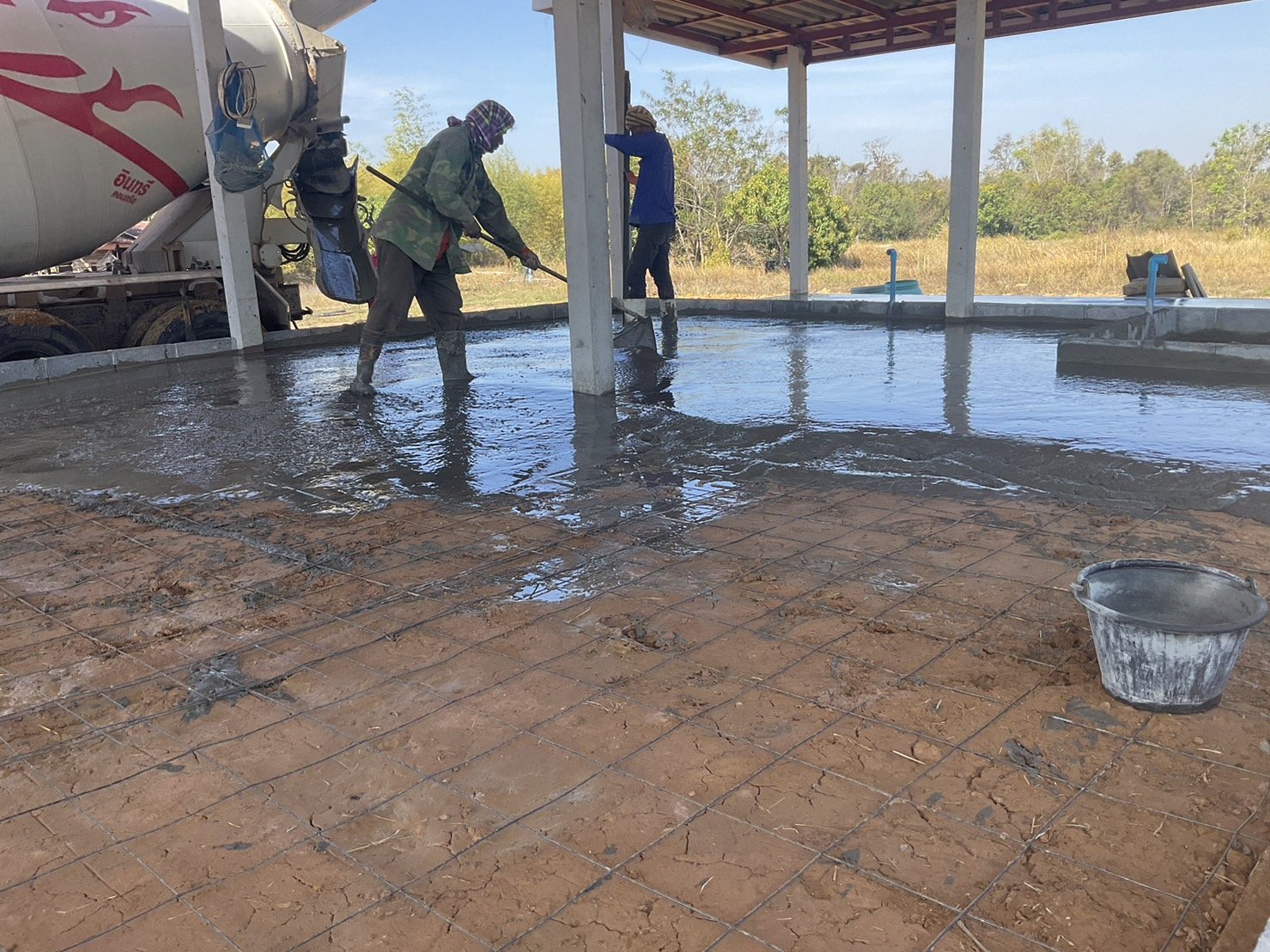

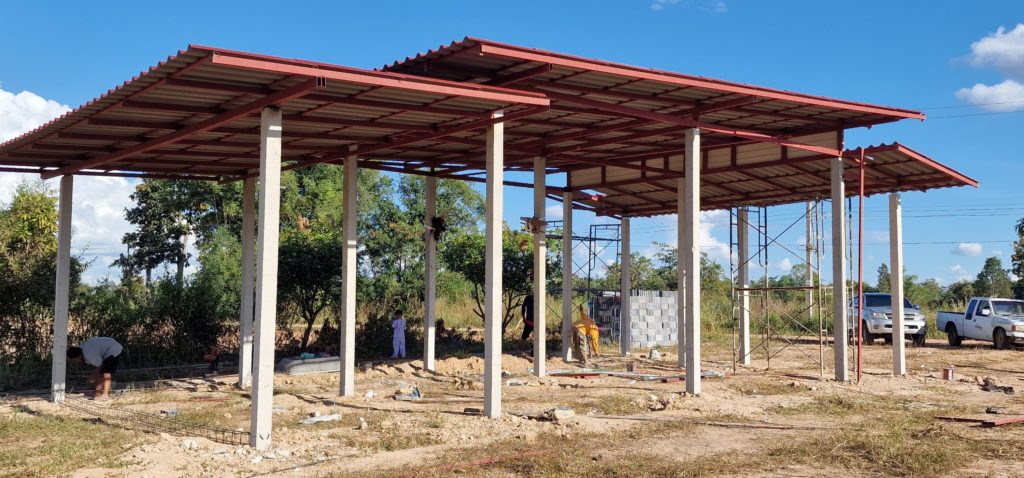

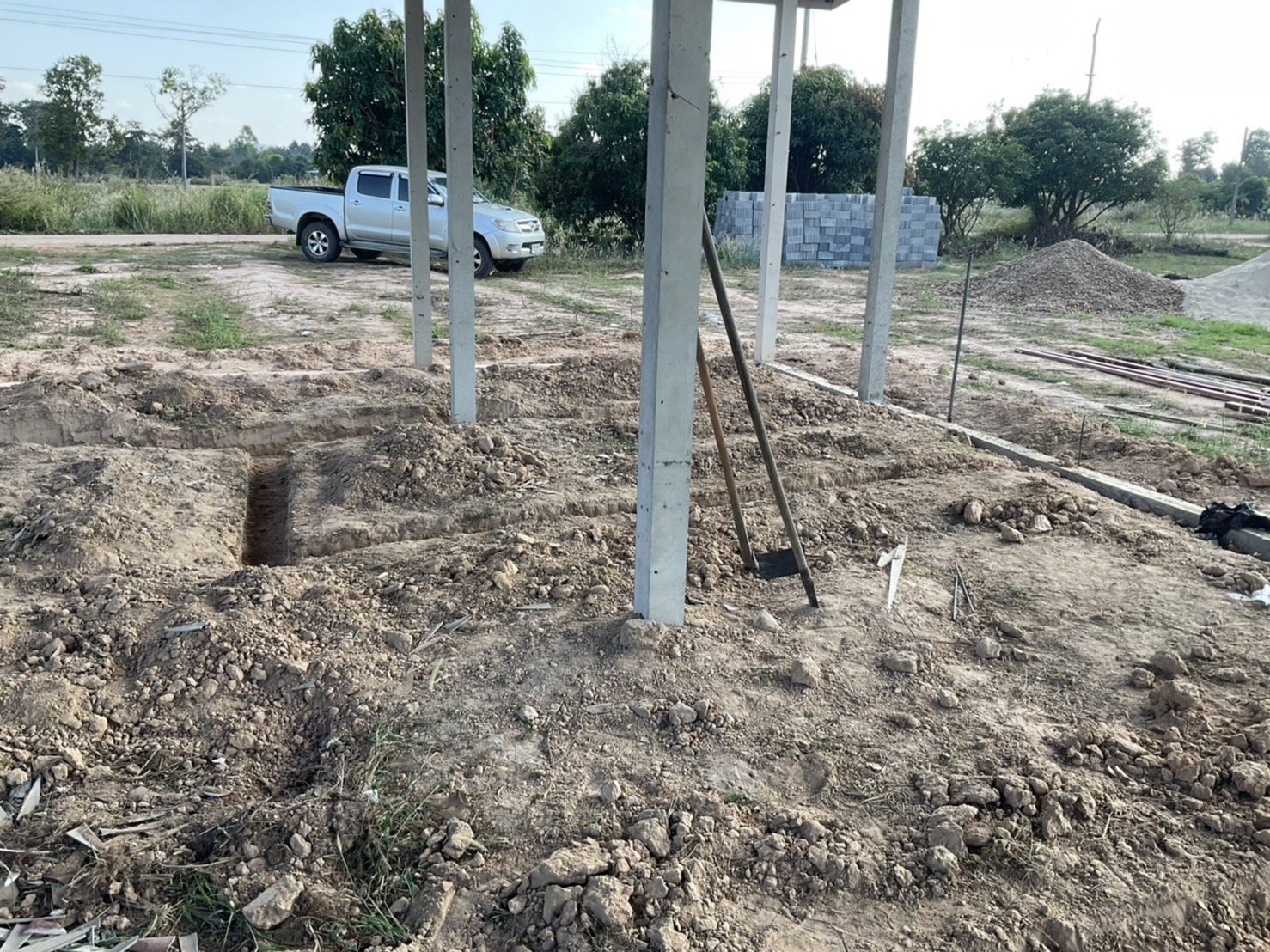

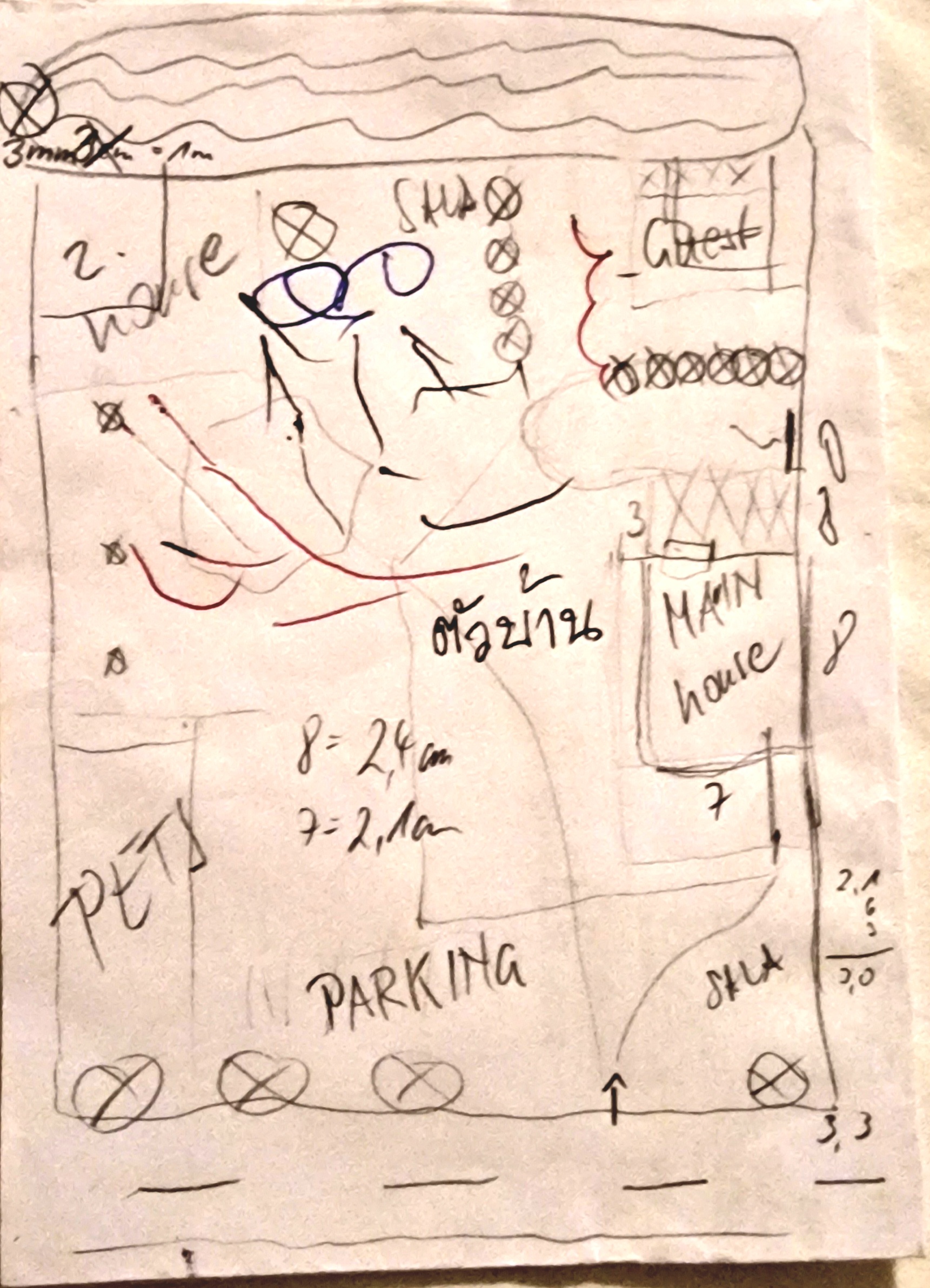

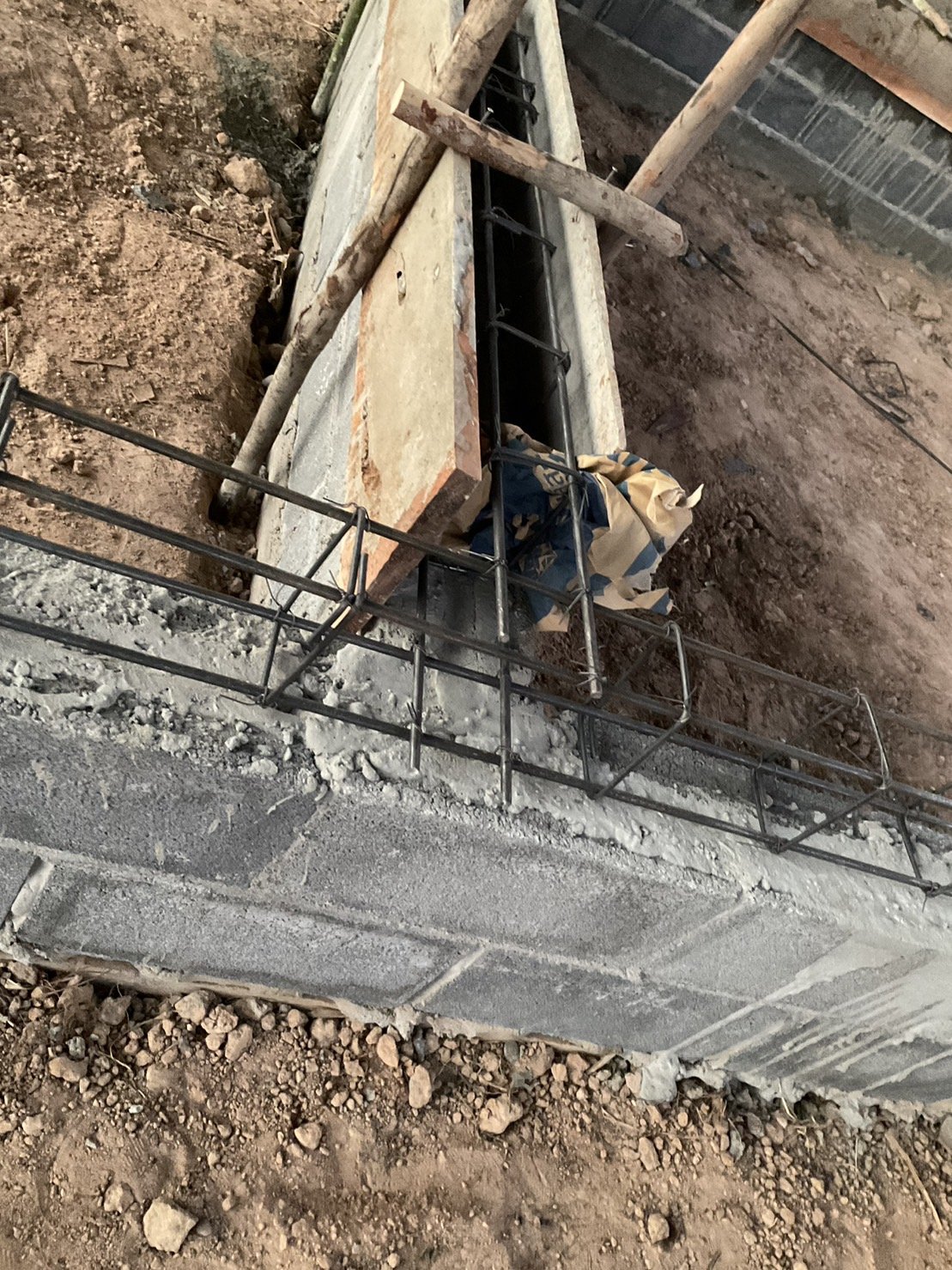

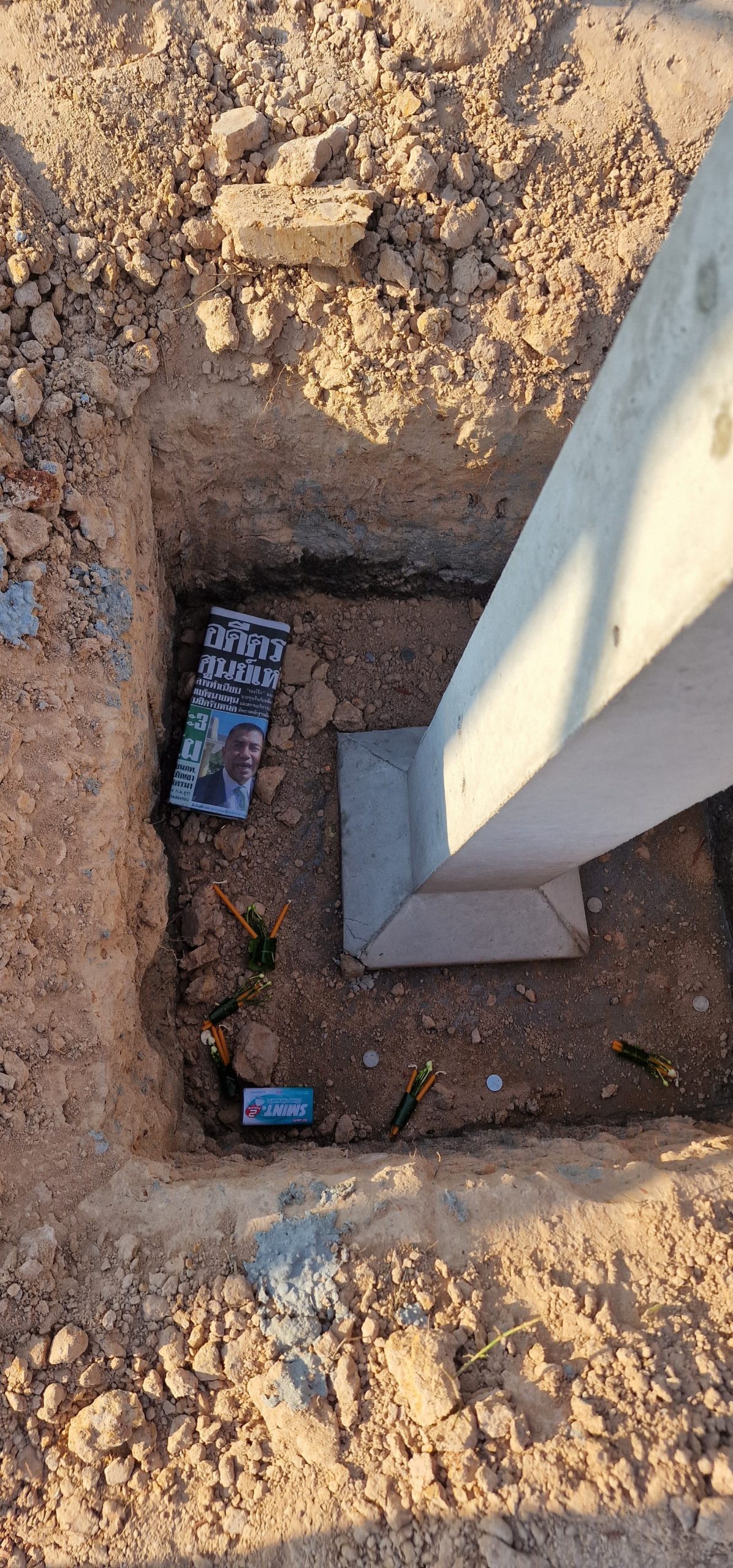

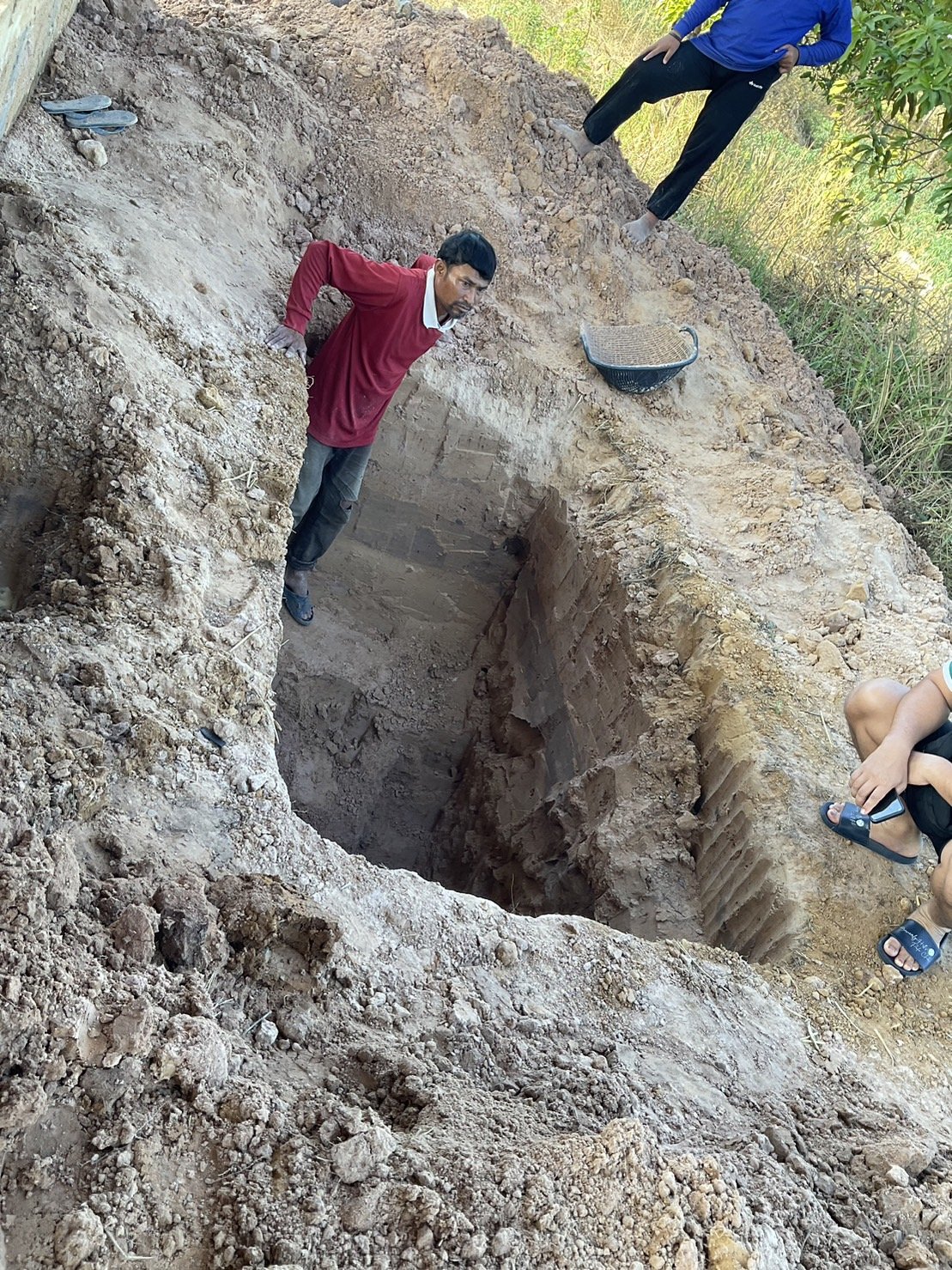

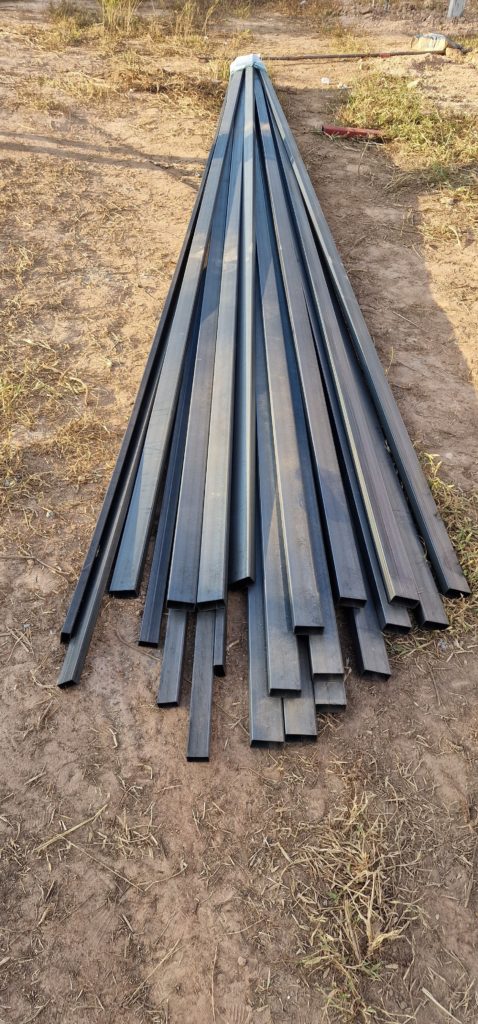

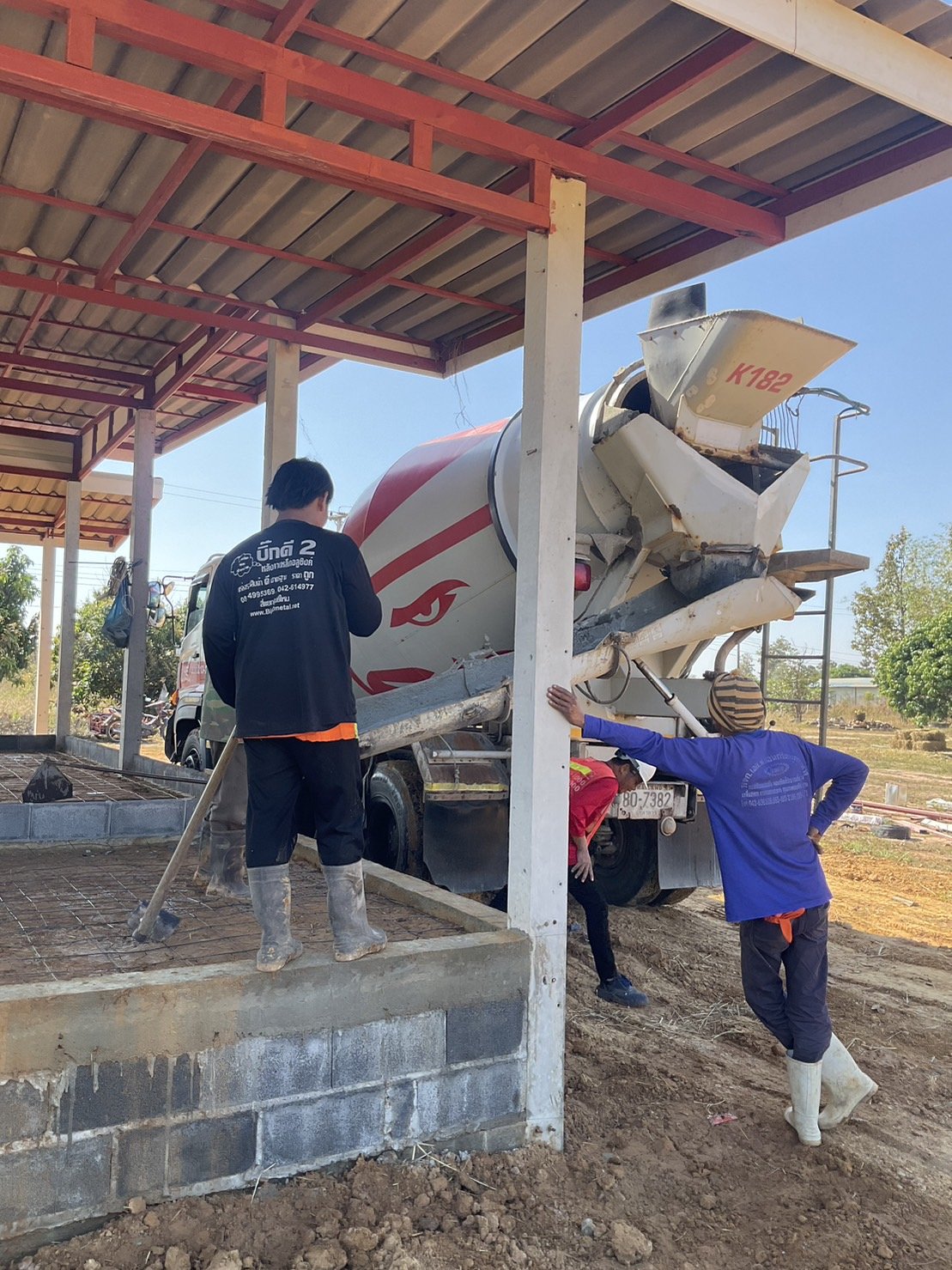

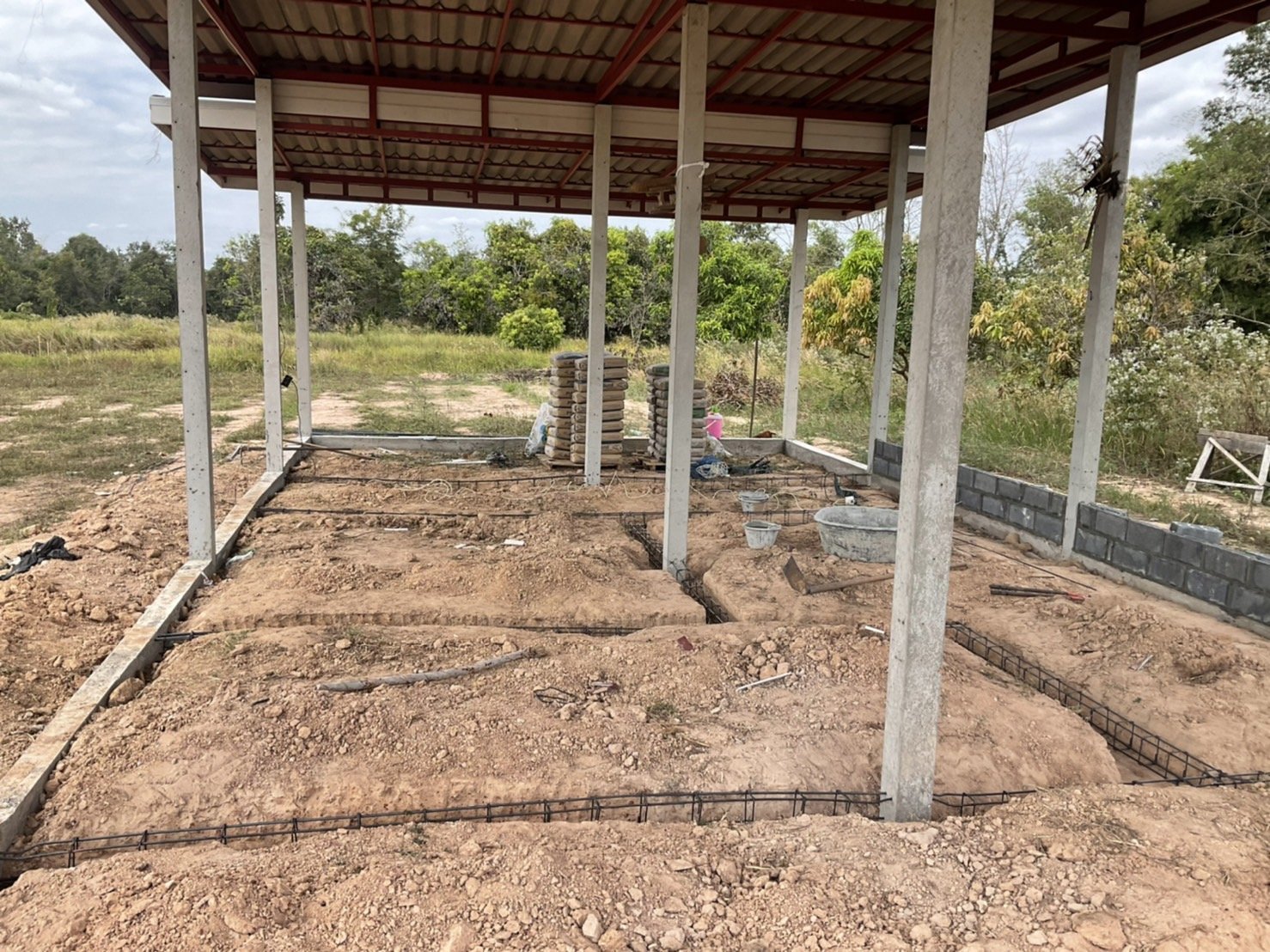

Donnerstag, 03.11.2022 – Bauarbeiter fangen am Nachmittag an die Löcher für das Fundament für die Pfeiler zu graben und mit Zement zu giessen…

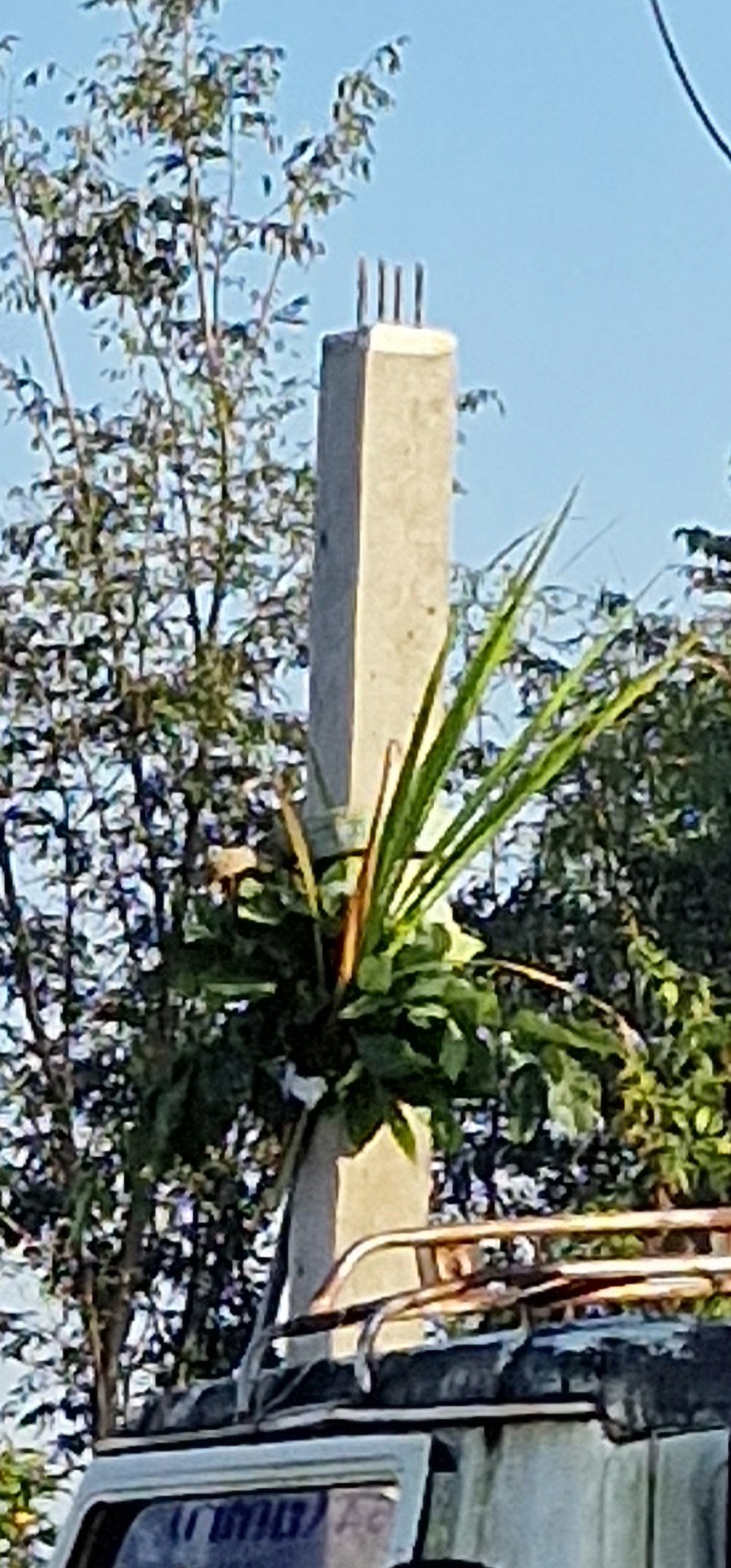

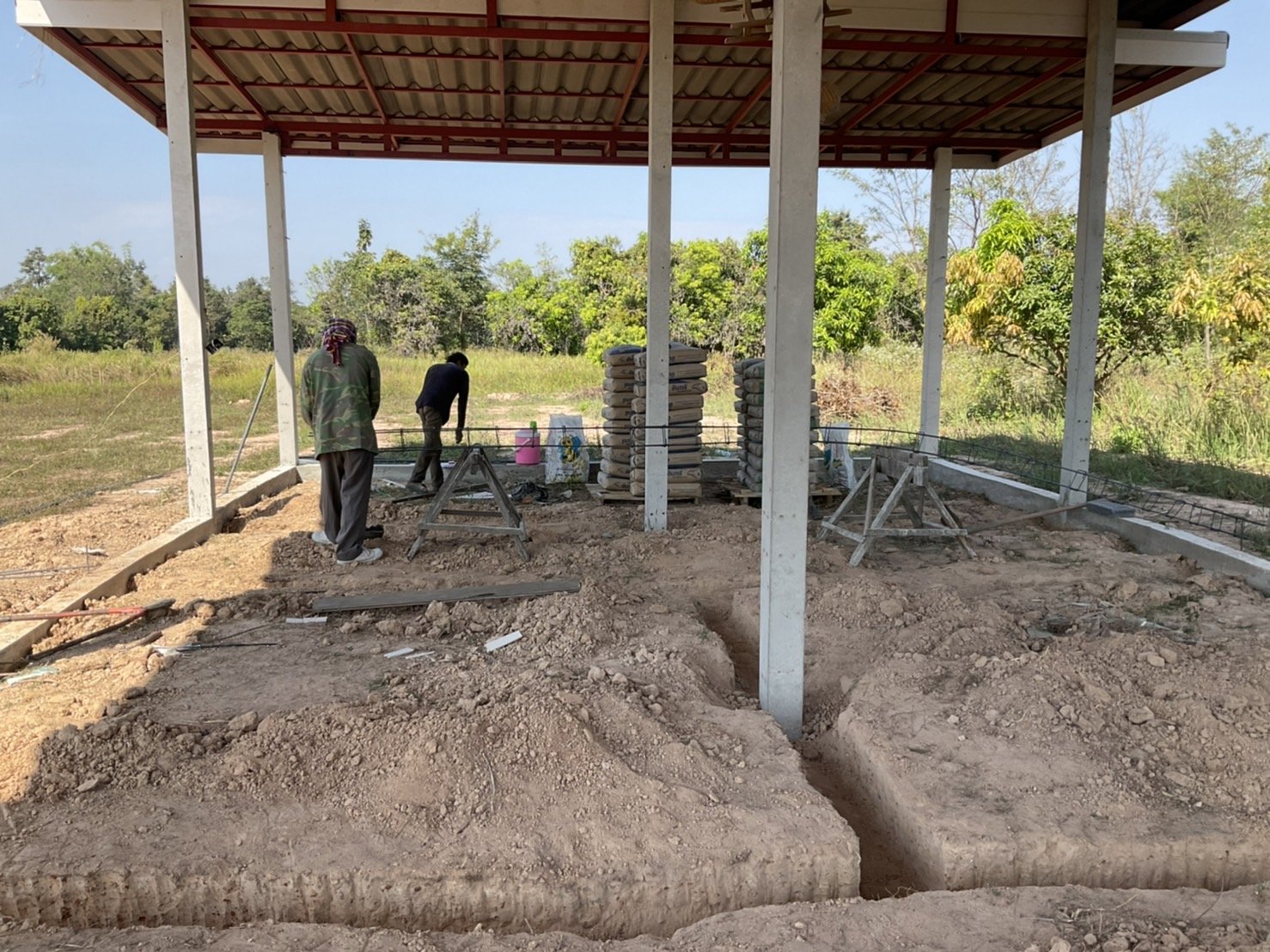

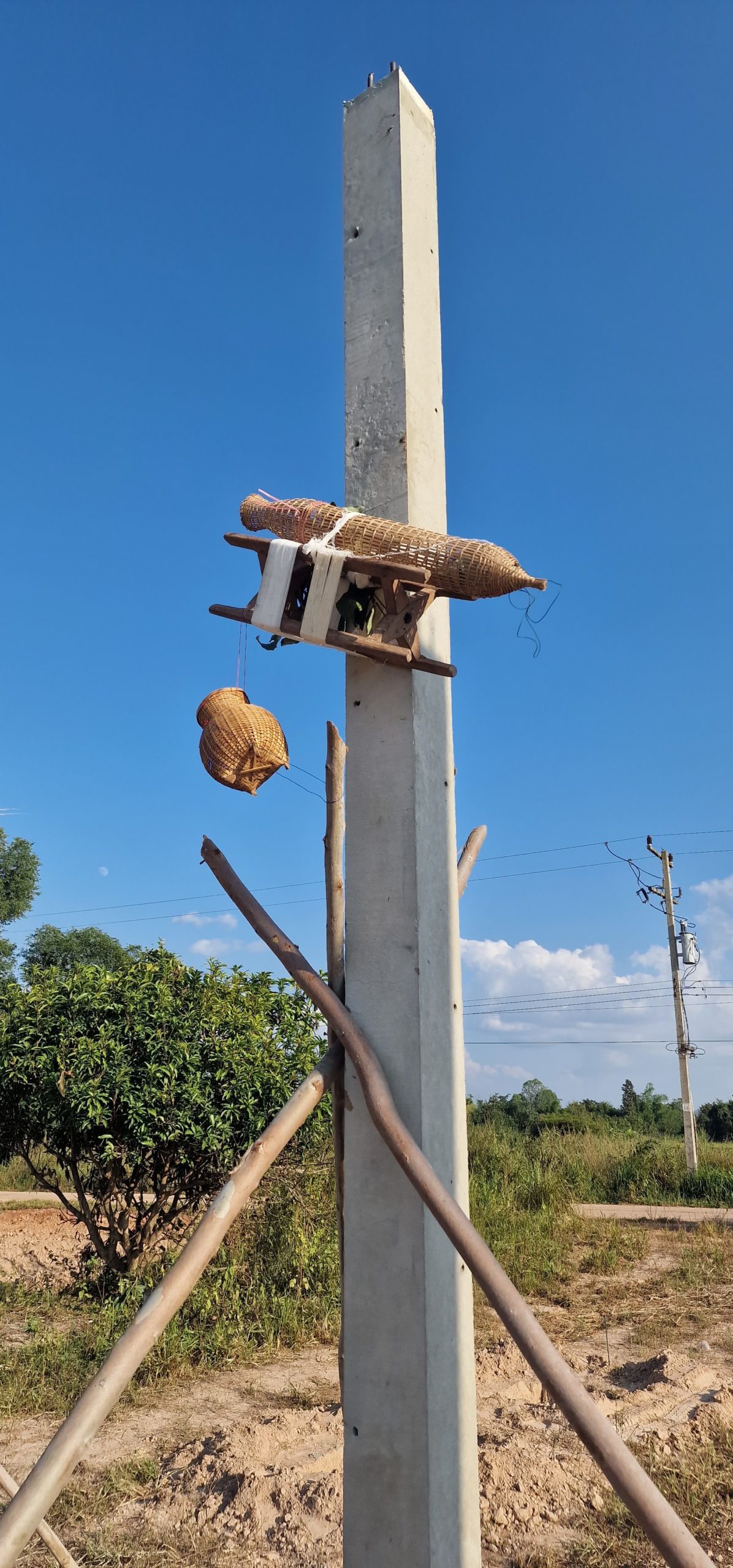

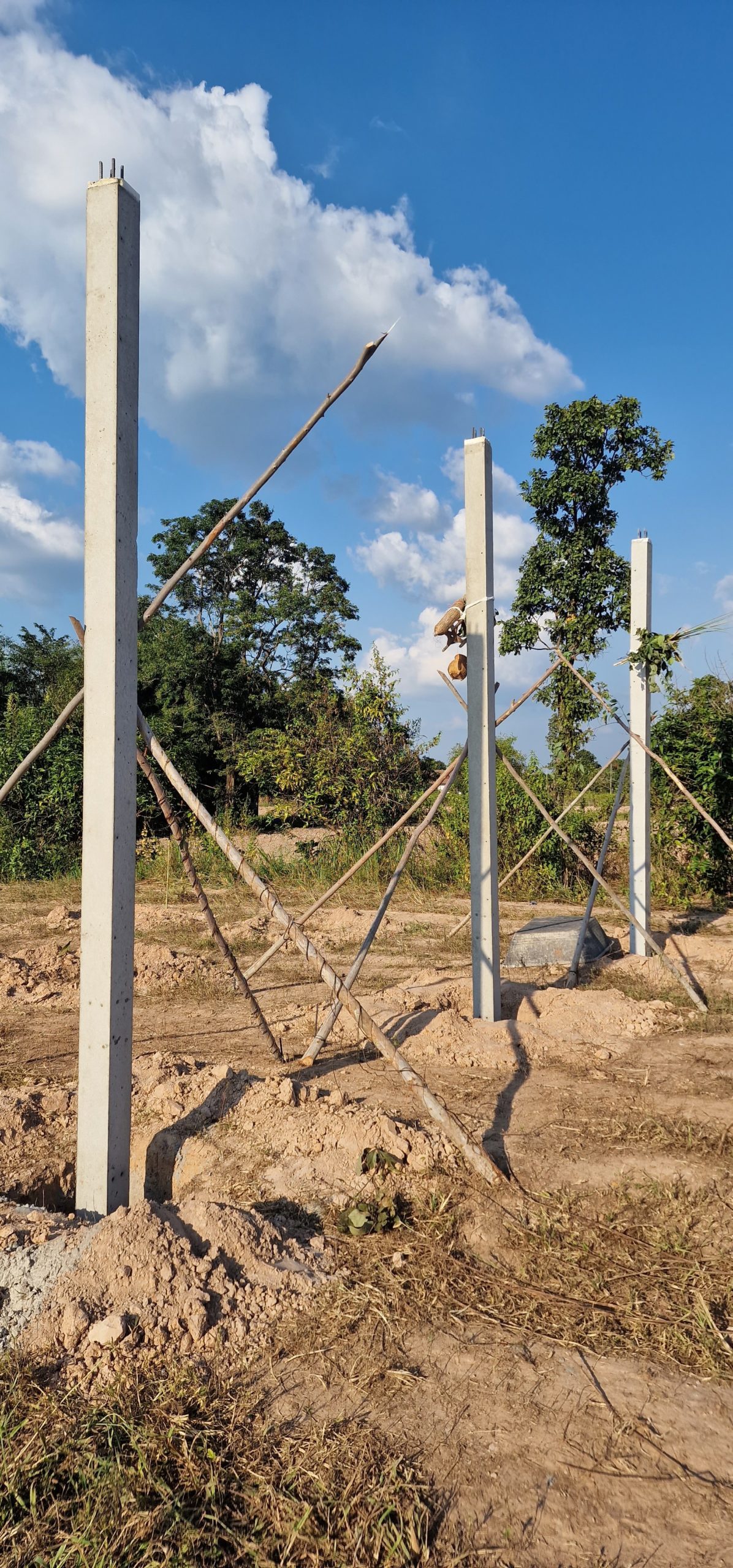

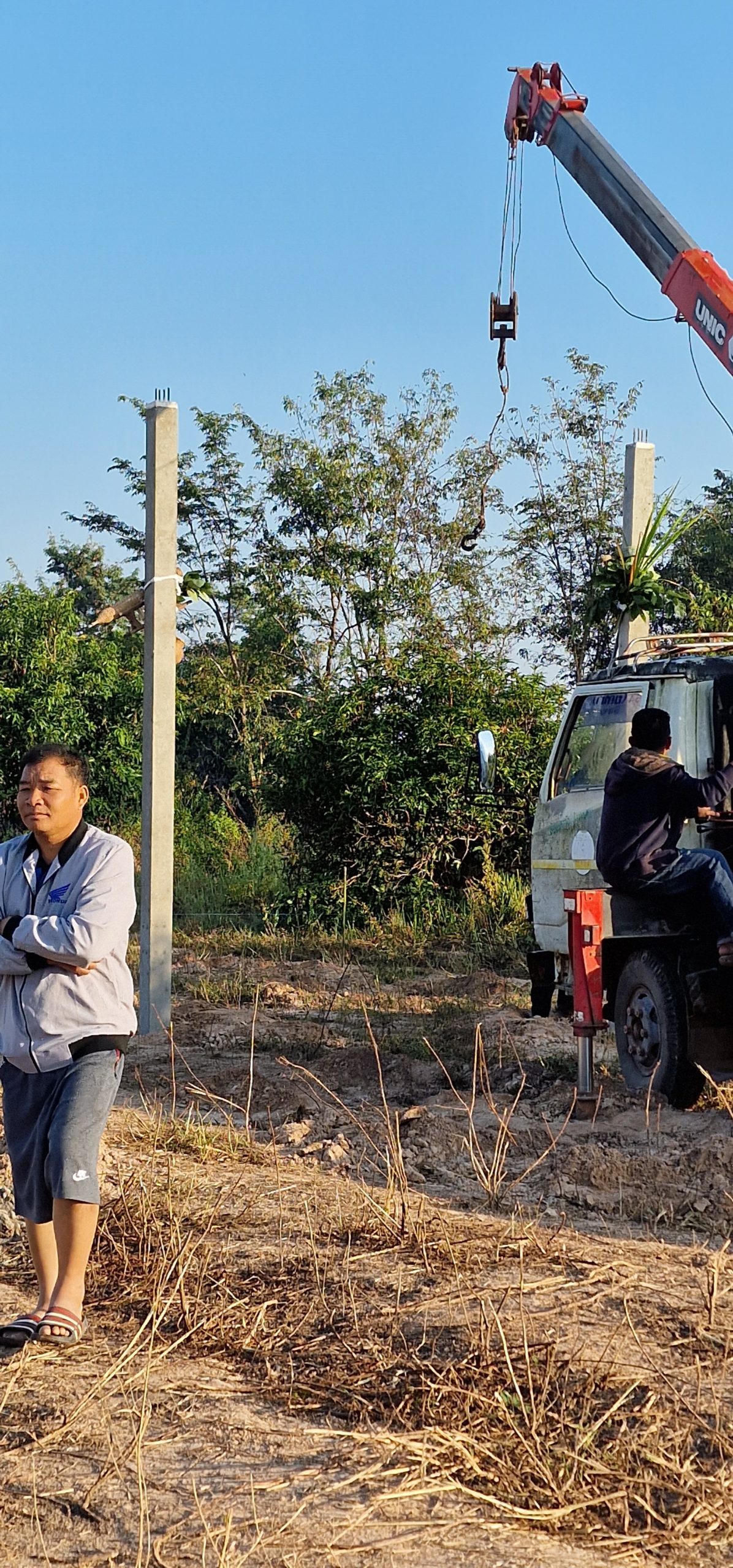

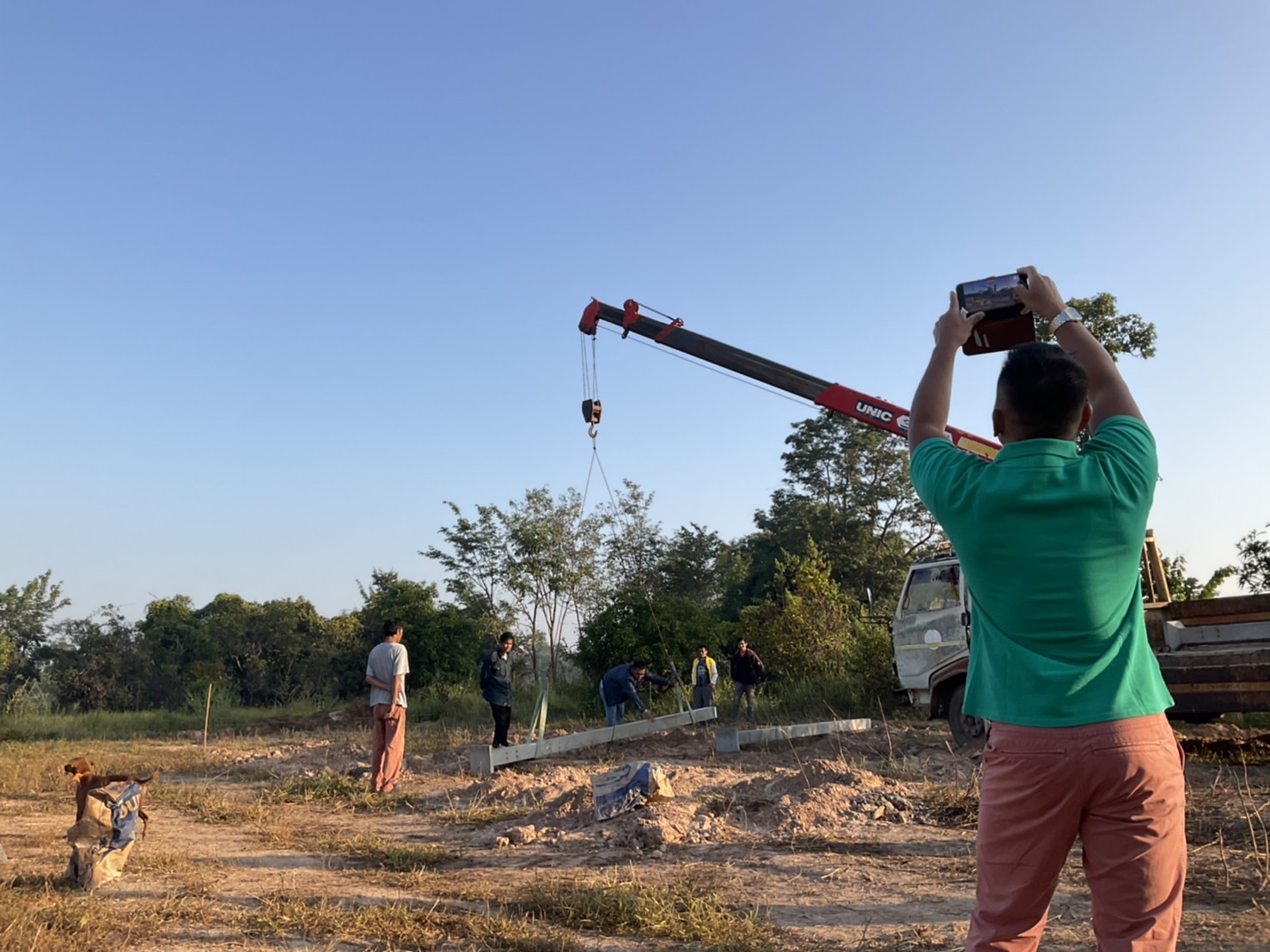

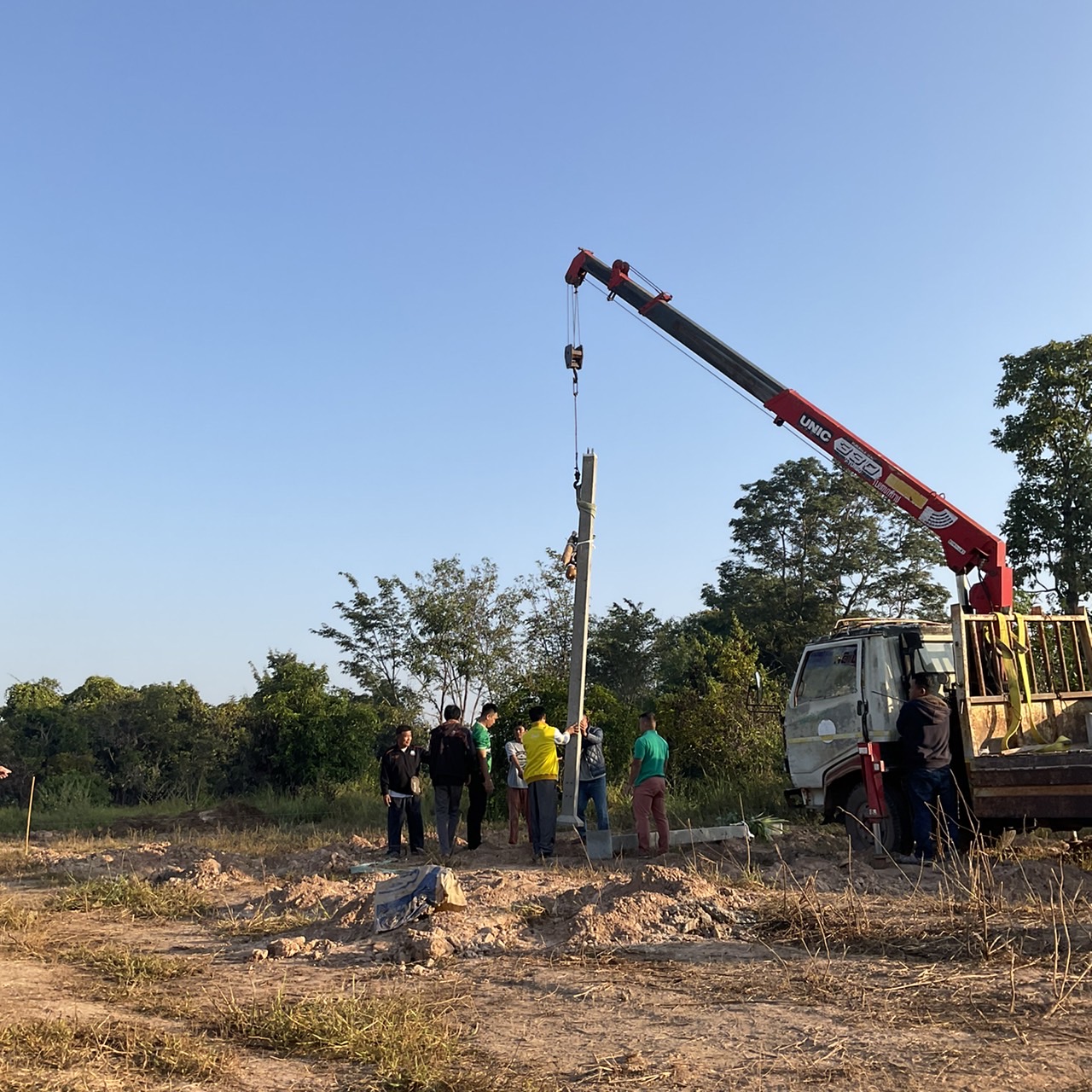

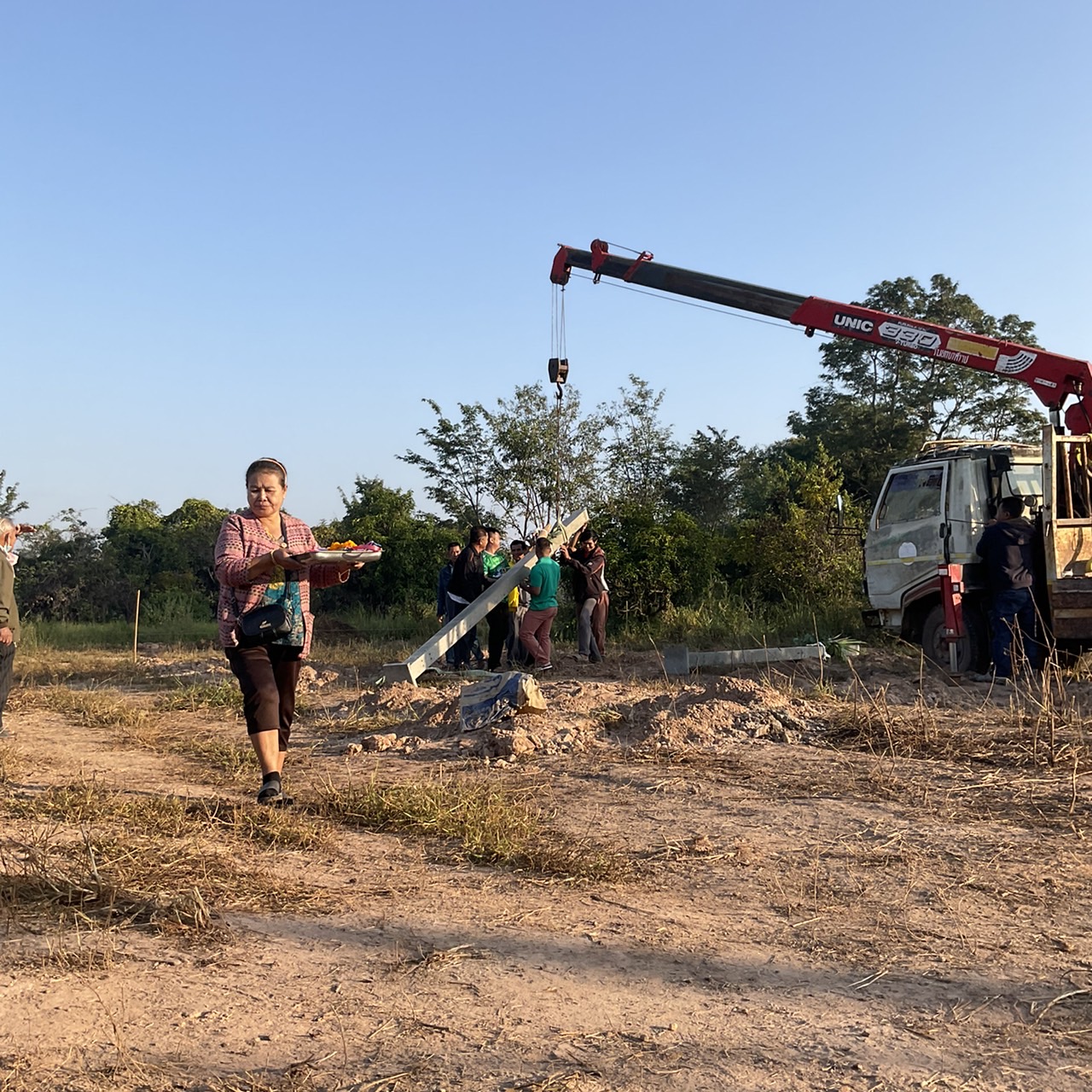

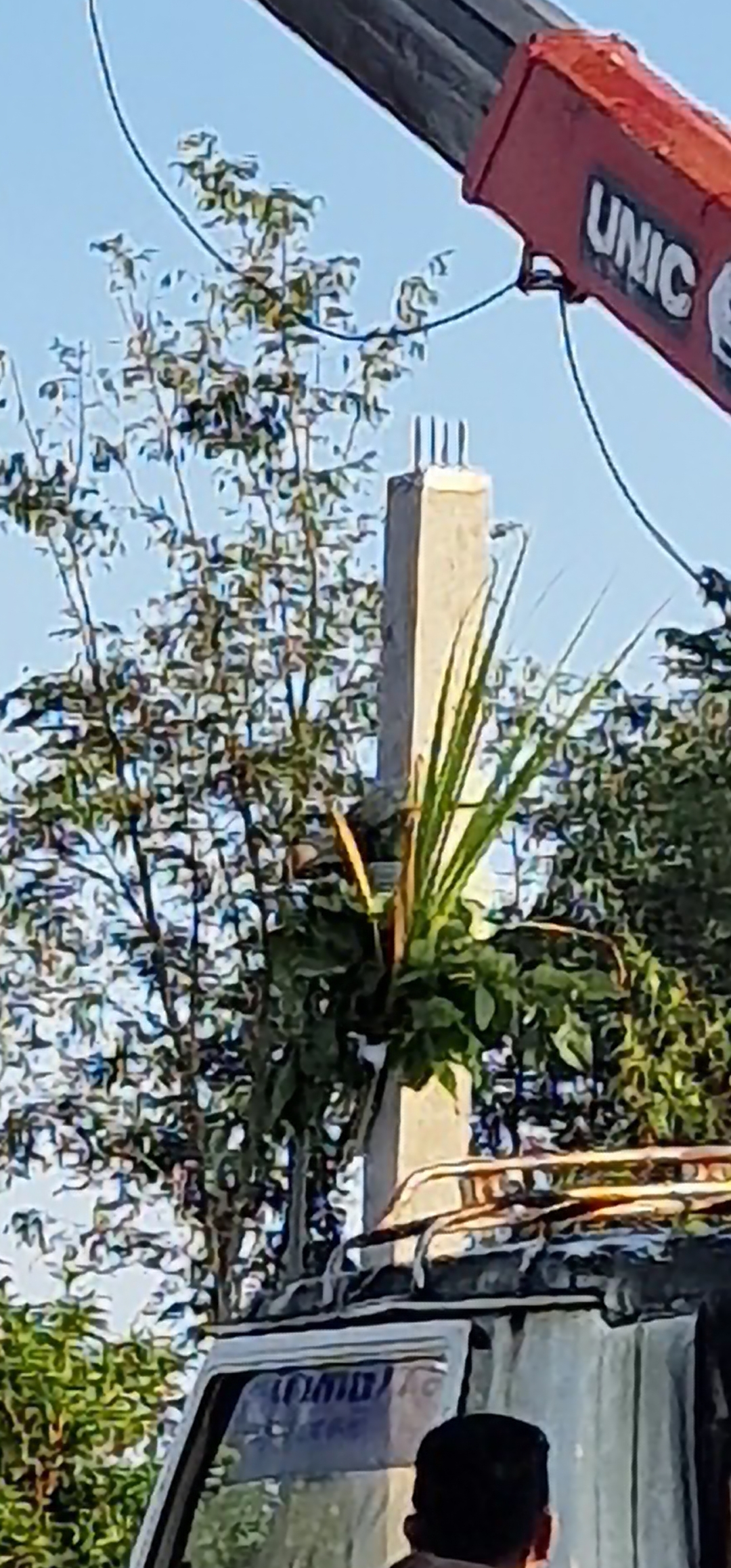

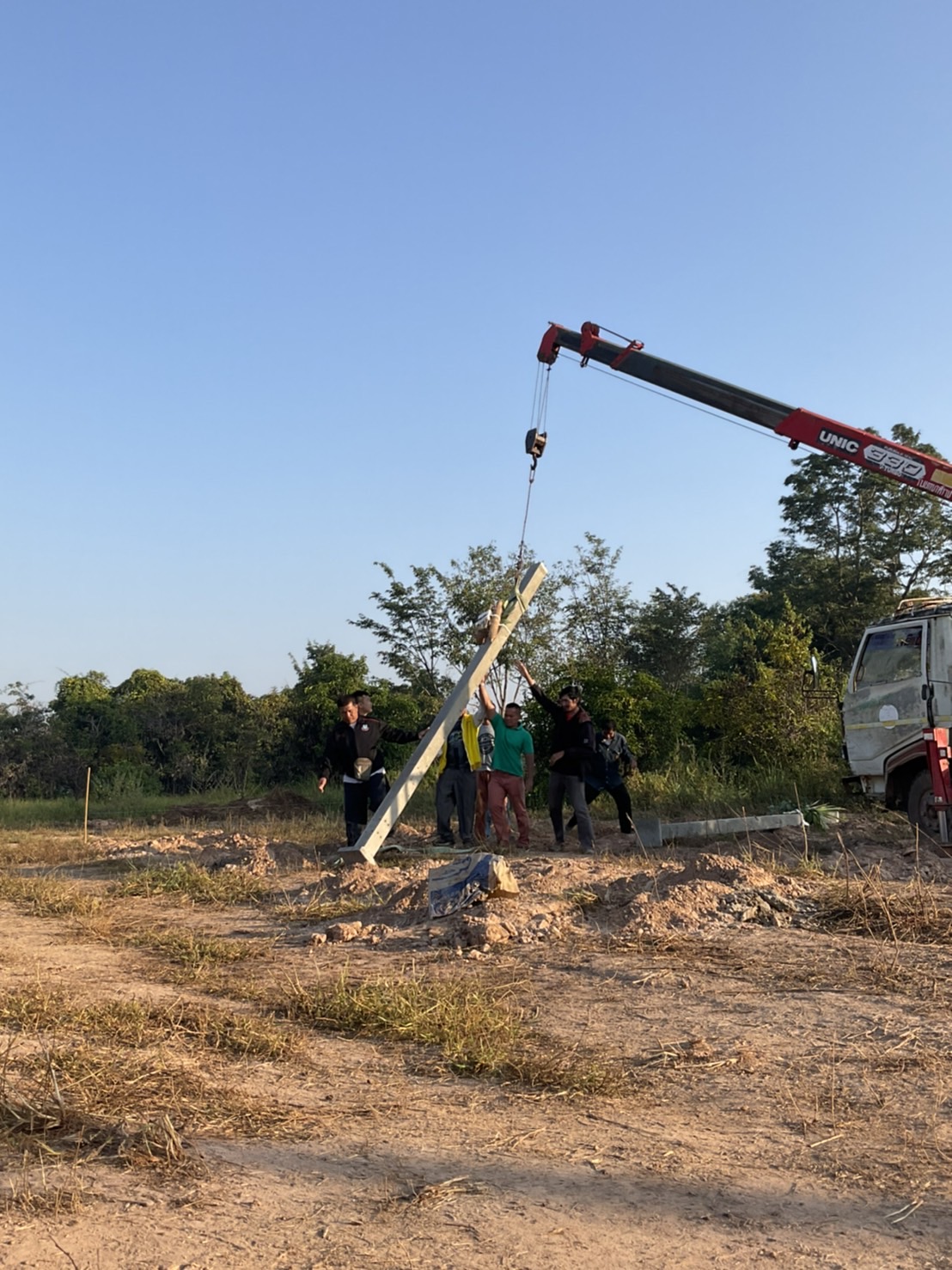

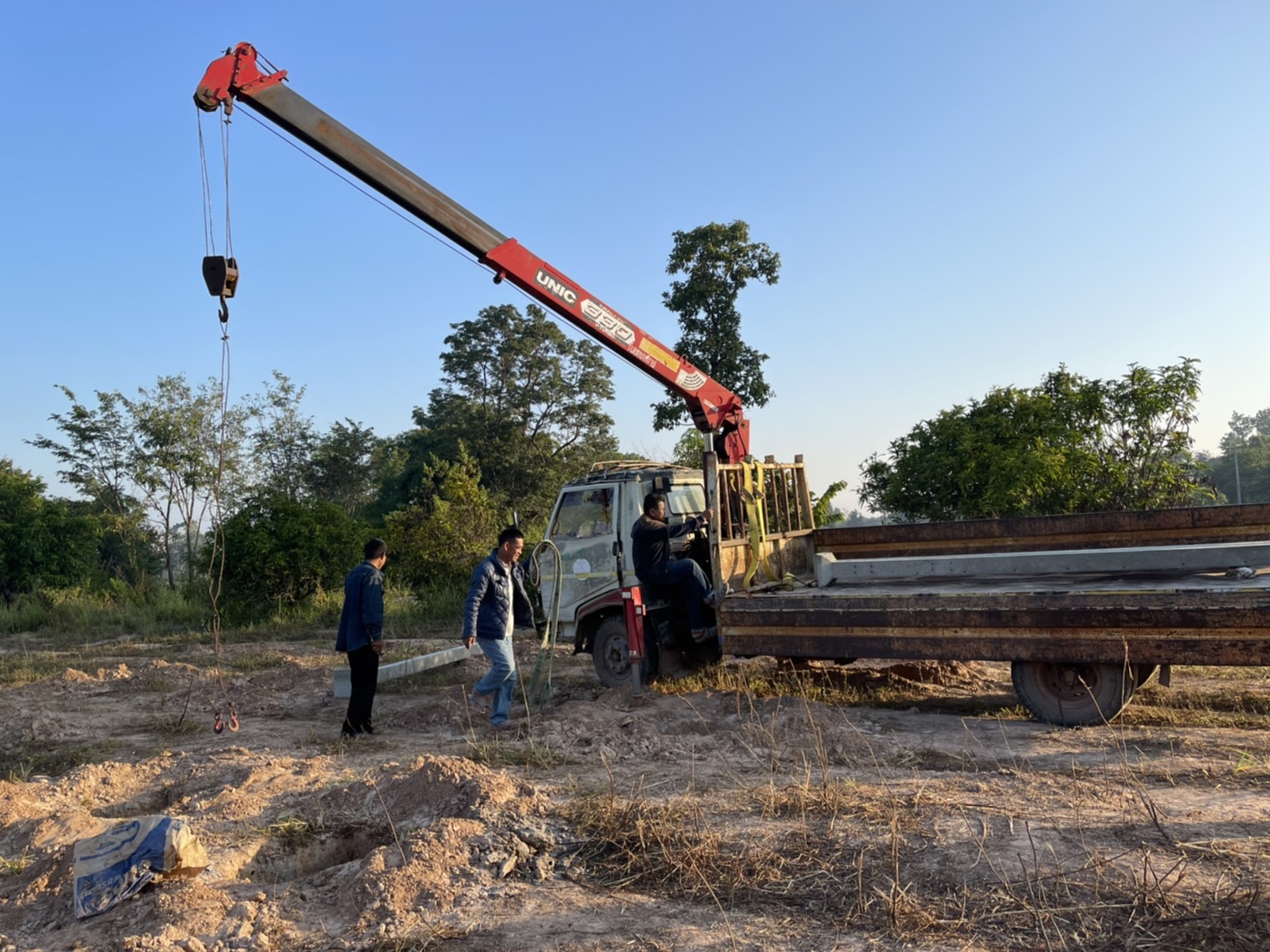

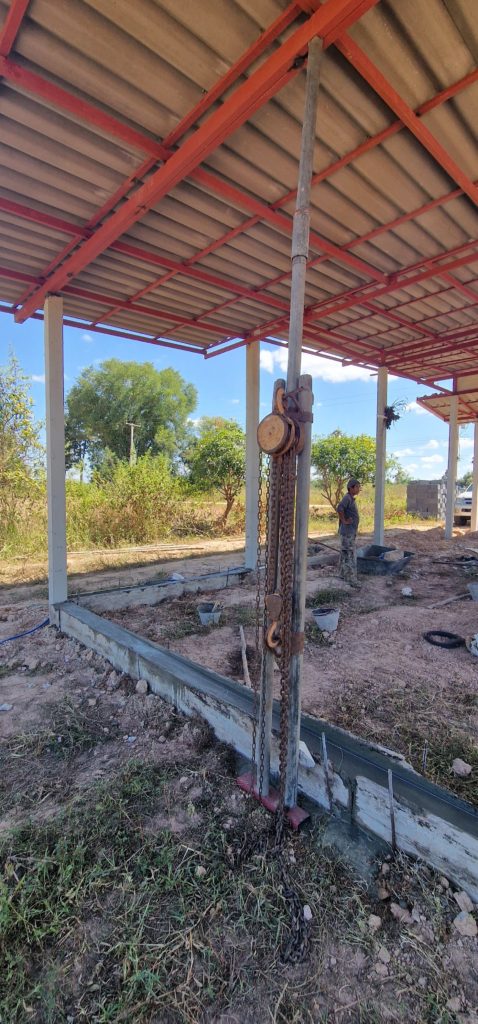

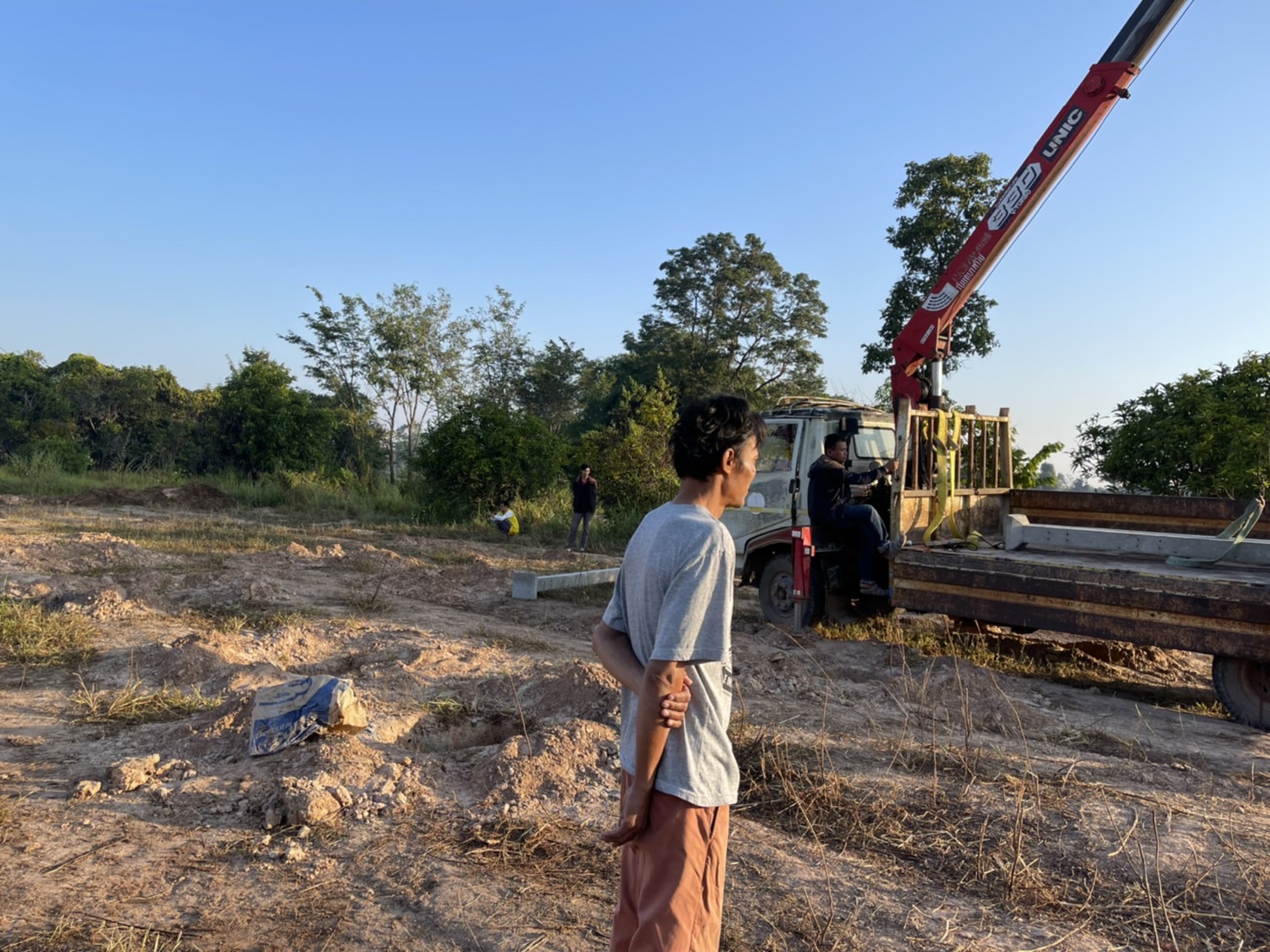

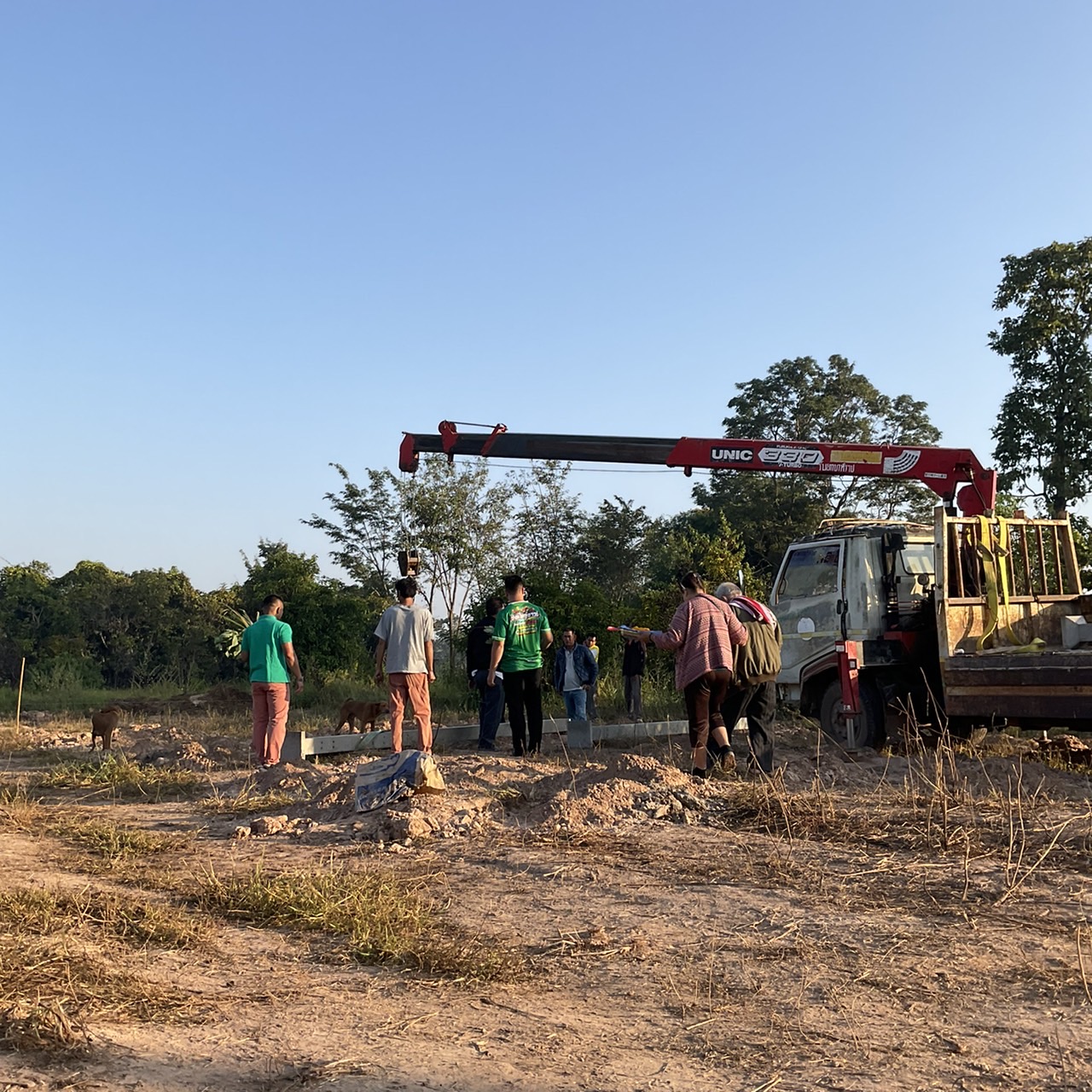

Freitag, 04.11.2022 – heute Geundsteinlegung der ersten drei Pfeiler. Grosse Zeremonie.

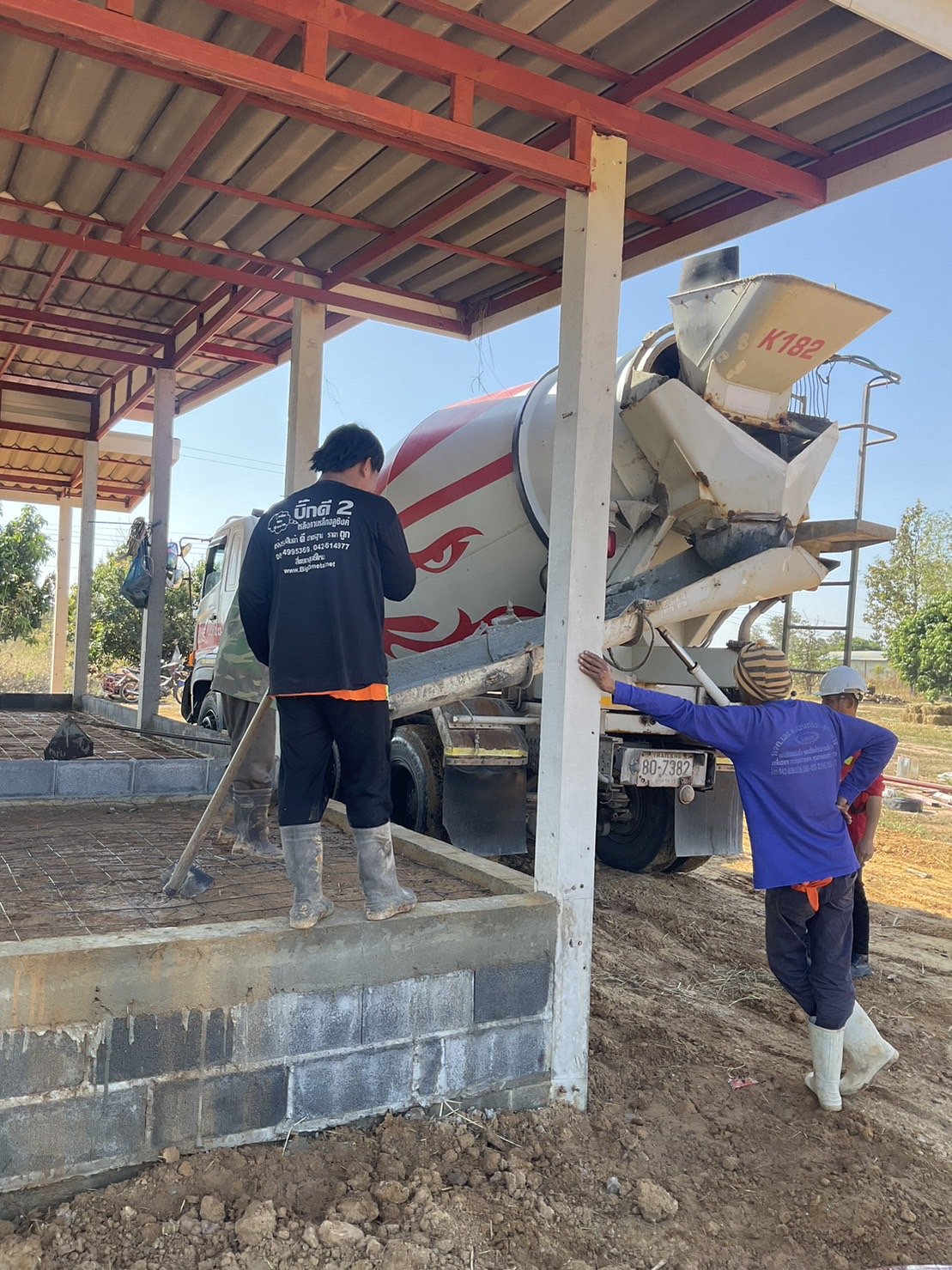

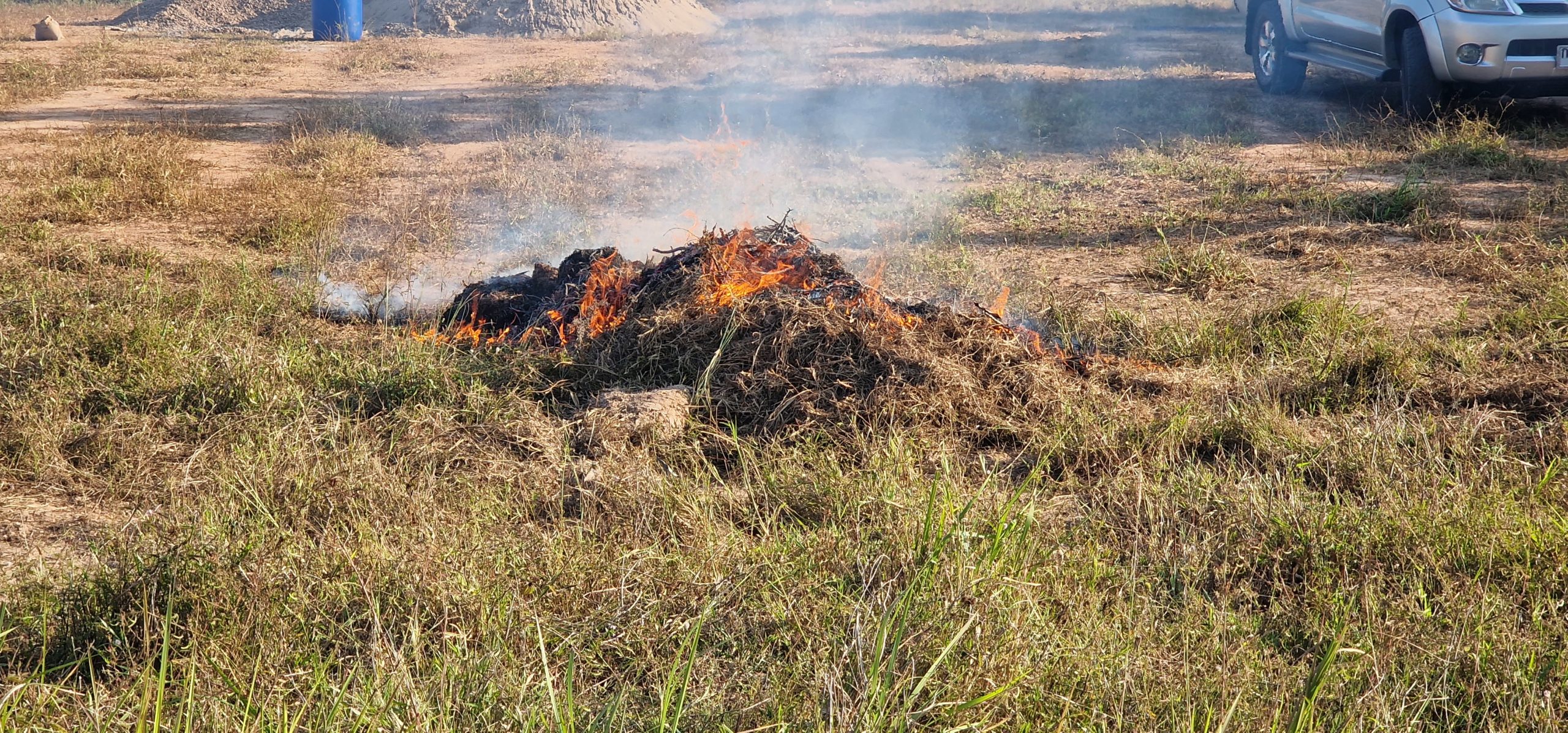

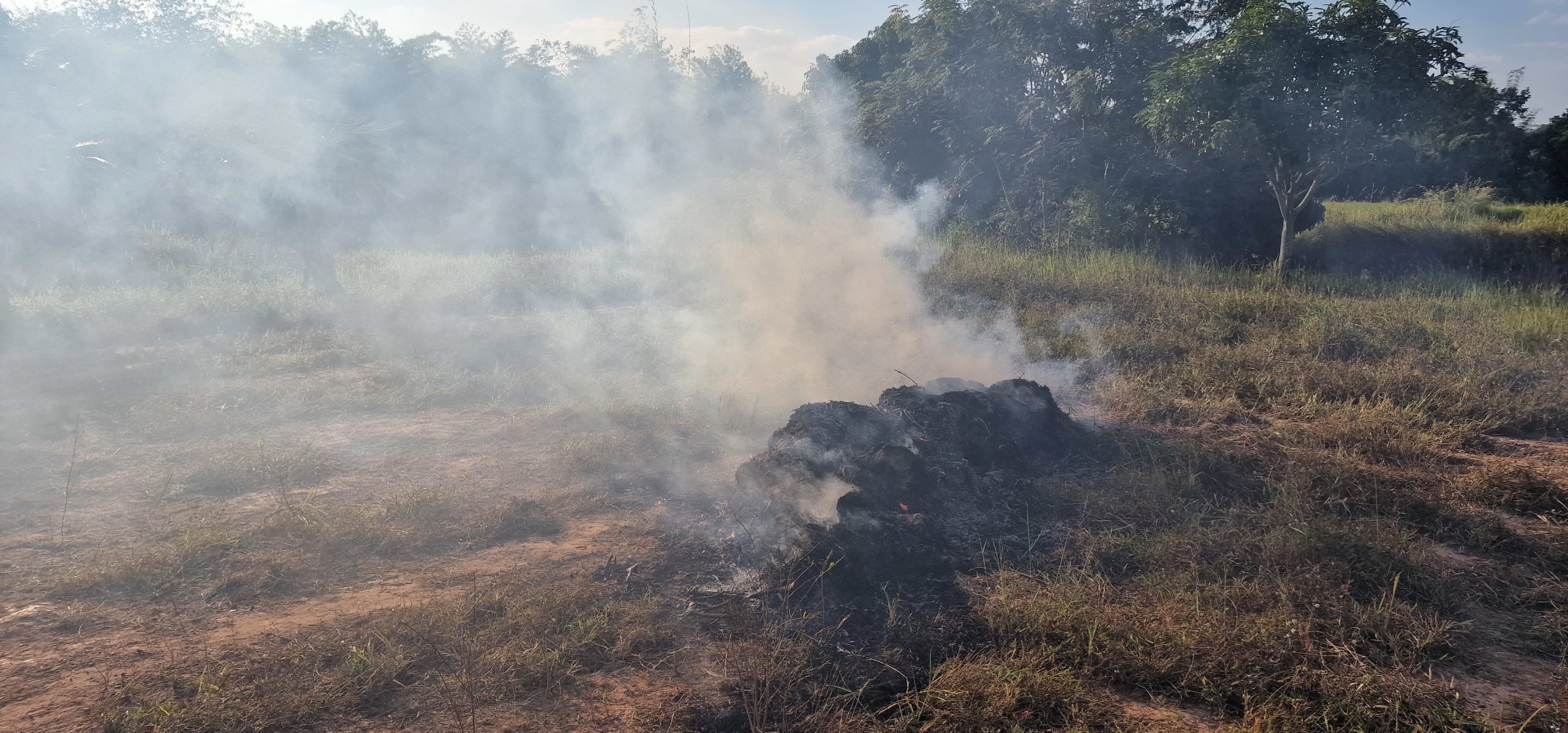

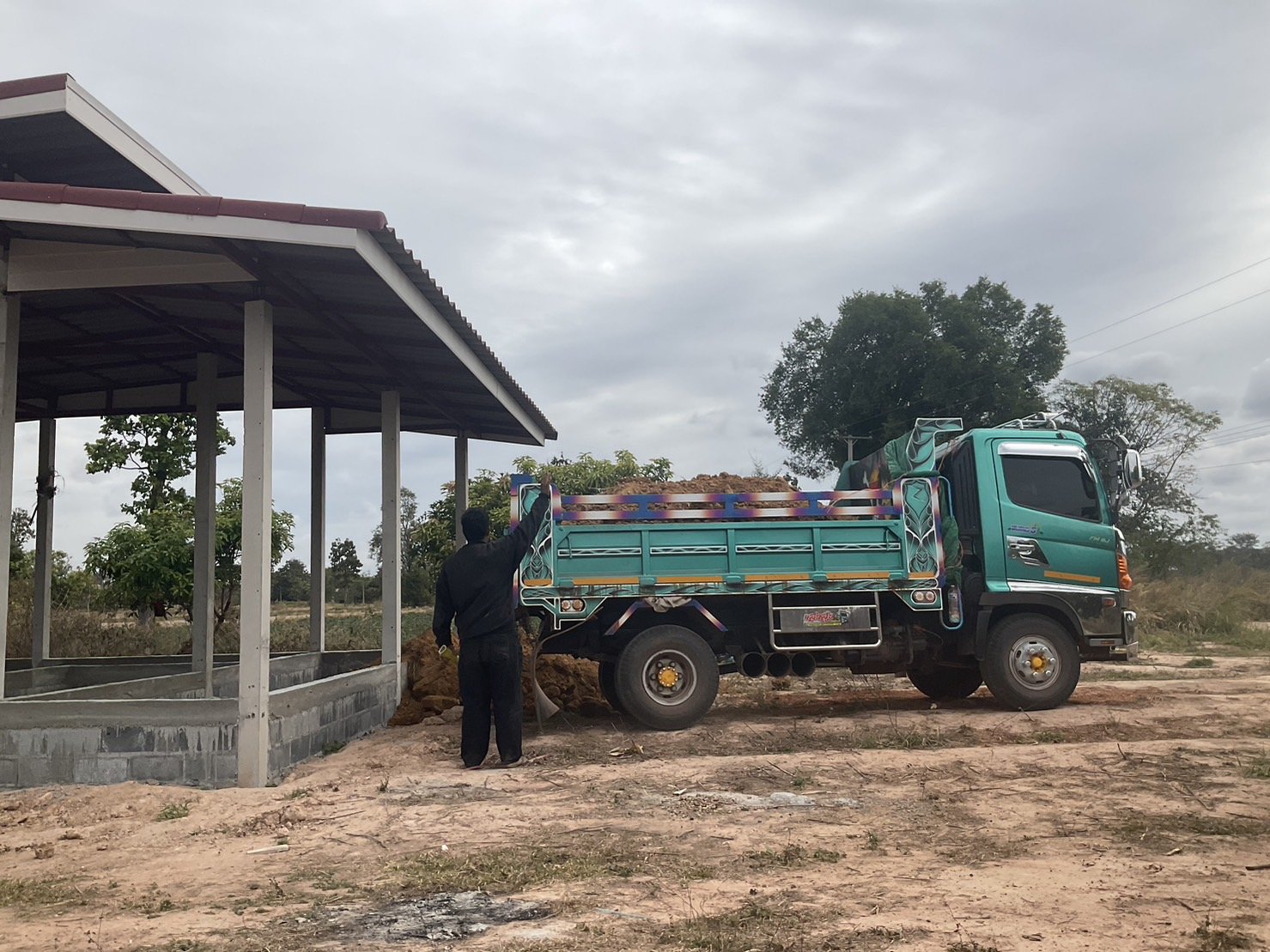

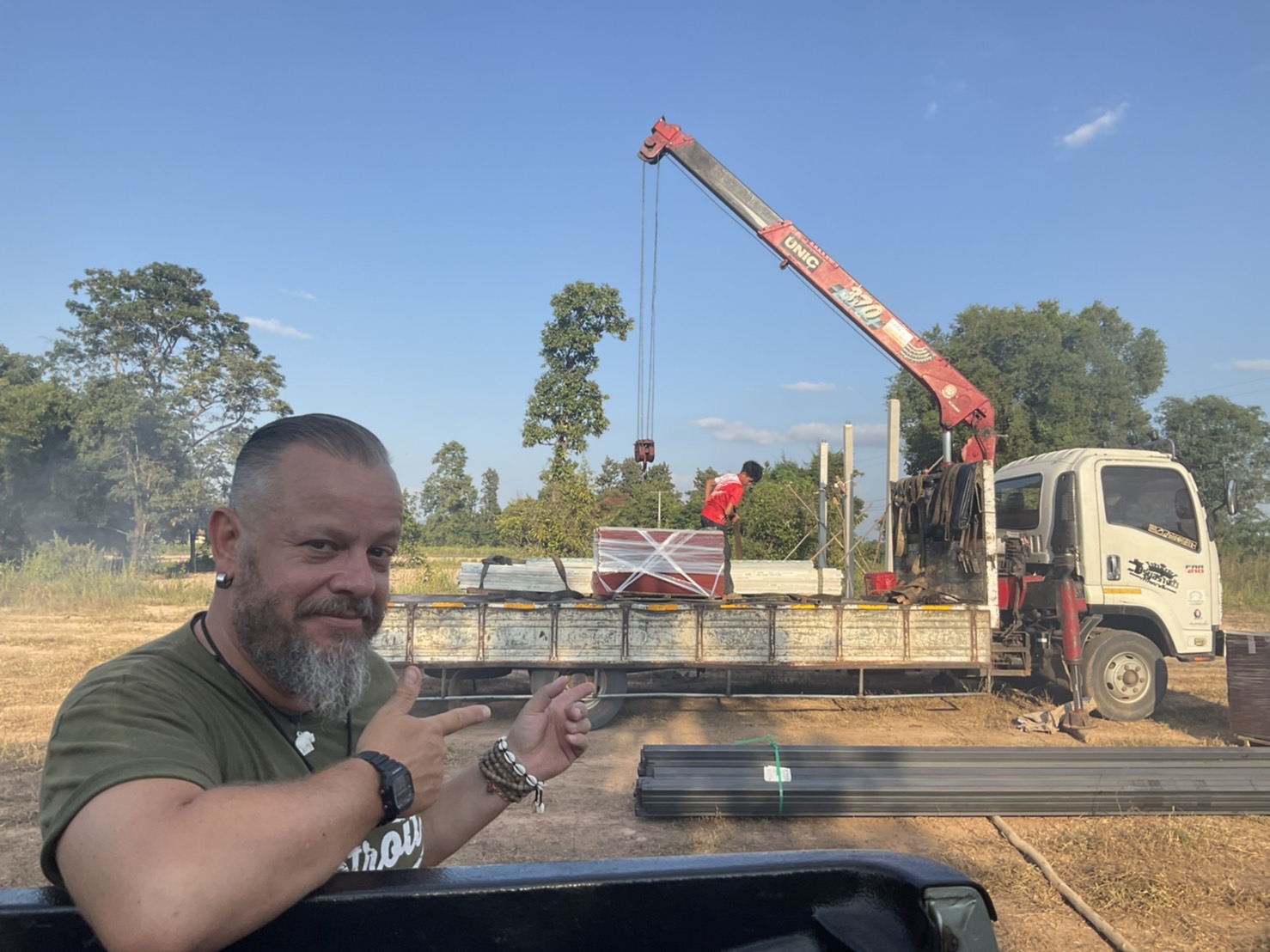

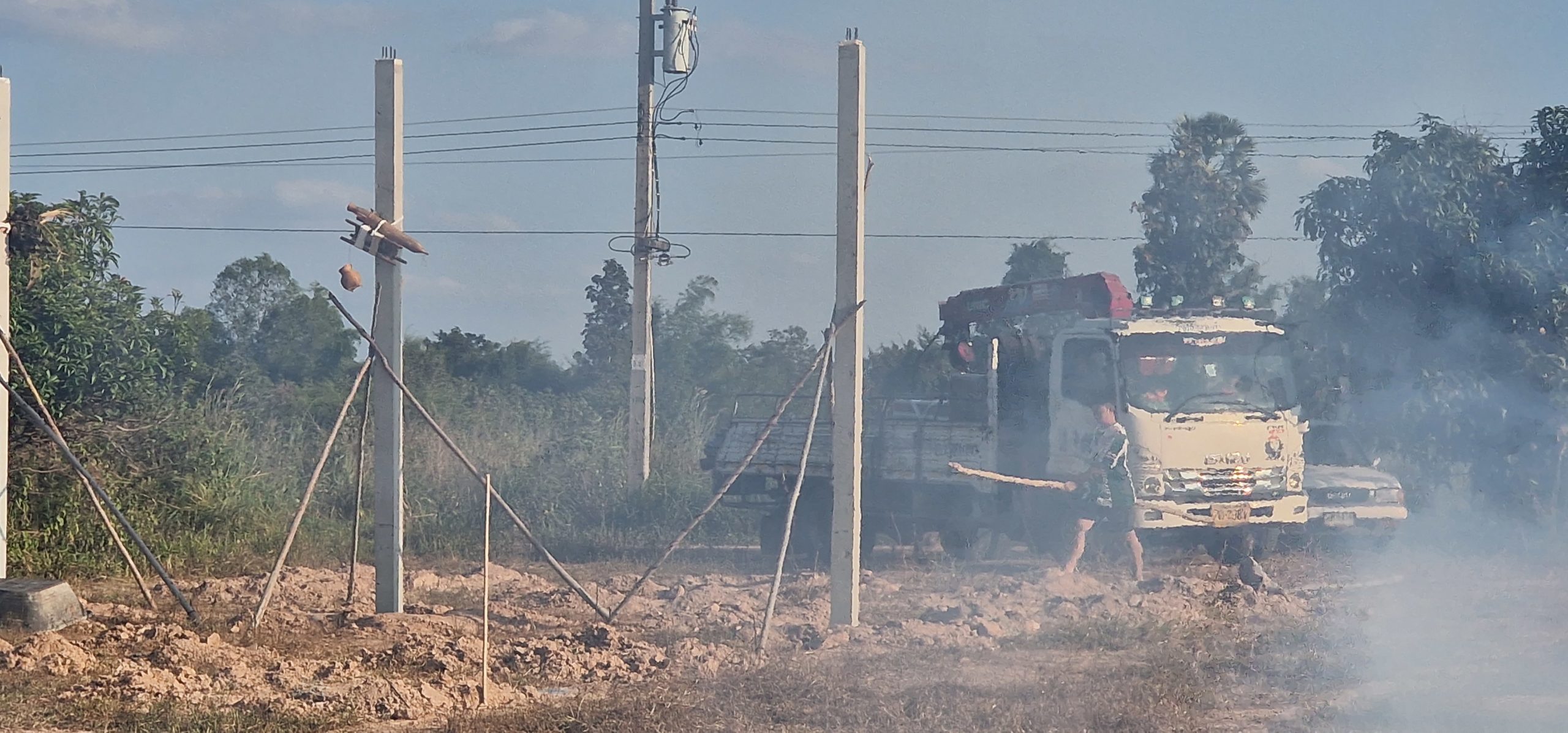

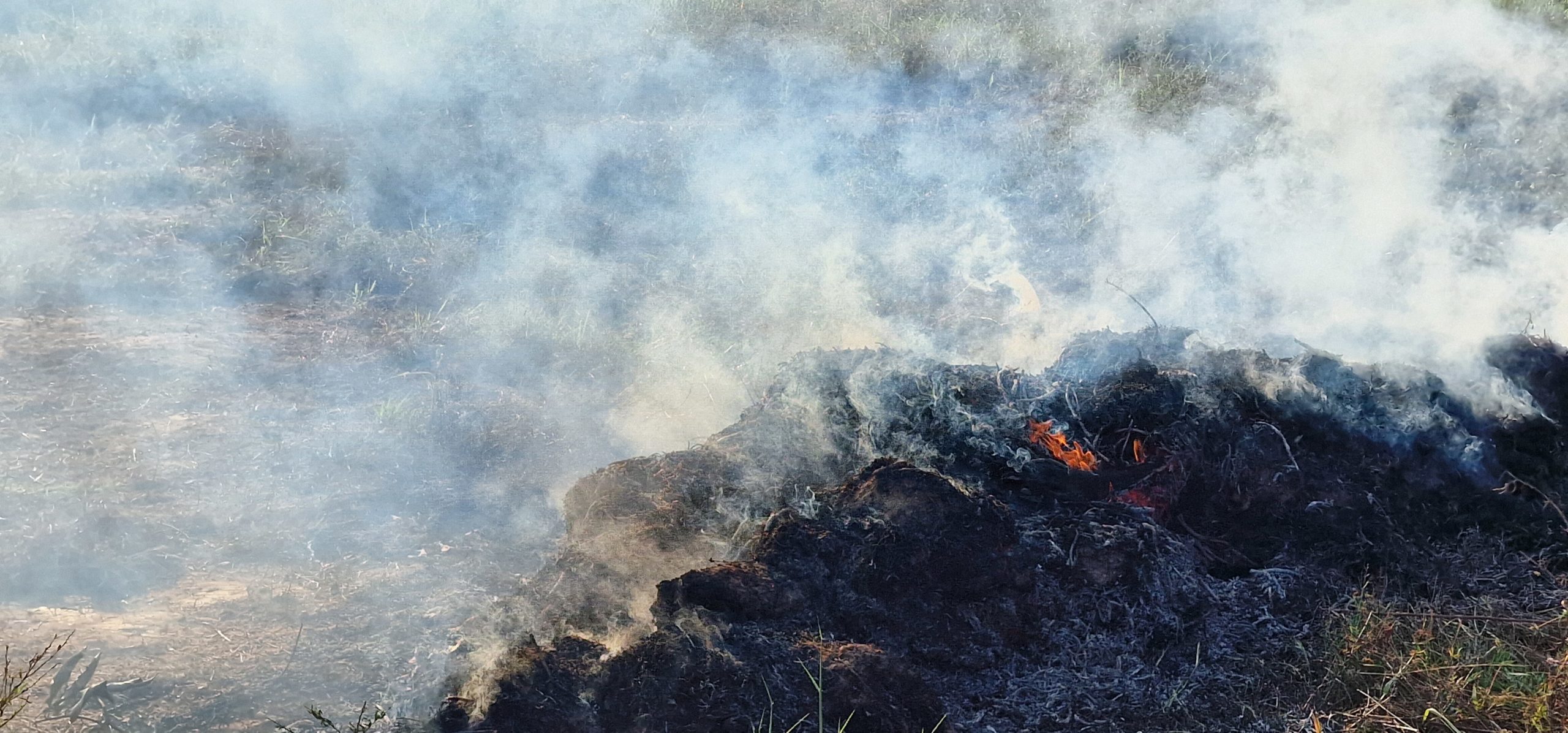

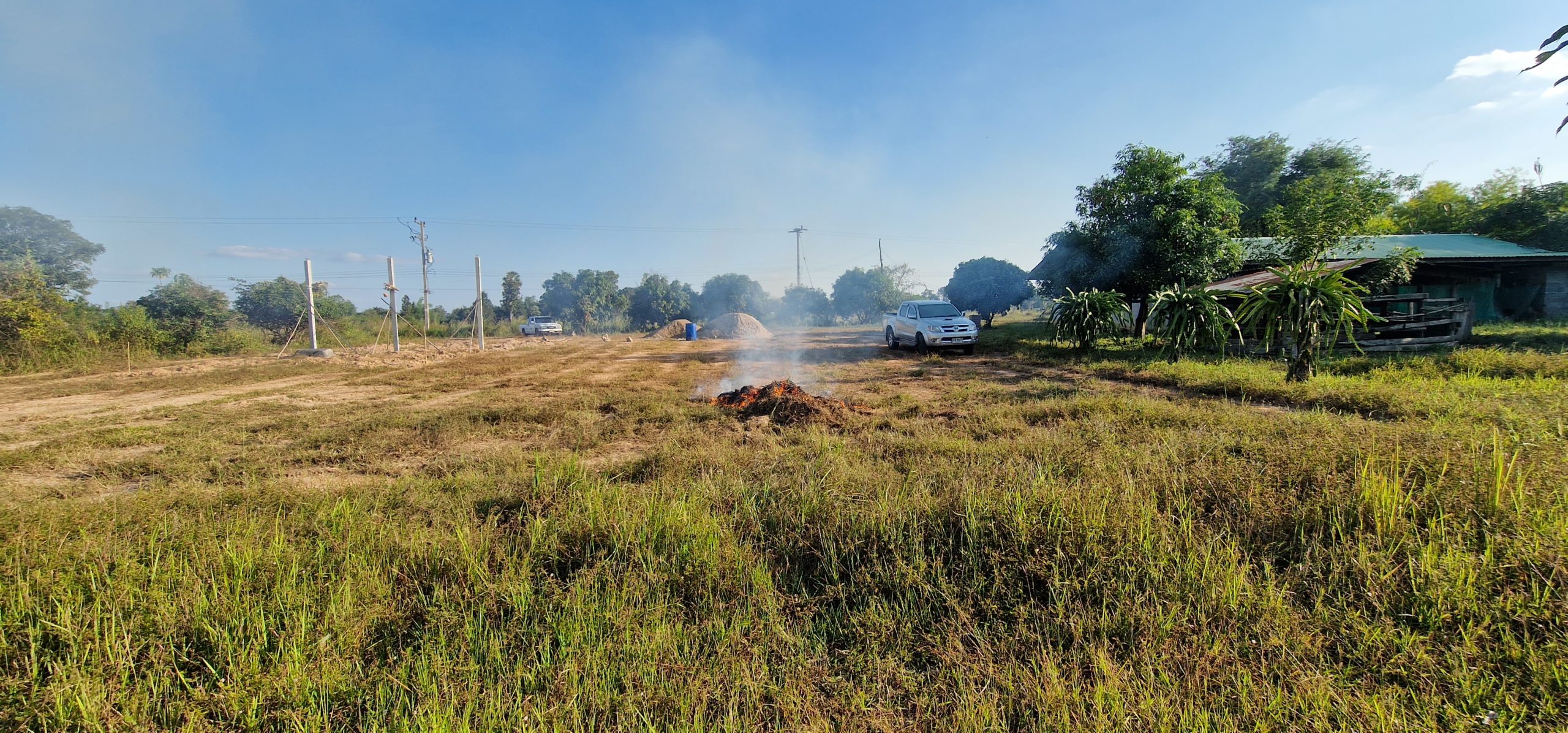

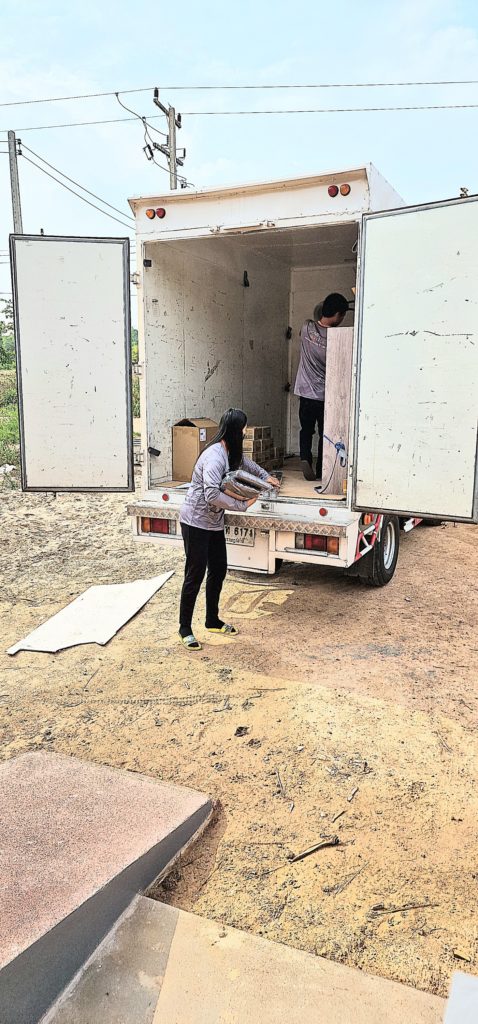

Sonntag, 06.11.2022 Heute Materialliefetung aus dem Baumarkt. Ersten Bauschutt verbrannt. Ist hier so üblich…. Soeben alle Pfeiler bezahlt. Die restlichen kommen morgen Vormittag. Dann geht es richtig los. Pfeiler rein und fest zementiert. Wasser und Abwasser buddeln. Erde ausschütten und alles um 70cm erhöhen, sodas das Haus in der Regenzeit nicht im Wasser steht.

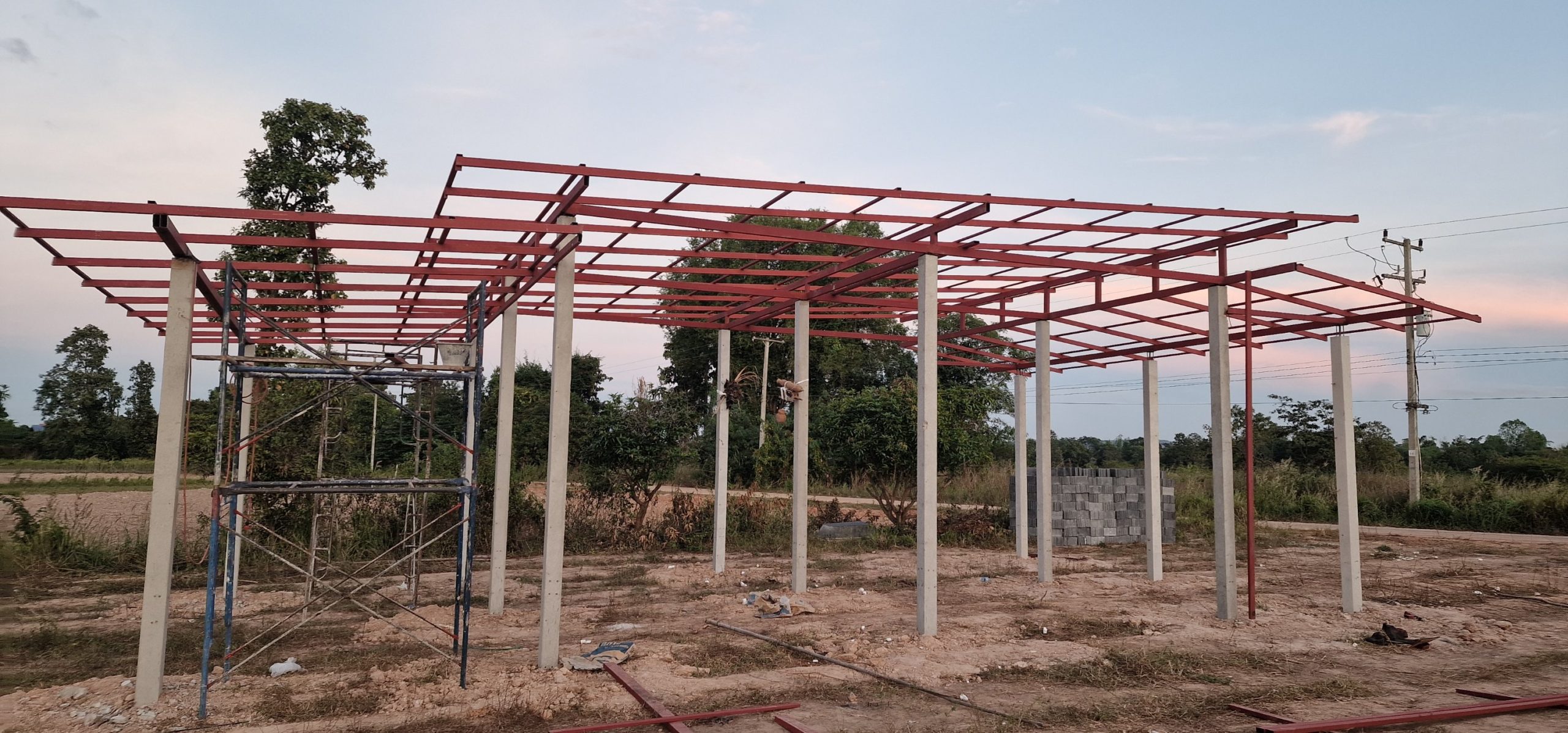

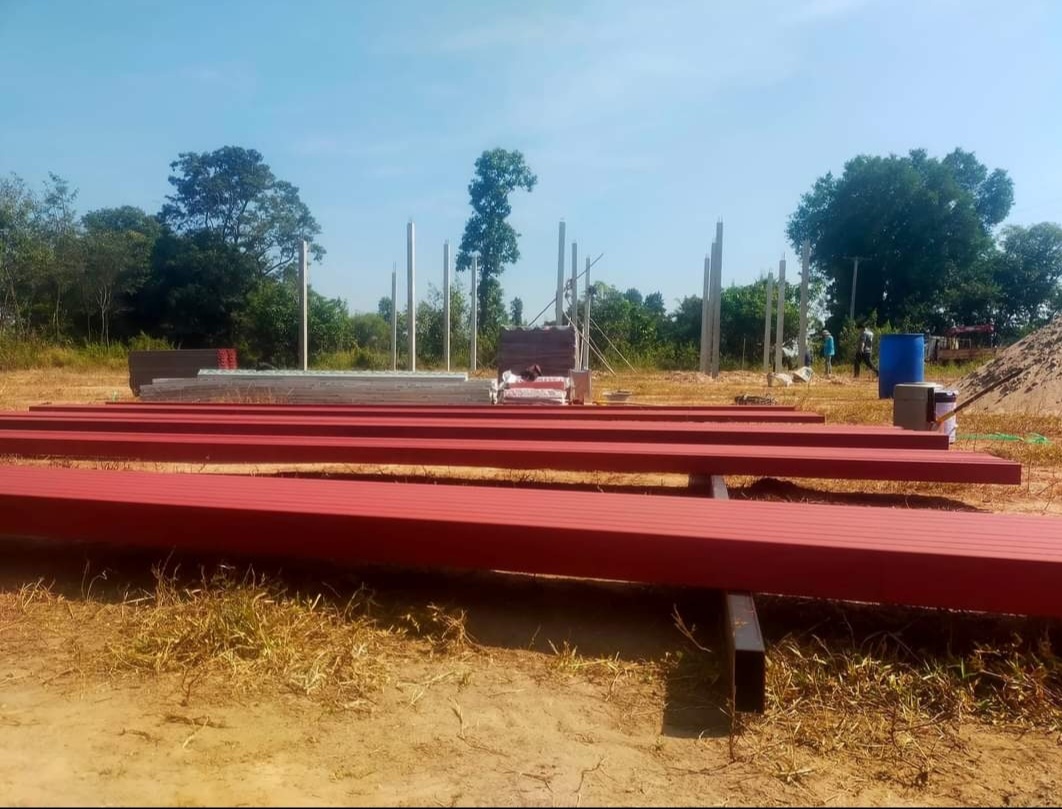

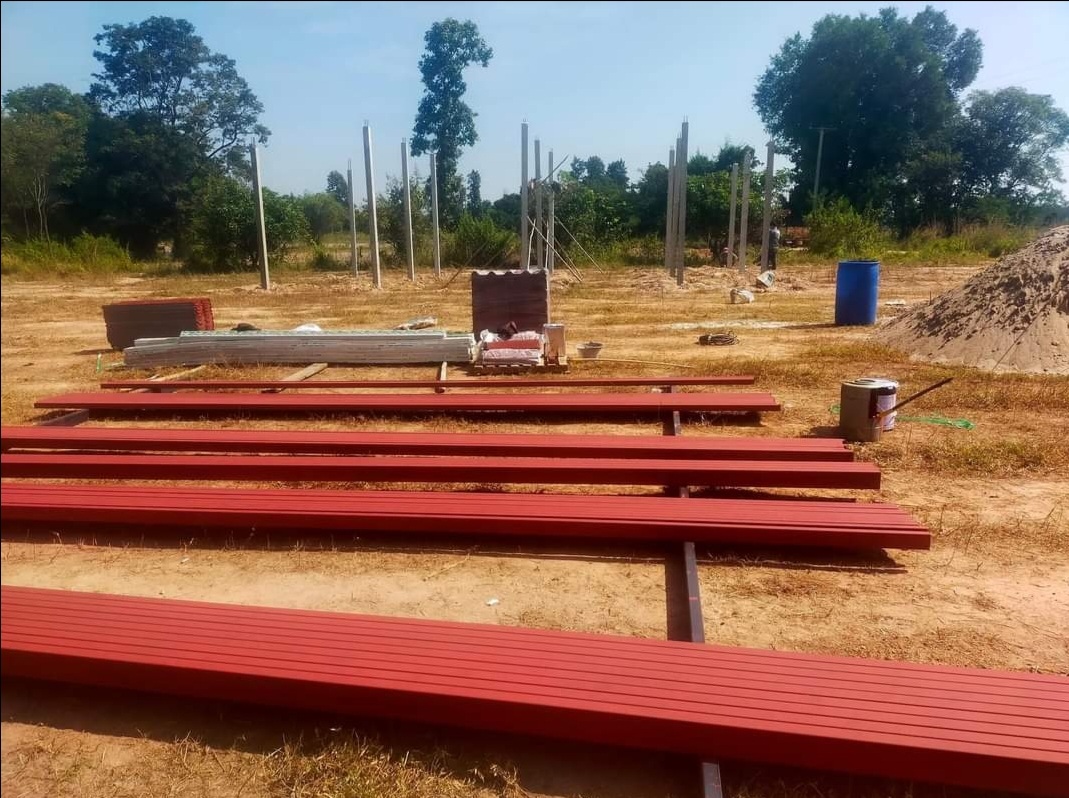

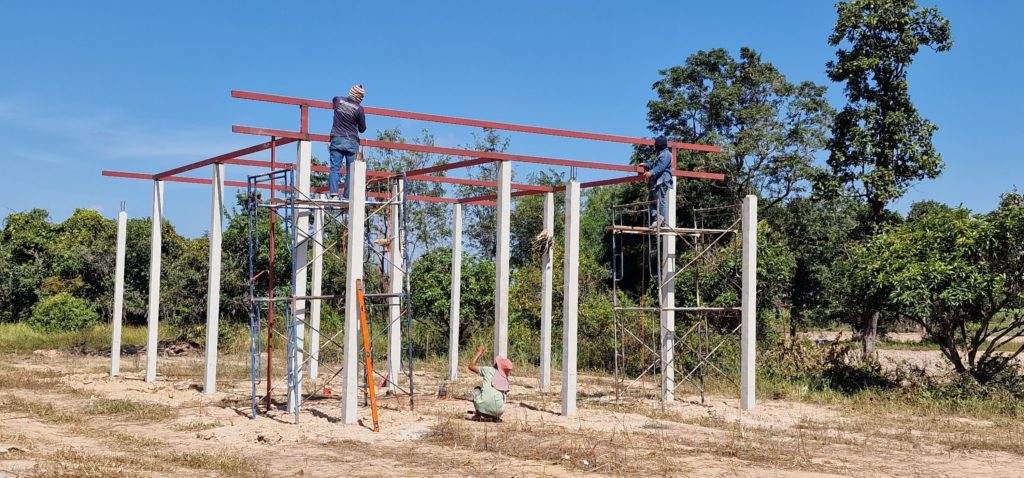

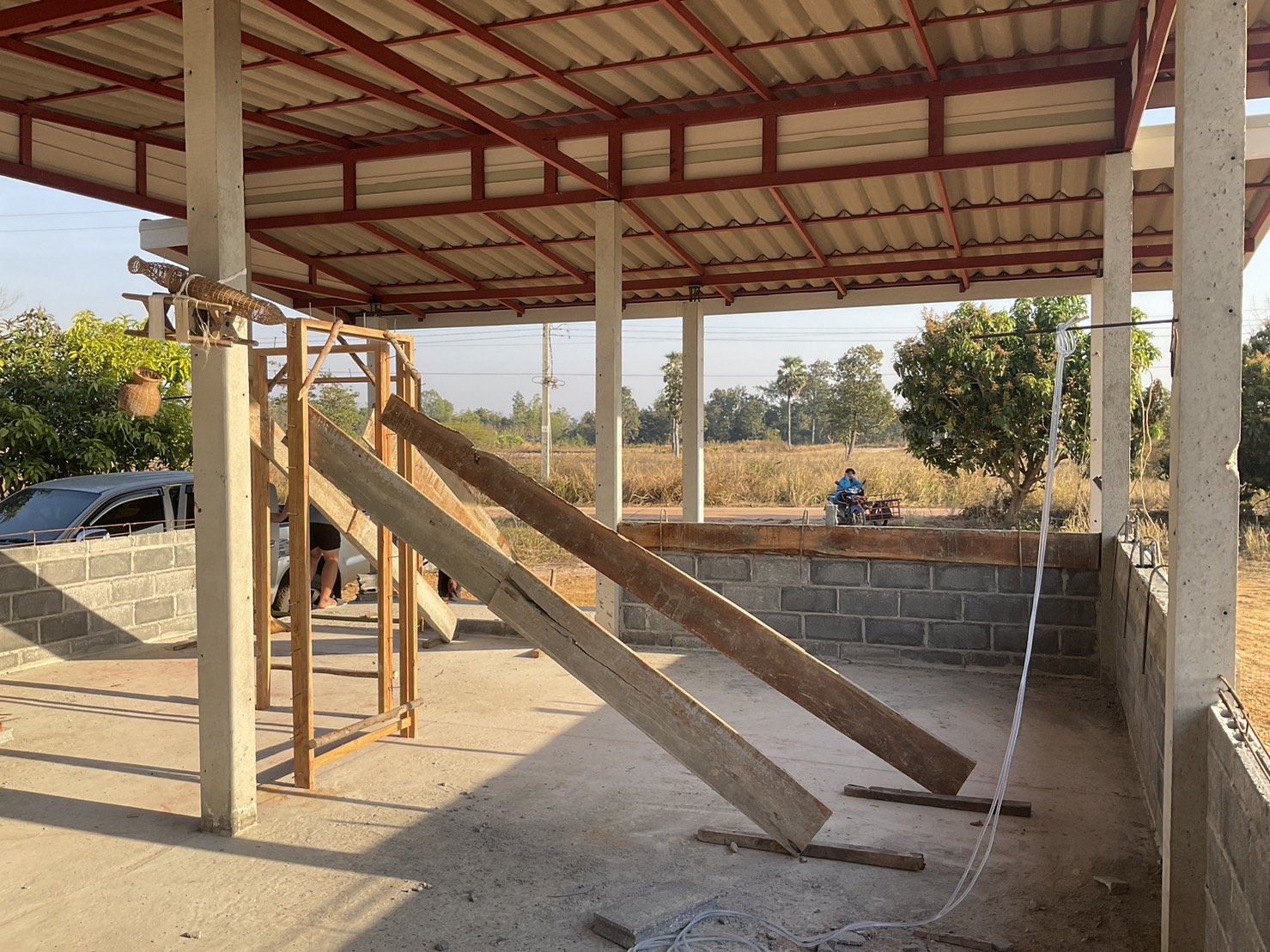

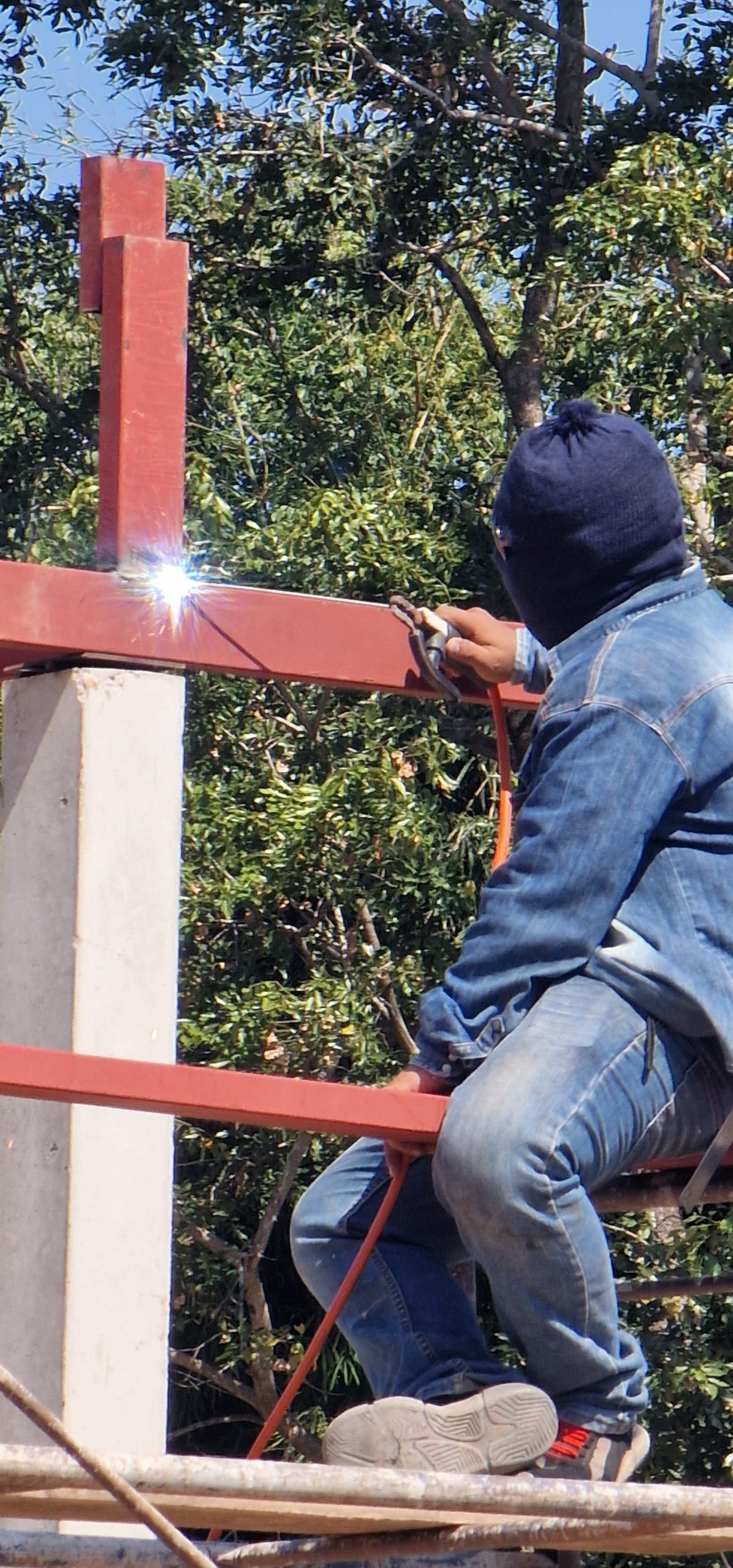

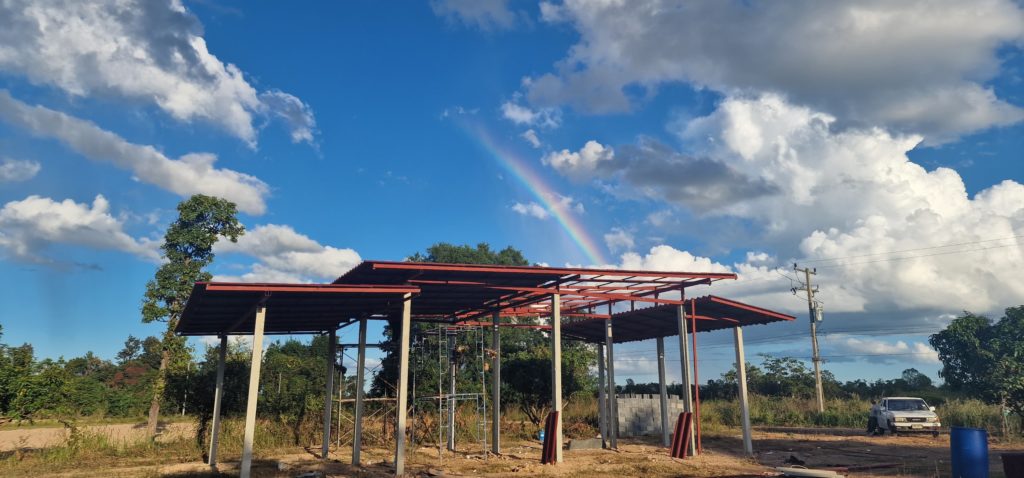

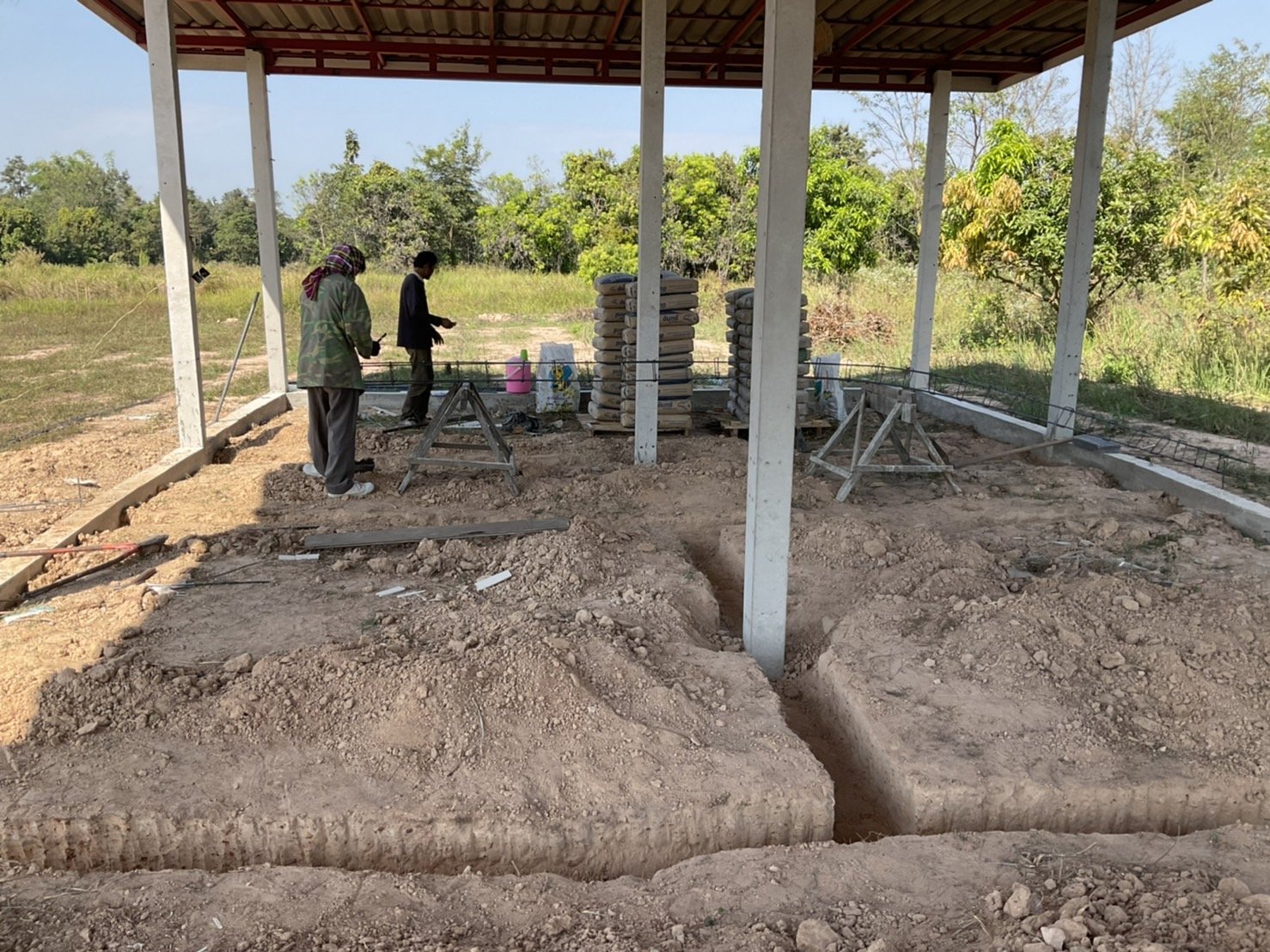

Montag, 07.11.2022. Fischzucht bedeutet Fische füttern. Alle Pfeiler werden aufgestellt und begradigt. Die Stahlträger werden in der Dachfarbe gestrichen um weiterverarbeitet zu werden und der Besitzer kümmert sich um den virhandenenBaumbestand. . Morgen wird bestimmt nicht soviel passieren, da eines der grössten thailändischen Feste stattfindet – LOY KRATHONG

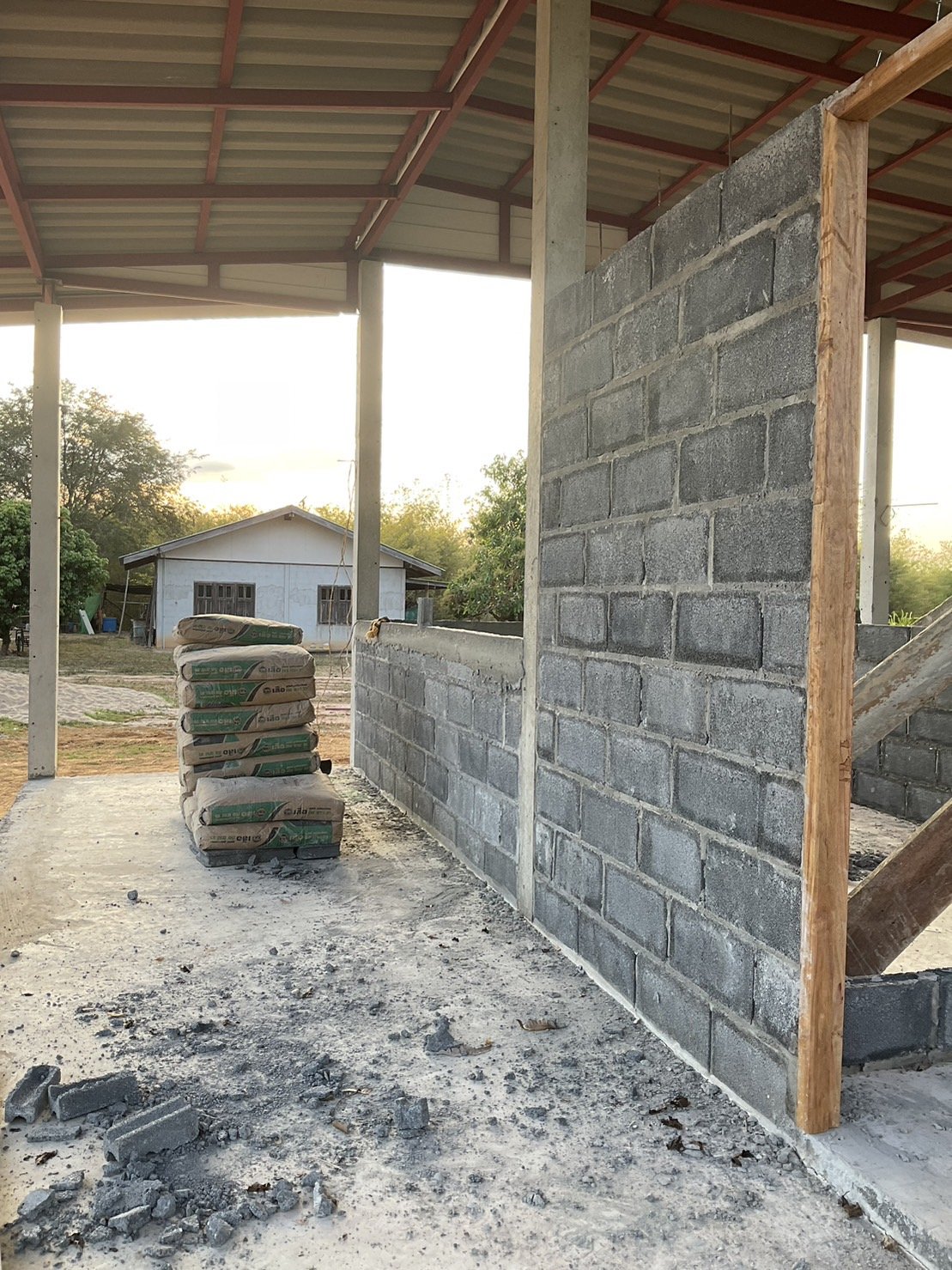

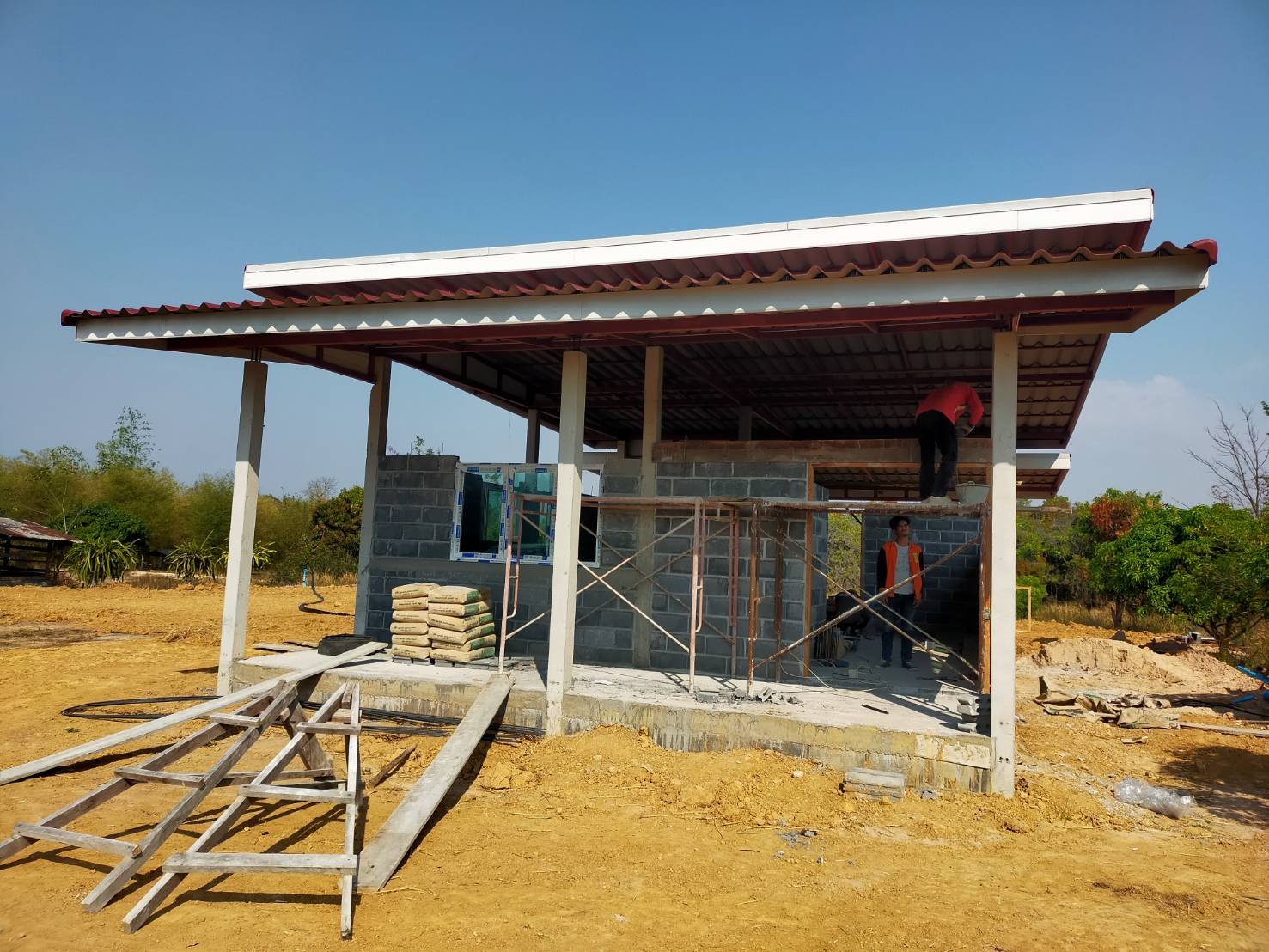

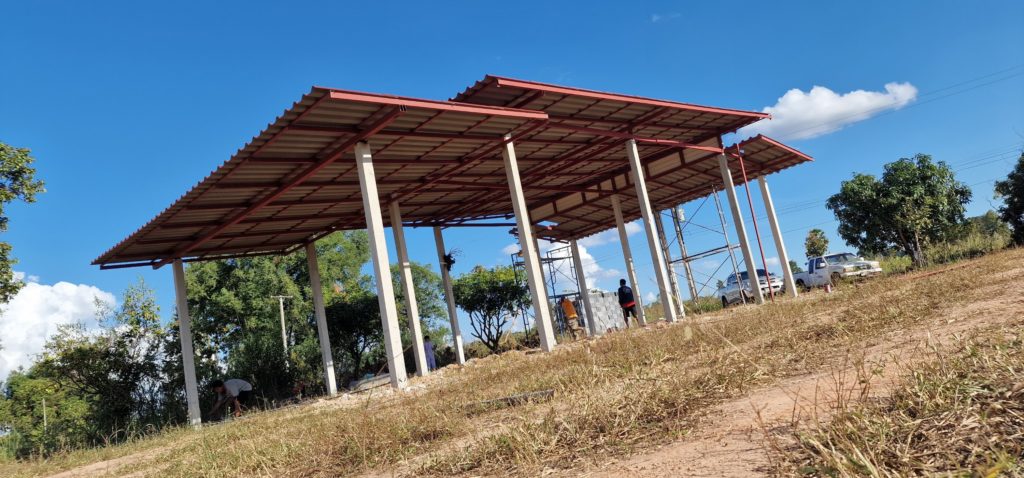

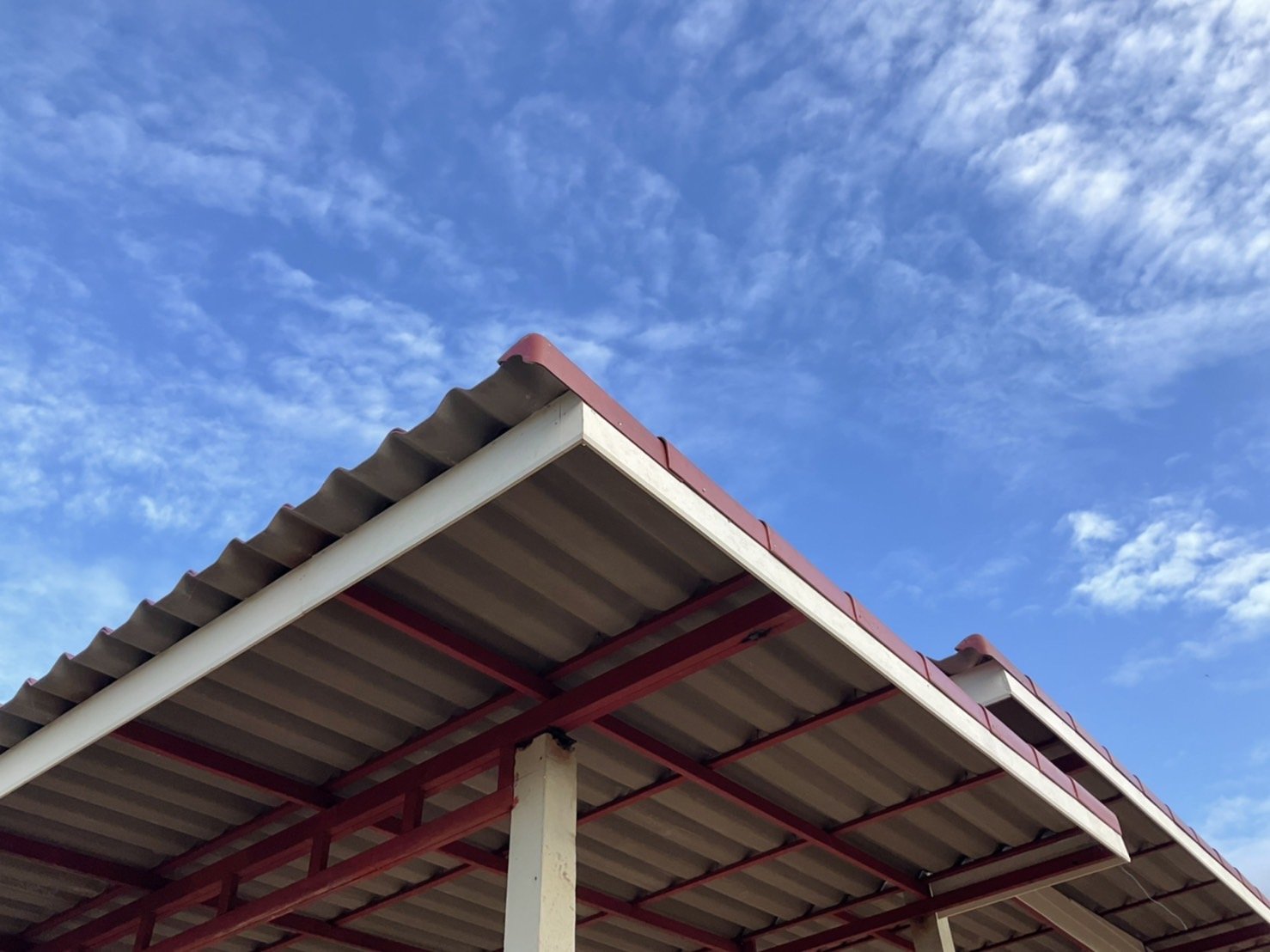

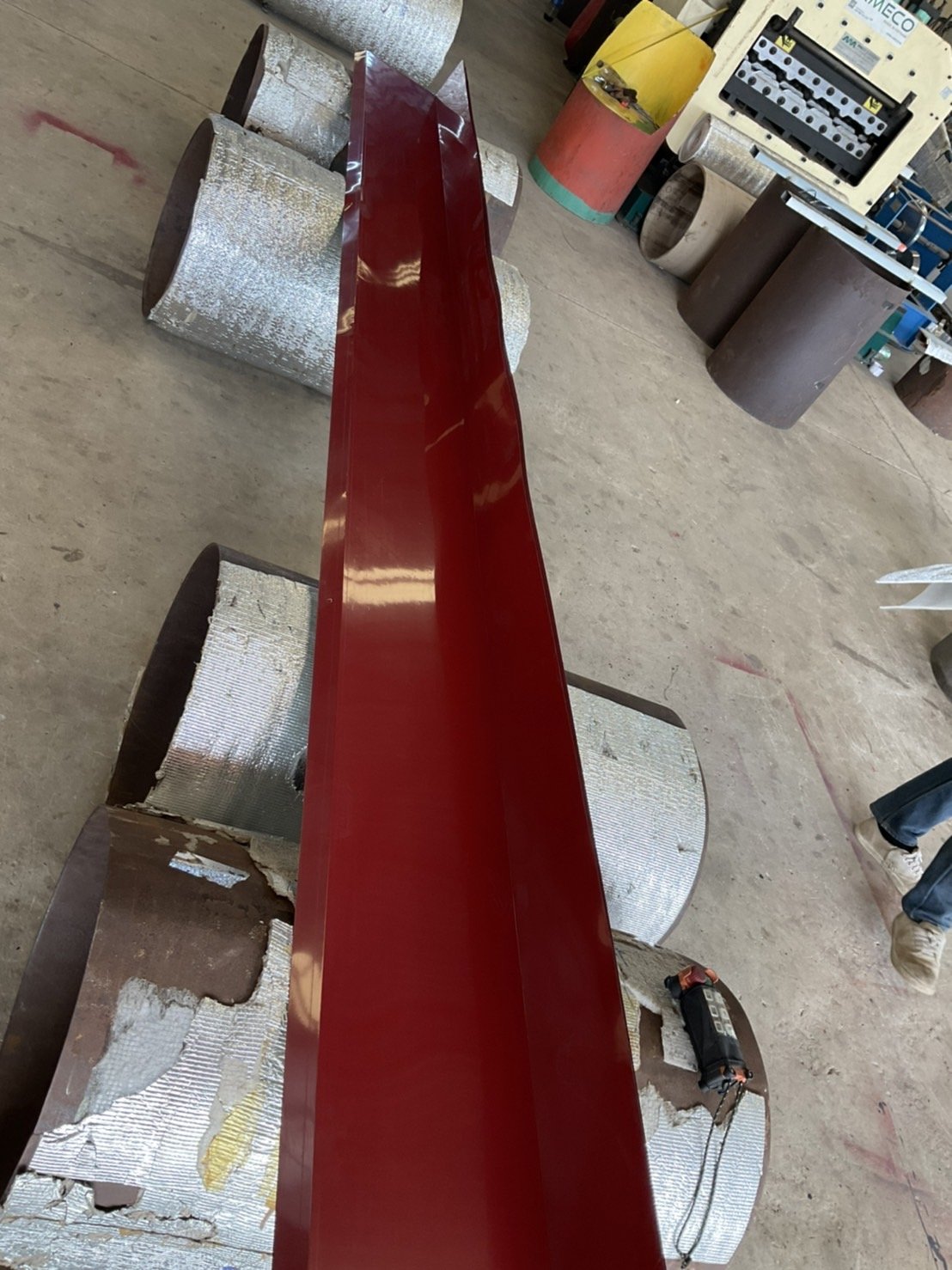

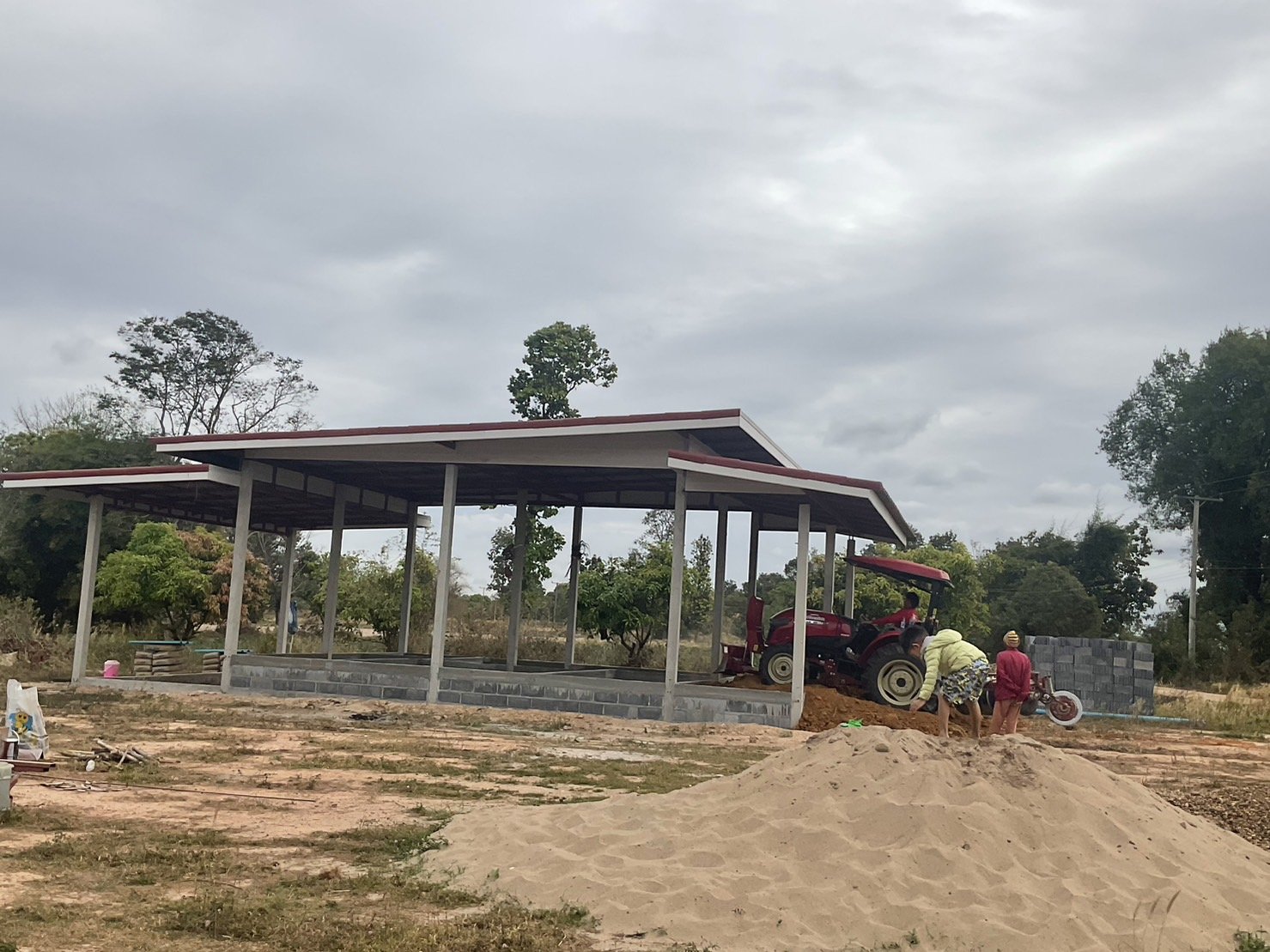

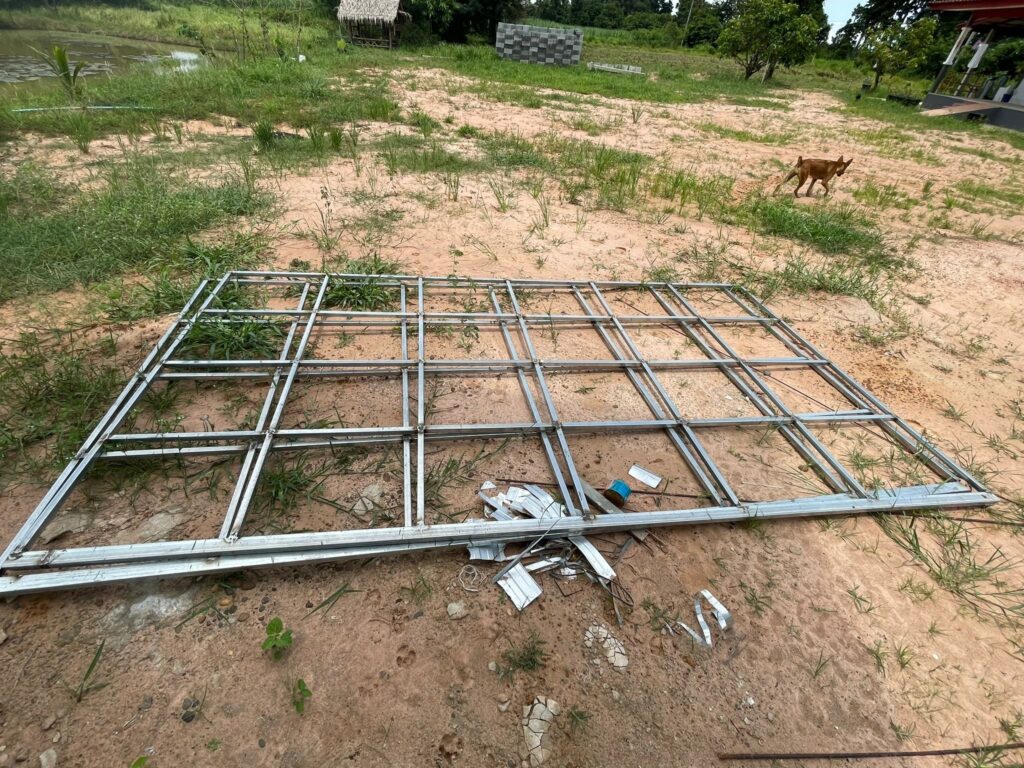

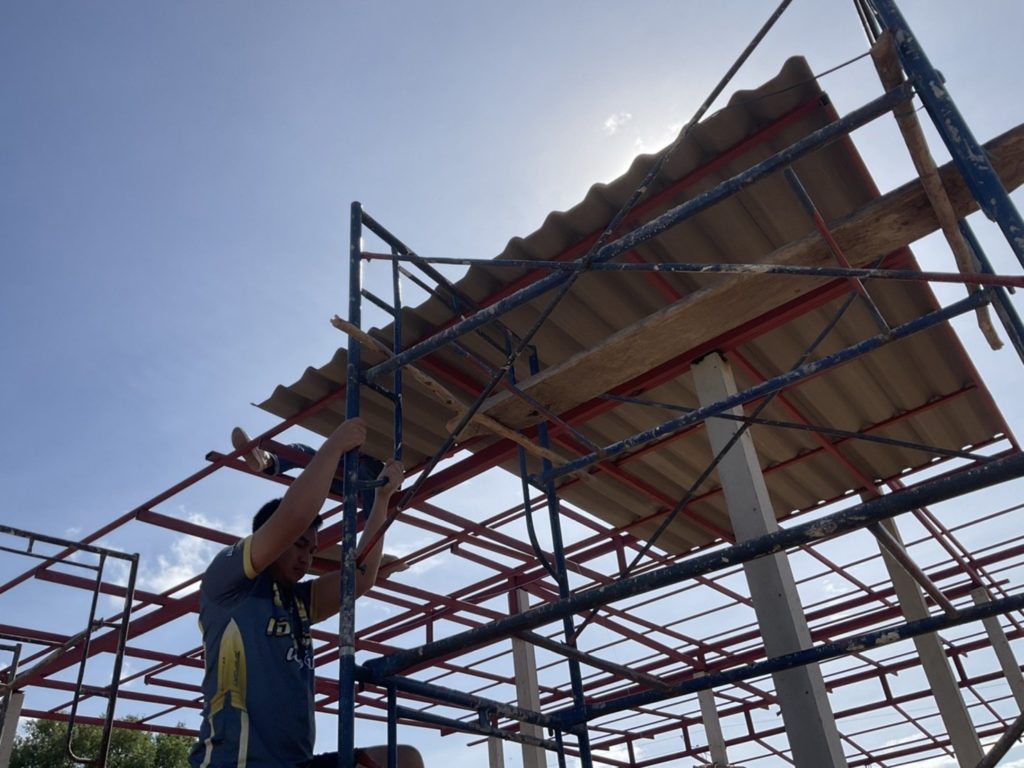

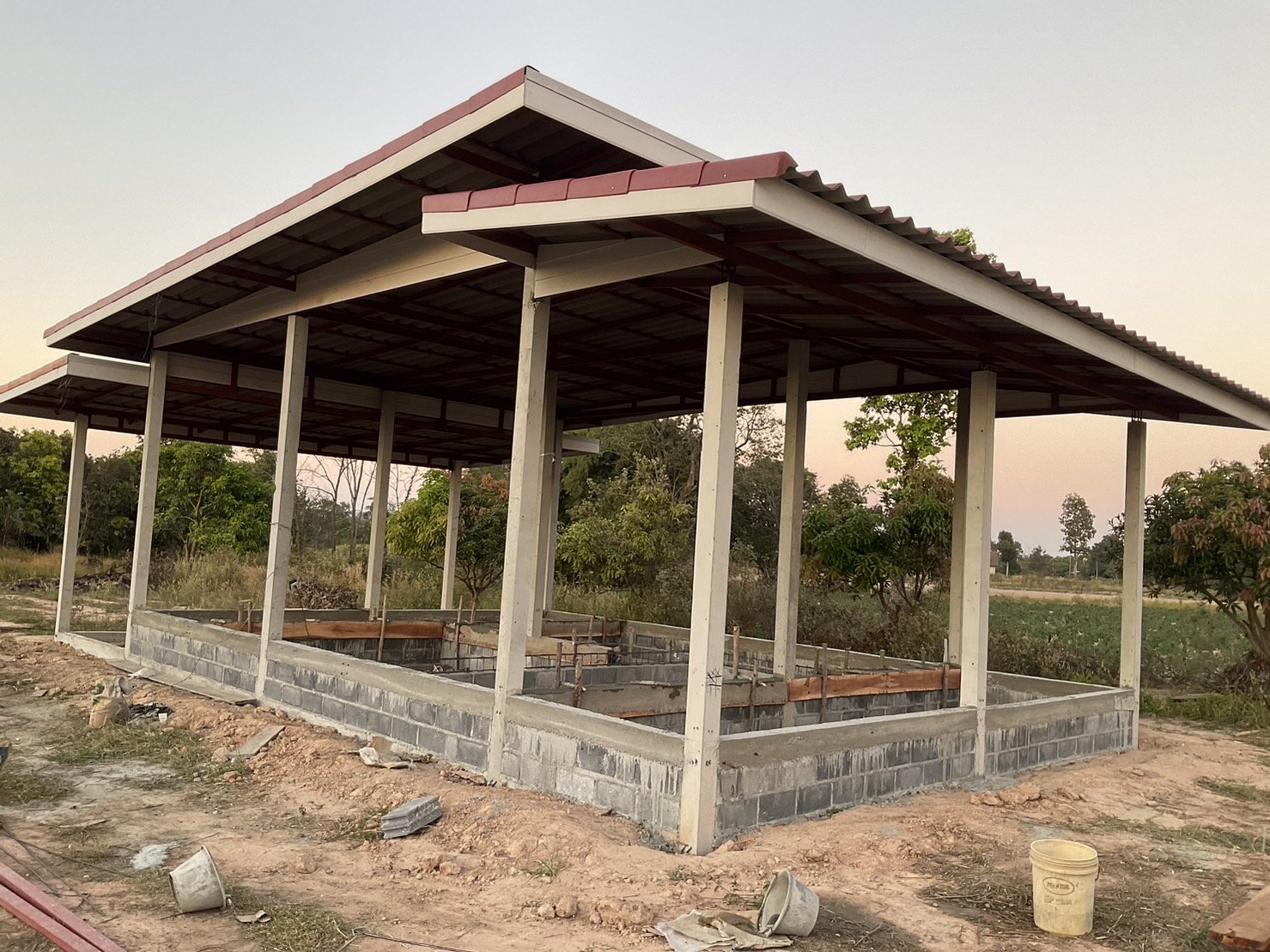

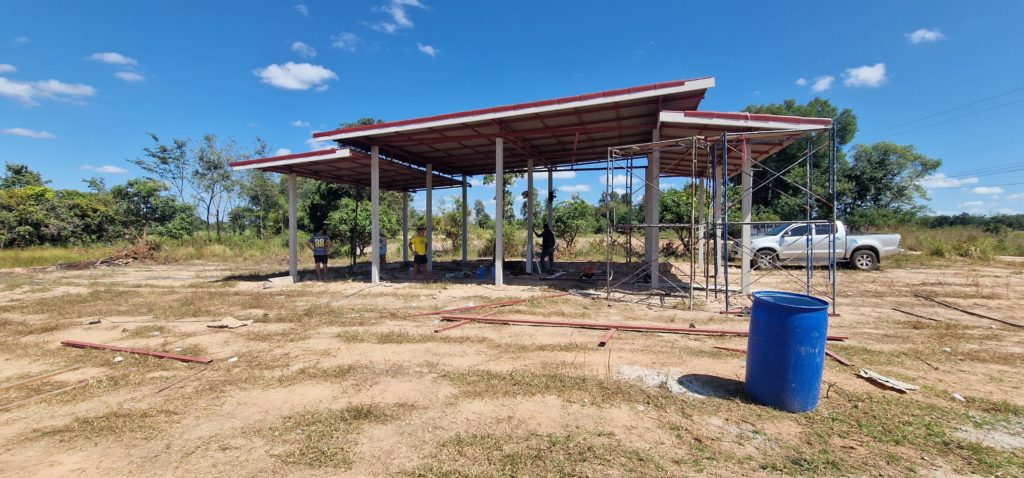

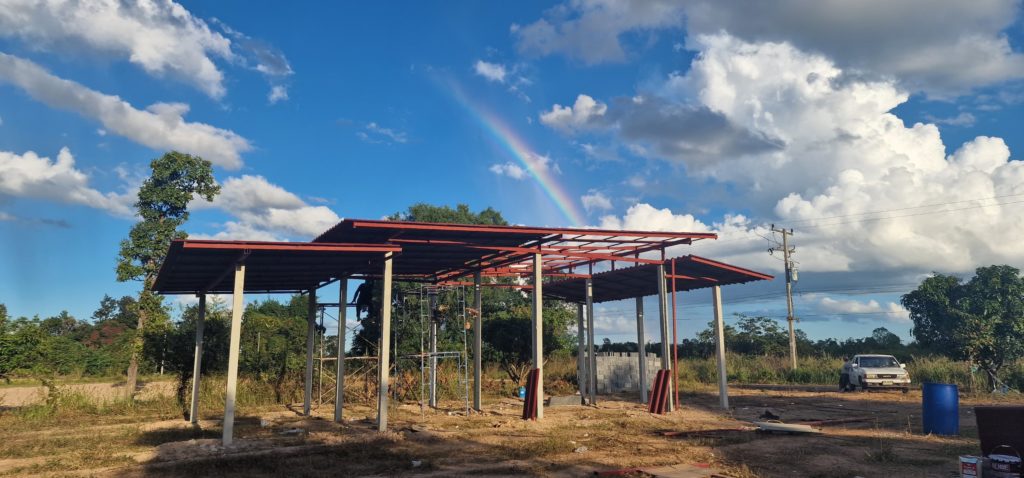

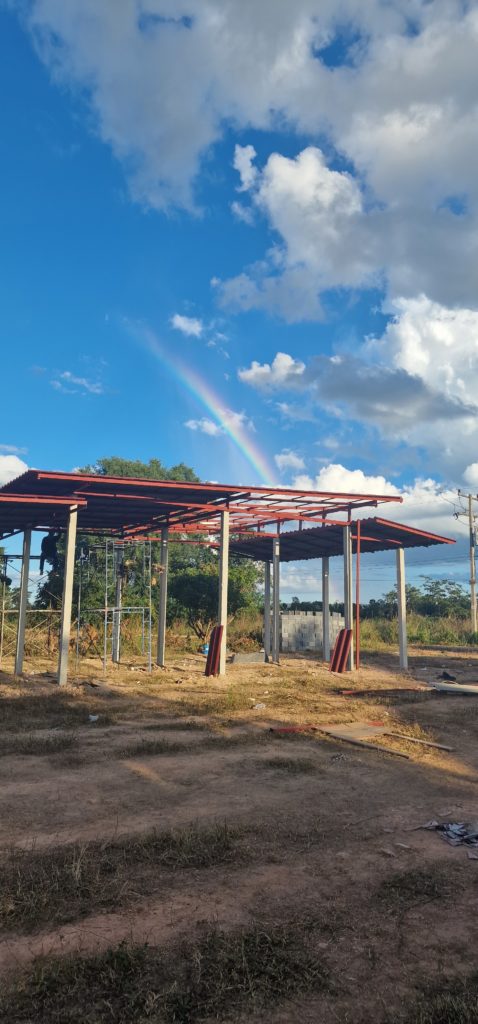

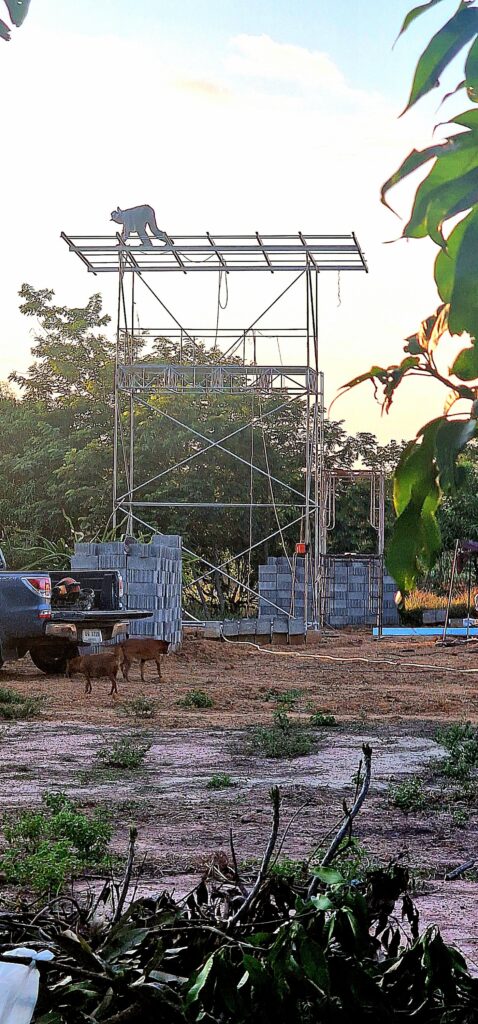

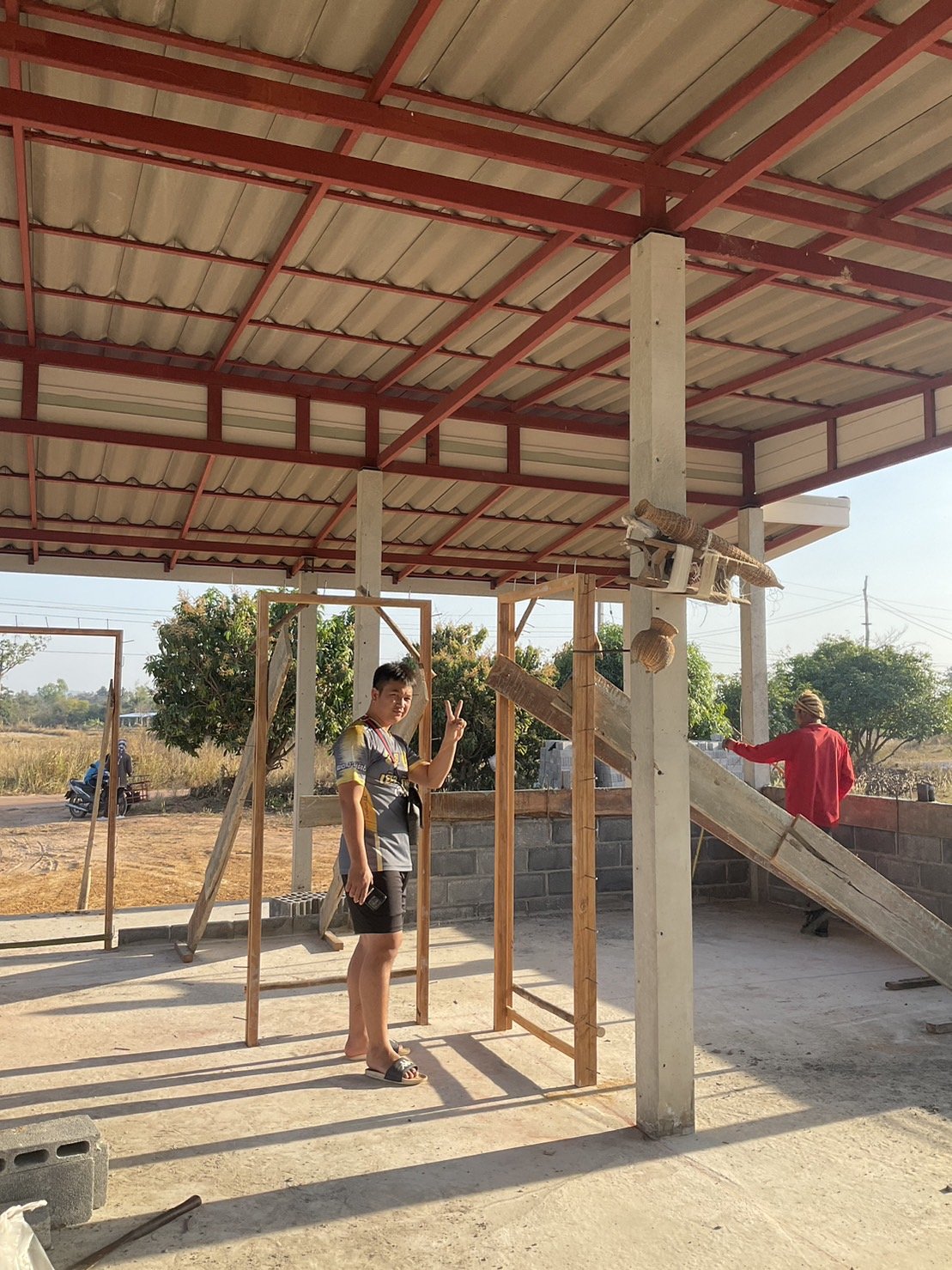

Mittwoch, 09.11.2022. Der Dachbau, den baut man hier in Thailsnd zuerst nimmt langsam Formen an. Leider fehlt wieder Material, Schlechte Planung des Handwerkers. ABER ALLES NORMAL. GAAANZ ENTSPANNT. Wird schon…..

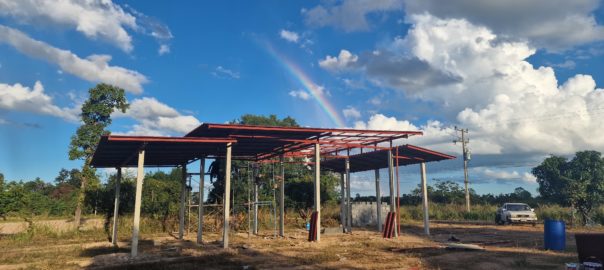

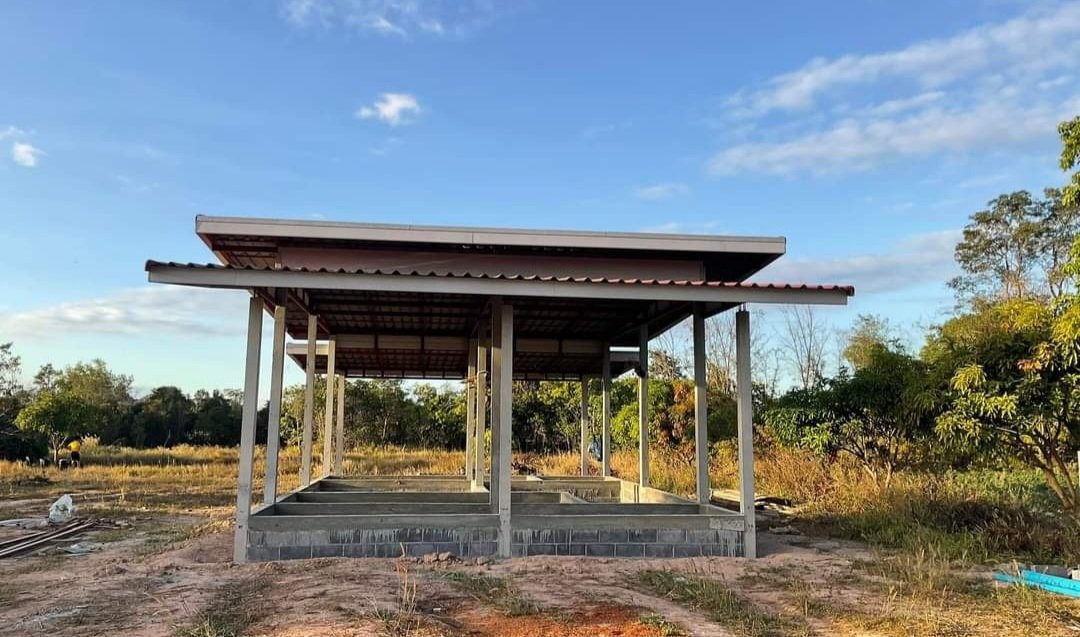

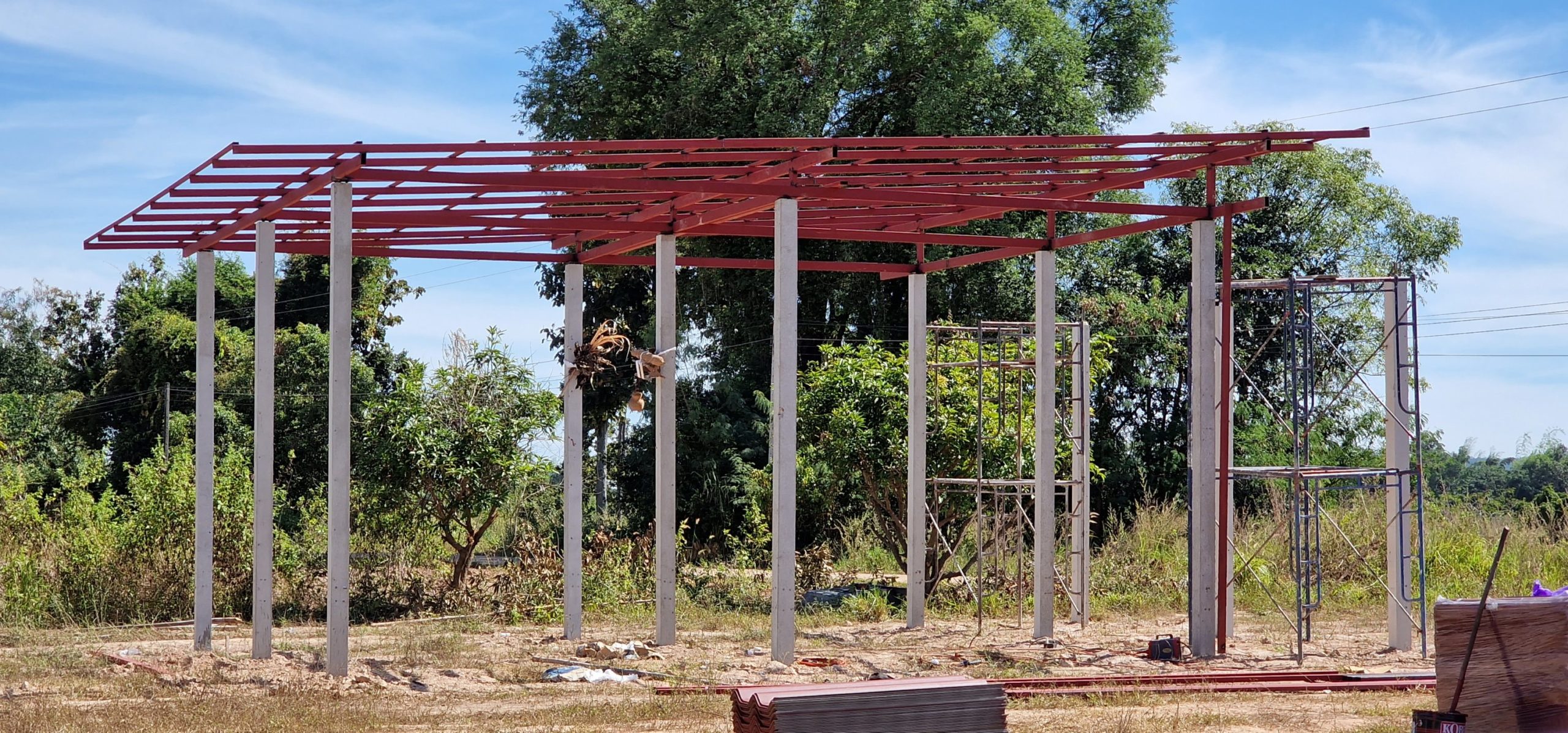

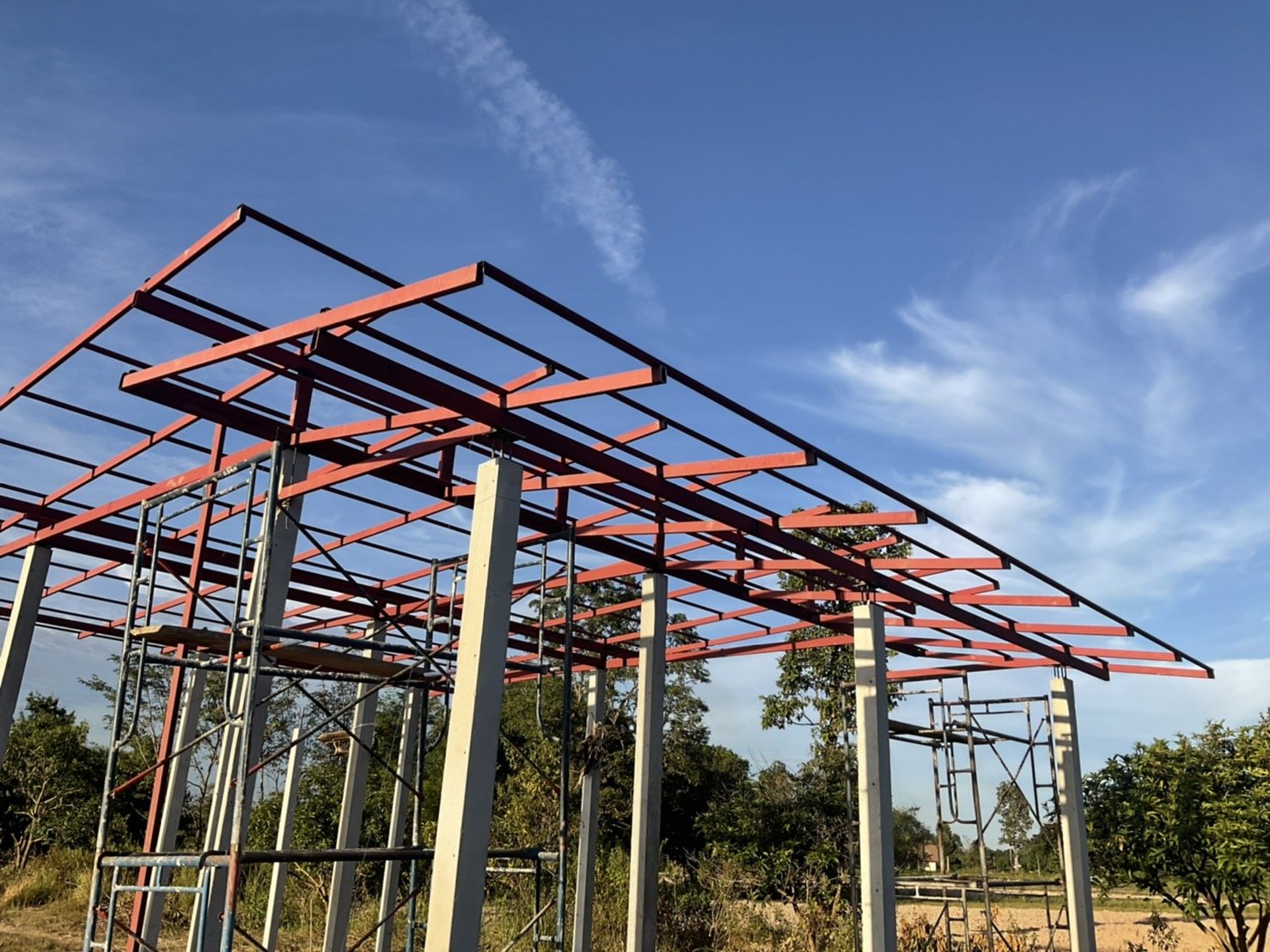

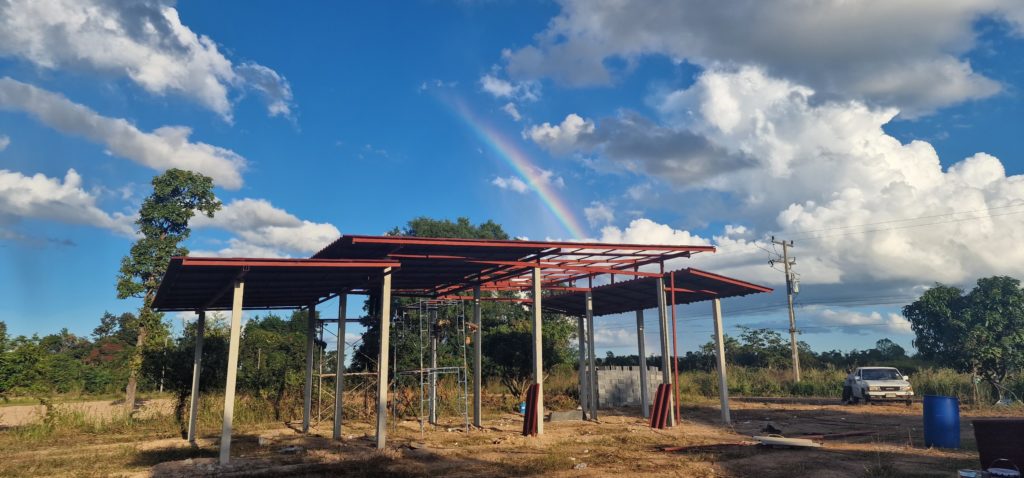

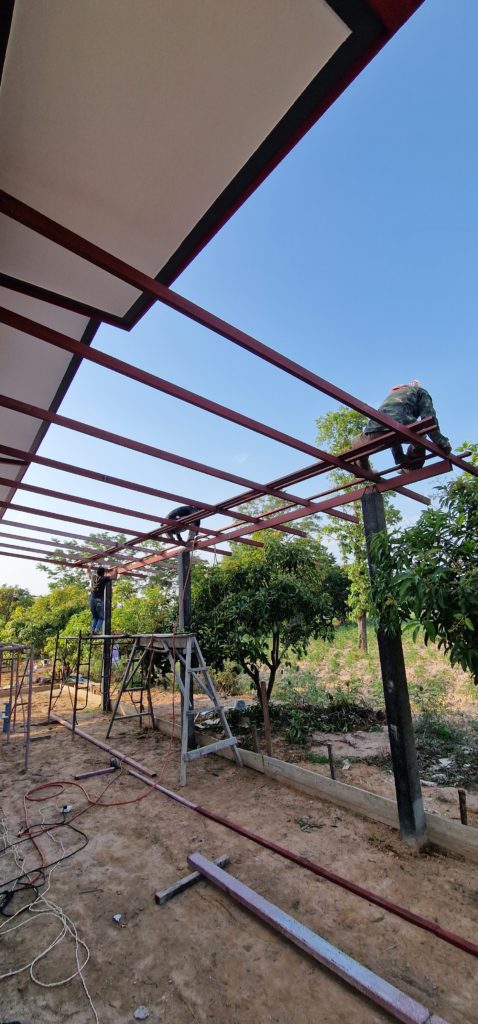

Samstag, 12.11.2022. Nach zwei plötzlichen Ruhetagen, steht nun das Dach fast und die ersten Steine für die Hausewände sind gekommen. Den Architekten haben wir kurzerhand wegen Faulheit rausgeschmissen und neuen engagiert.

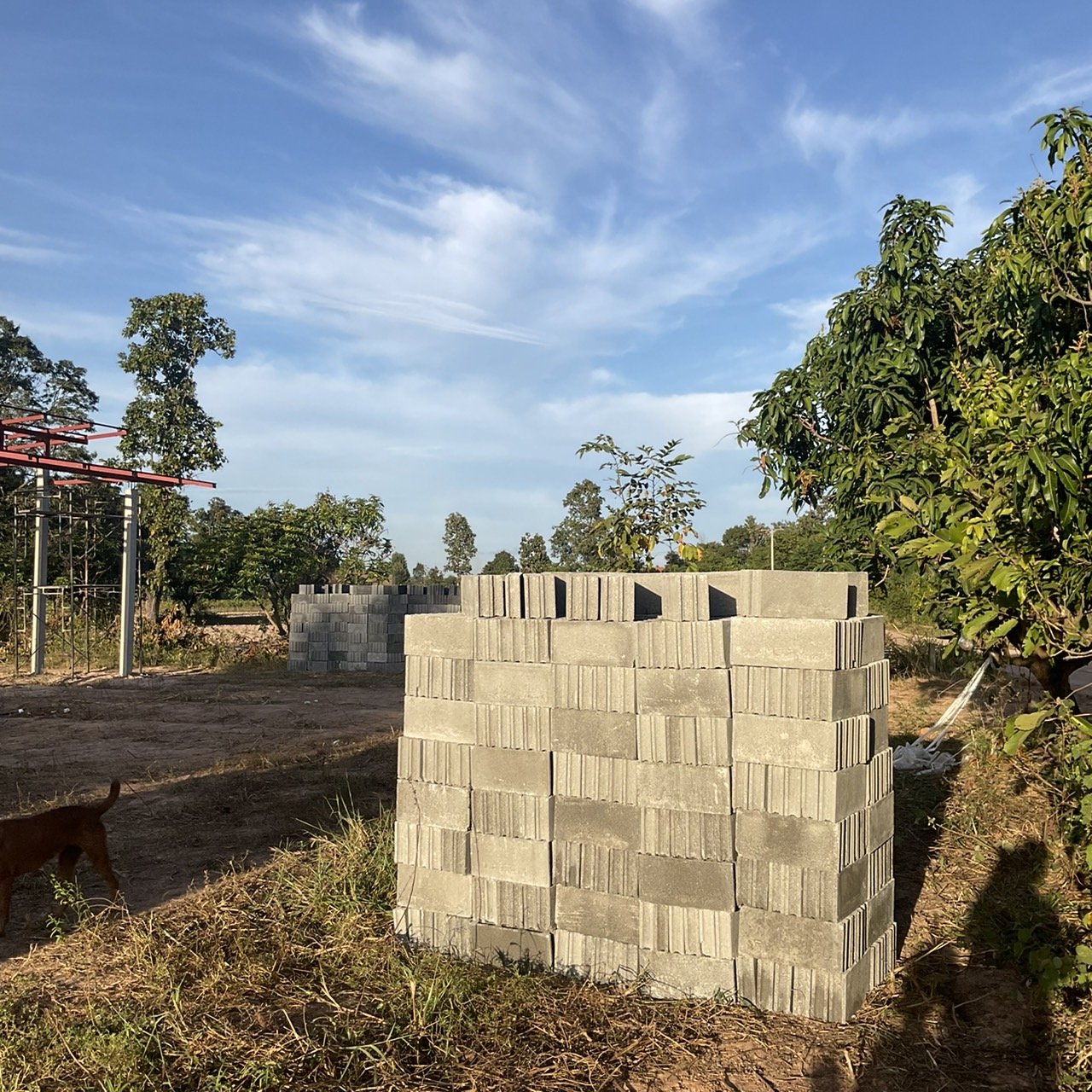

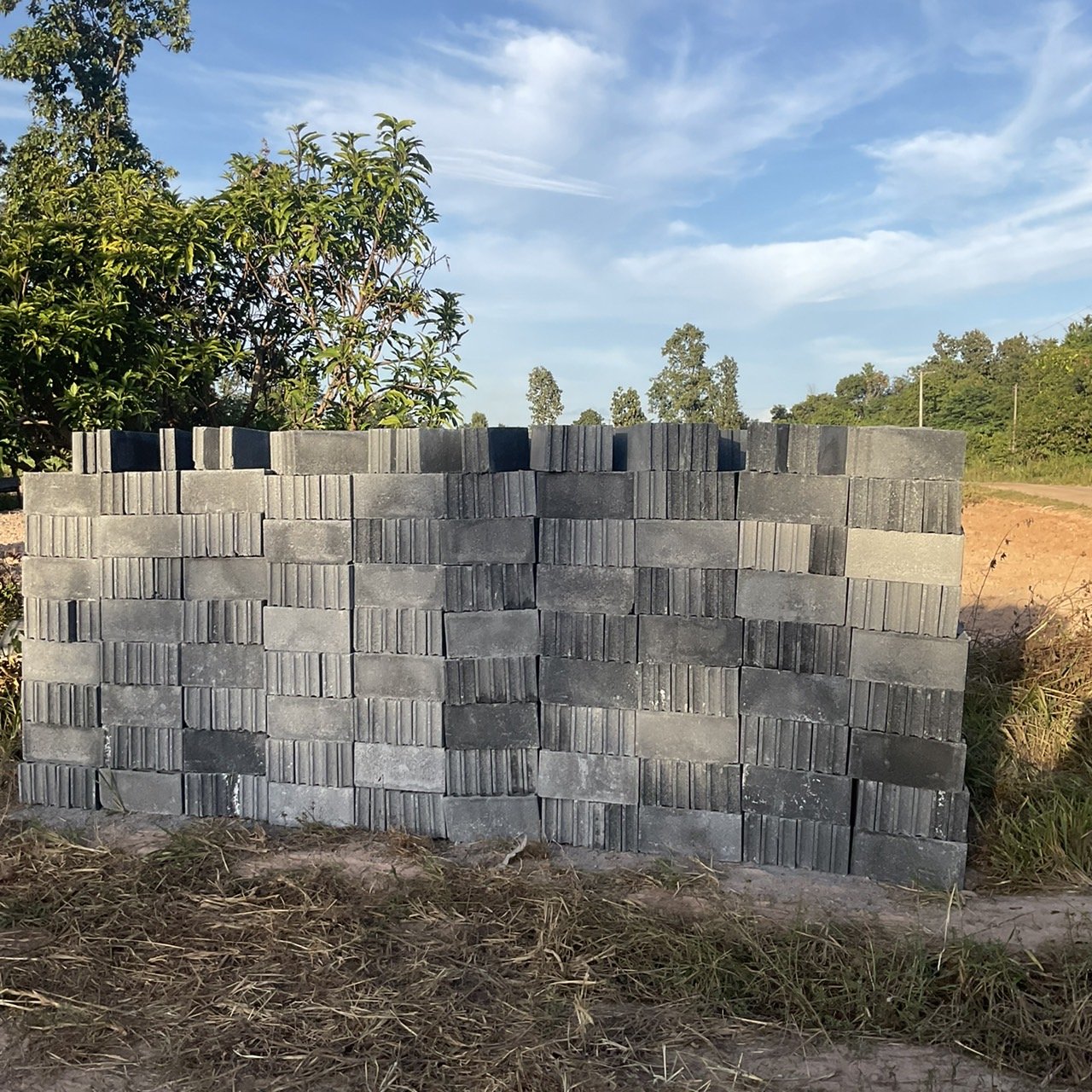

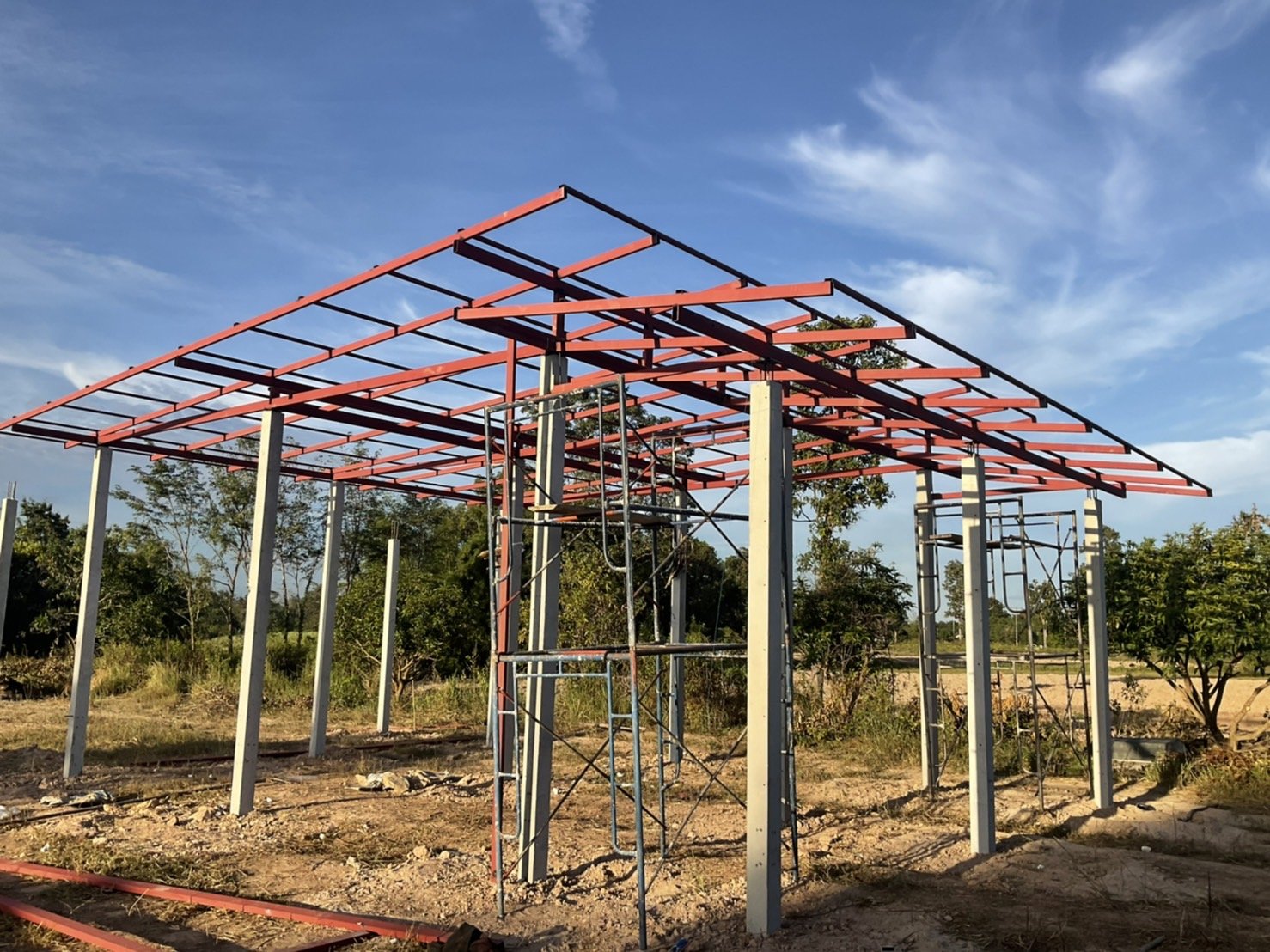

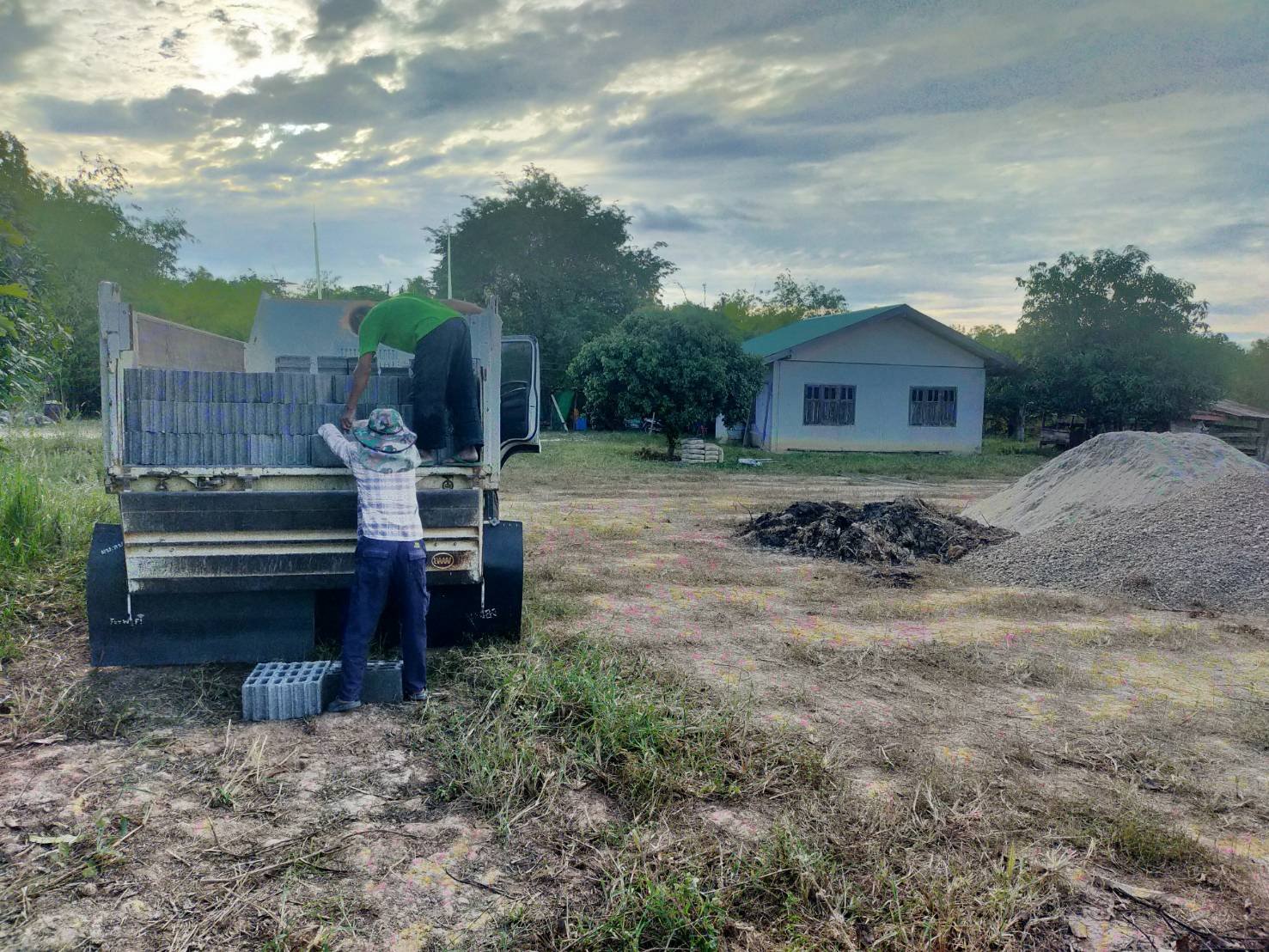

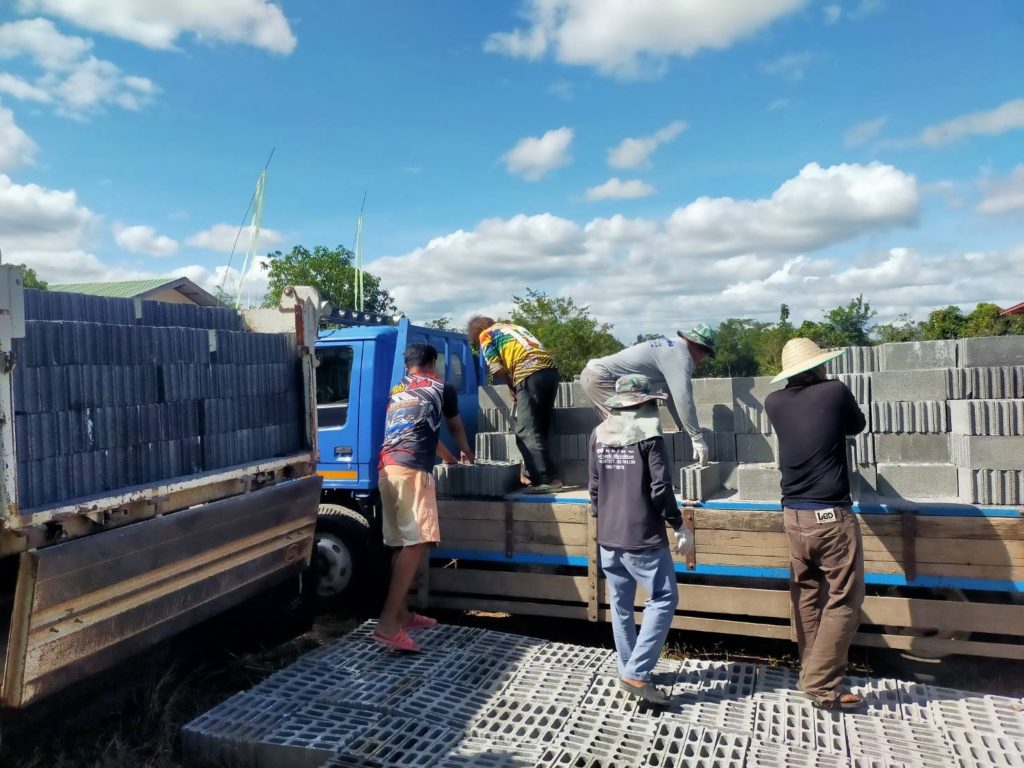

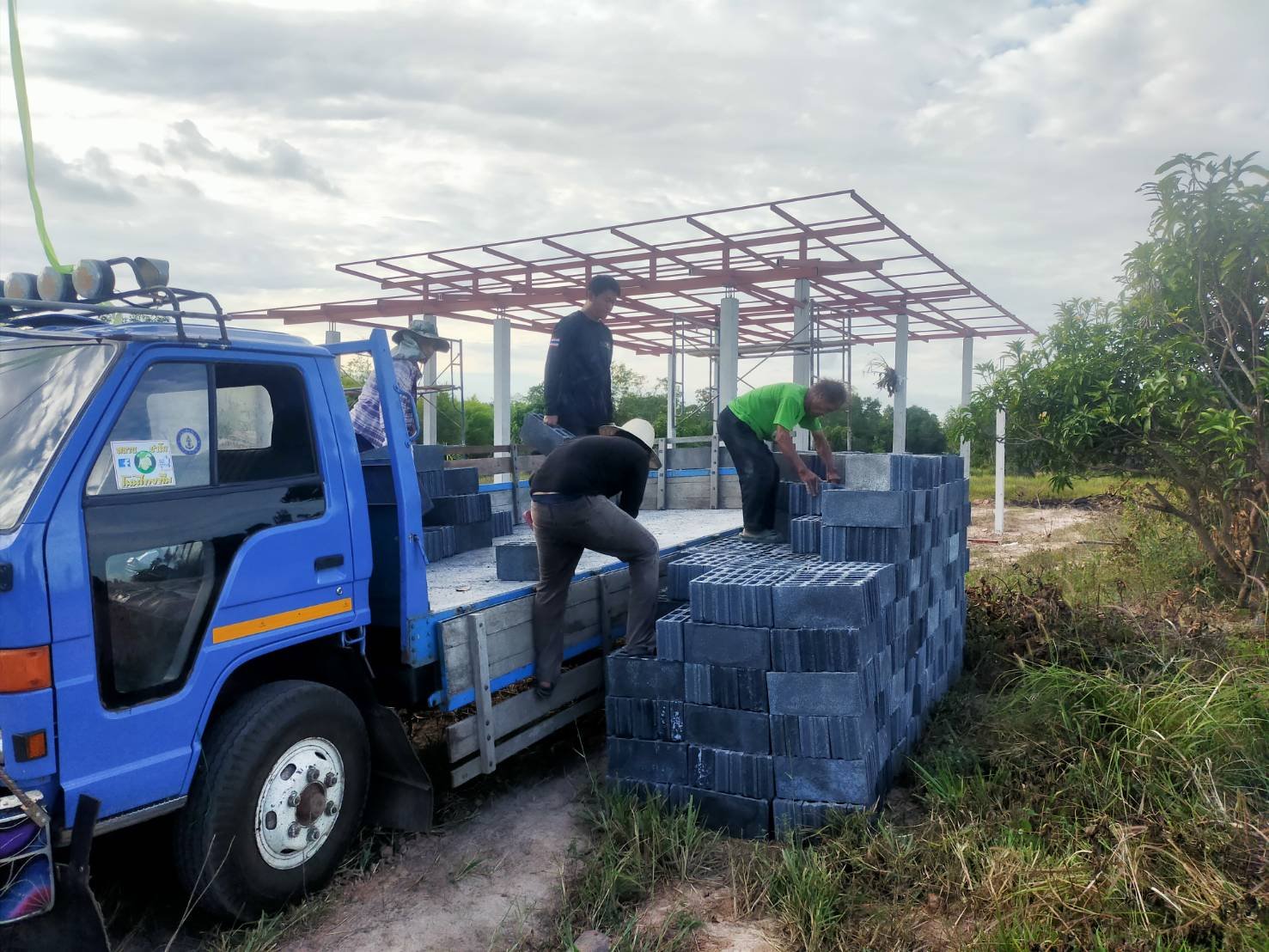

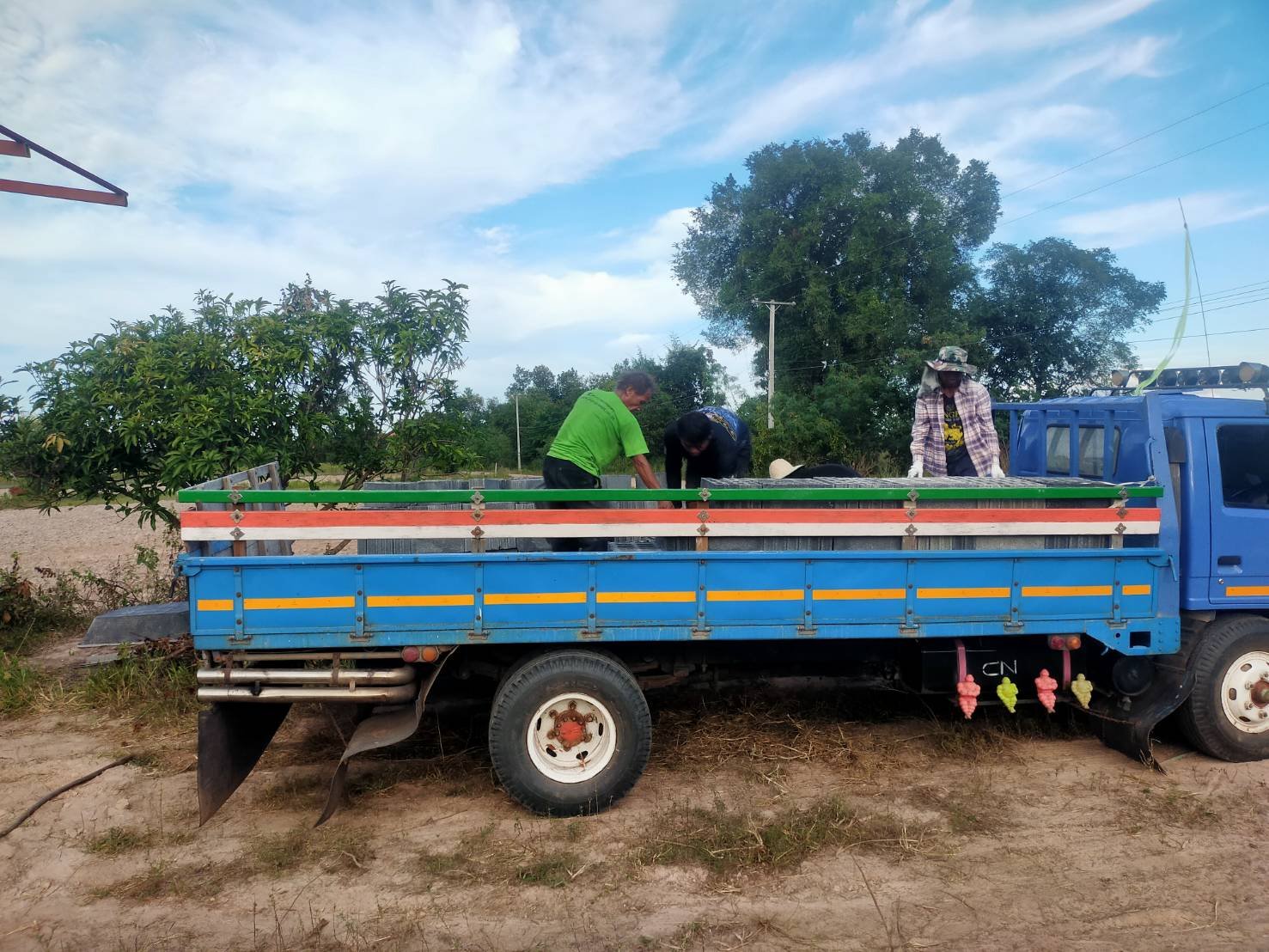

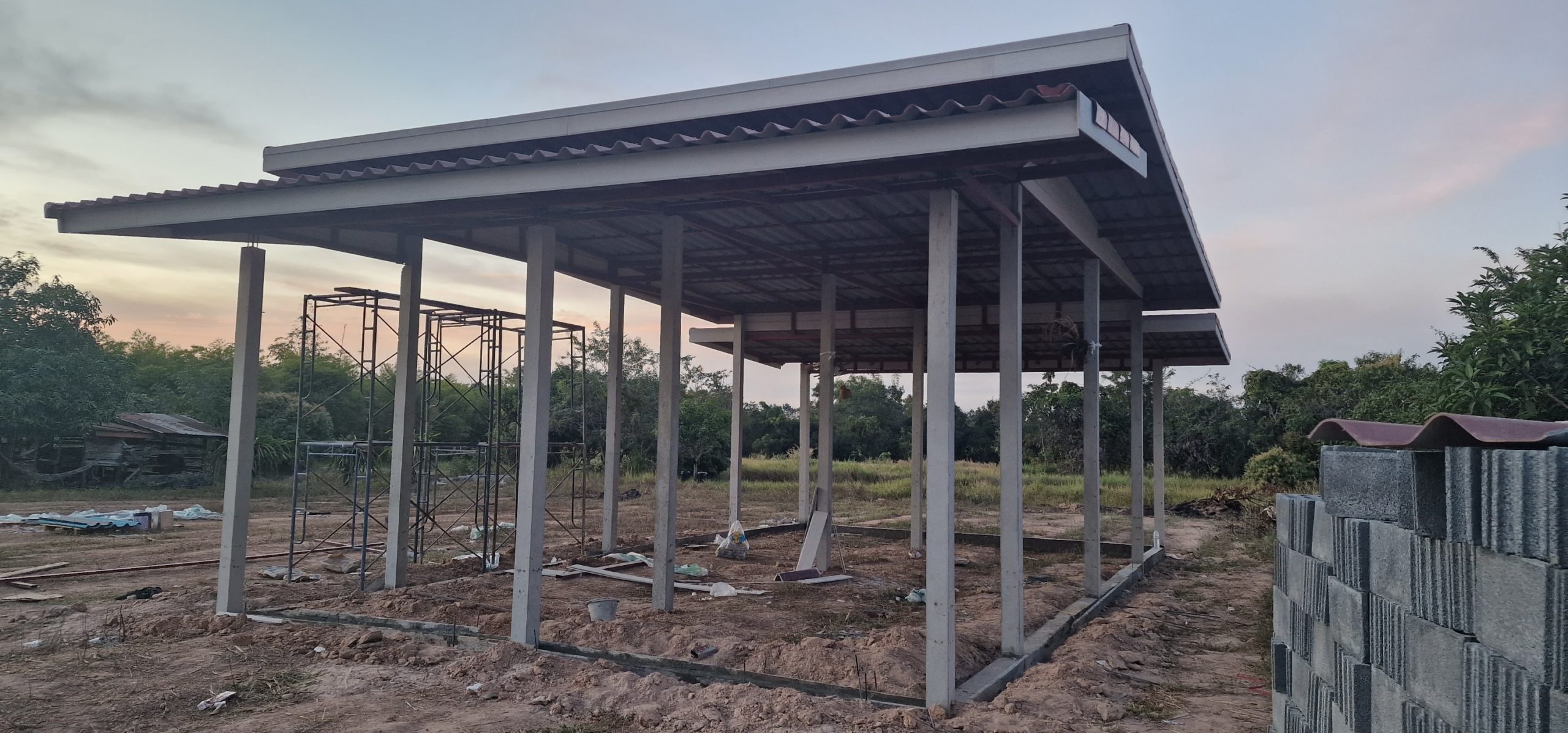

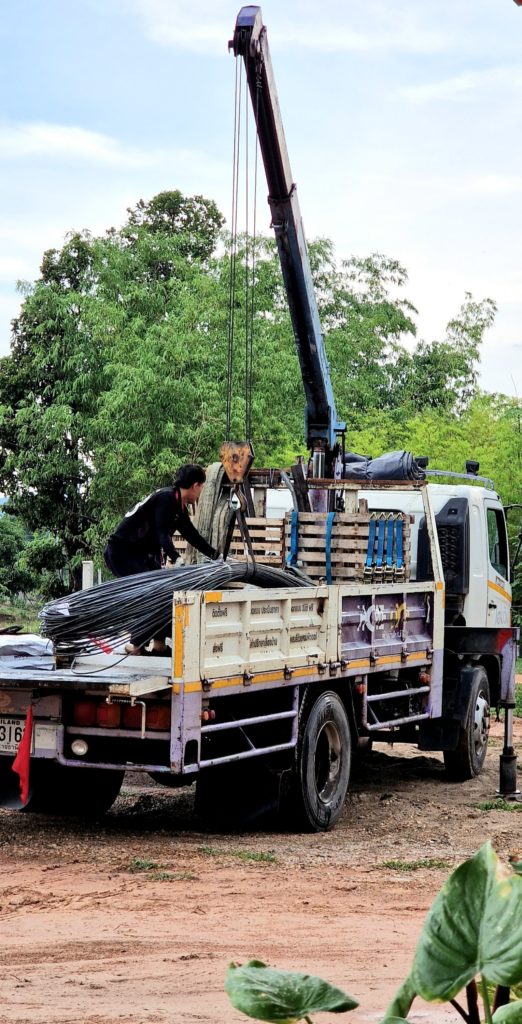

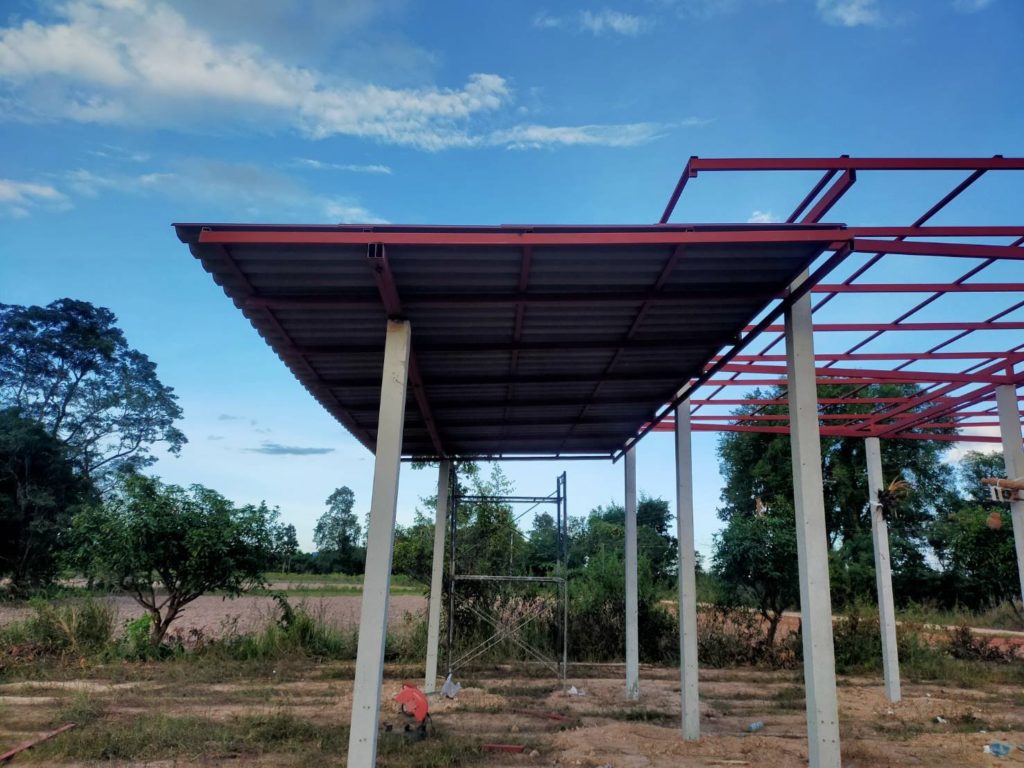

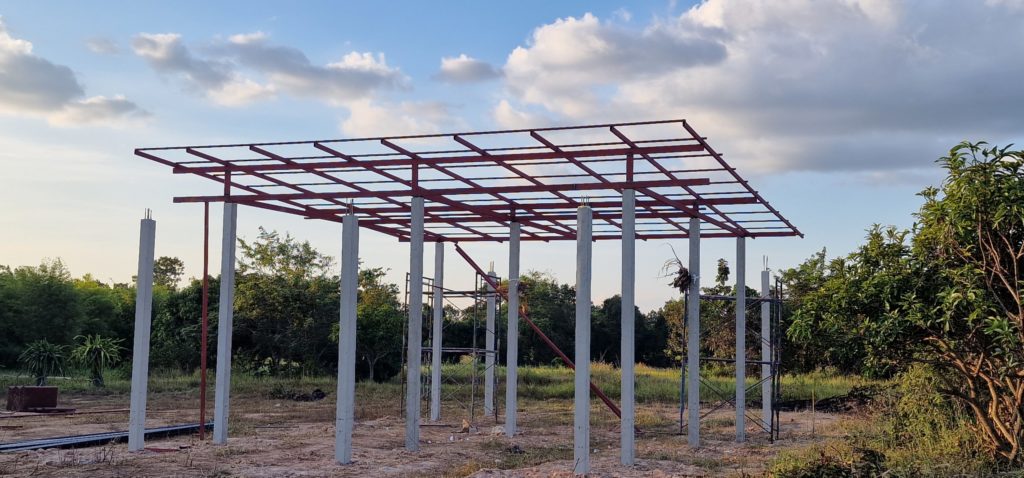

Sonntag, 13.11.2022. Dachkonstruktion ist abgeschlossen. Auch die hintere Veranda hat nun Dachgestell. Da die Bausteine heute besonders preiswert im Angebit waren, haben wir heute nochmal 3.000 Stück bestellt. Lieferung morgen am Montag. Da die Baufirma einen Gehler beim setzen dee Säulen gemacht haben – natürlich hat niemand vorher auf den Grundriss geschaut und mir wollte niemand zuhören – steht ein Pfeiler nun genau wo das Fenster sein sollte. Dadurch wird nun das 1,80m Fenster mit im Wohnzimmer eingebaut und wir haben dort, wo der Pfeiler ist (das Schlafzimmer) nun zwei grosse einzelne Fenster. Diese haben wir heute im Bauhaus gekauft, welche dann links und rechts von der Säule eingebaut werden. Alles heute nochmal eigenhändig nachgemessen. Jetzt heisst es neuen Amateur Grundriss erstellen inkl. Säulen für den Architekten als Vorlage für den Profi Grundriss zur Hausbeantragung.
Montag, 14.11.2022. Nachdem nun das Auto am Wochenende auf der Autobahn liegengeblieben ist und in die Werrkstatt abgeschleppt werden musst, sond jetzt zumindest komplett alle erkältet 😀😃🙂 Es geht trotzdem voran. Das Dach wird langsam und der neue Laien Grundriss ist fertig…. Völlig entgegen mei er Natur habe ich alle Grundsätze der technischen Zeichnung links liegen lassen und alles doppelt und dreifach eingezeichnet. Der Nächste, der falsch baut wird von mir eigenhändig bestraft……

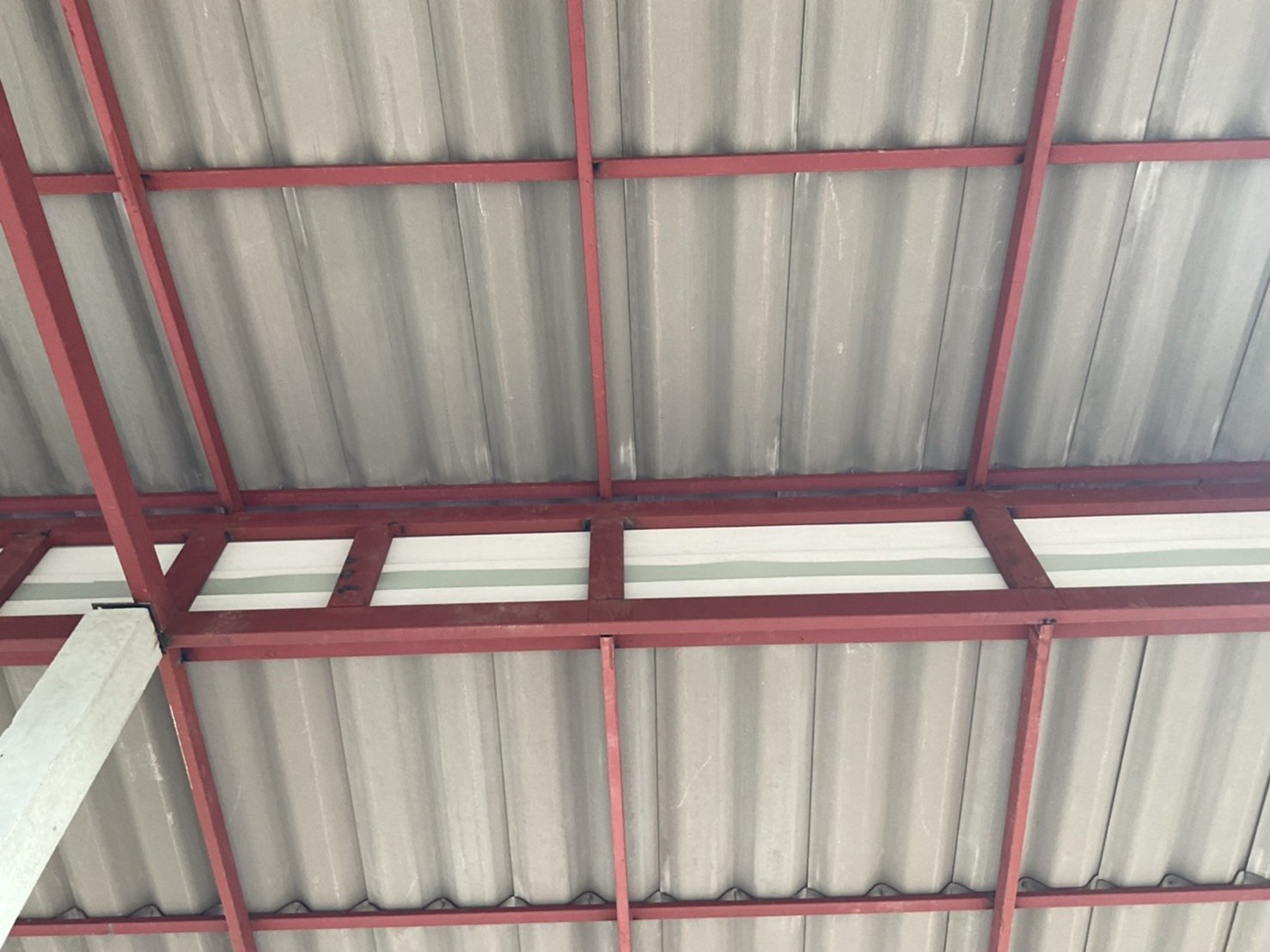

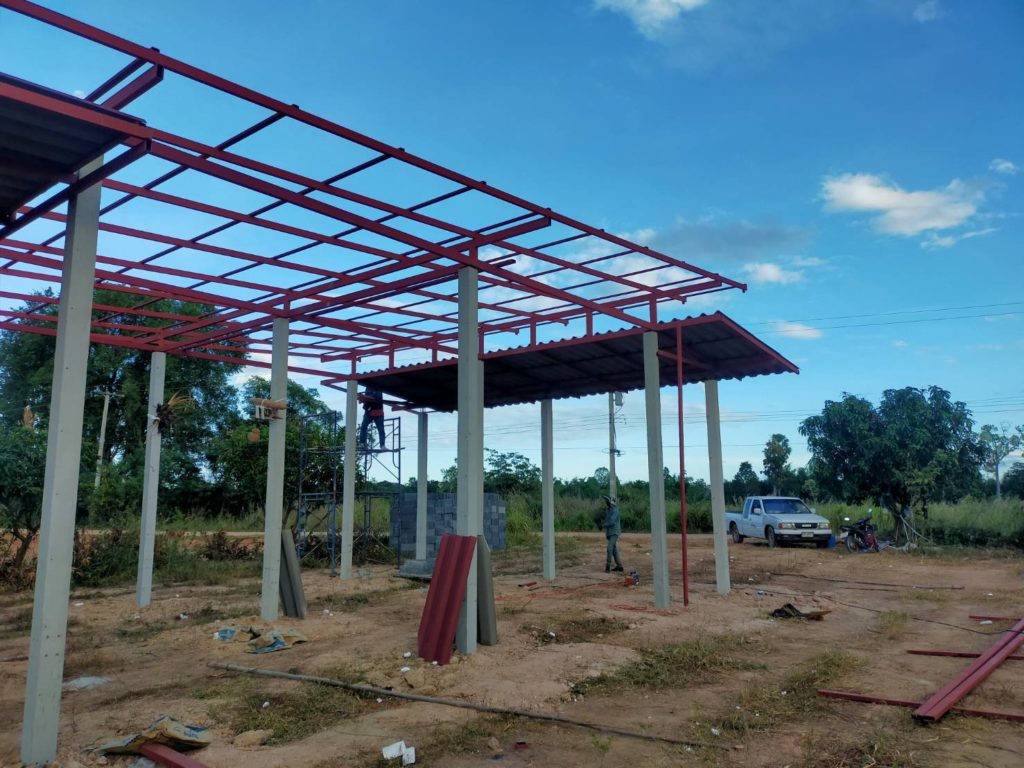

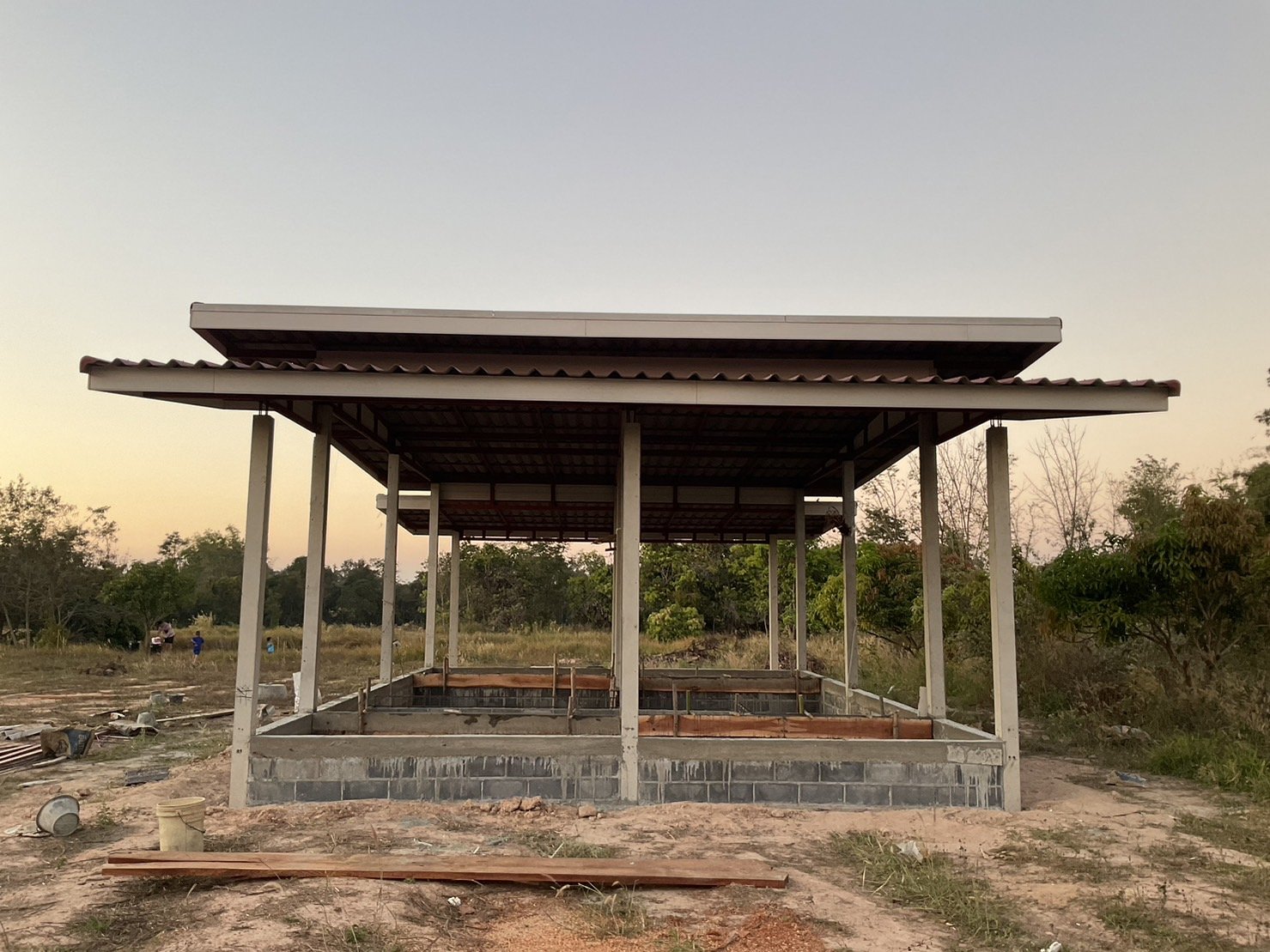

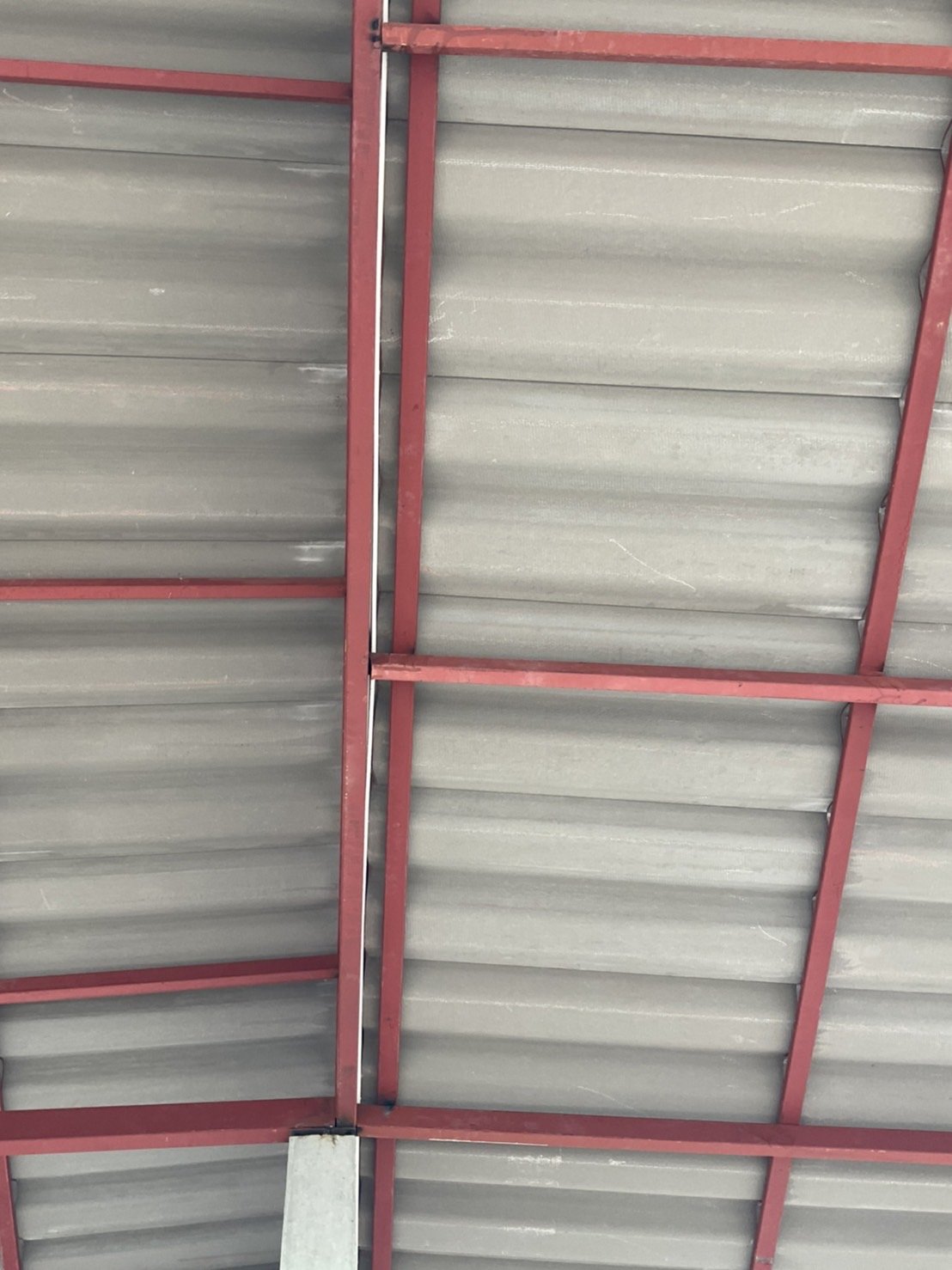

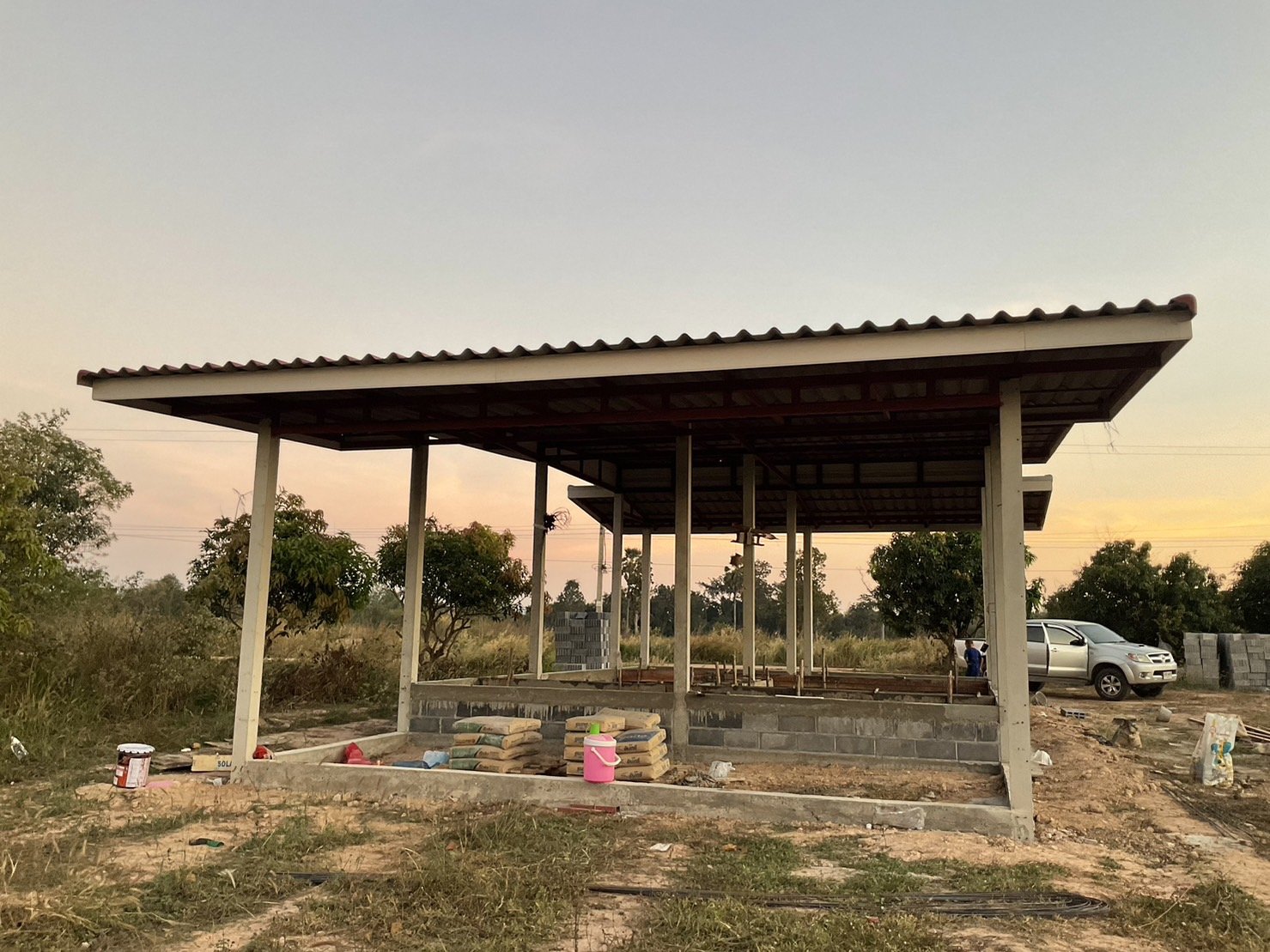

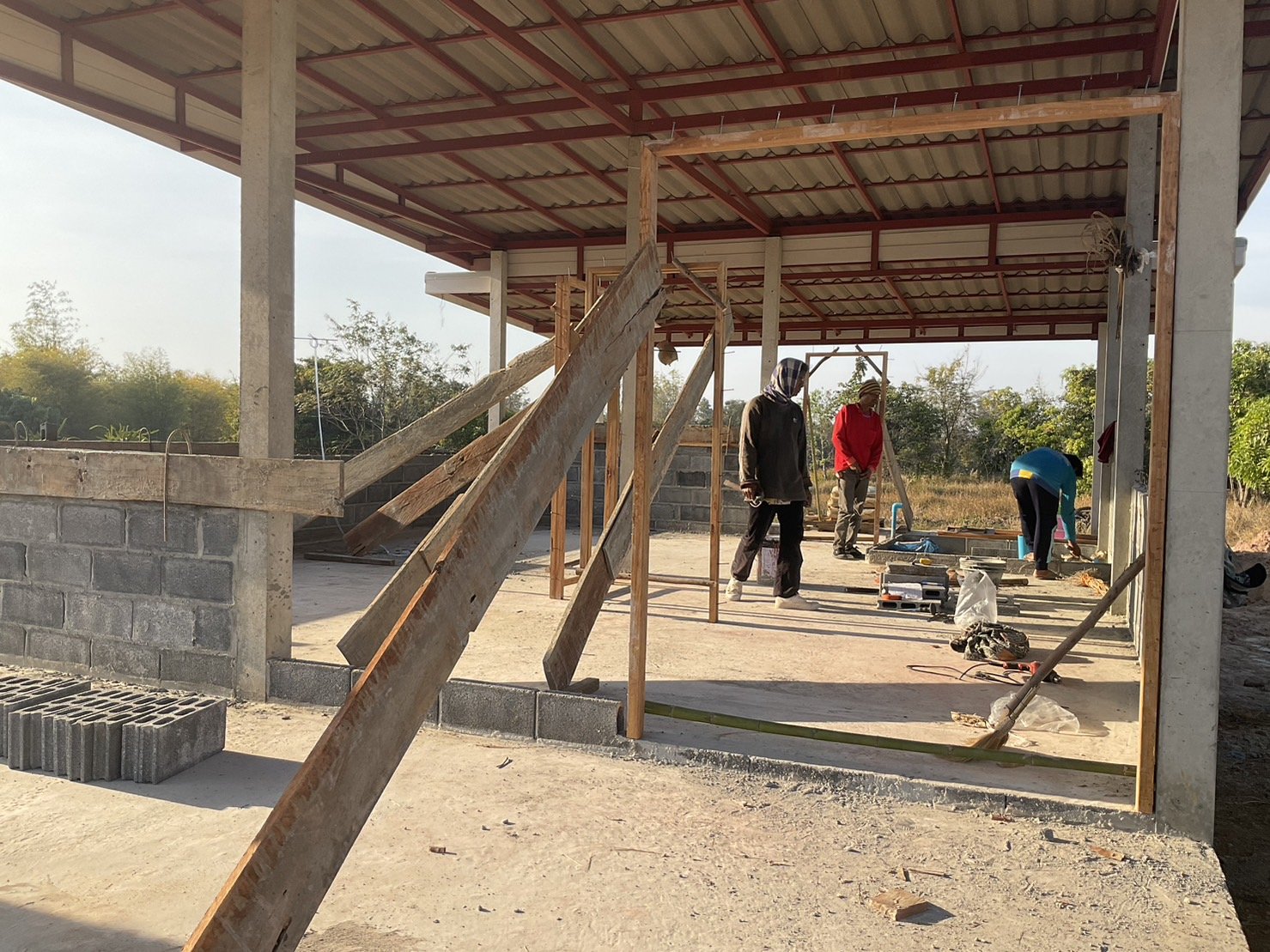

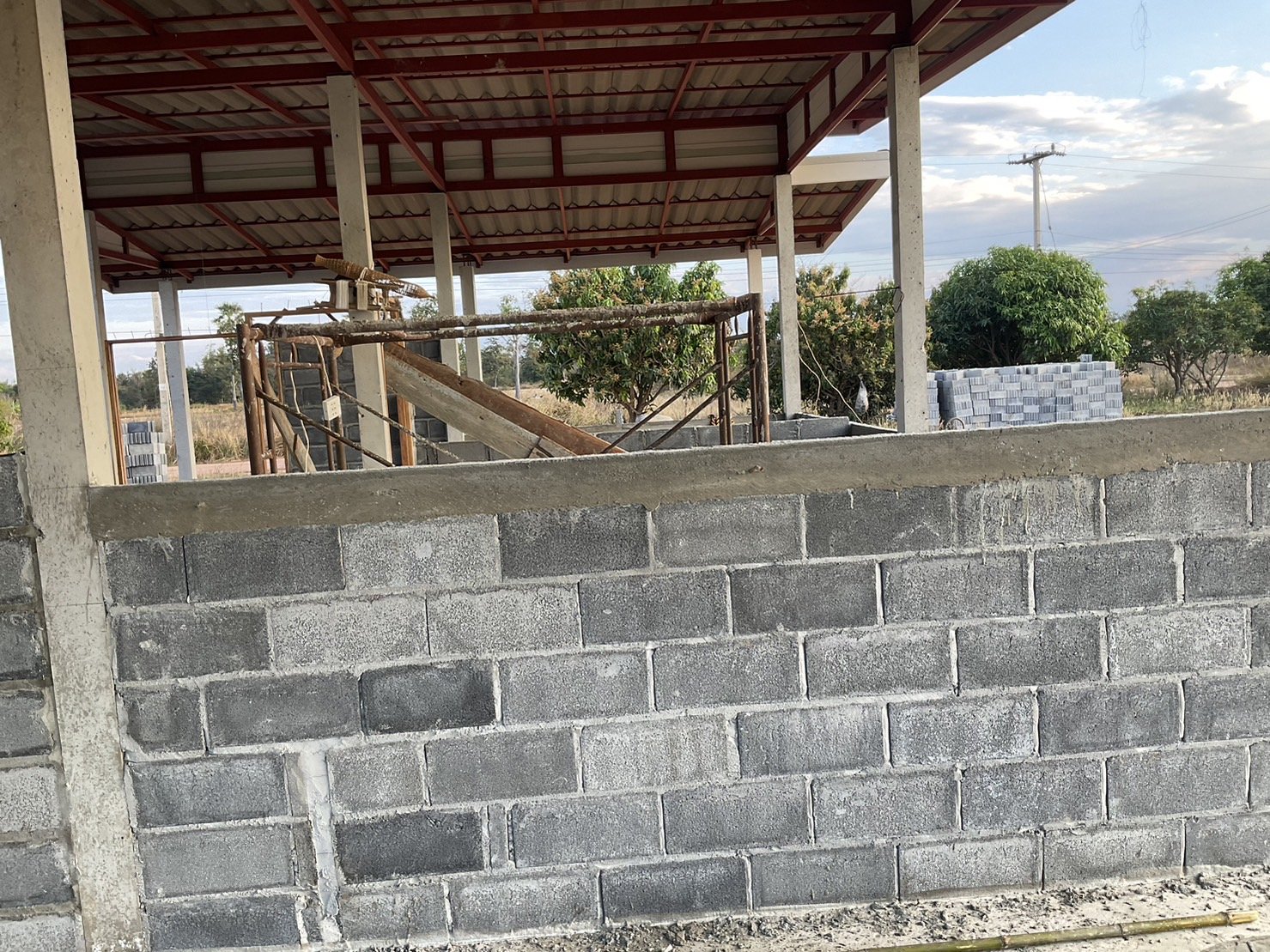

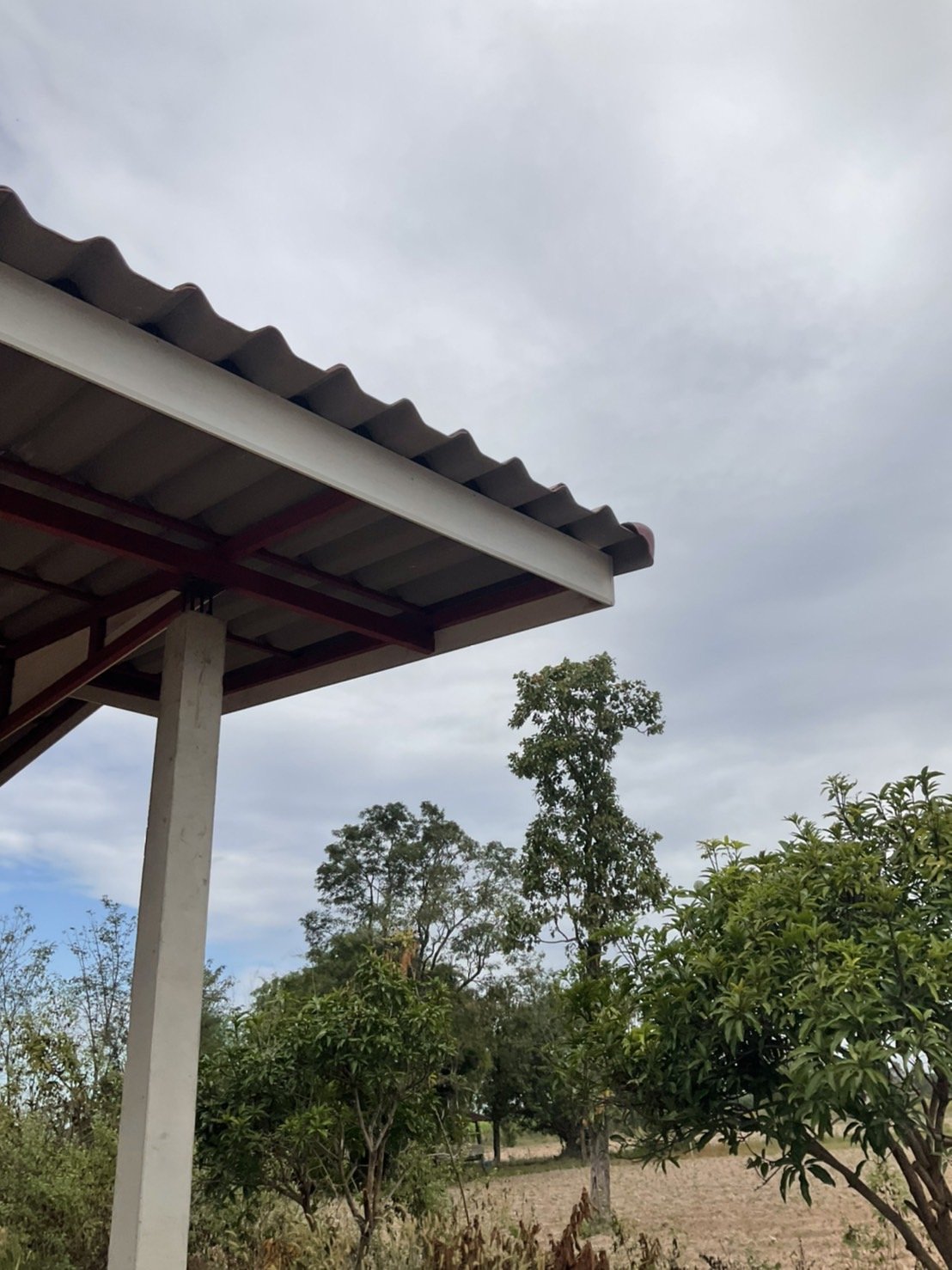

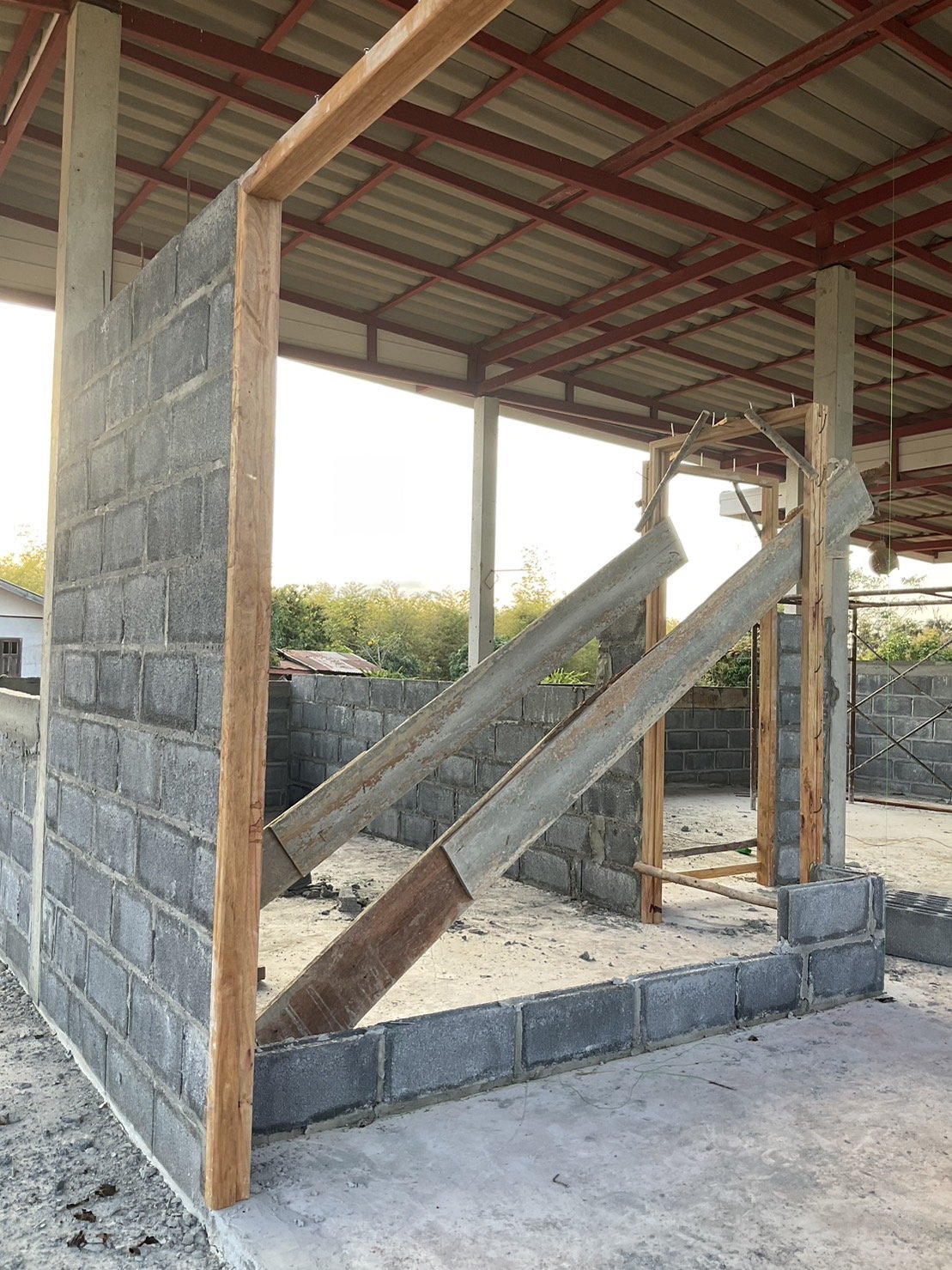

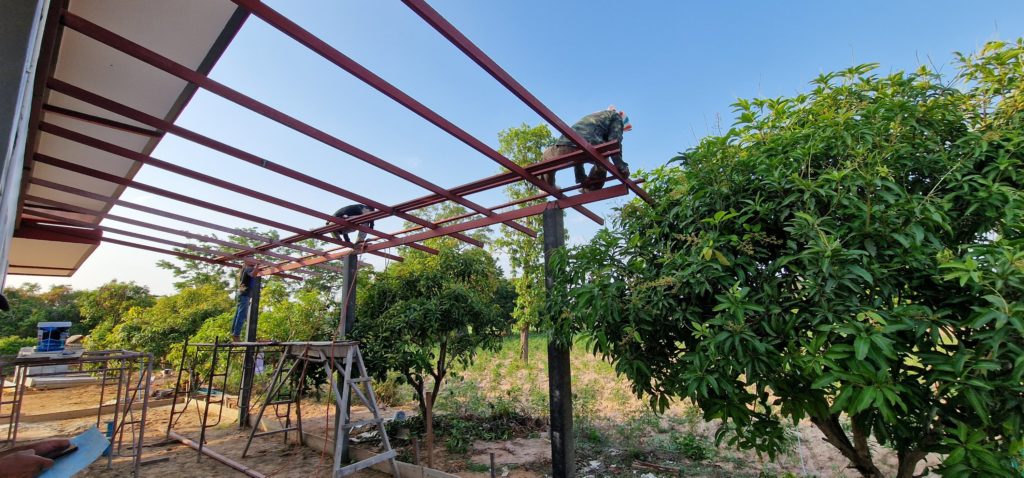

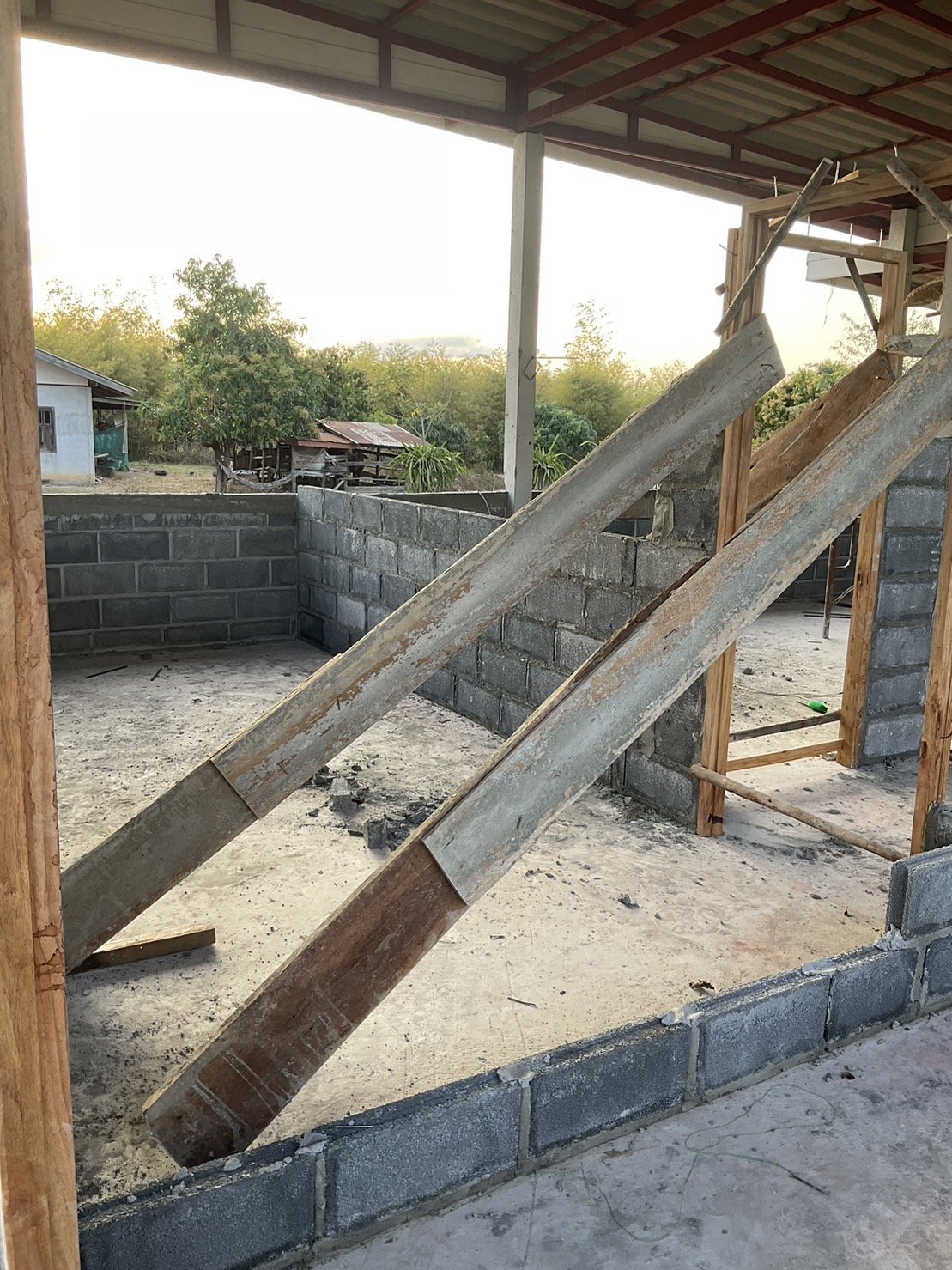

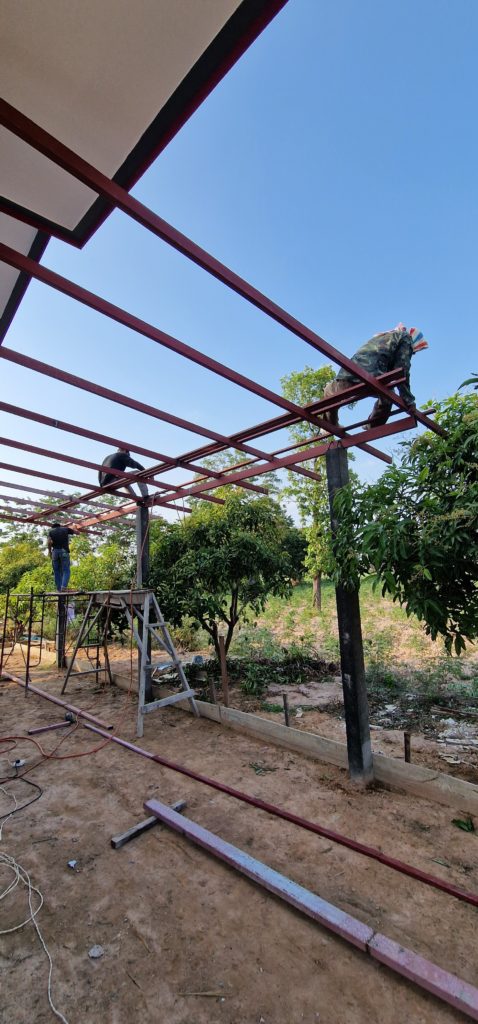

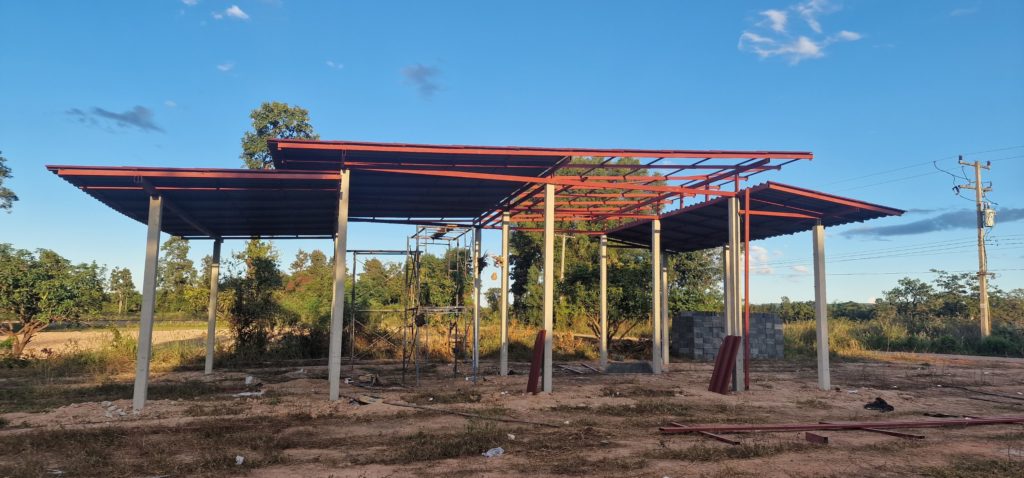

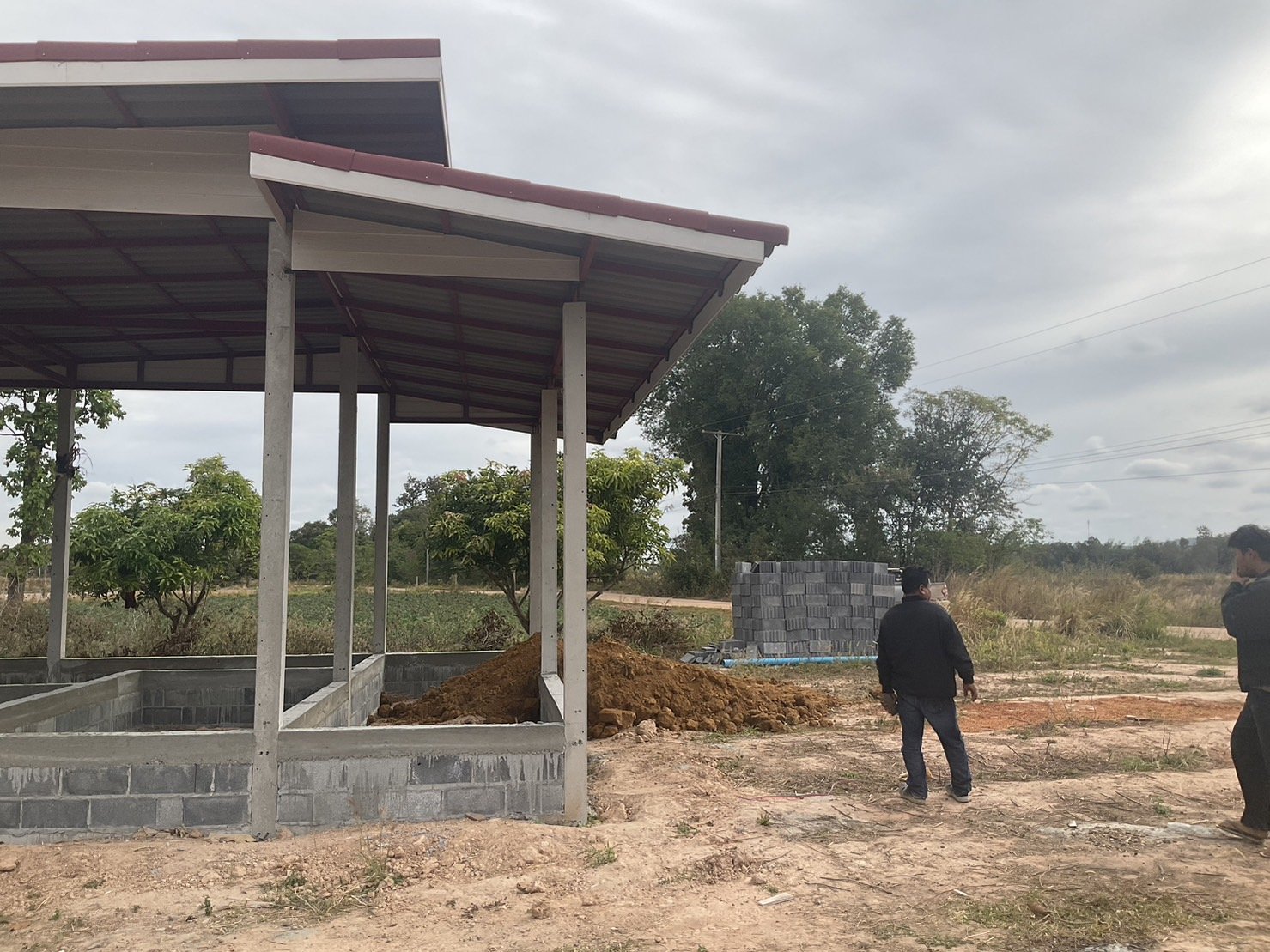

Dienstag, 15.11.2022. Der Bautrupp arbeitet extremst laaaangsam. Naja, nicht zu ändern. Heute steht das halbe Haupthausdach. An der hinteren Verranda muss wahrscheinlich eine zusätzliche Säule in der Mutte angebracht werden, weil die beiden Ecksäulen das Dach wahrscheinlich nicht ausreichend halten können. Und trotz allem haben qir heute ein Wunder erlebt bei 34 Grad strahlendem Sonnenschein und ungetrübten blauem Himmel, seht selbst die Bilder……

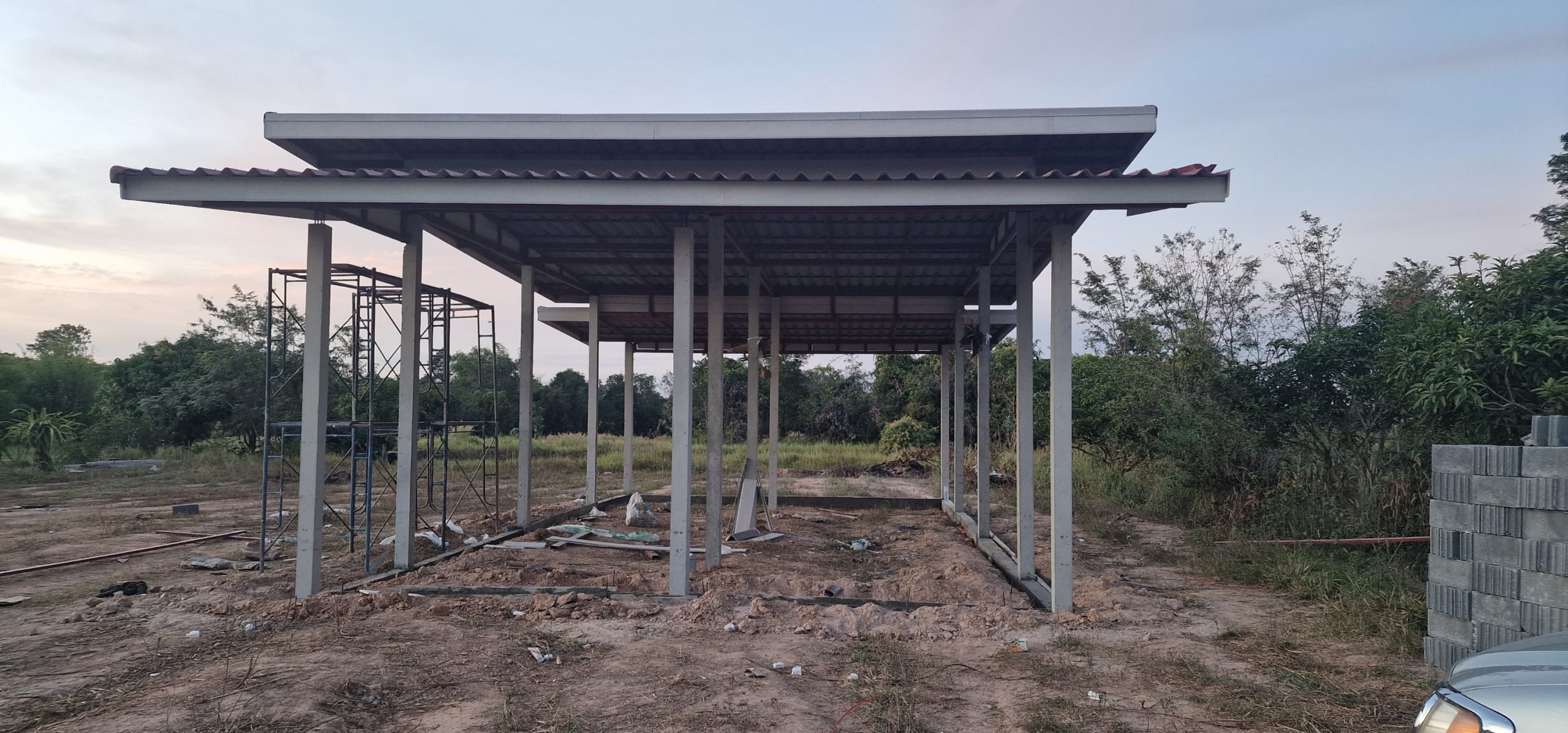

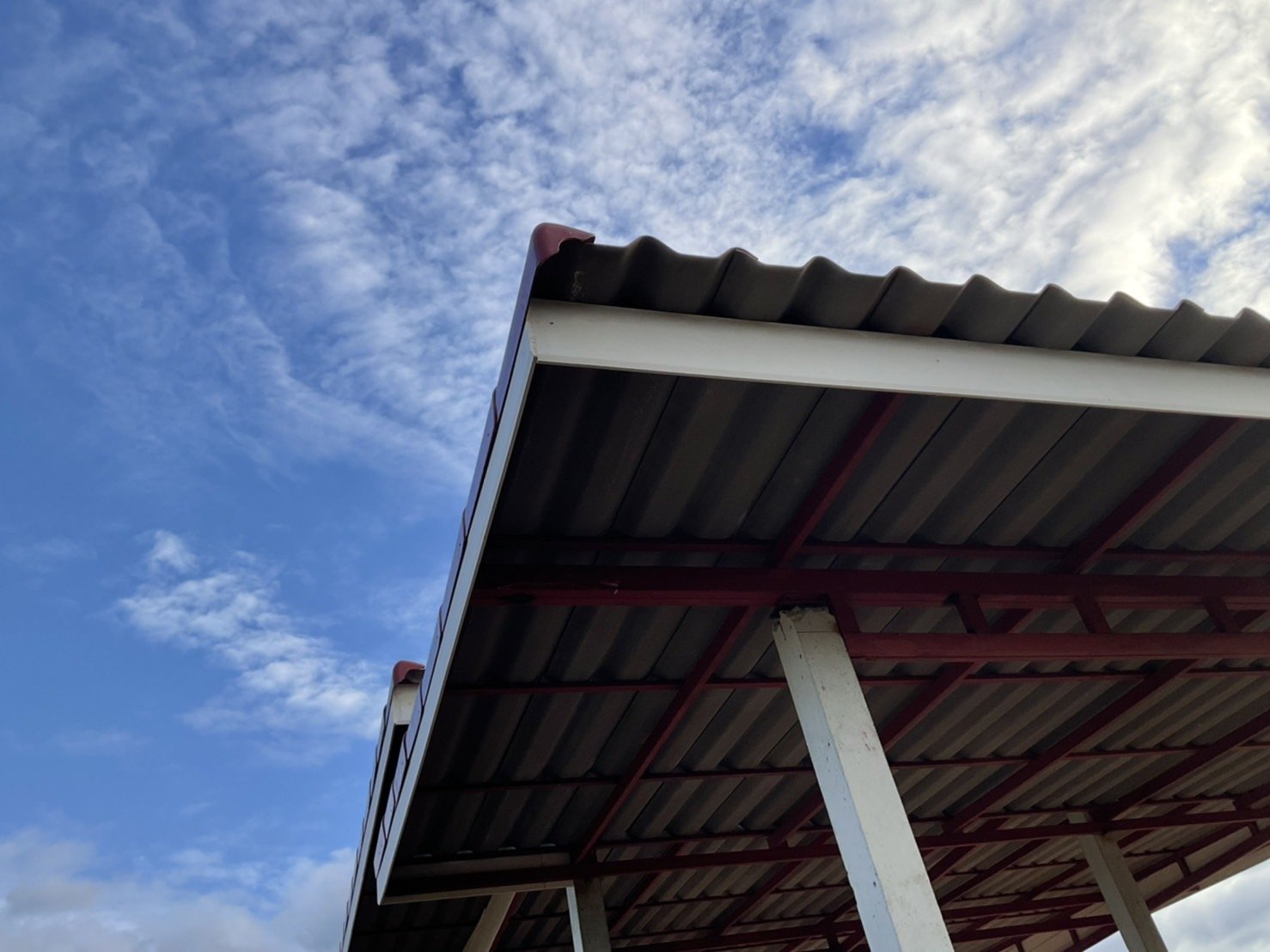

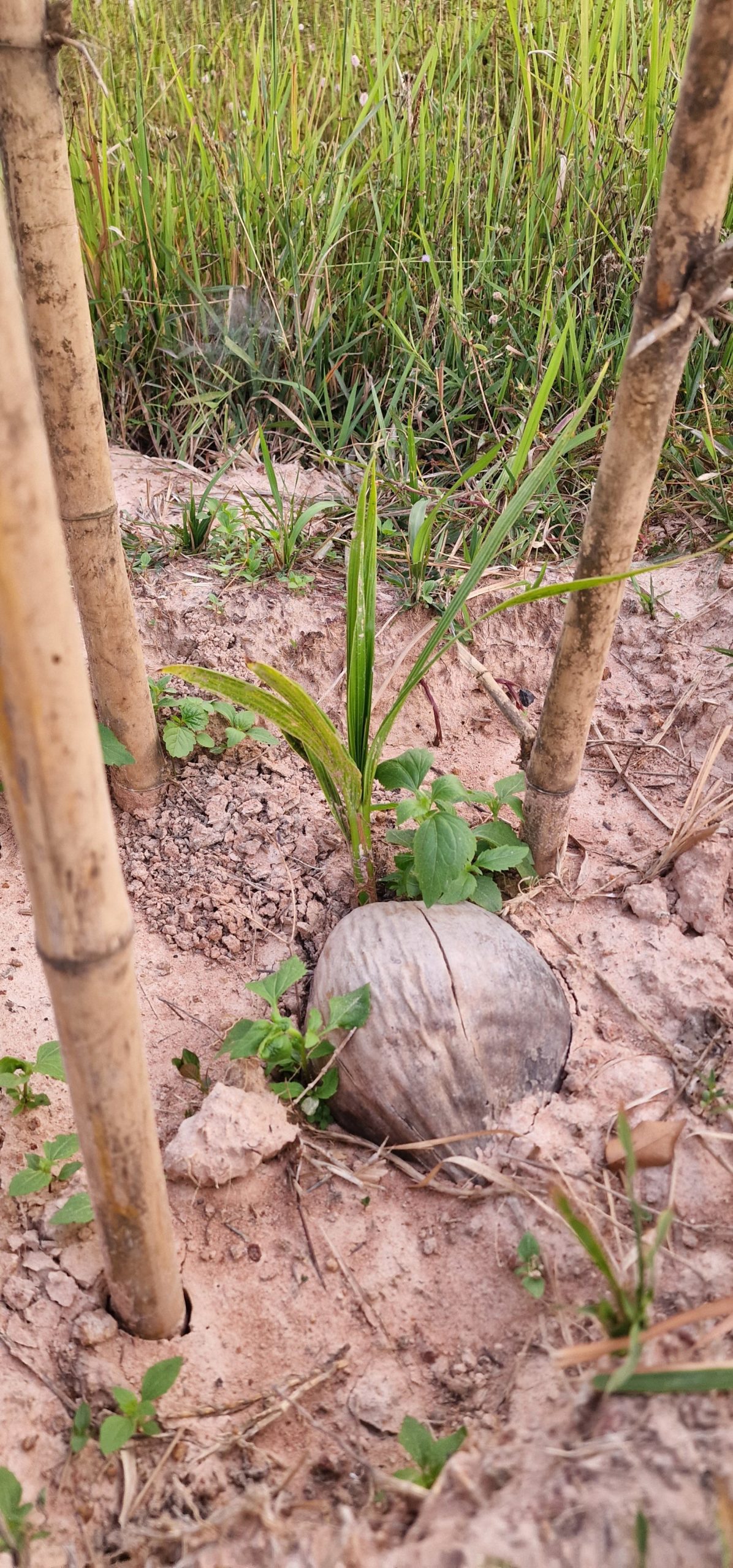

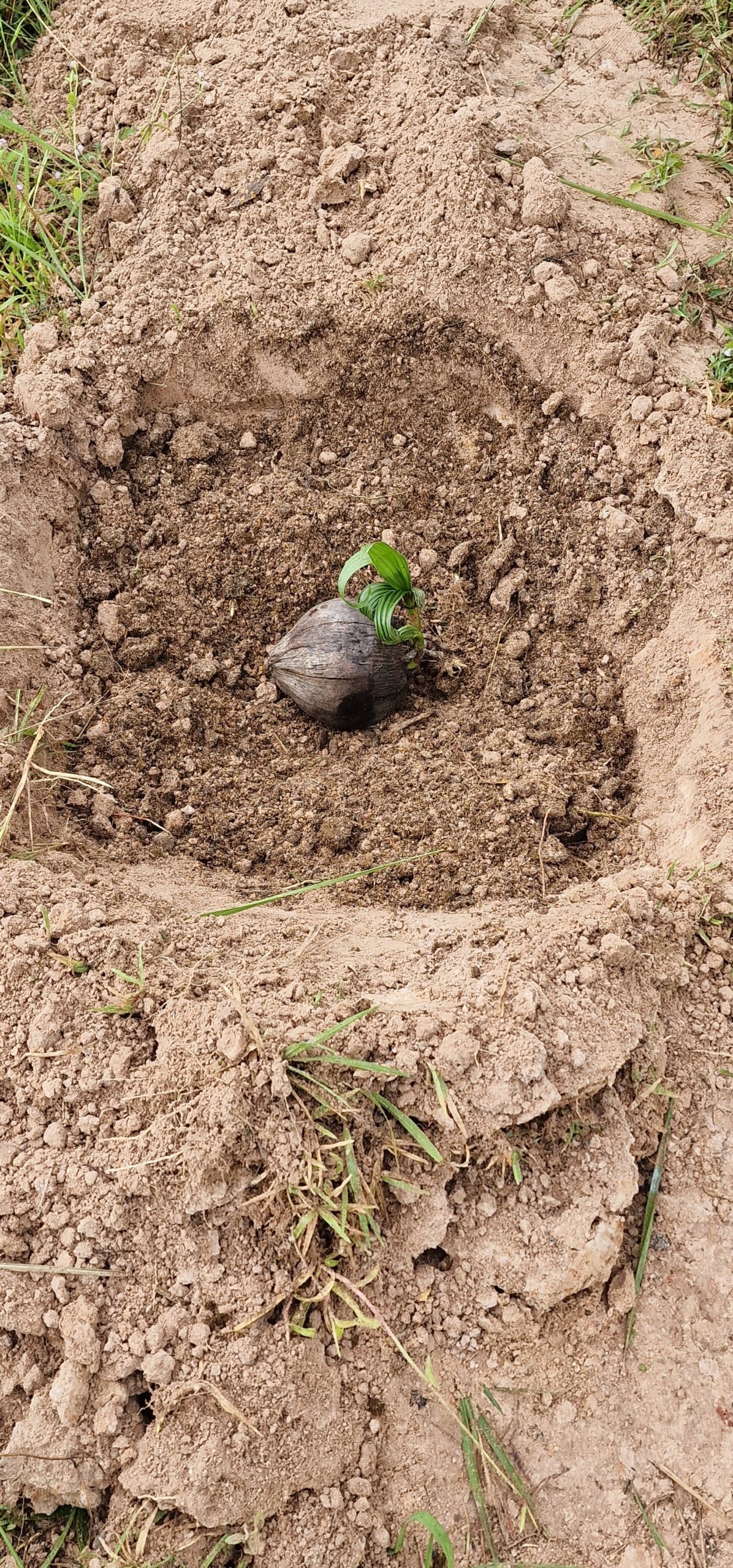

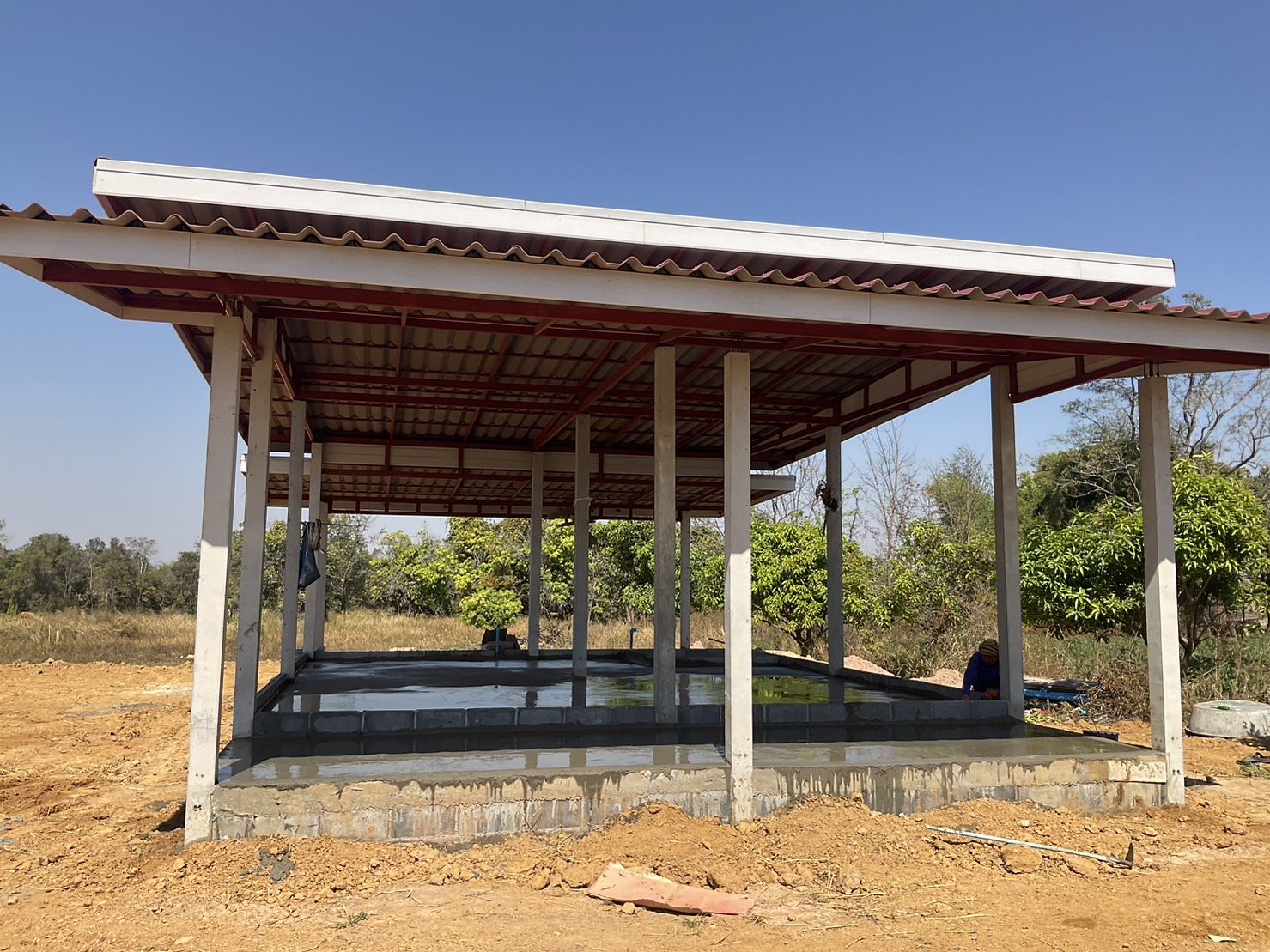

Mittwoch, 16.11.2022. Das tägliche Kokospalmen gießen macht sich bezahlt. Alle vier sind perfekt angewachsen und gedeihen vortrefflich. Die Fische warten bereits, dass sie gefüttert werden und machen grossen Aufstand. Auch das Dach ist ENDLICH komplett fertig unf die Vorbereitungen das Fundment zu legen und zu gießen laufen stark an…. Zusätzlich haben wir uns heute um den Brunnenbau gekümmert und Preise verglichen. Auch um das Abwasserproblem haben wir uns heute gekümmert und Preise verglichen.

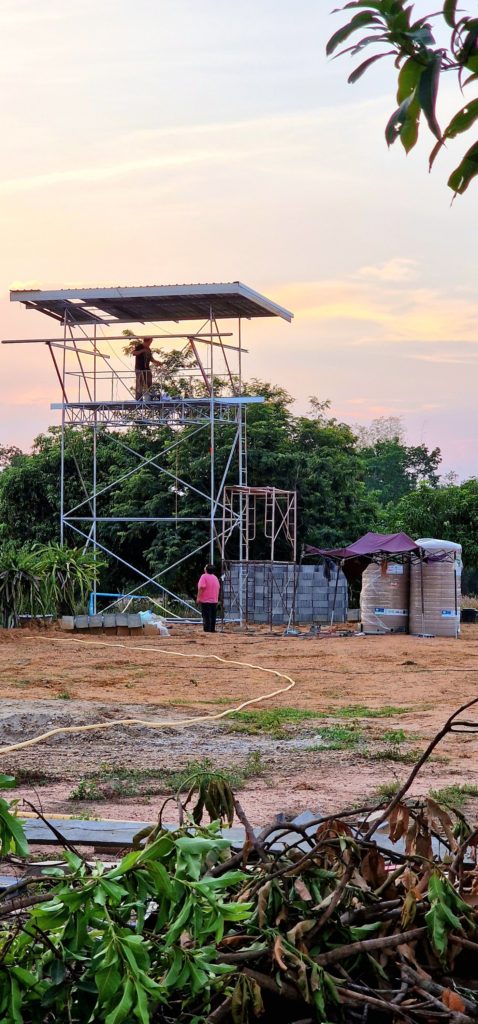

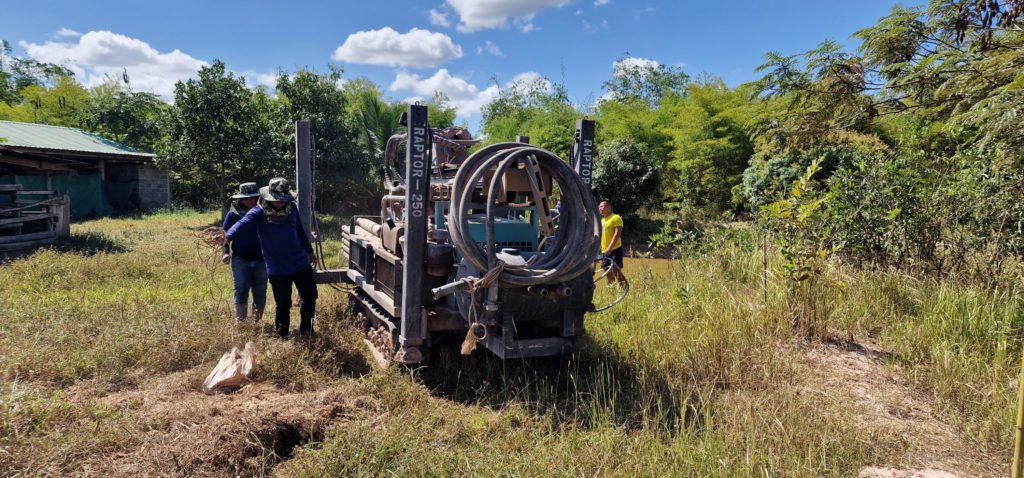

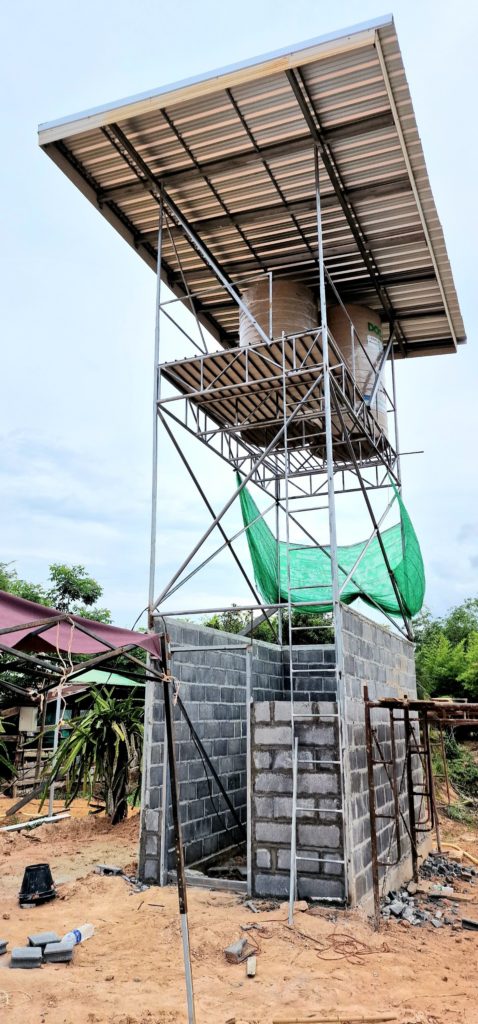

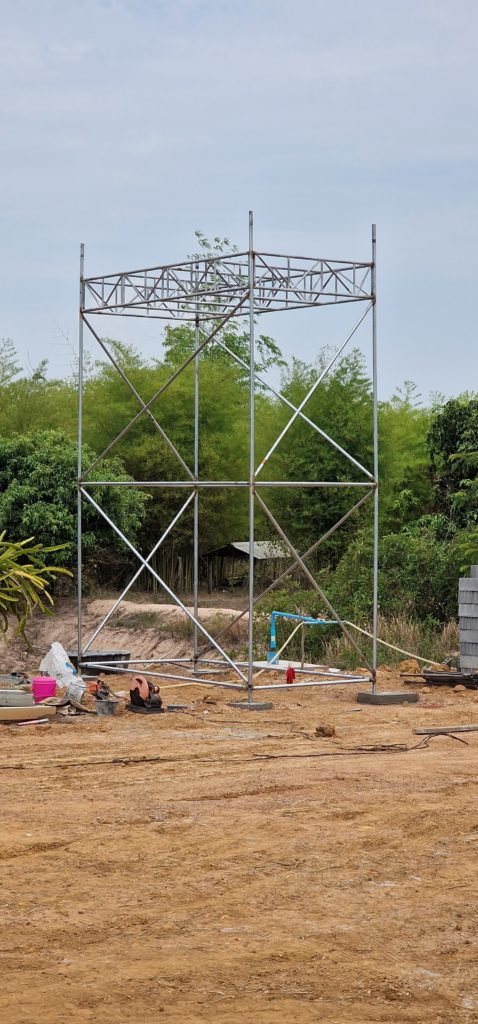

Donnerstag, 17.11.2022. Gestern Preise verglichen für den Brunnenbau. Heute steht die Firma auf der Matte und buddelt schnell mal ein 70m x 6 inch Brunnen. Ebenfalls wird am Fundament gebaut und auch der durchhängende Balken auf der hinteren Terrasse ist erstmal provisorisch abgestürzt. Ich bin gespannt, welche Endlösung dafür entsteht. Es geht vorran!
Samstag,

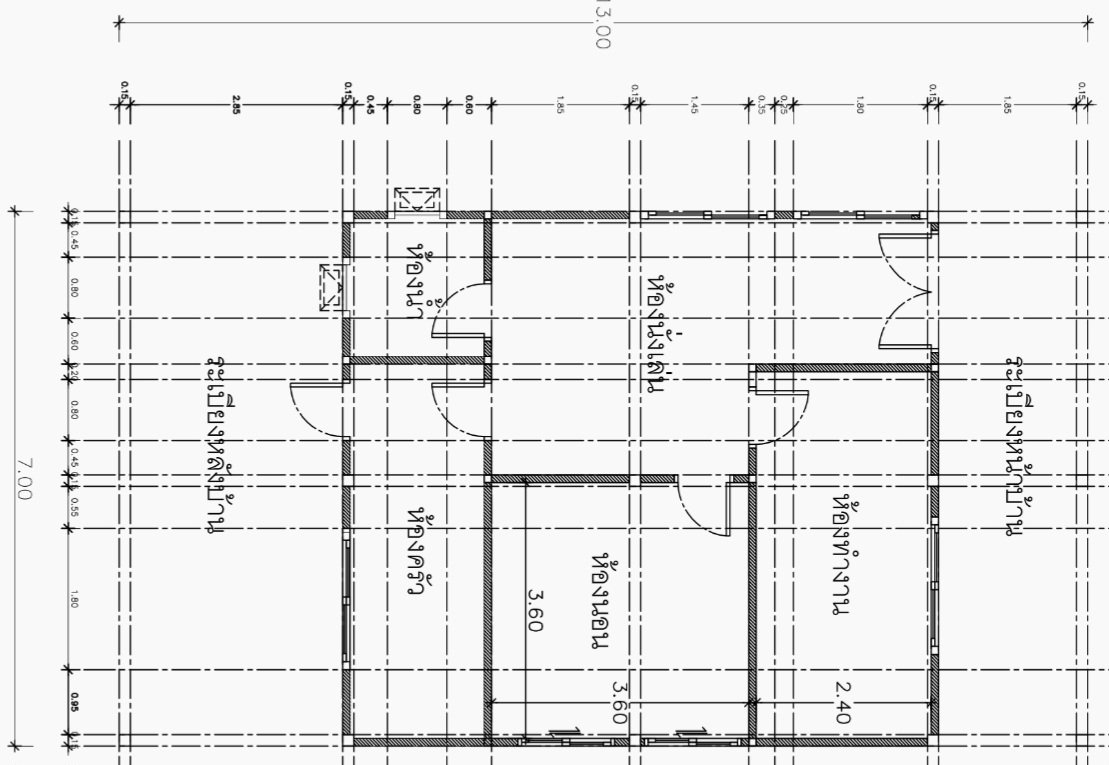

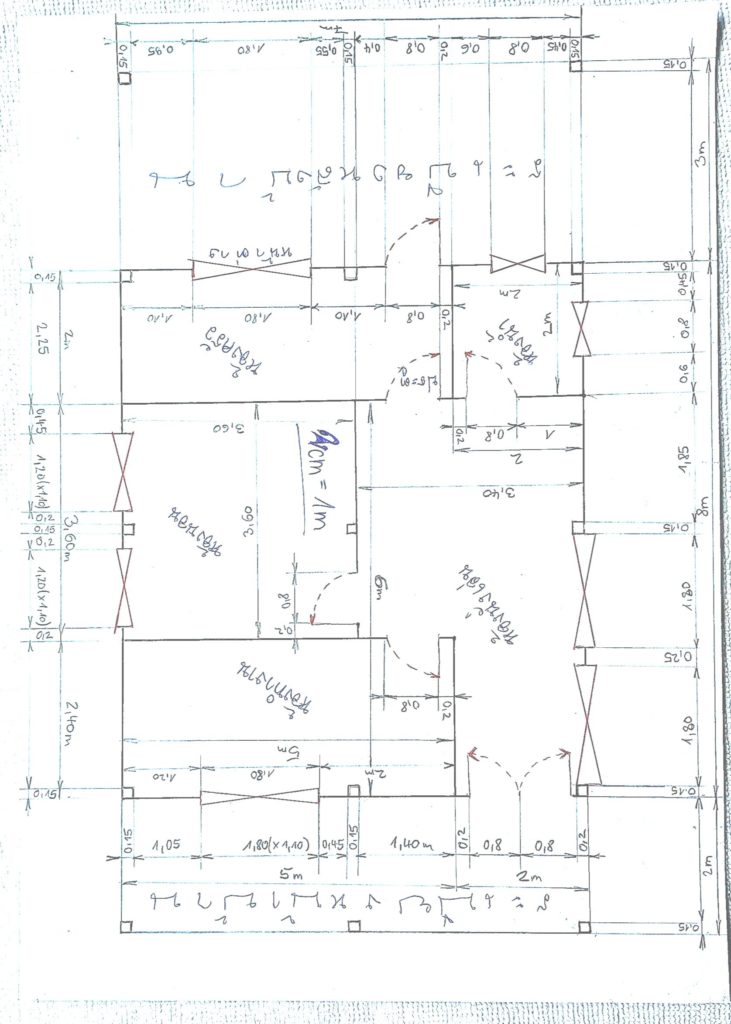

Sonntag, 21.11.2022. Der Architekt hat sich durch die wilden und wüsten Fantasien des Farang gekämpft und versucht dessen Kauderwelch in Architektensprache zu übersetzen, sodass ein normaler Handwerker oooch arbeiten kann 👏 👏 👏
Montag, 22.11.2022. Wie zu erwarten war wurde an einigen Stellen gefuscht und zwar richtig, sodass wir die Habdwerker wieder herzitiert haben zur Nacharbeit. ….so nicht, Freunde der Nacht. Zusätzlich gibt es gleich noch ein paar zusätzliche Wünsche des Bauherren umzusetzen.
Dienstag, 23.11.2022
Freitag, 25.11.2022. Heute sind die Seerosen gekommen. Diese werden gleich gesetzt.

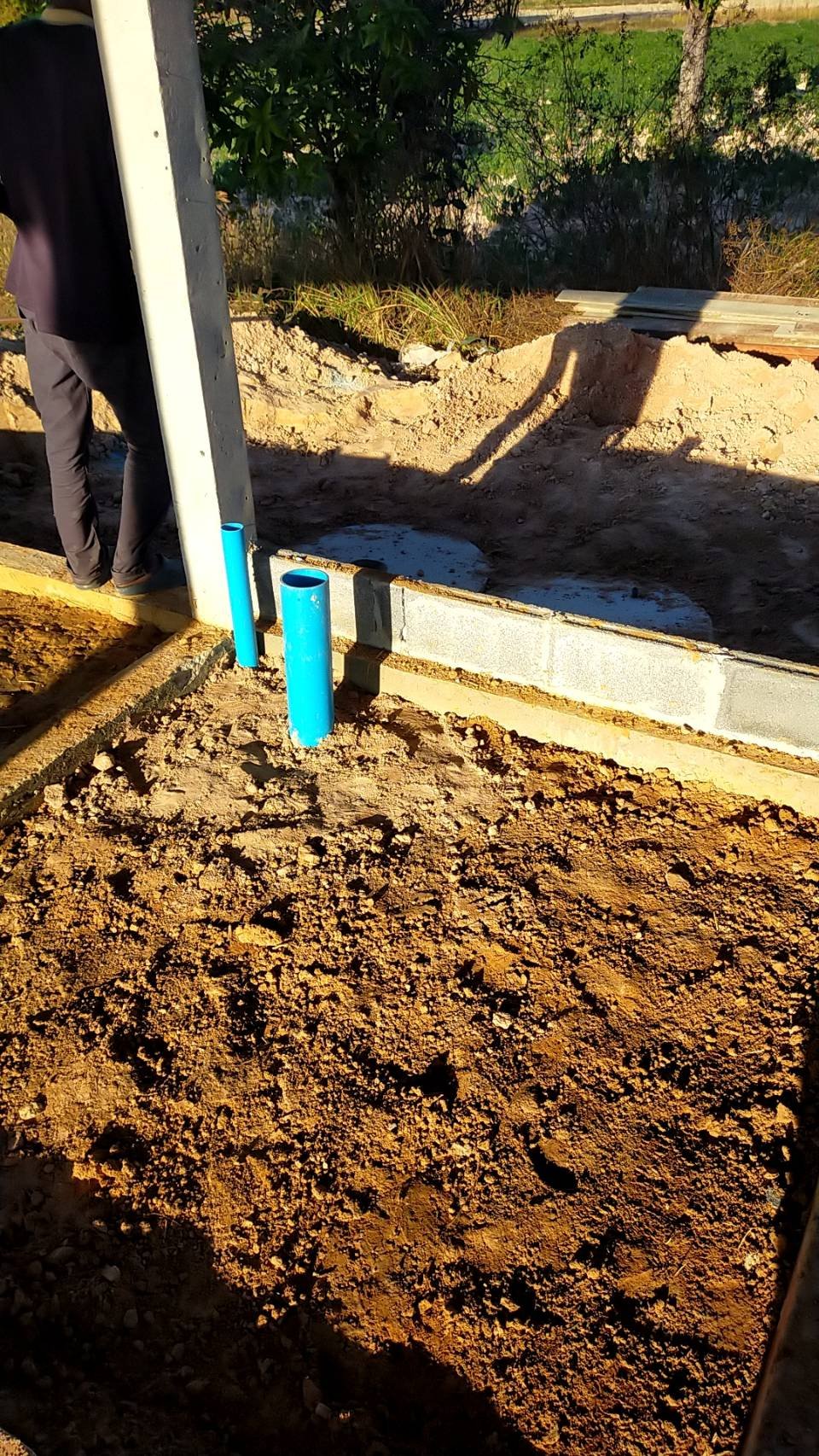

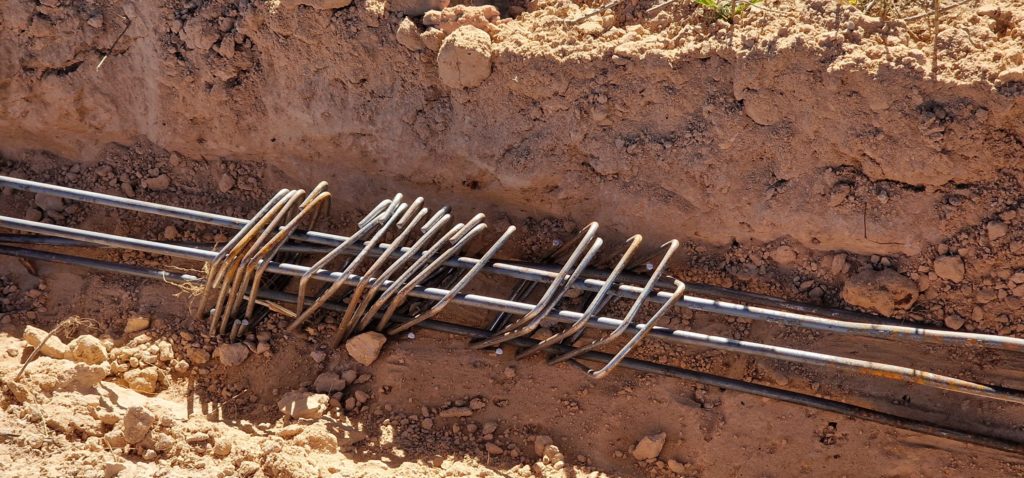

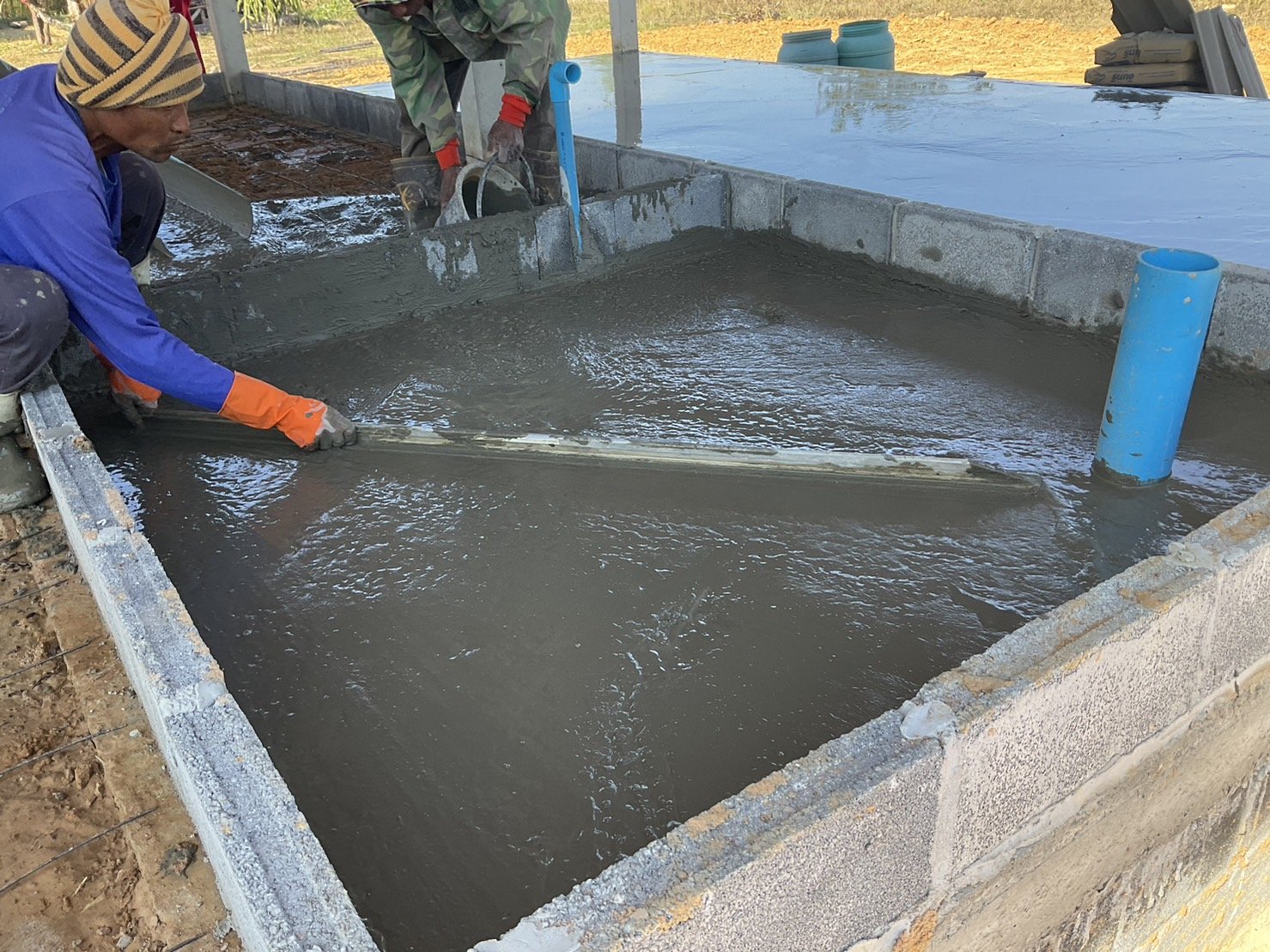

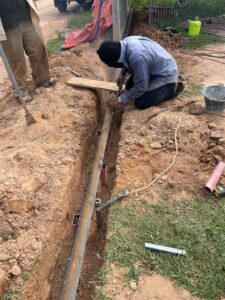

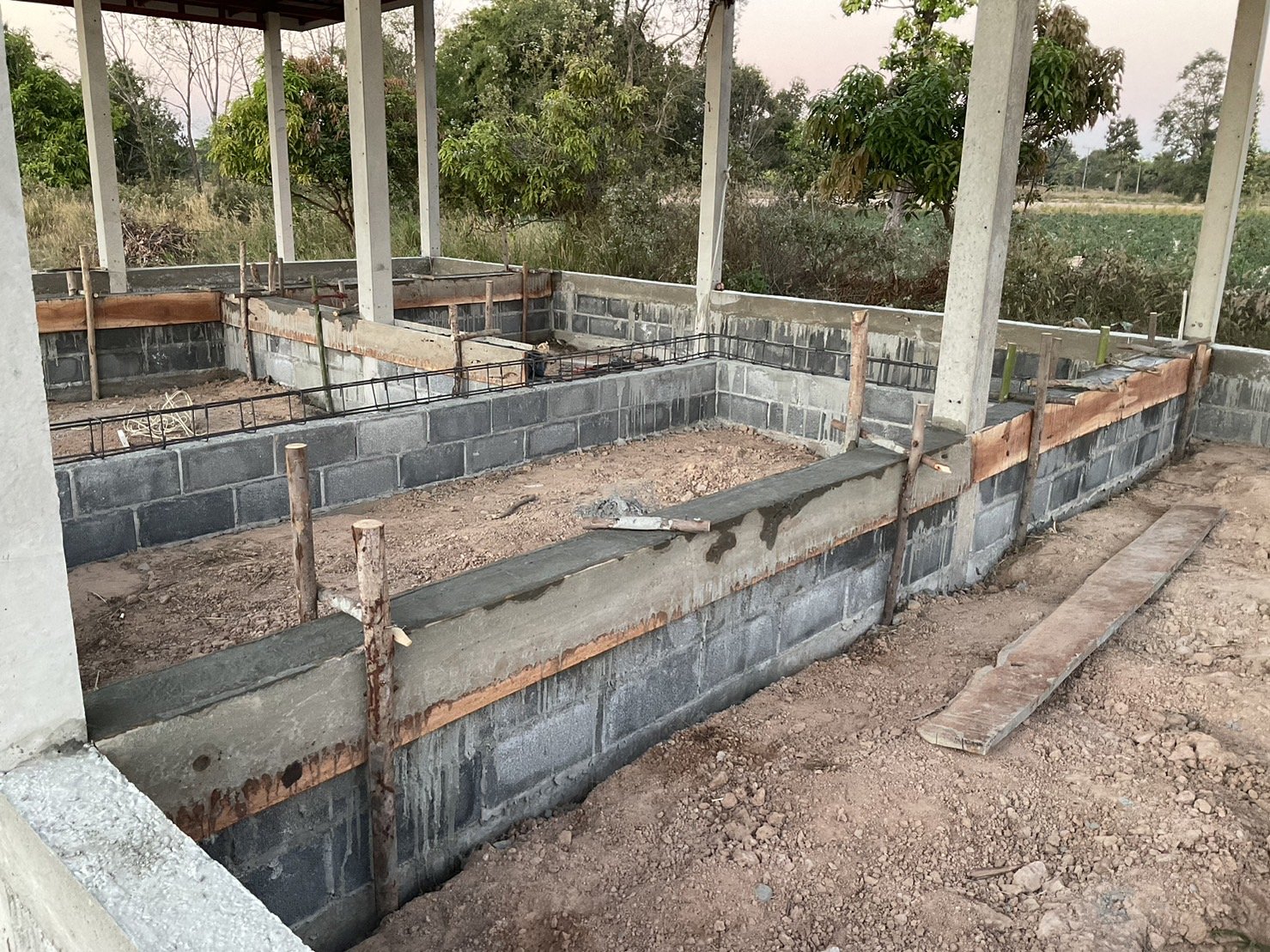

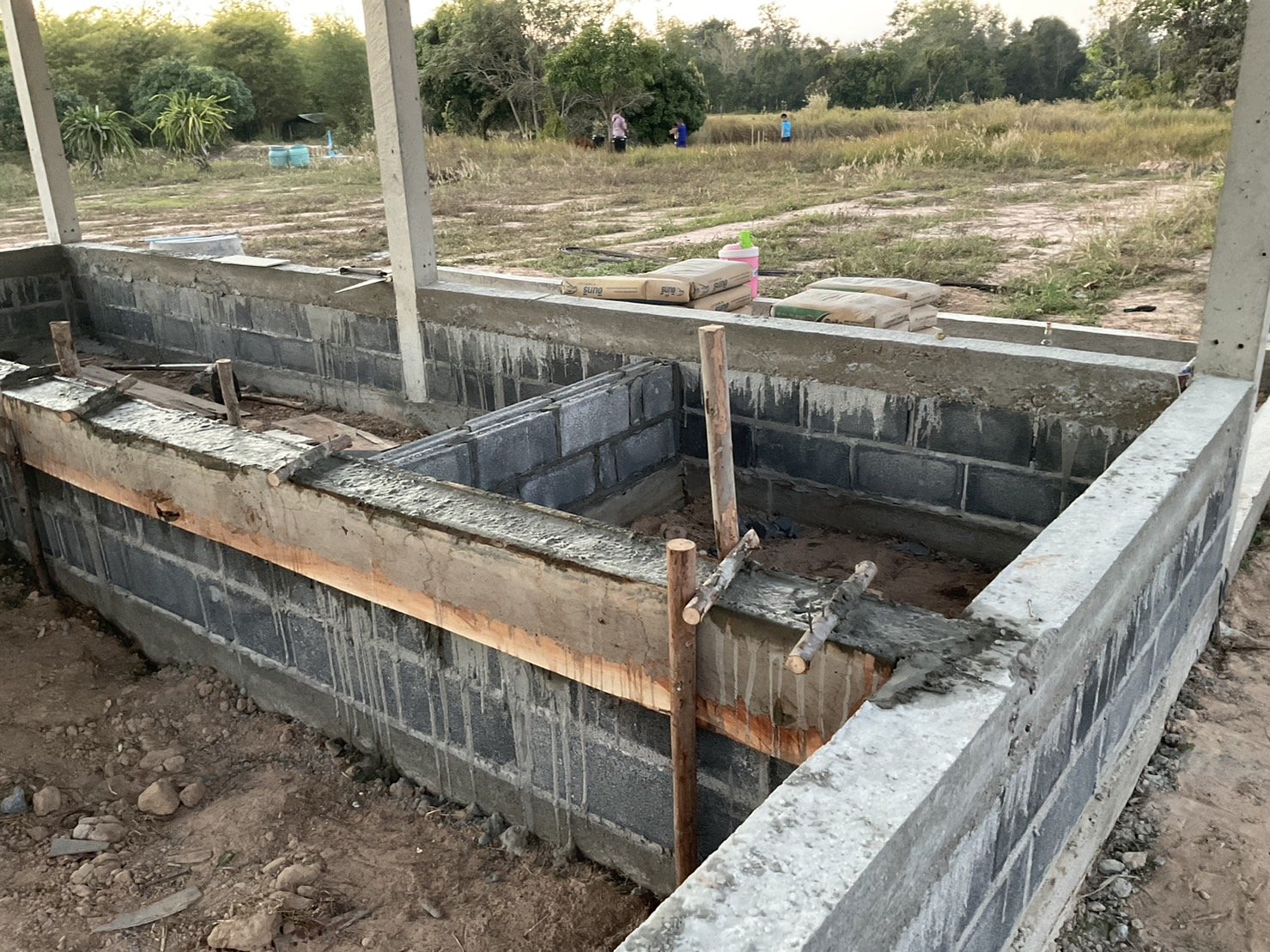

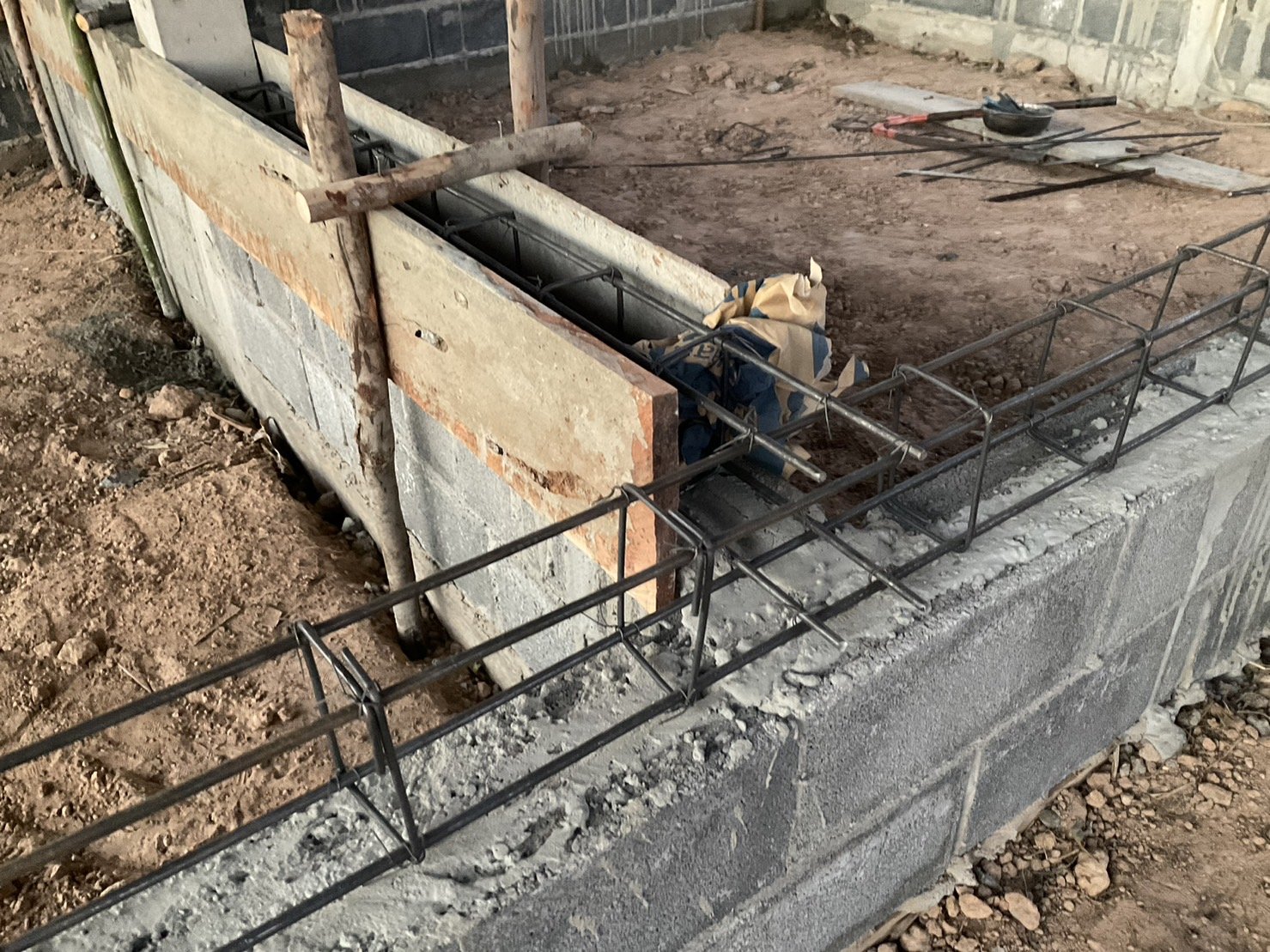

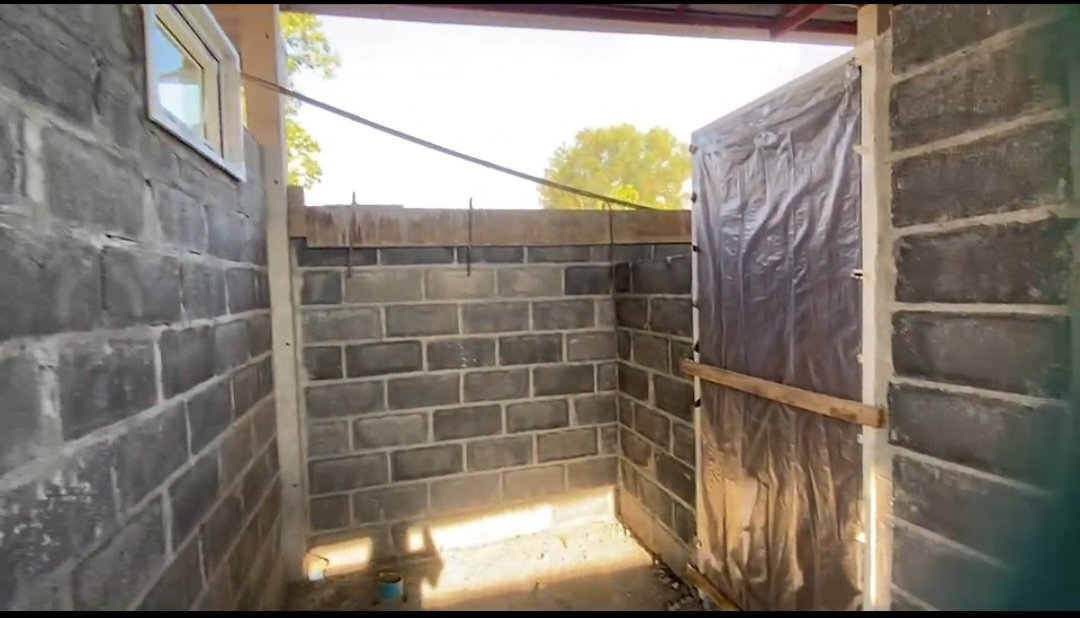

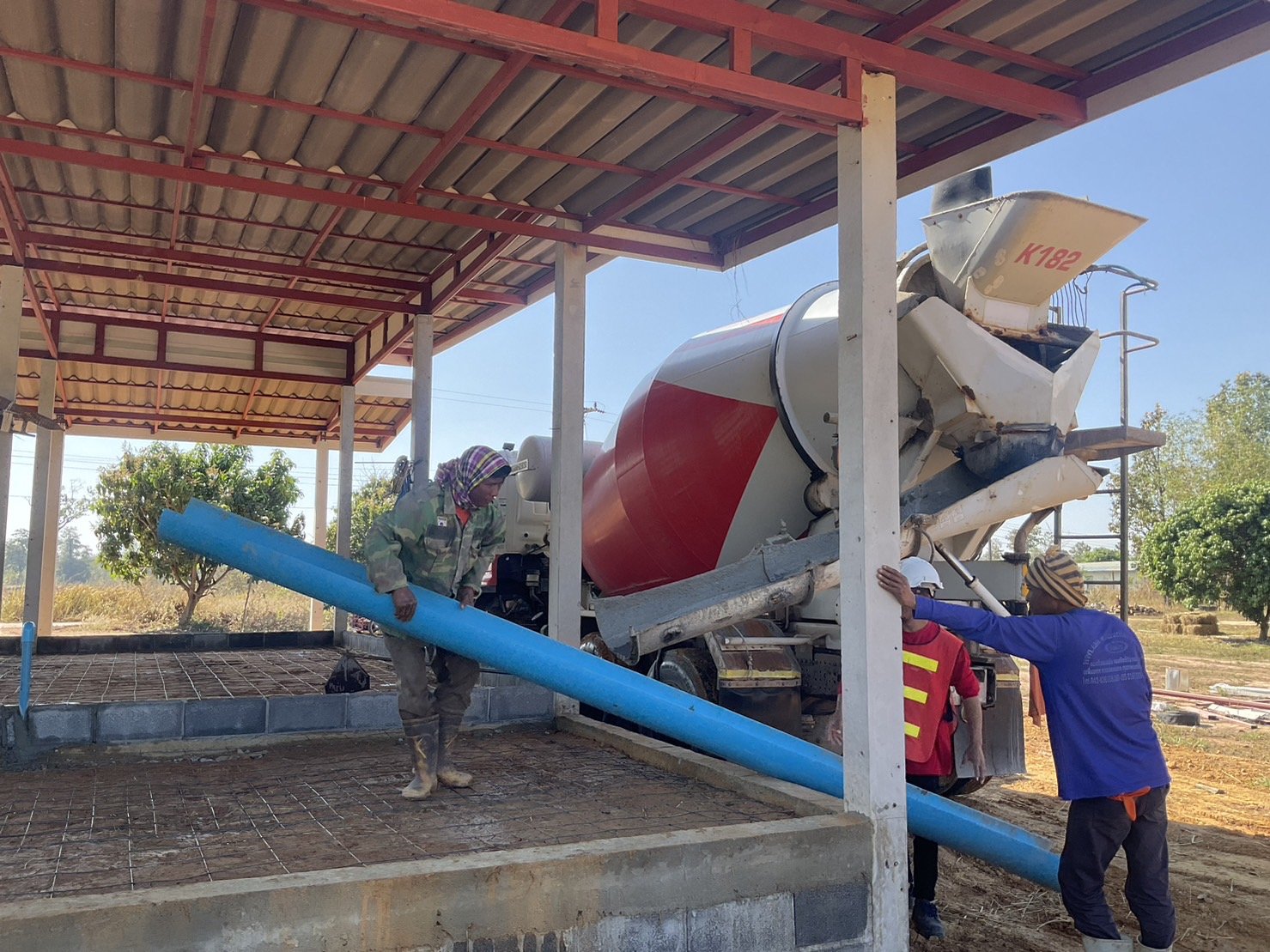

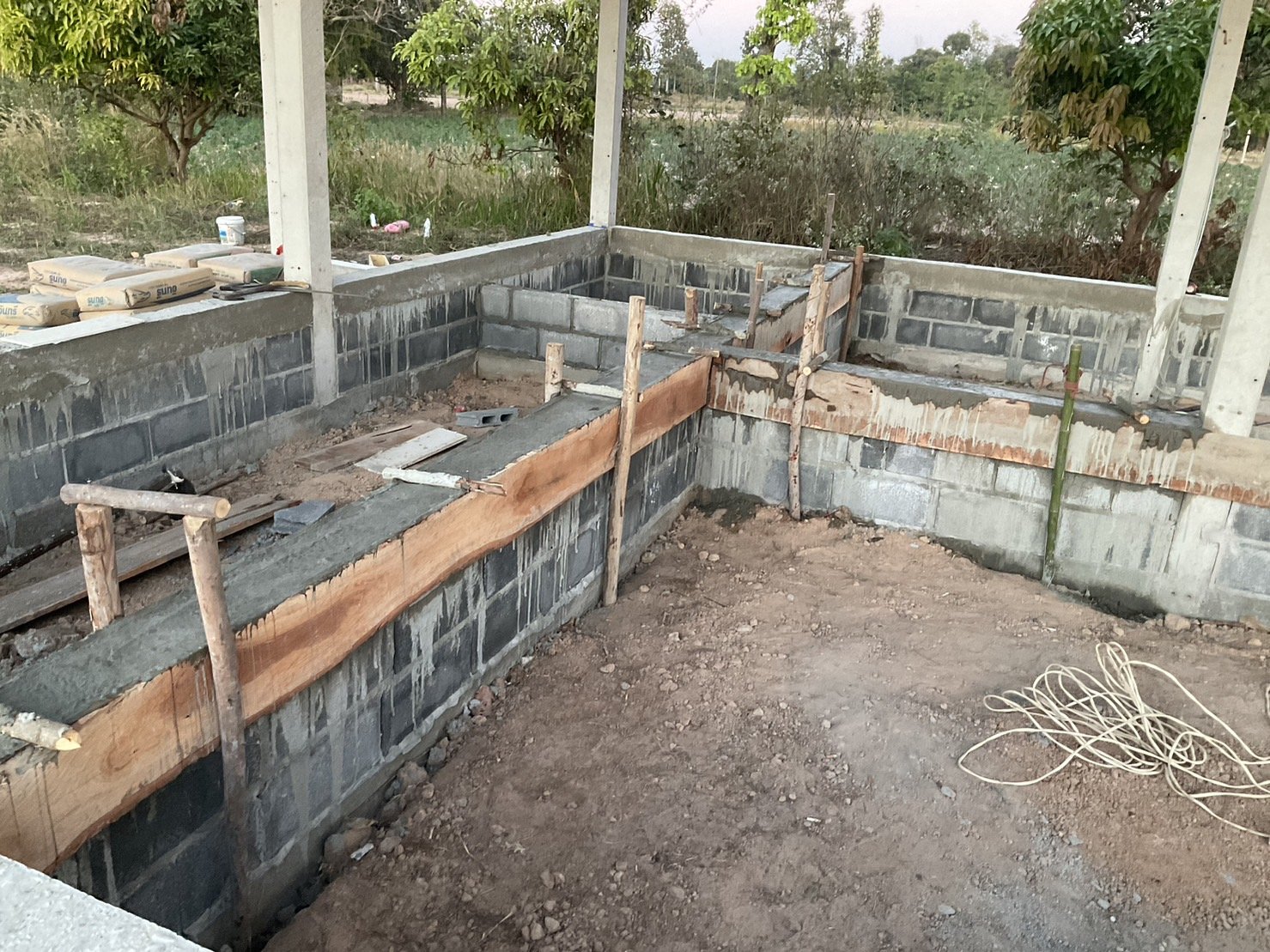

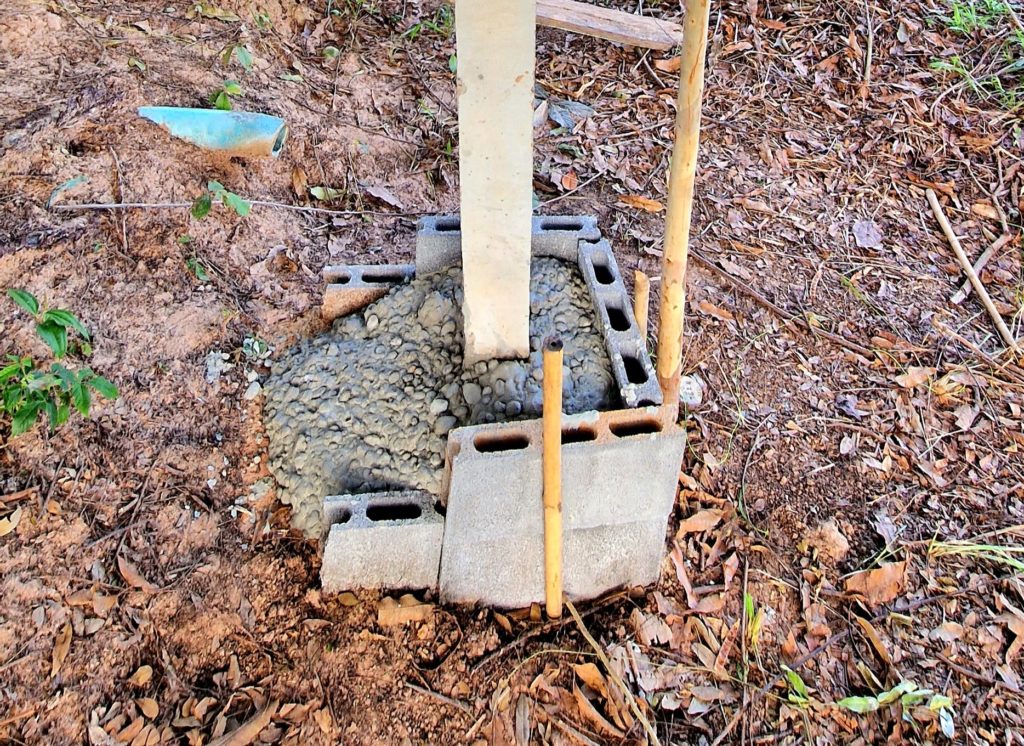

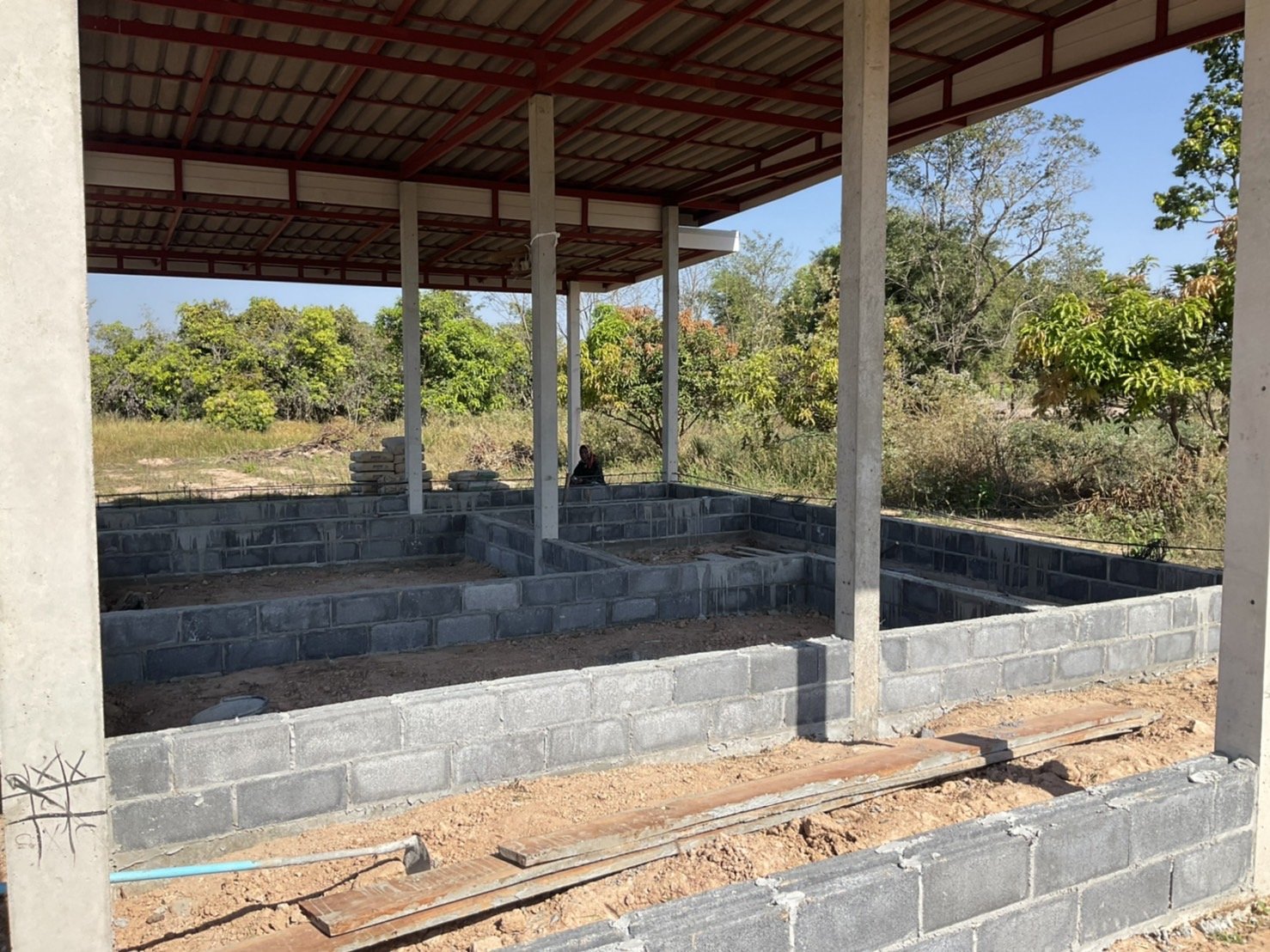

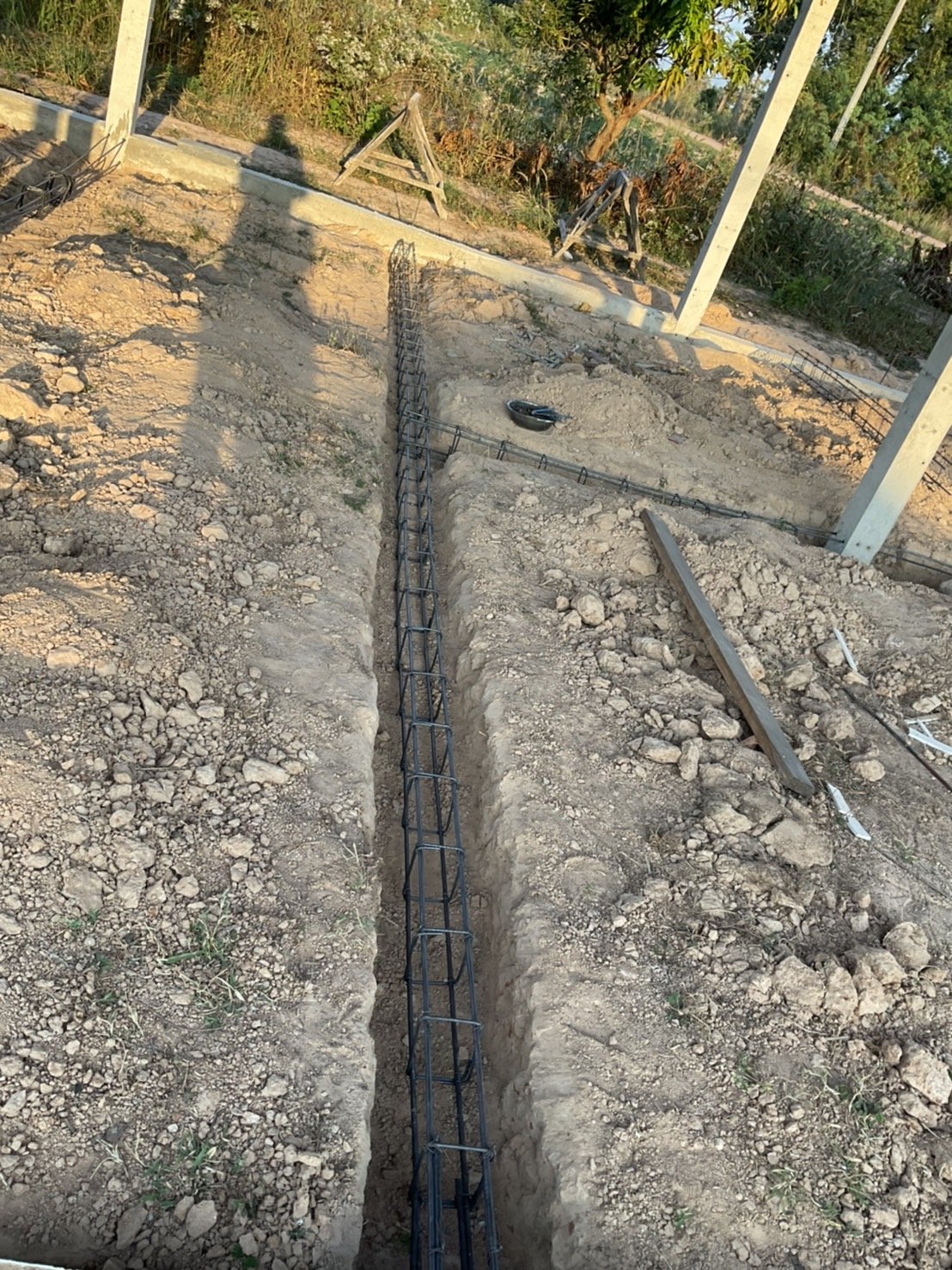

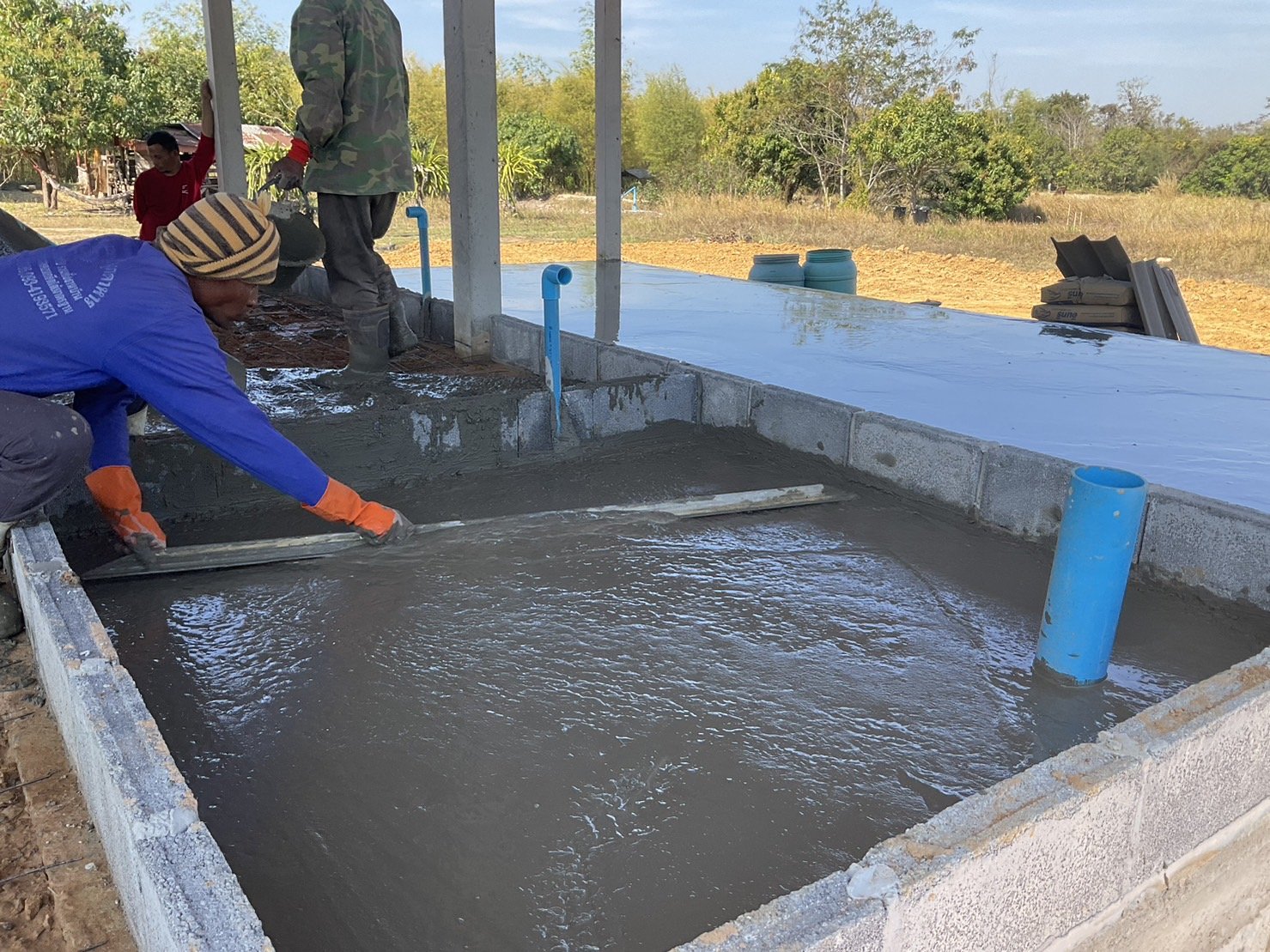

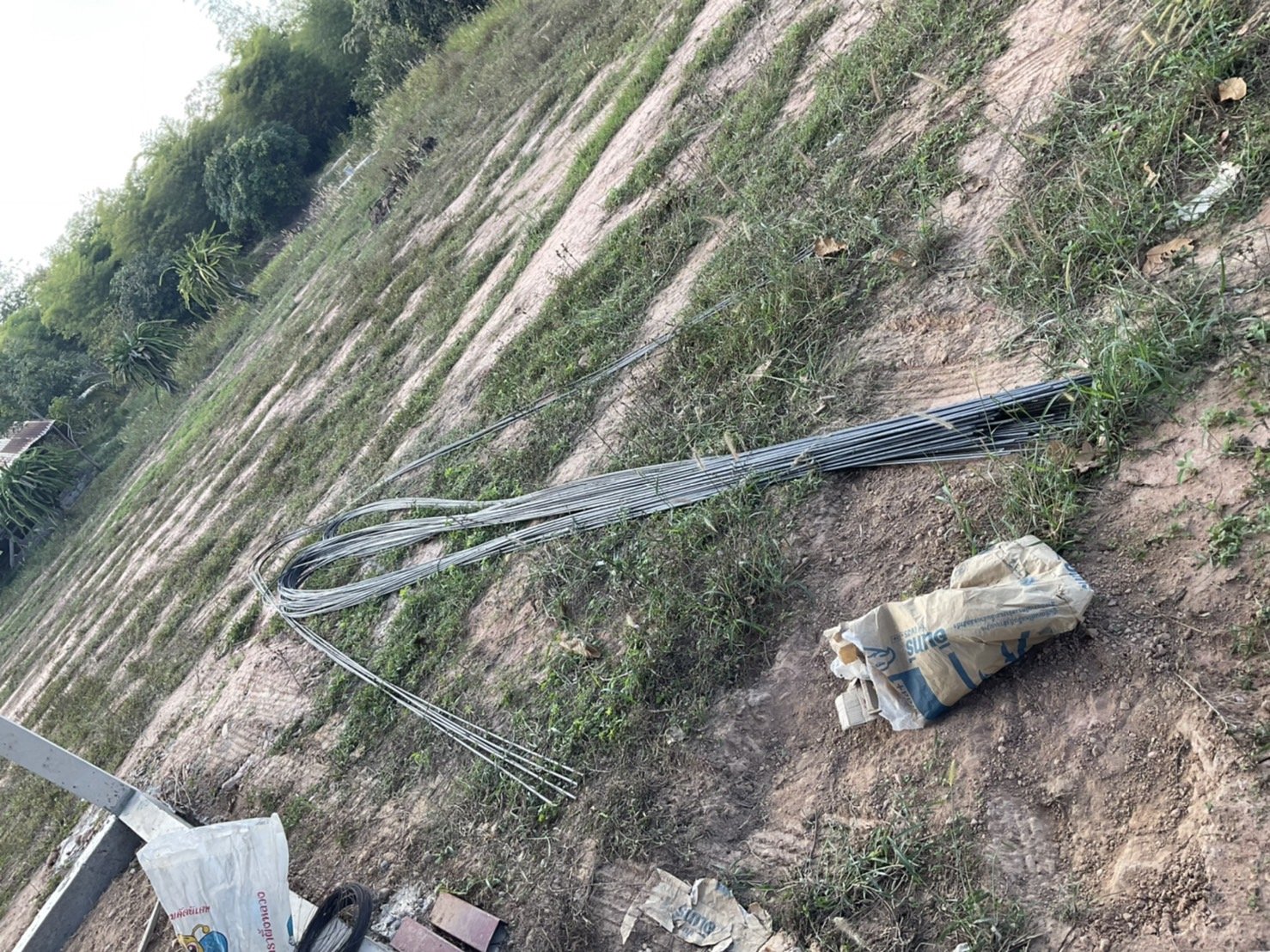

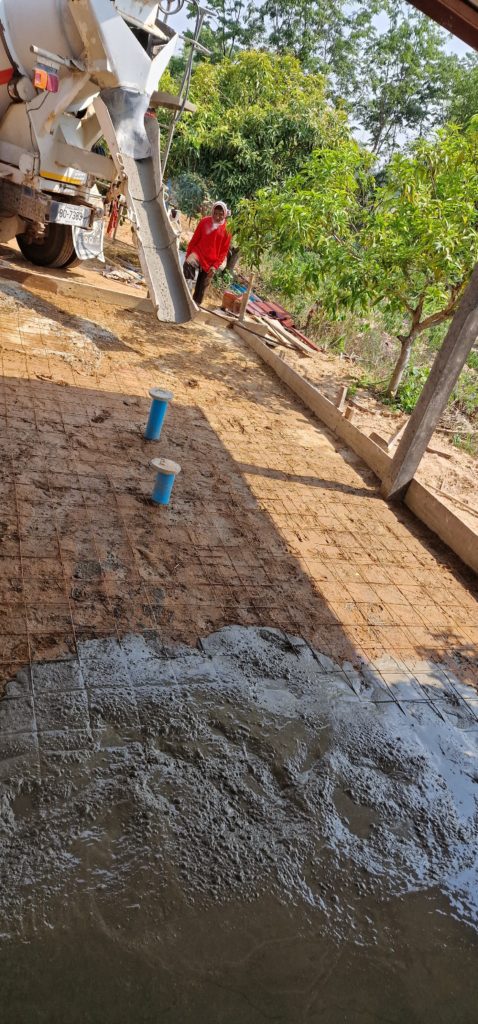

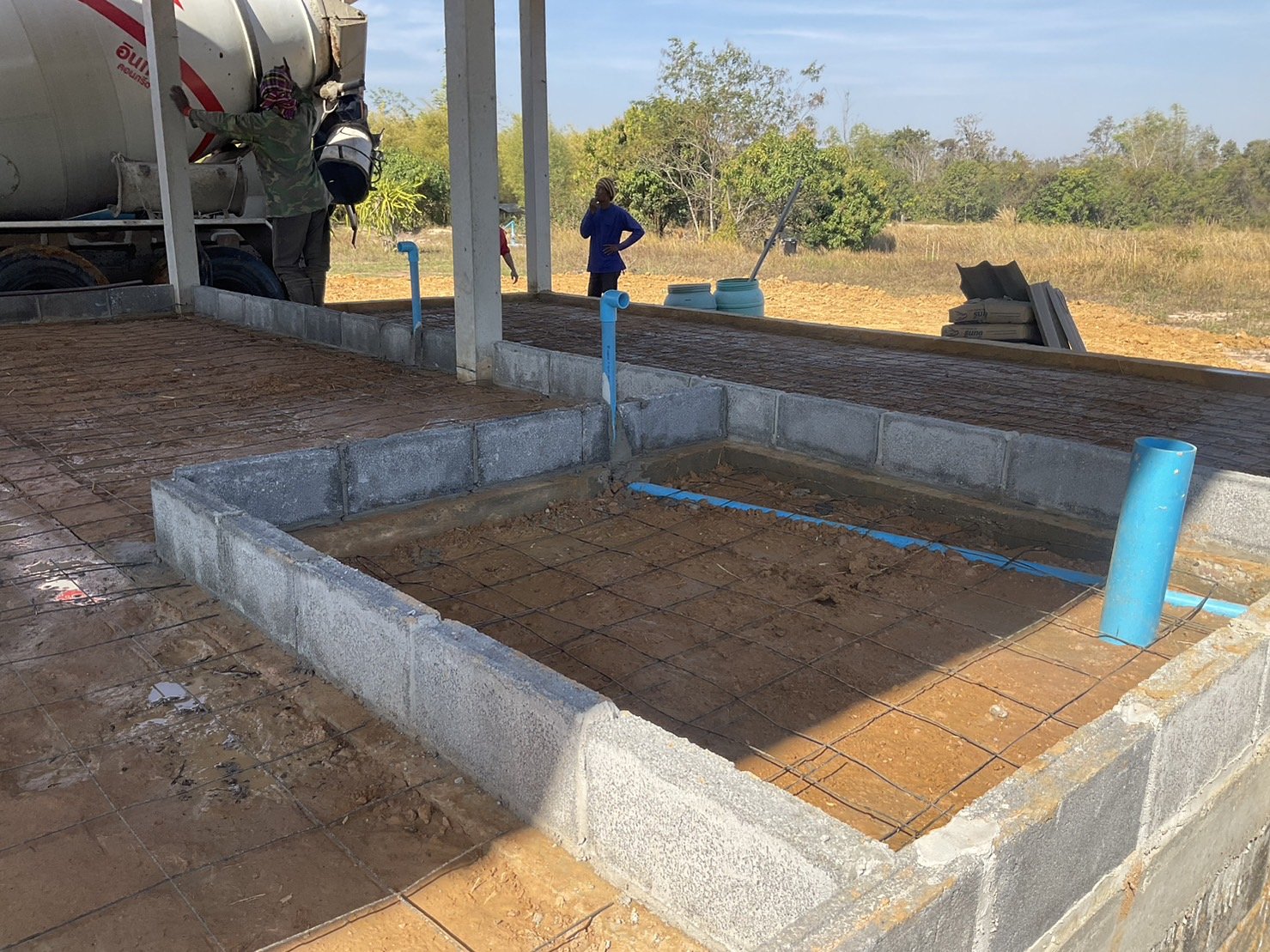

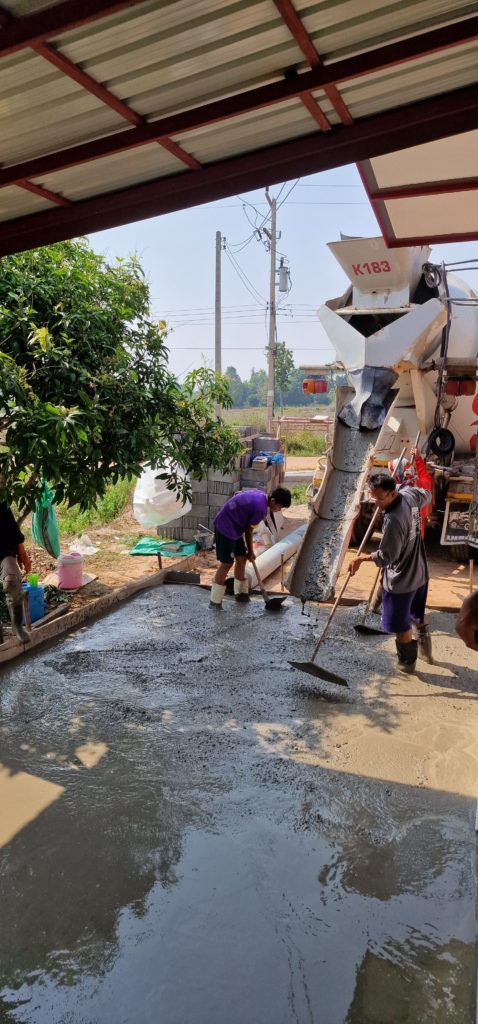

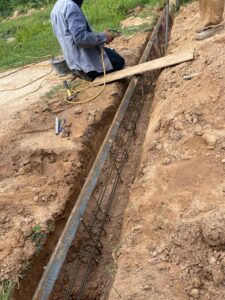

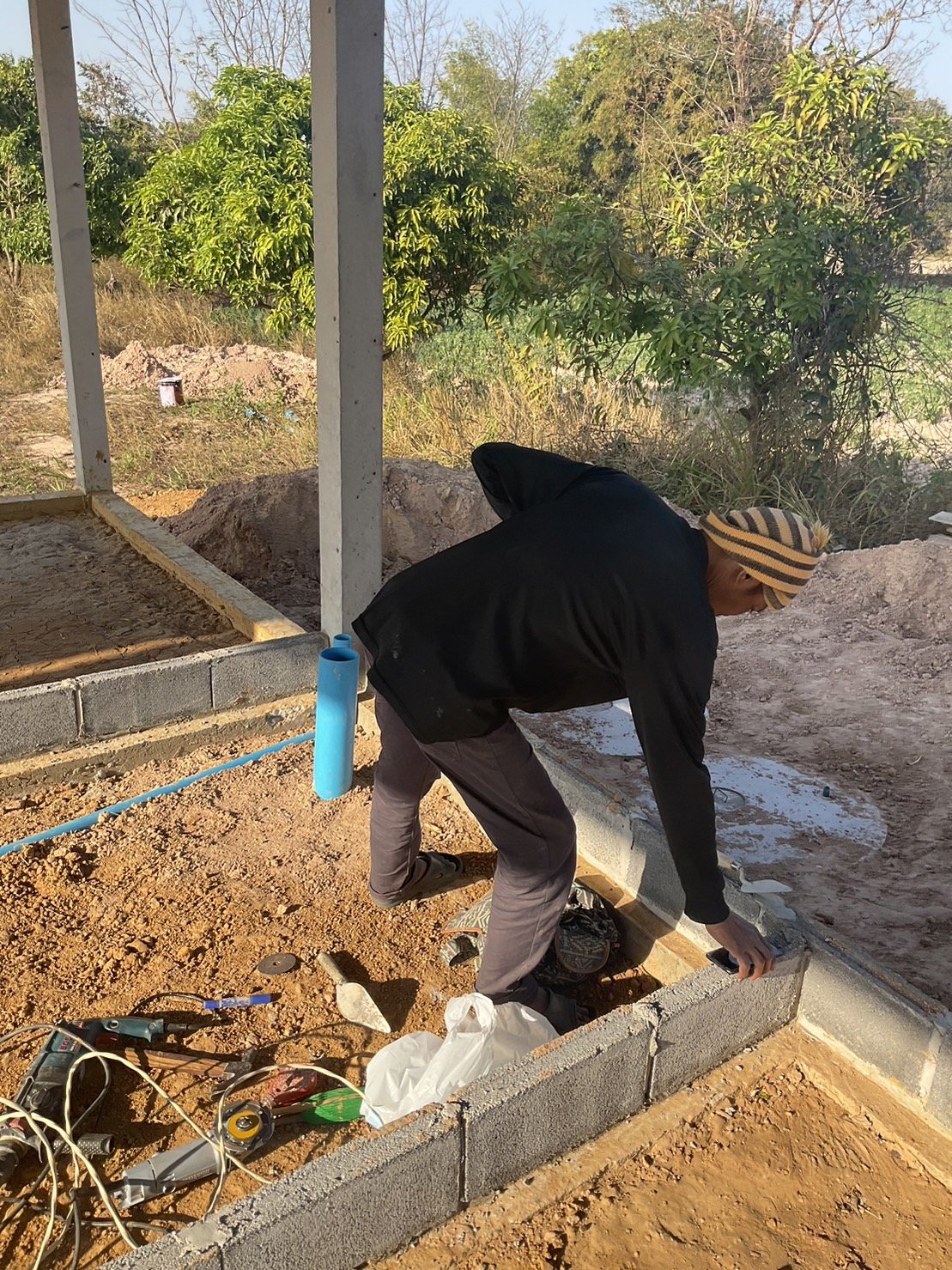

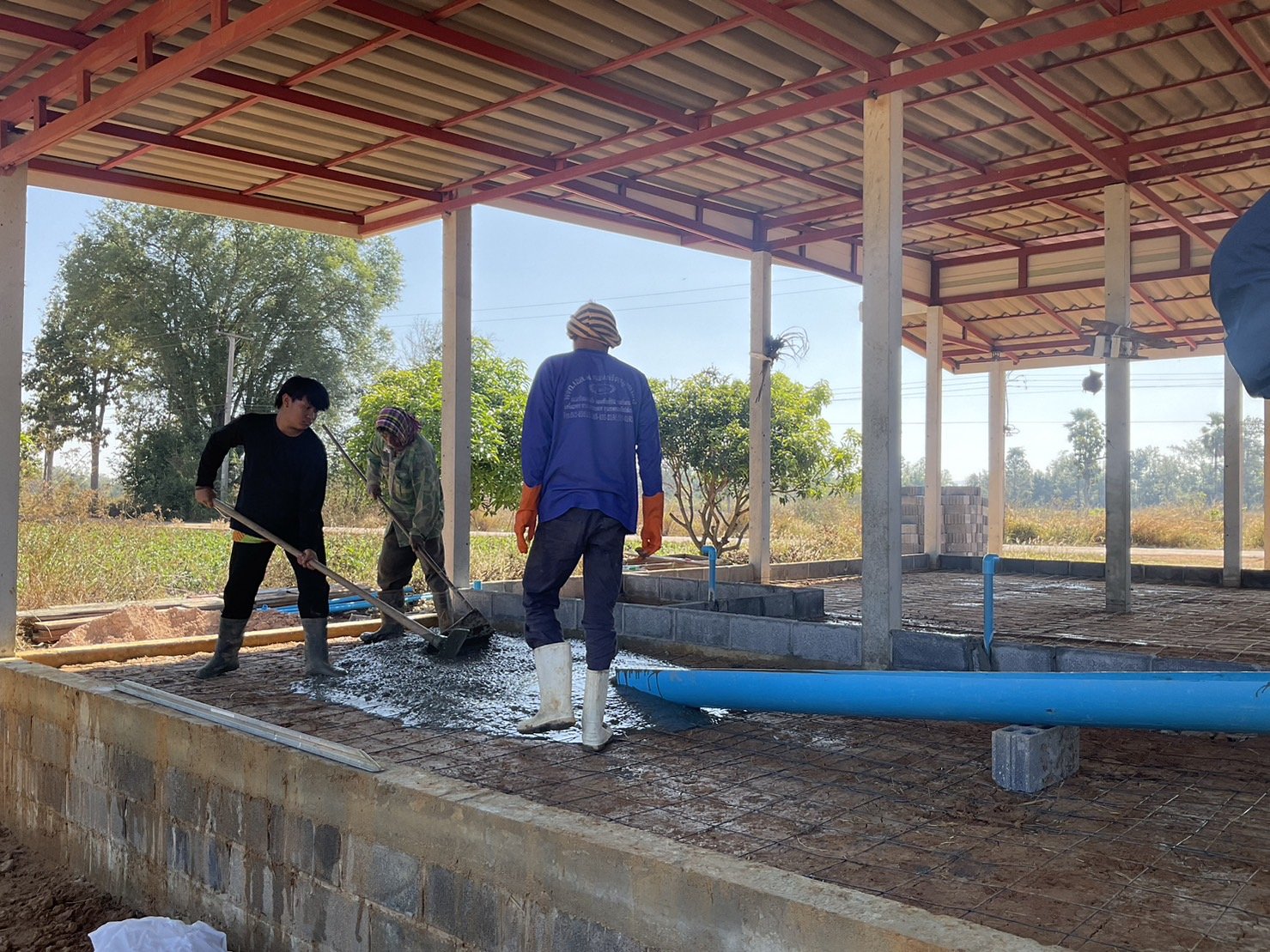

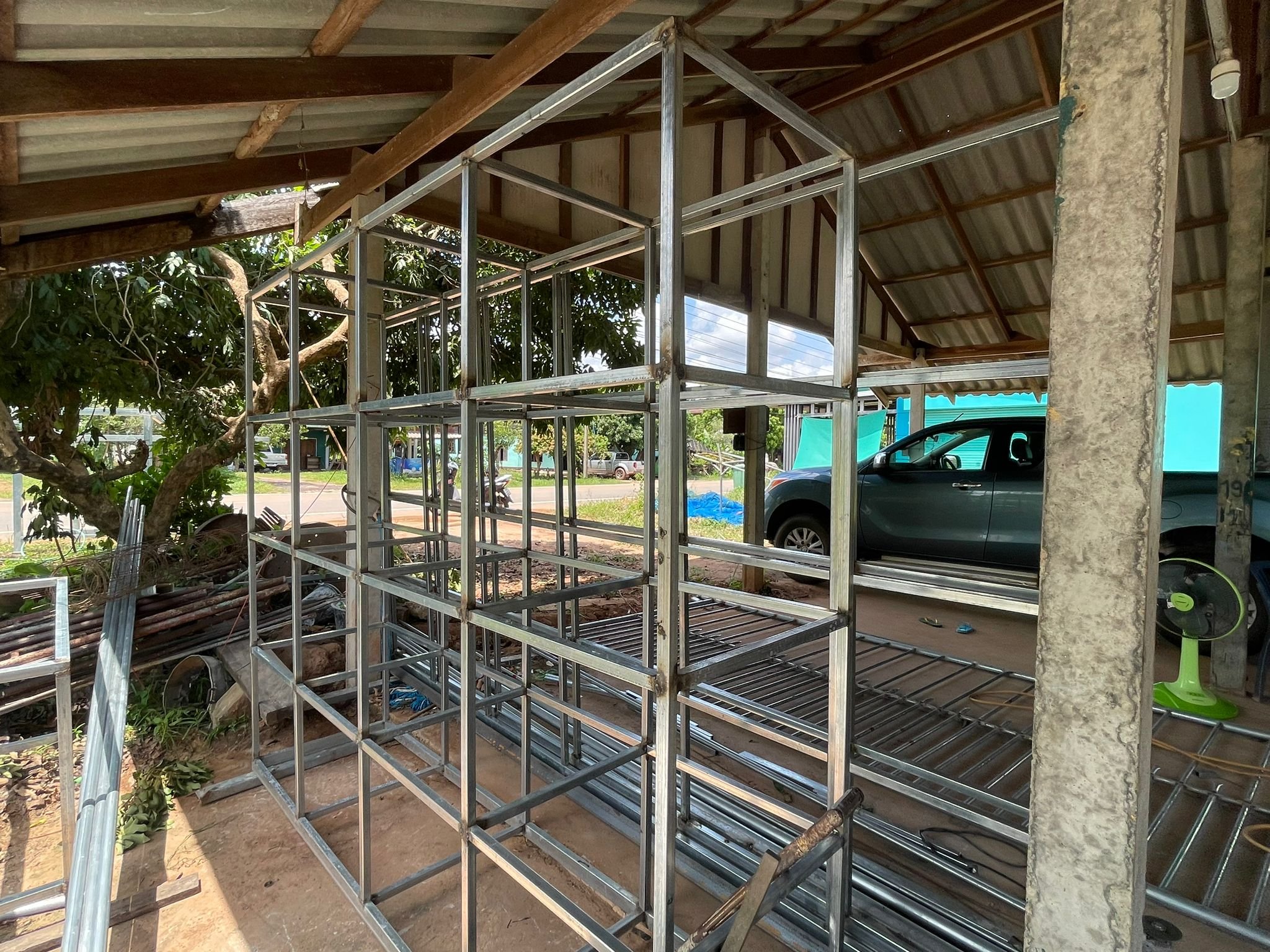

Freitag, 09.12.2022. nun werden die Fundamente für die einzelnen Wände für die Räume ausgehoben. Dort wird für den Aufbau der Wände ein Stahlgerüst in Beton eingebettet, um den Wänden halt zu geben.

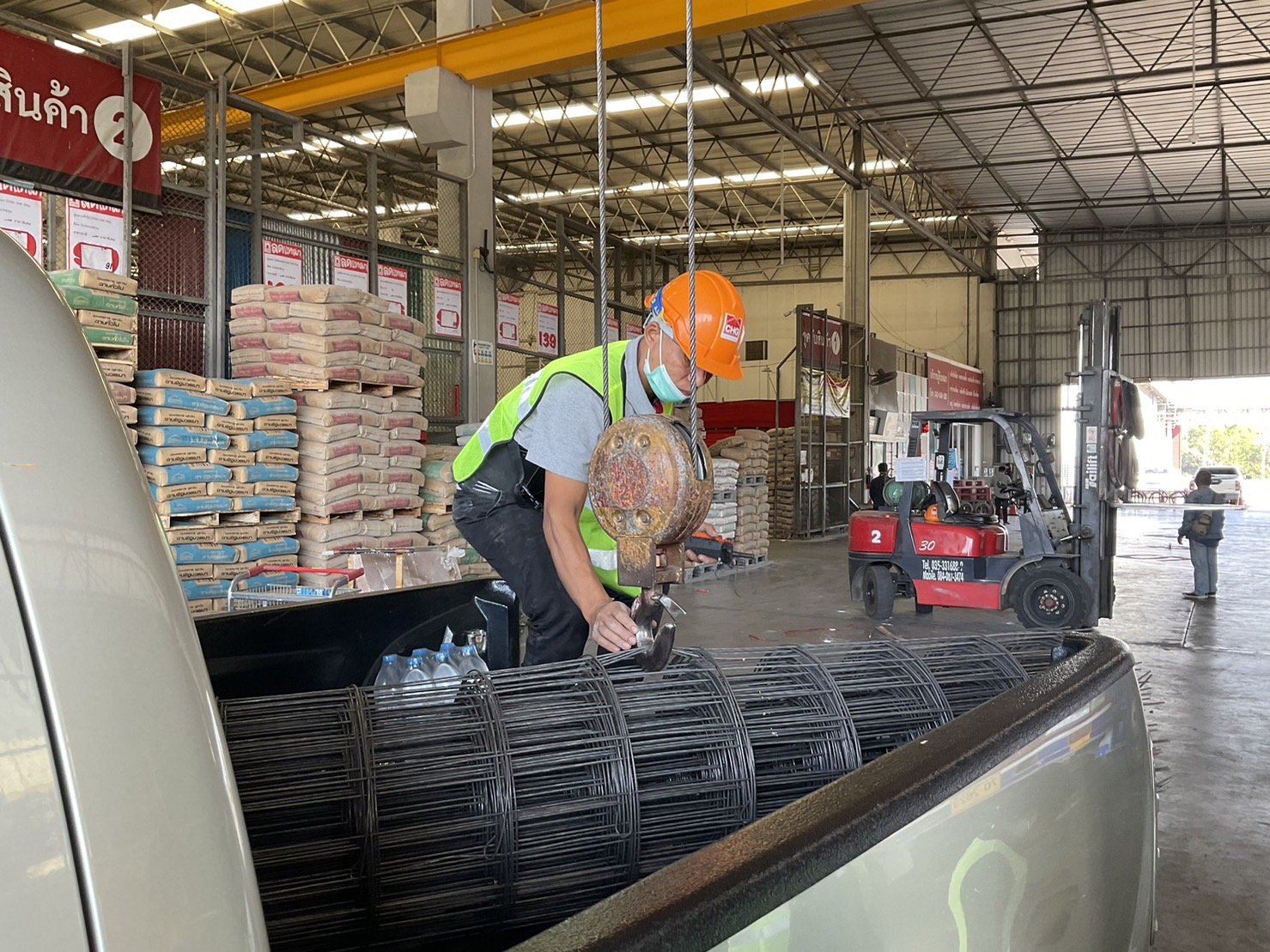

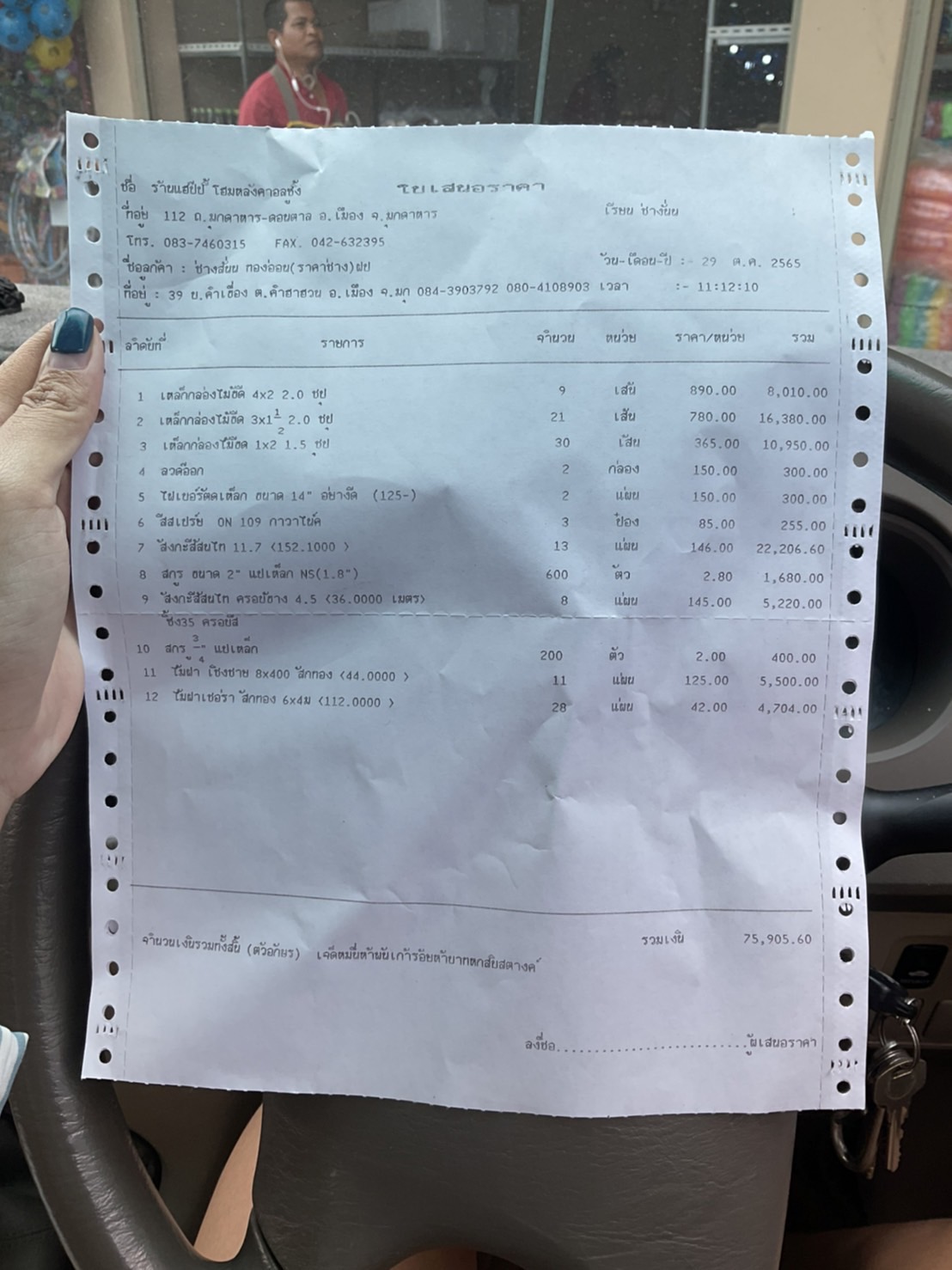

Samstag, 10.12.2022. Bestellung aufgegeben für das Fundament benötigte Material. Und wenig später, wie aus Zauberhand, ist das Material bereits geliefert.

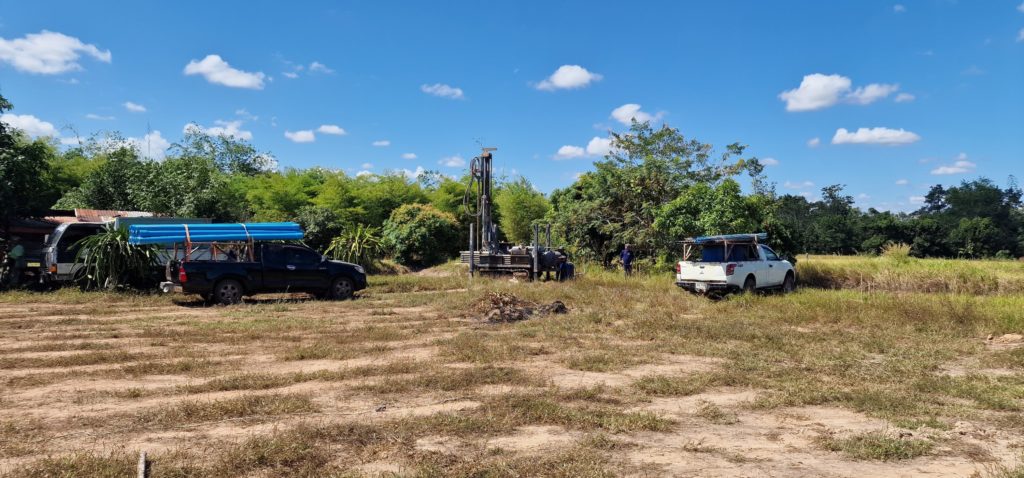

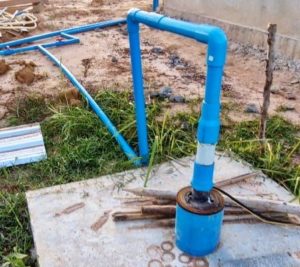

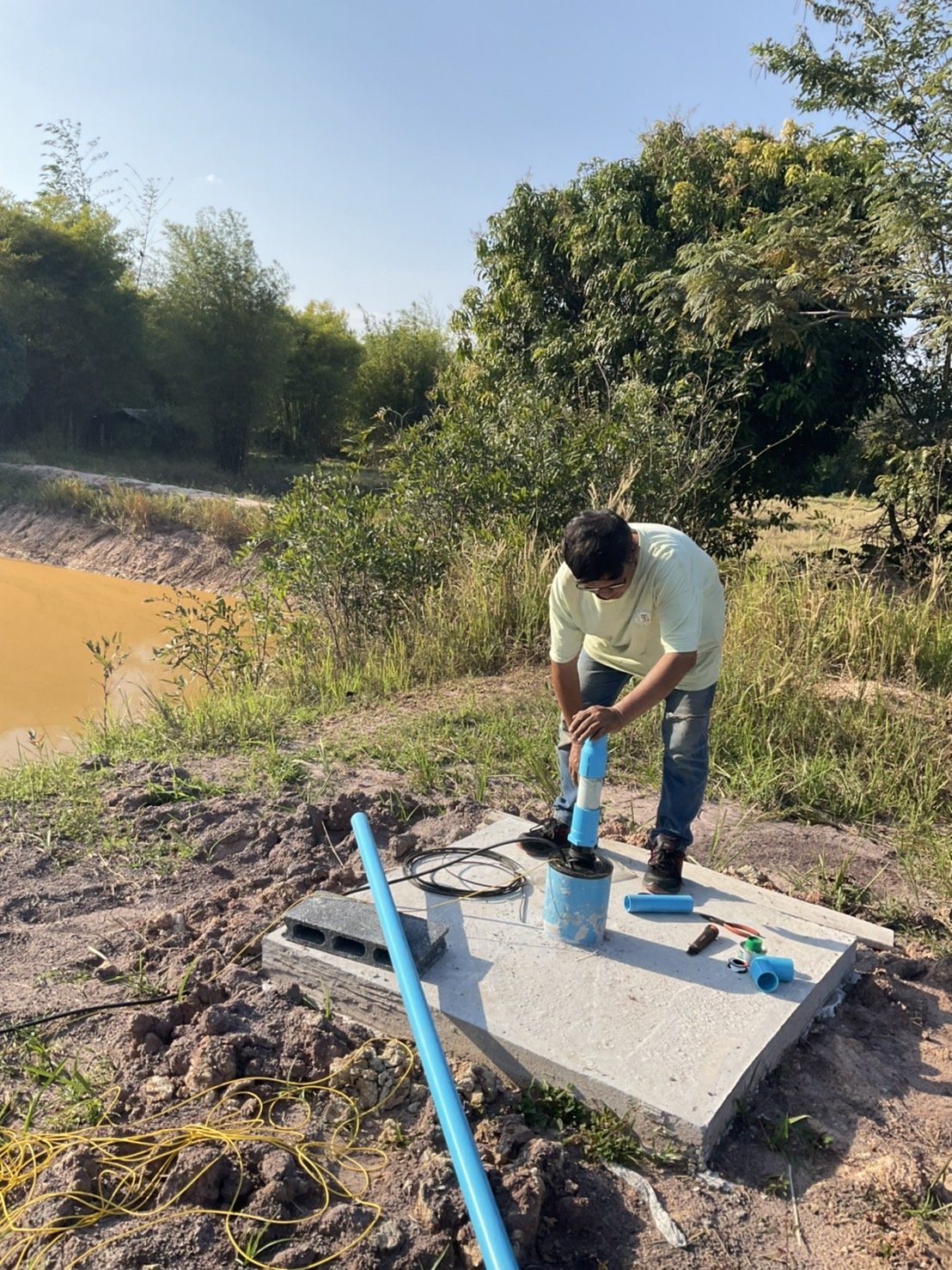

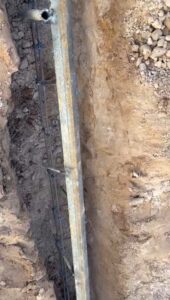

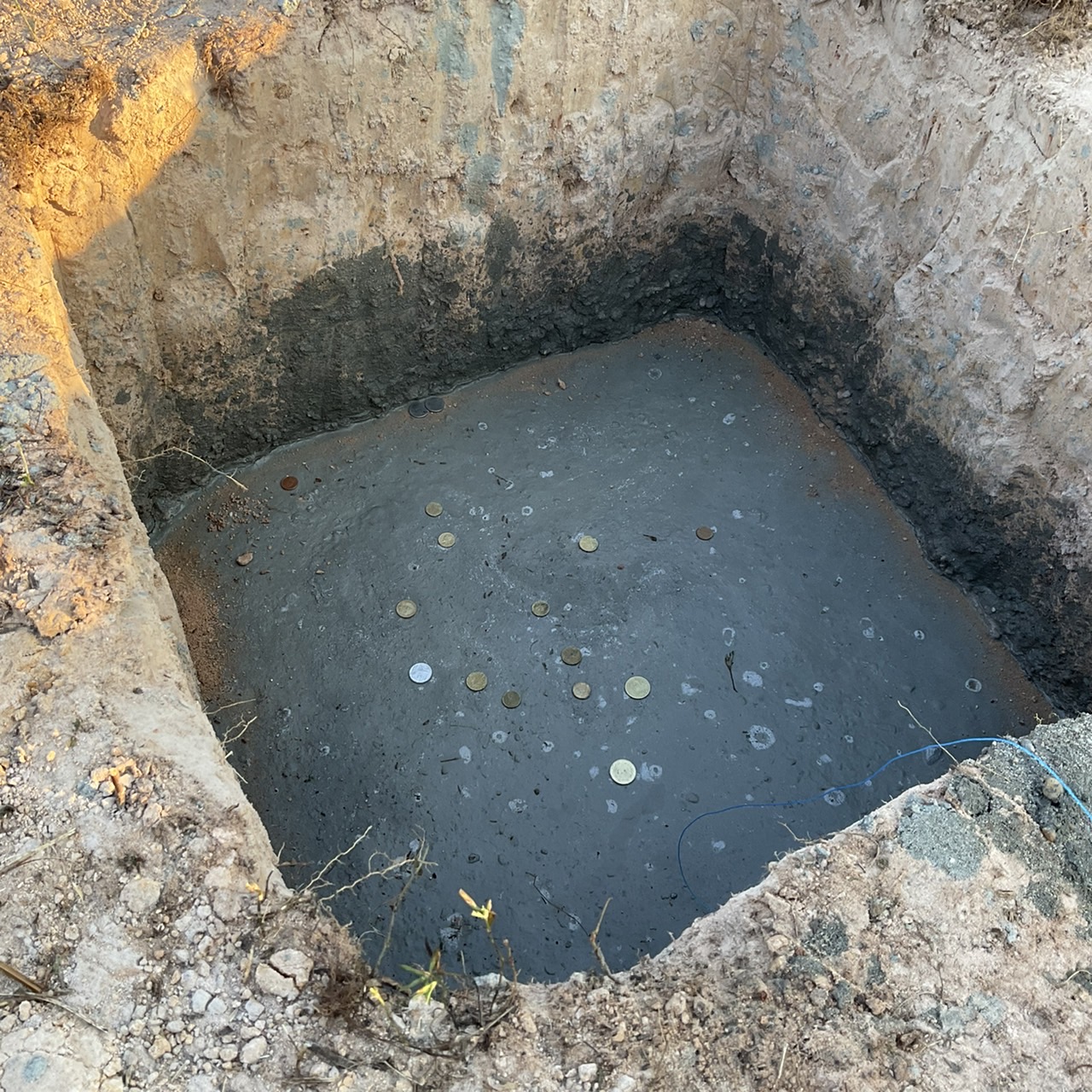

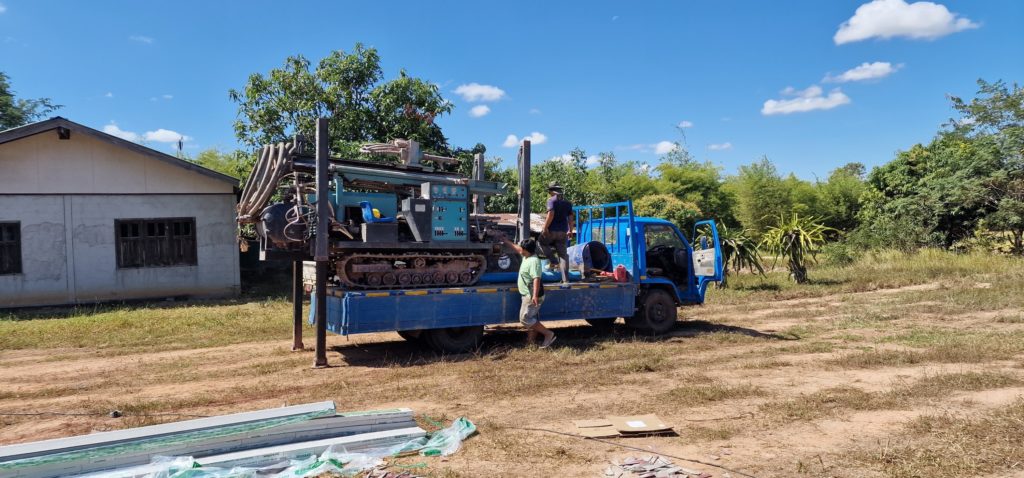

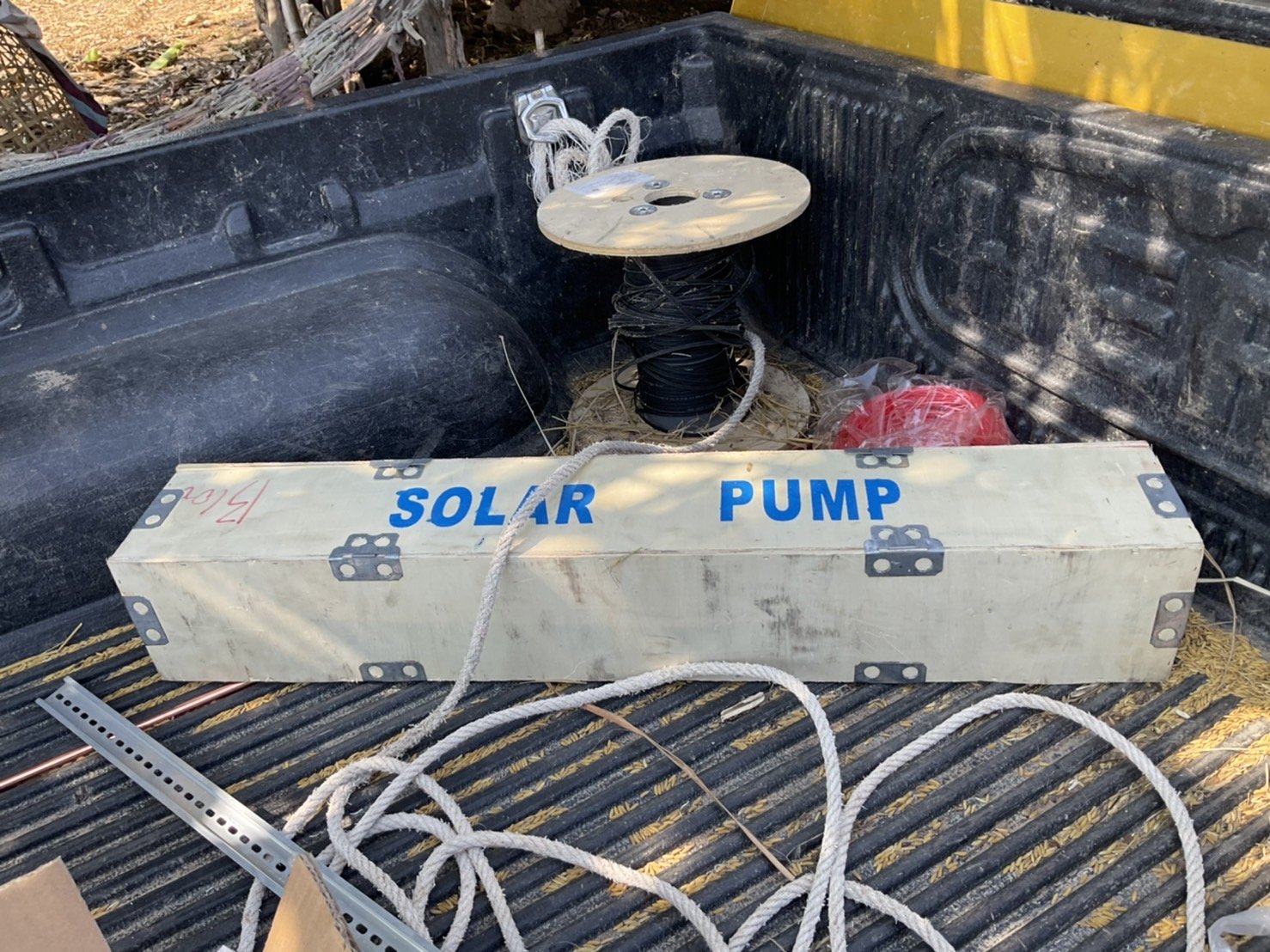

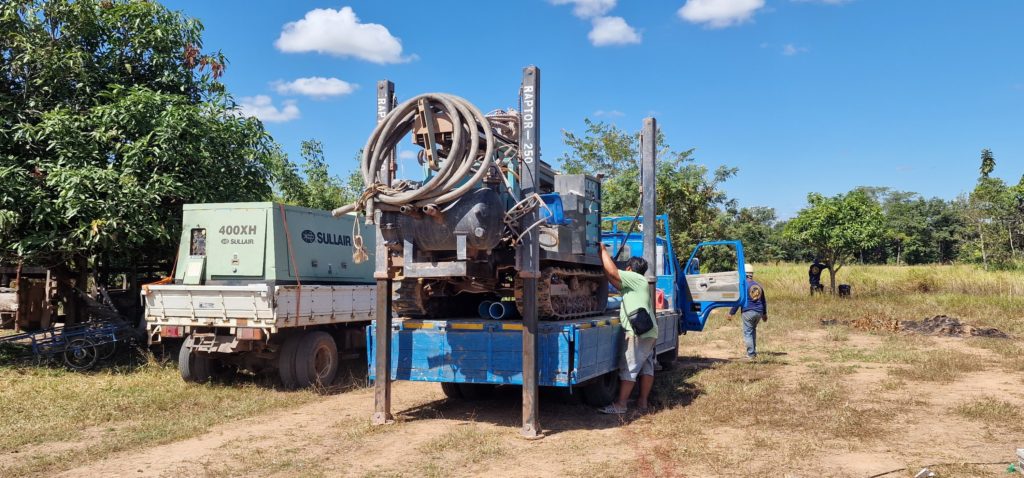

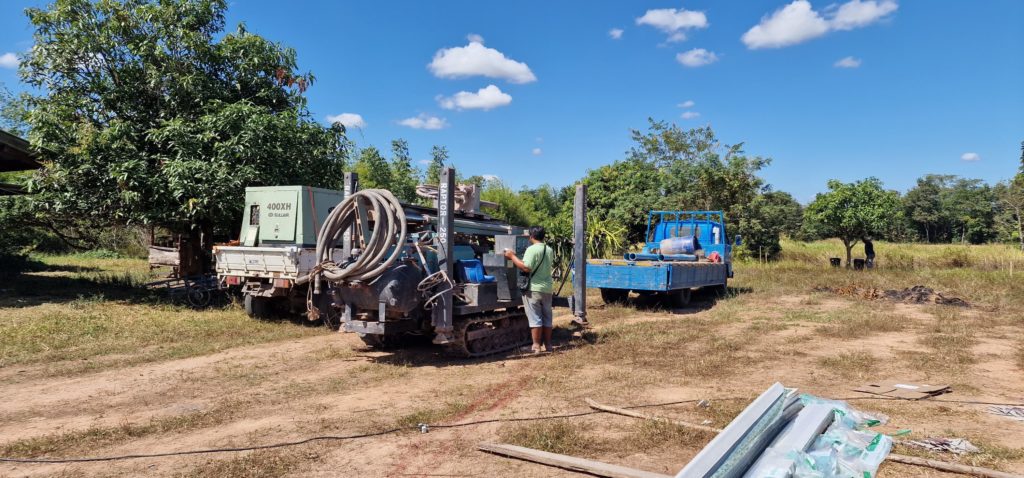

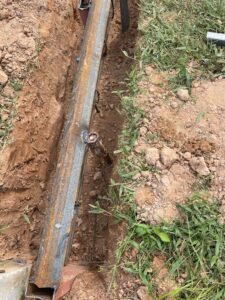

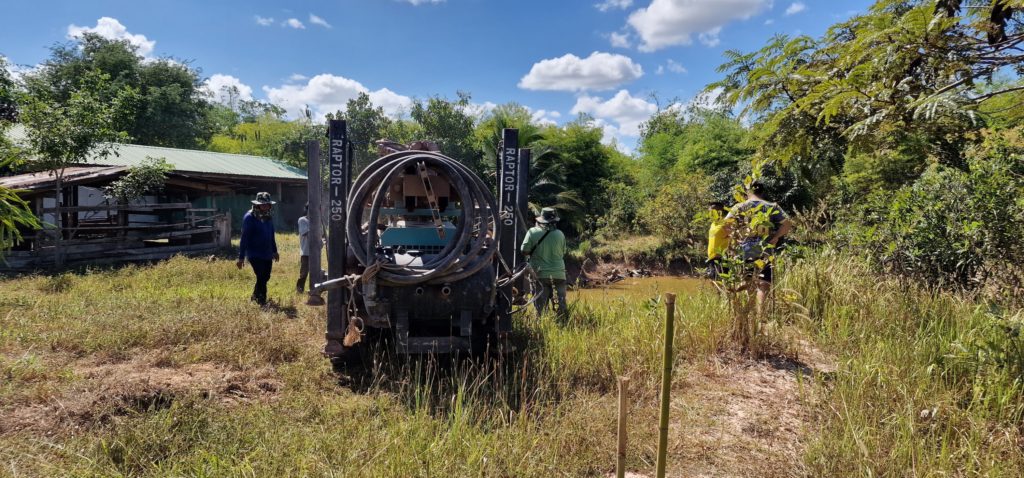

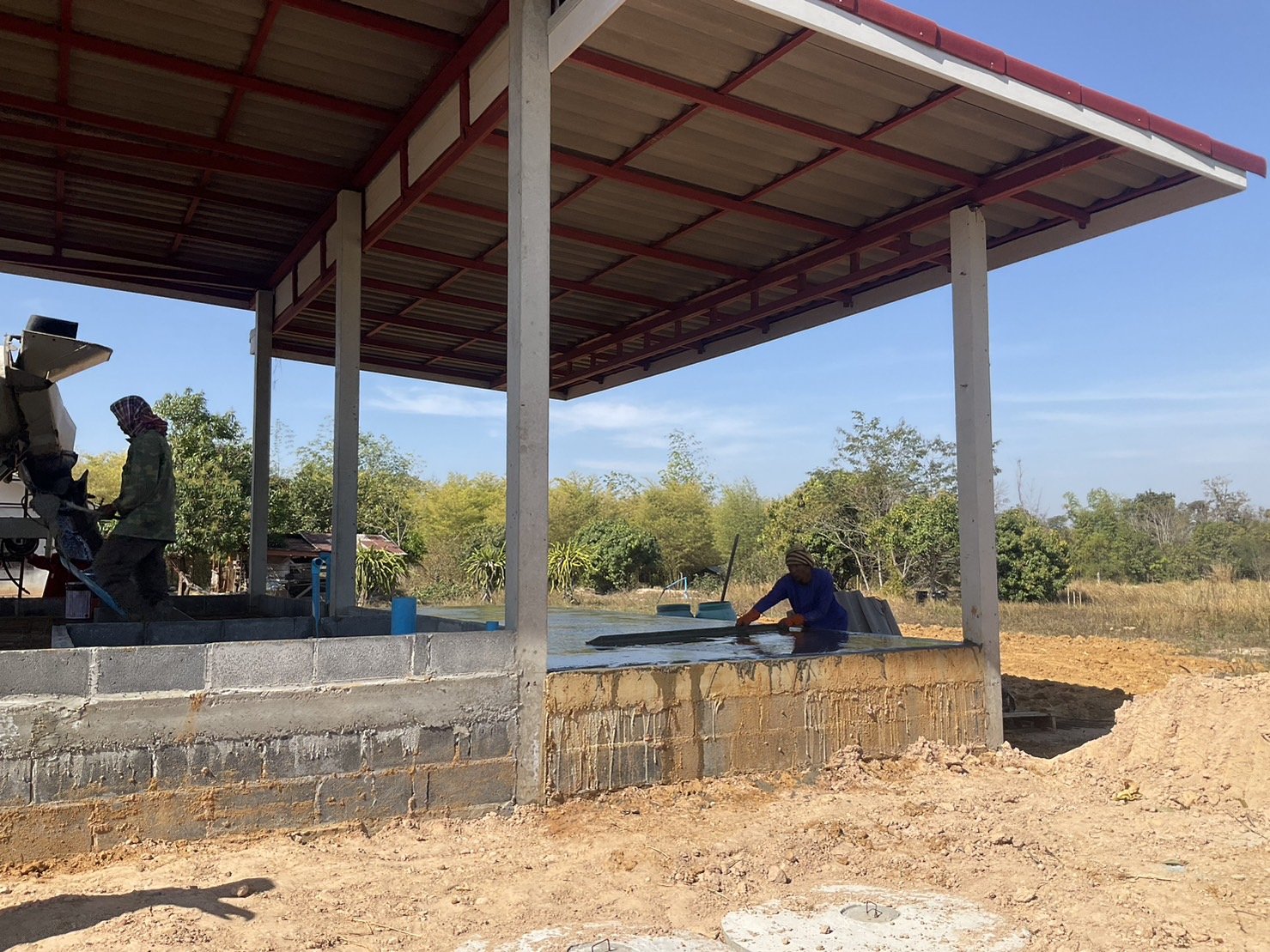

Sonntag, 11.12.2022. Nachdem der Brunnen 70m tief gebohrt wurde, wird heute die Wasserpumpe installiert. Nochmal ein grosser Aufwand. Es läuft auch ohne uns…

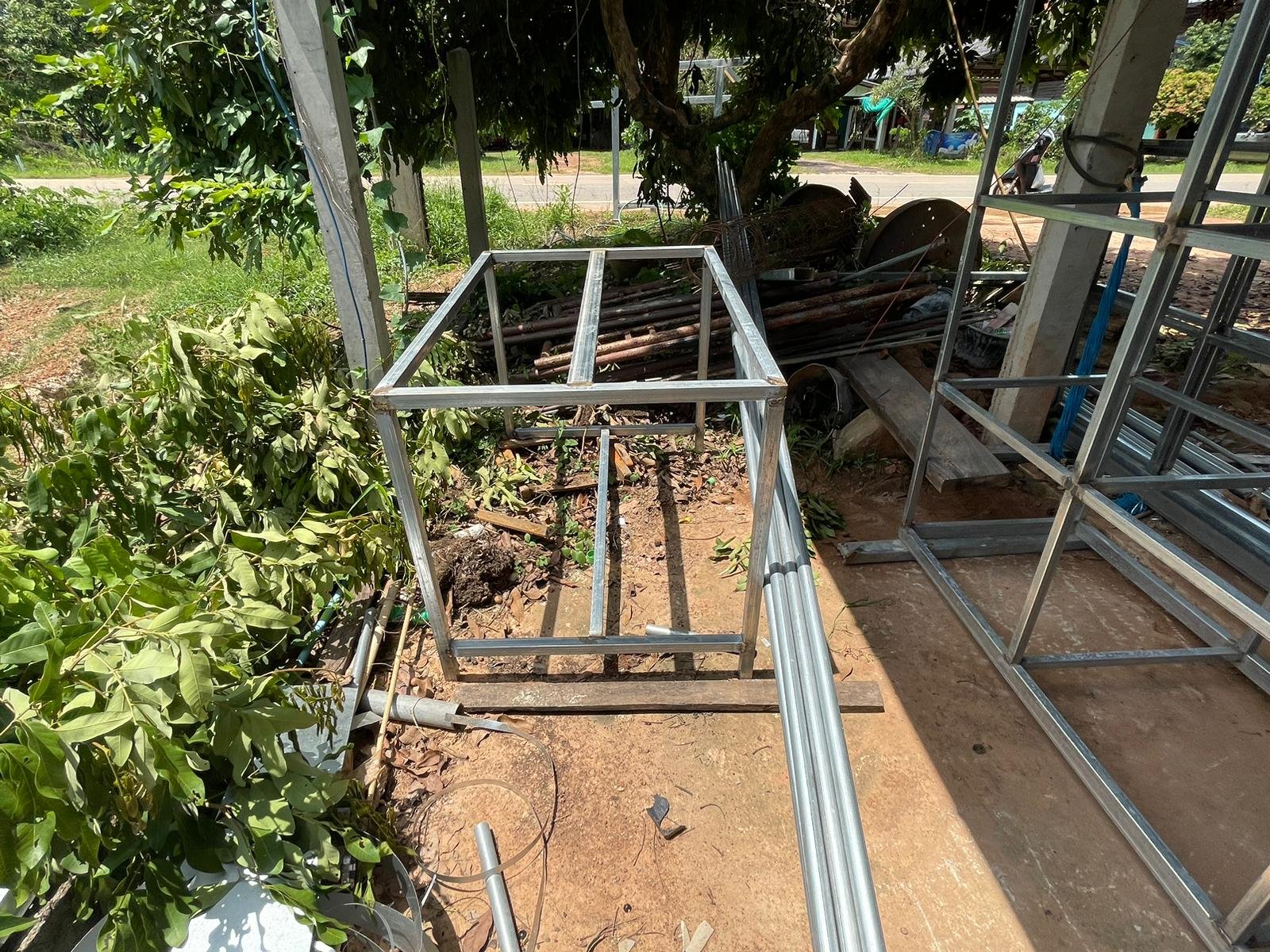

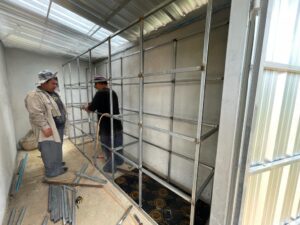

….die Wände Fundamente sind gebastelt worden. Nun kommen sie Drahtgestelle rein und es wird betoniert.

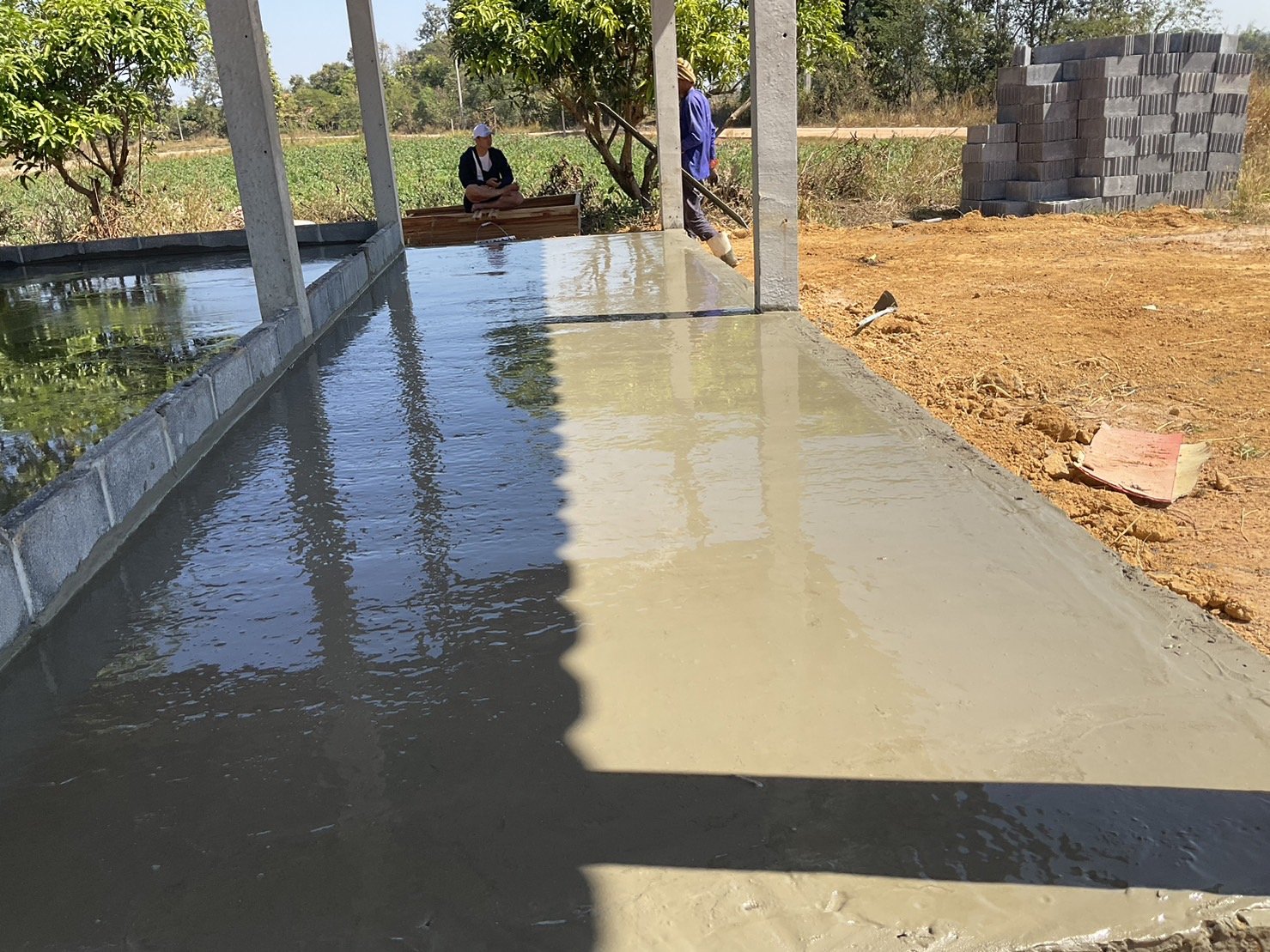

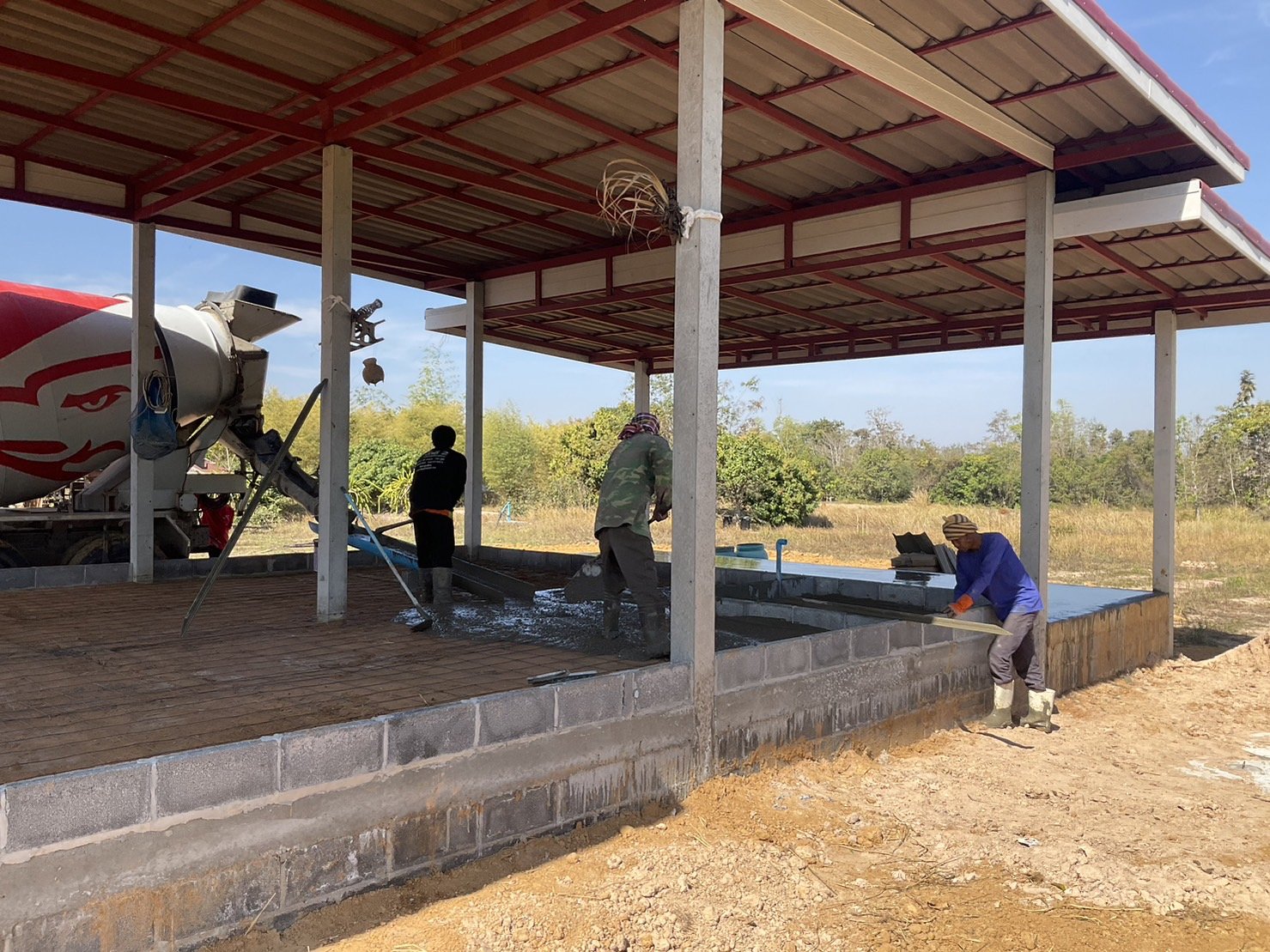

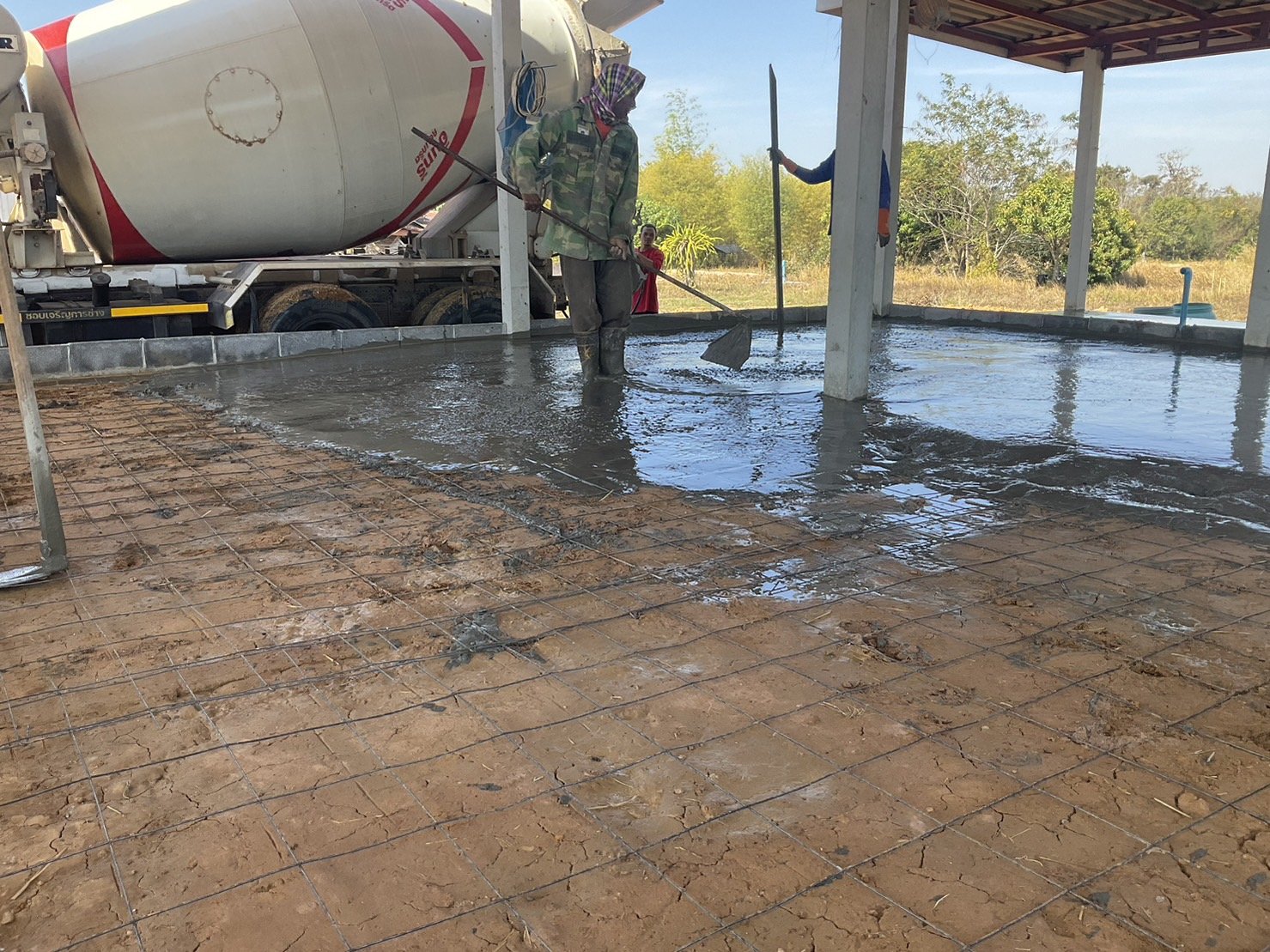

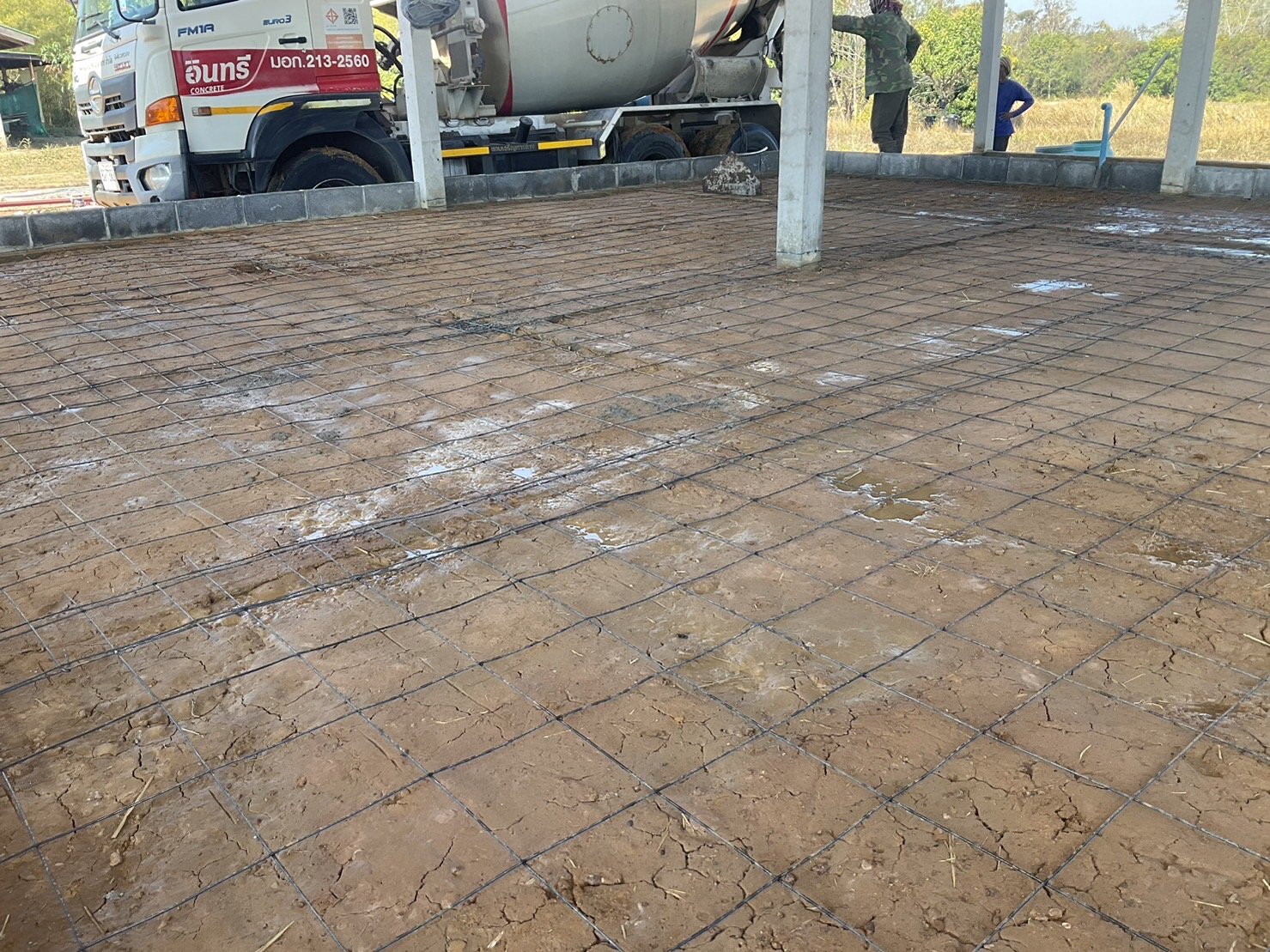

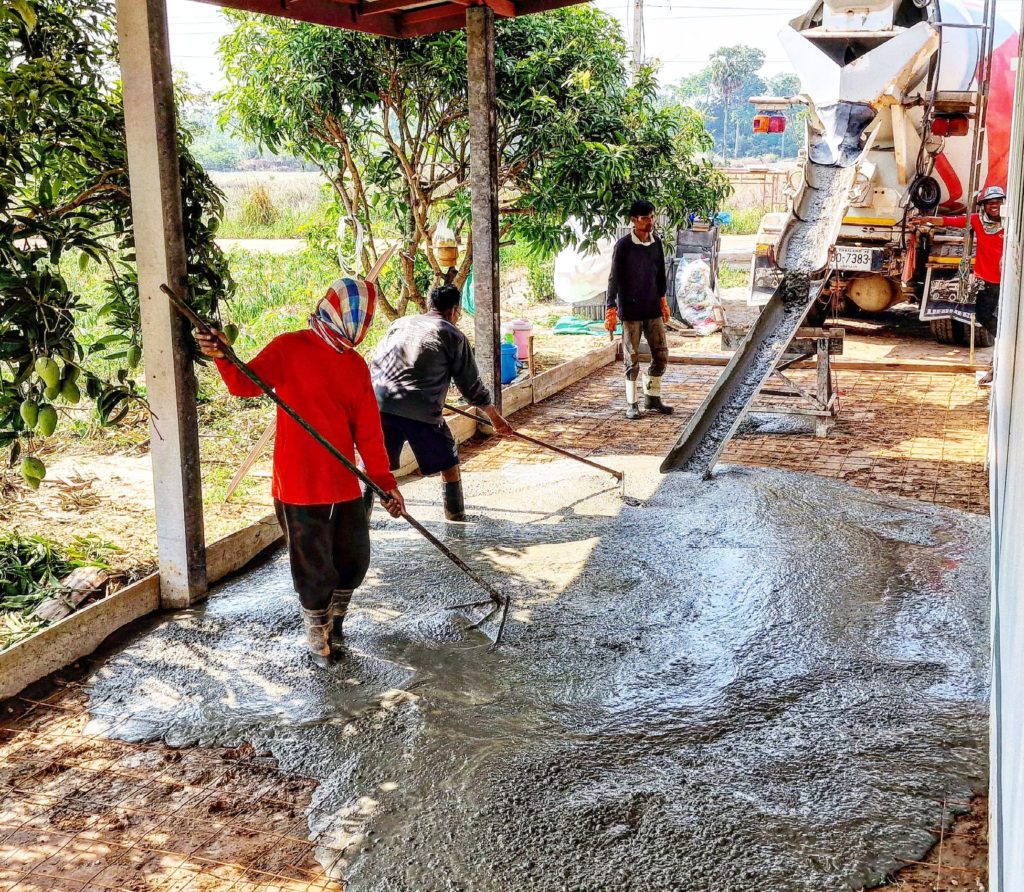

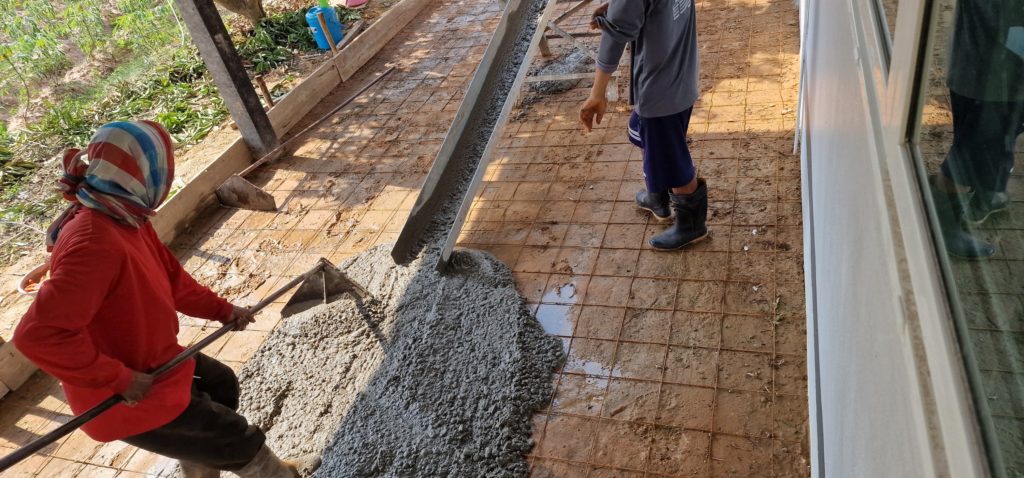

Montag, 12.12.2022. Das Fundament für den Wandaufbau nimmt Formen an und gleichzeitig wird bis zur Steinkante Biden ausgeschüttet, bevor das Fundament gegossen wird. Somit kann in der Regenzeit das Haus nicht überflutet werden.

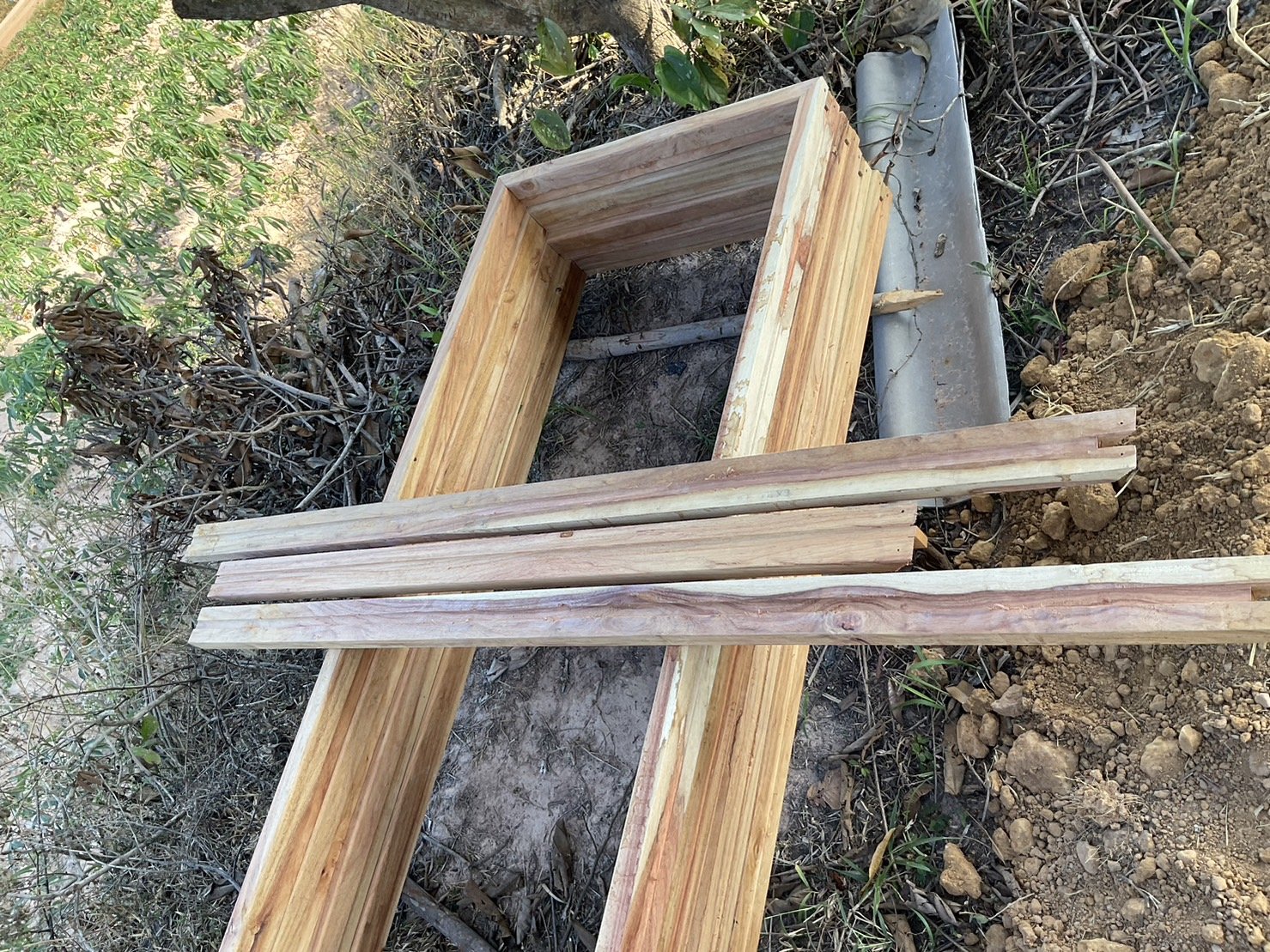

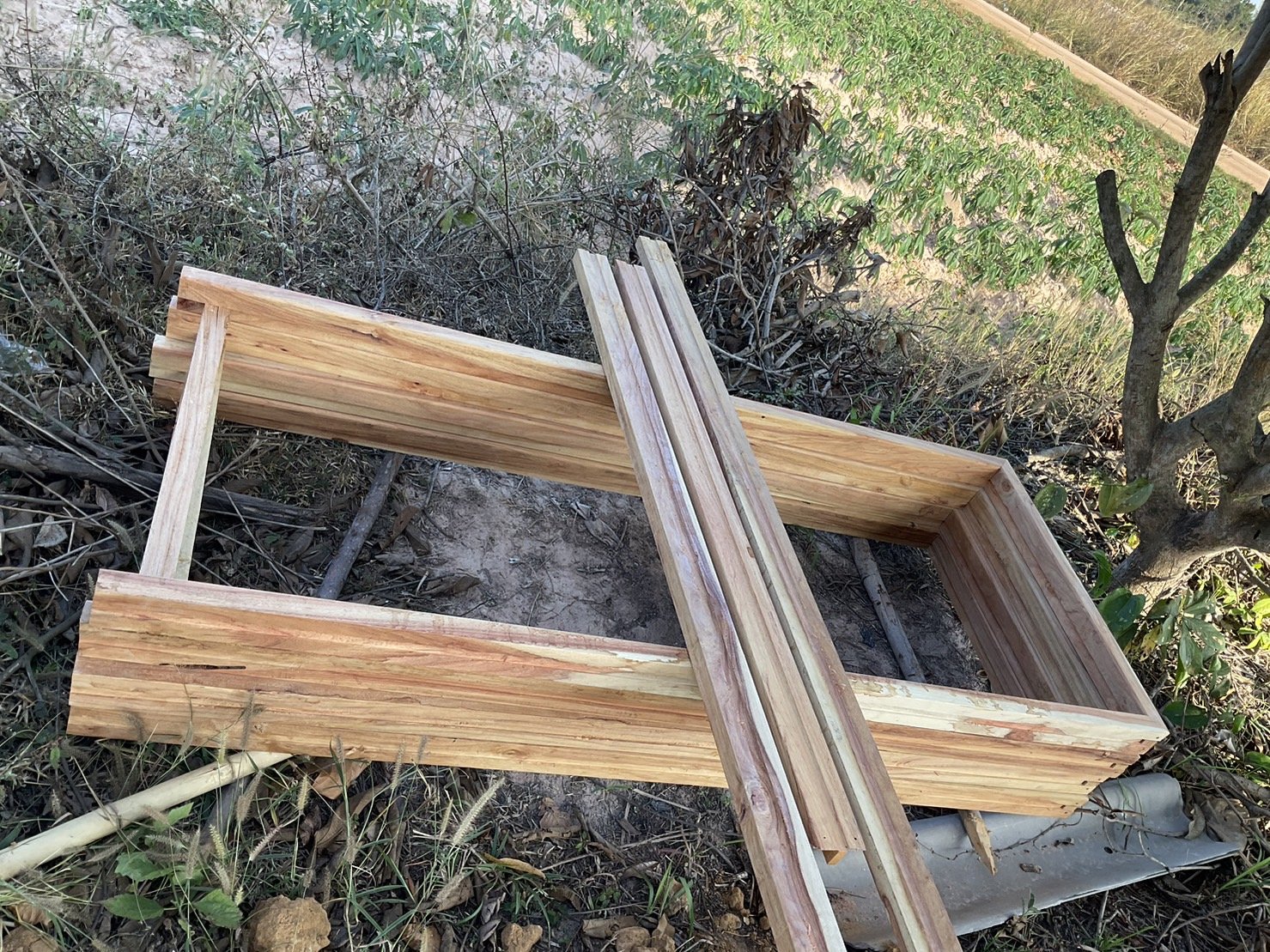

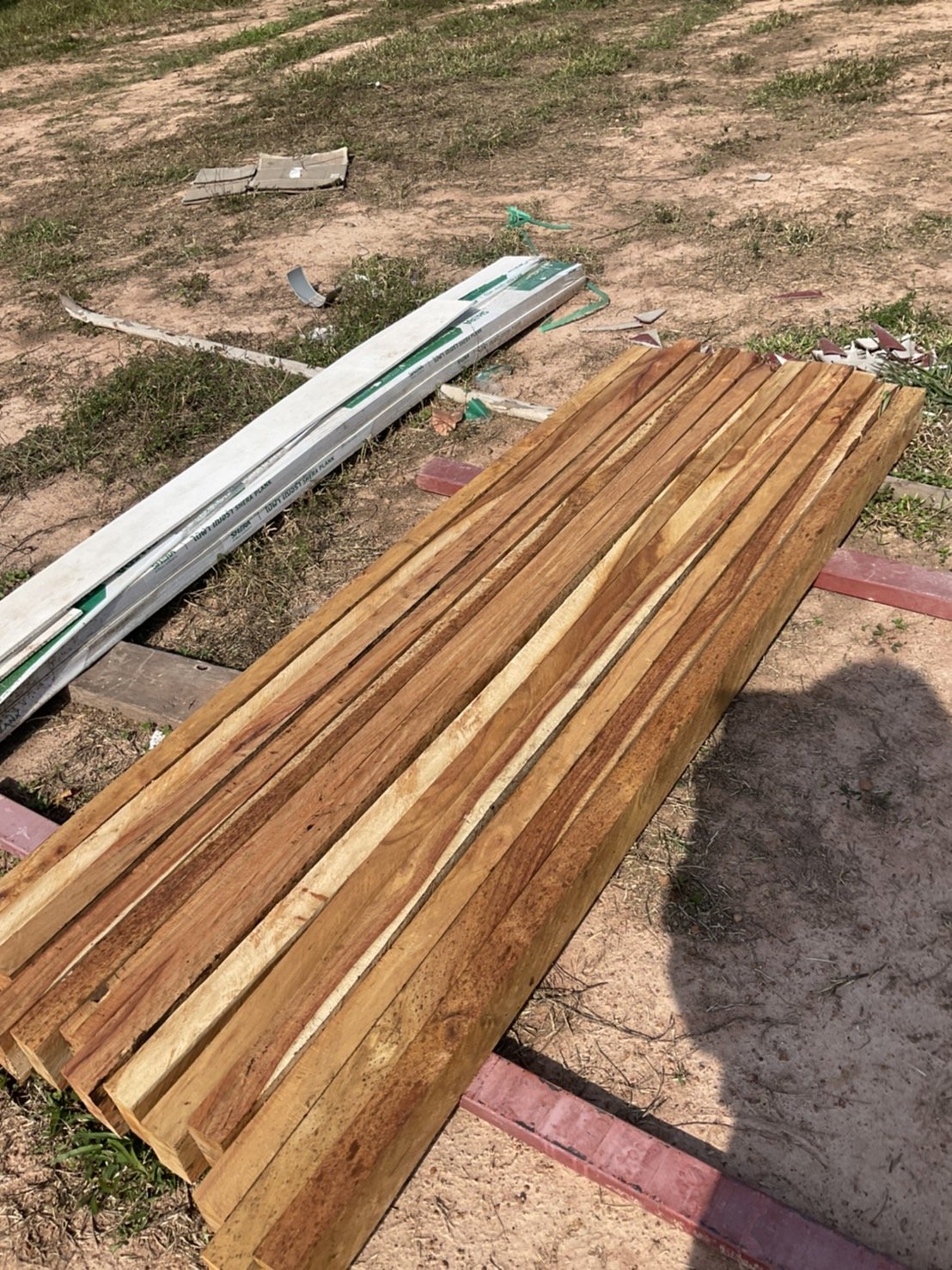

Dienstag, 13.12.2022. Das Holz ist gekommen. Daraus werden die Türzargen gebaut. Gutes, teures, edles Holz. Zusätzlich fangen die gepflanzten Seerosen an zu blühen….. 😀😃🙂

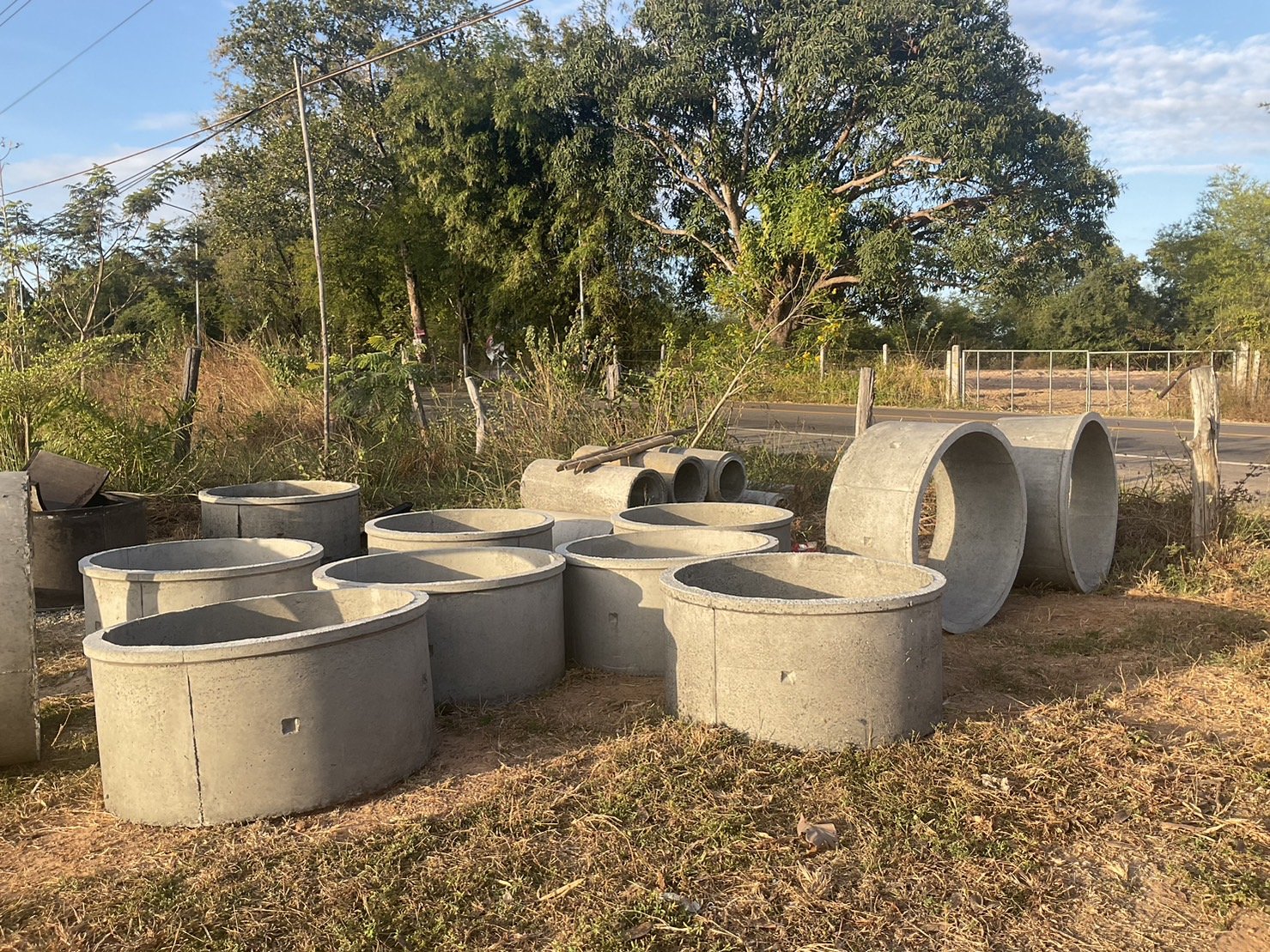

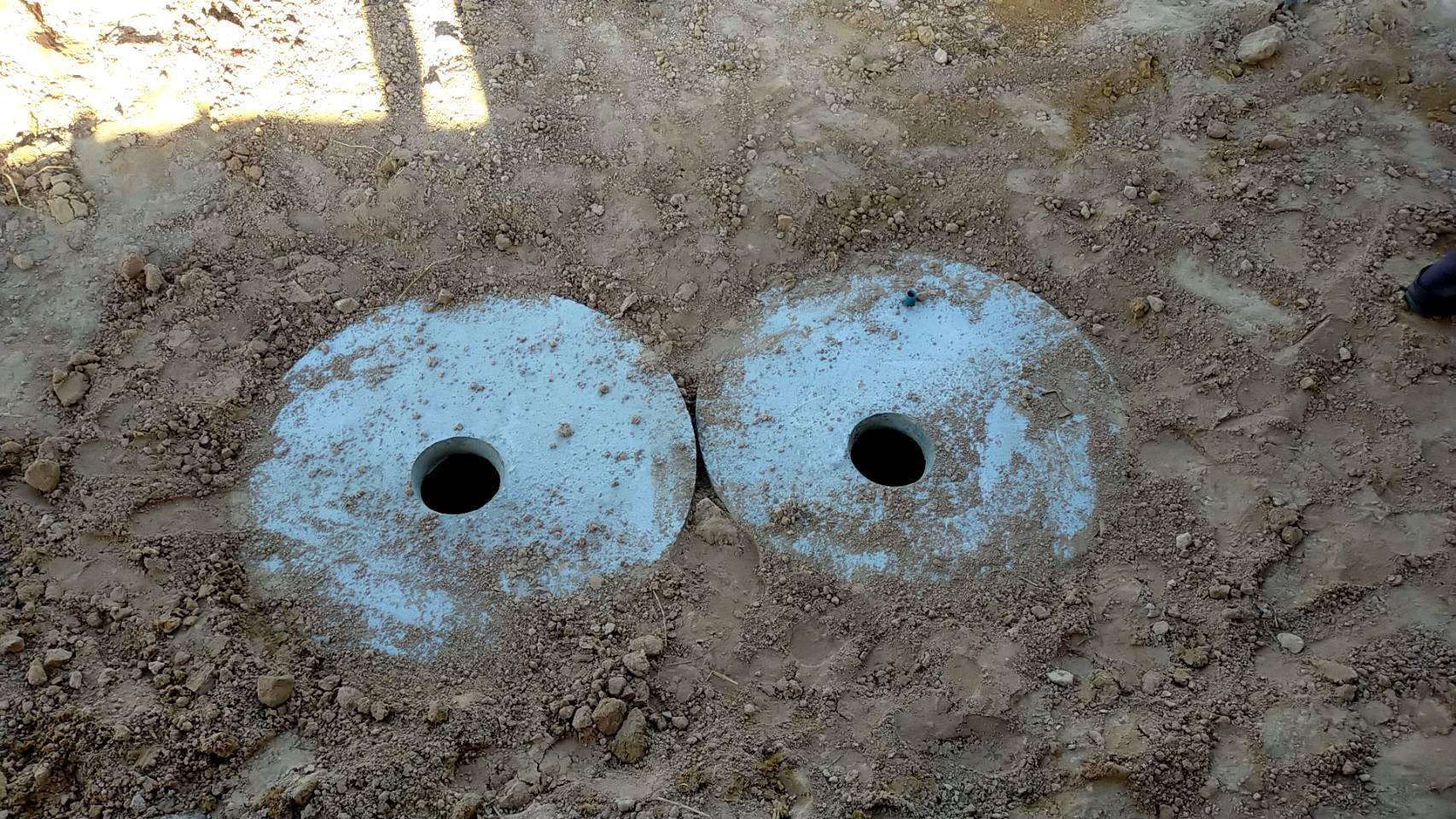

Samstag, 17.12.2022. Die Abwasser und KLO Tonnen sind bestellt

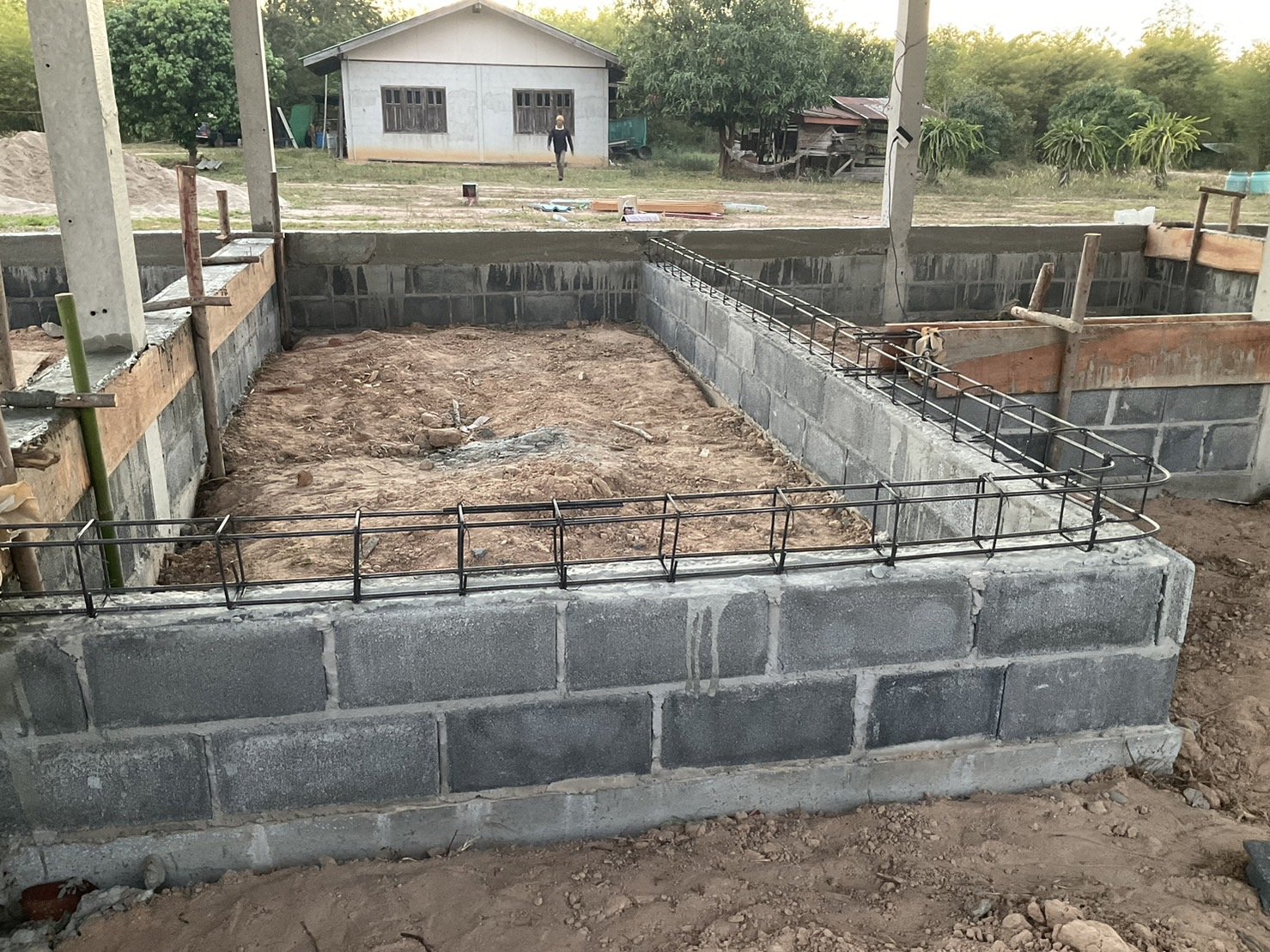

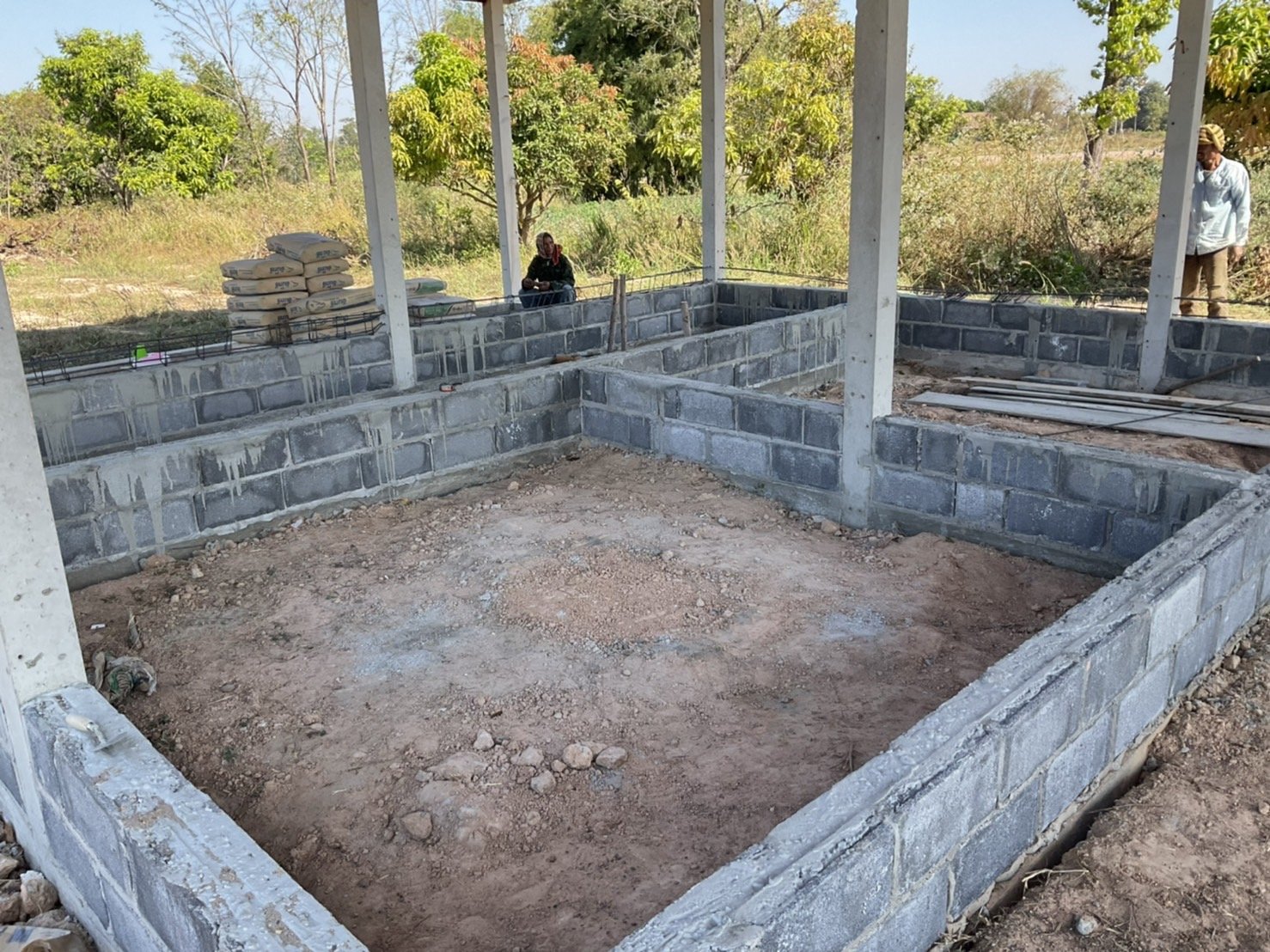

Sonntag, 18.12.2022. Die Ränder / Wände für das Hazsfundament sind fast fertig, sodass es mit Erde aufgefüllt werden kann.

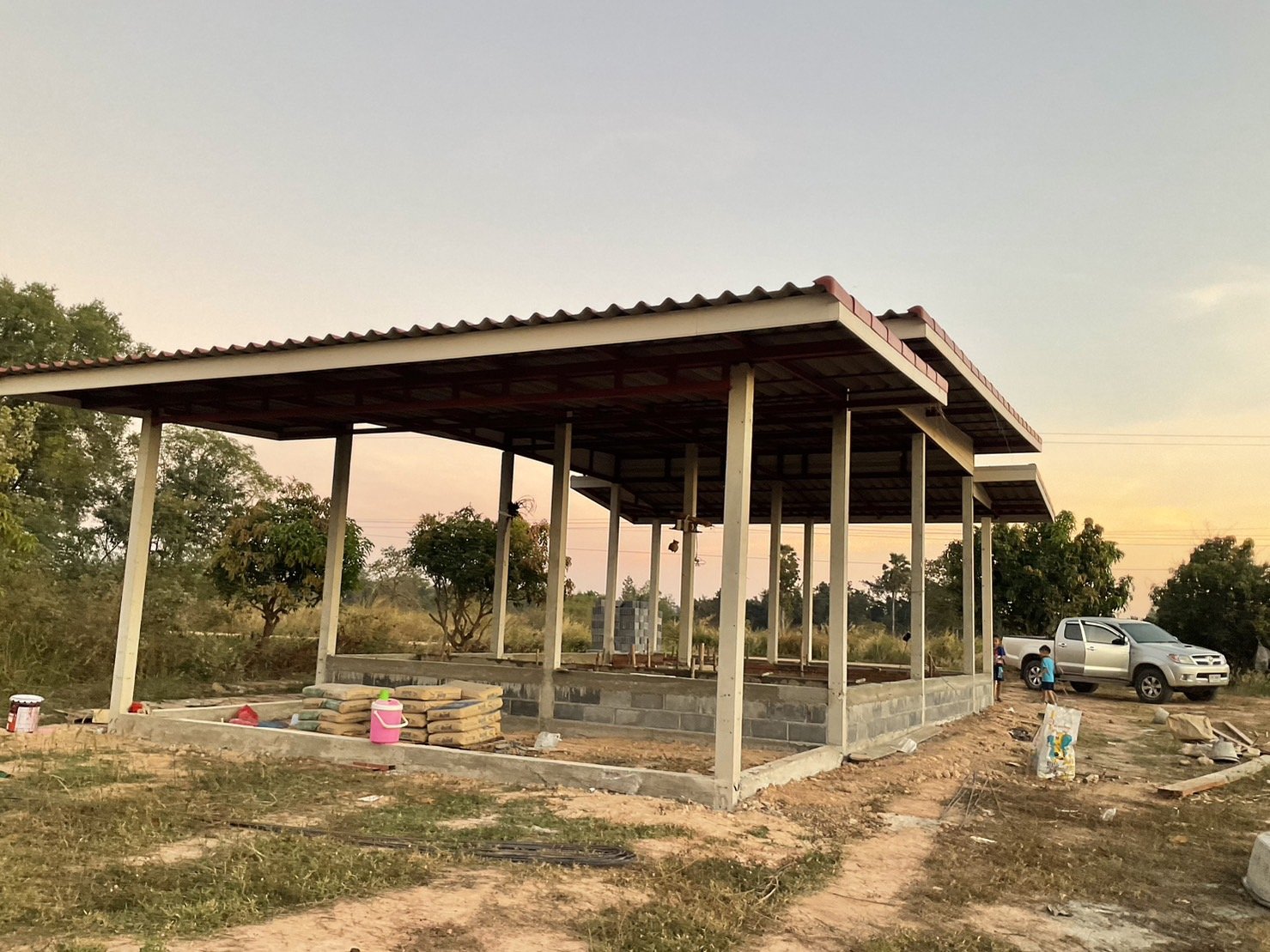

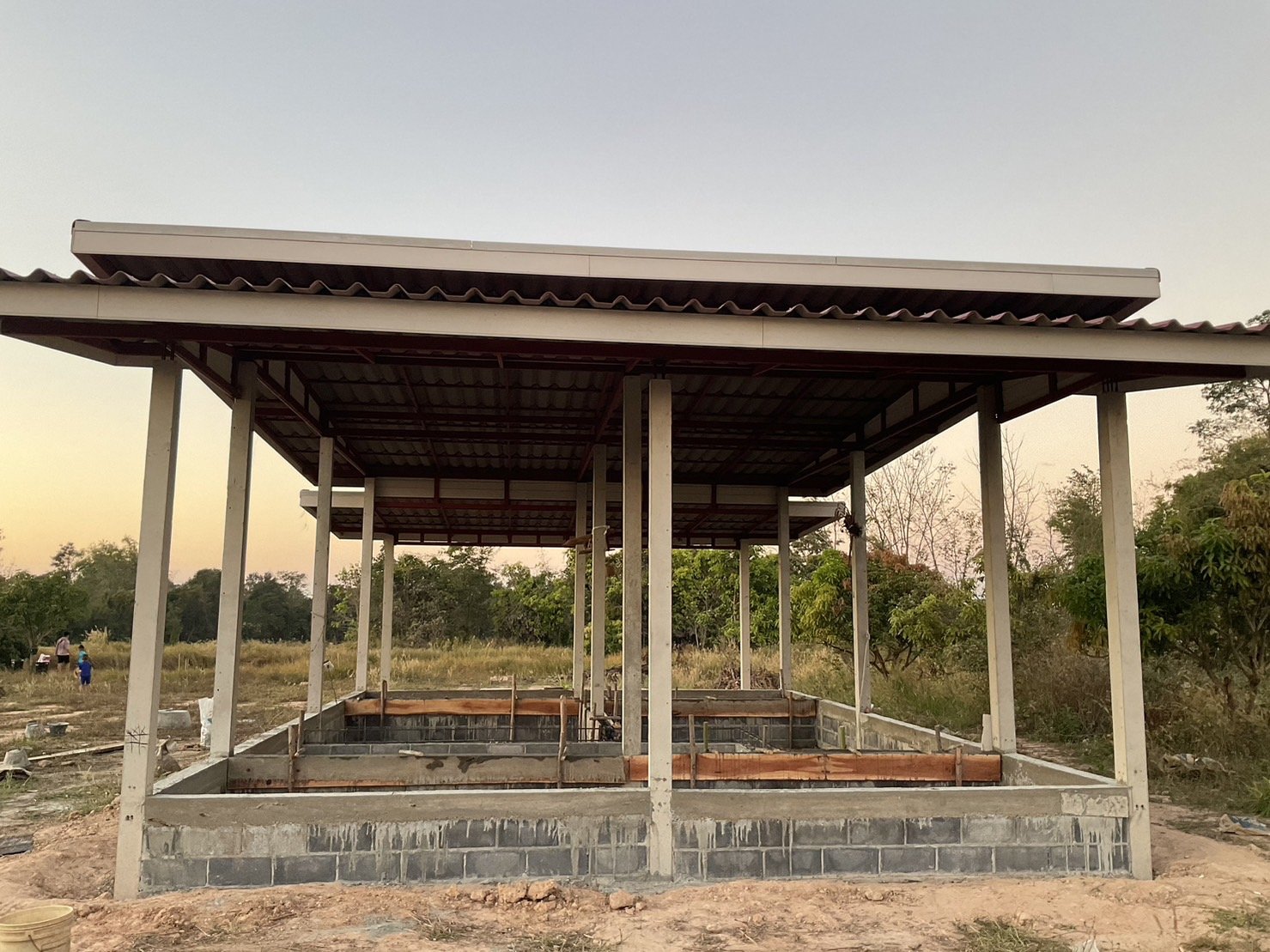

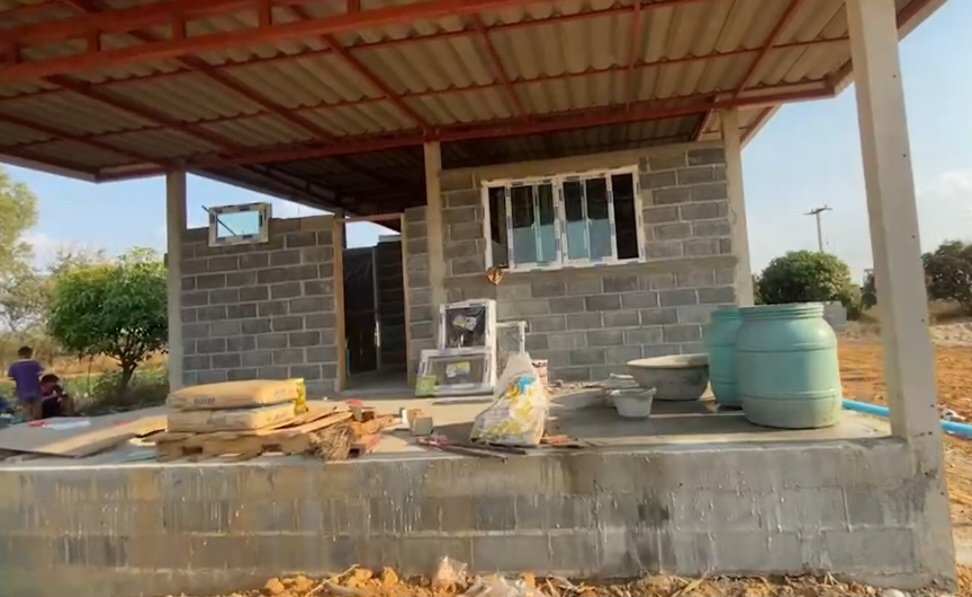

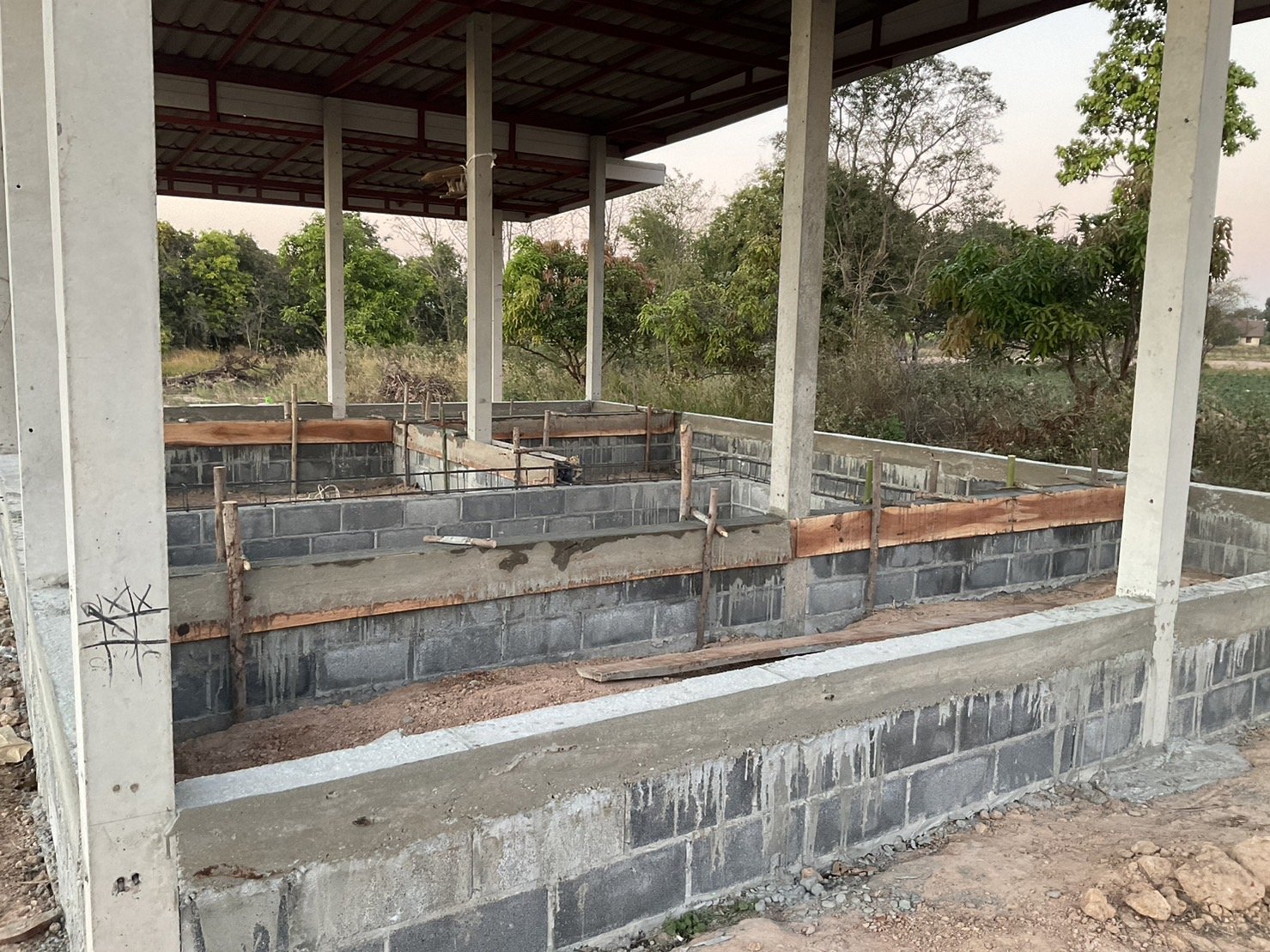

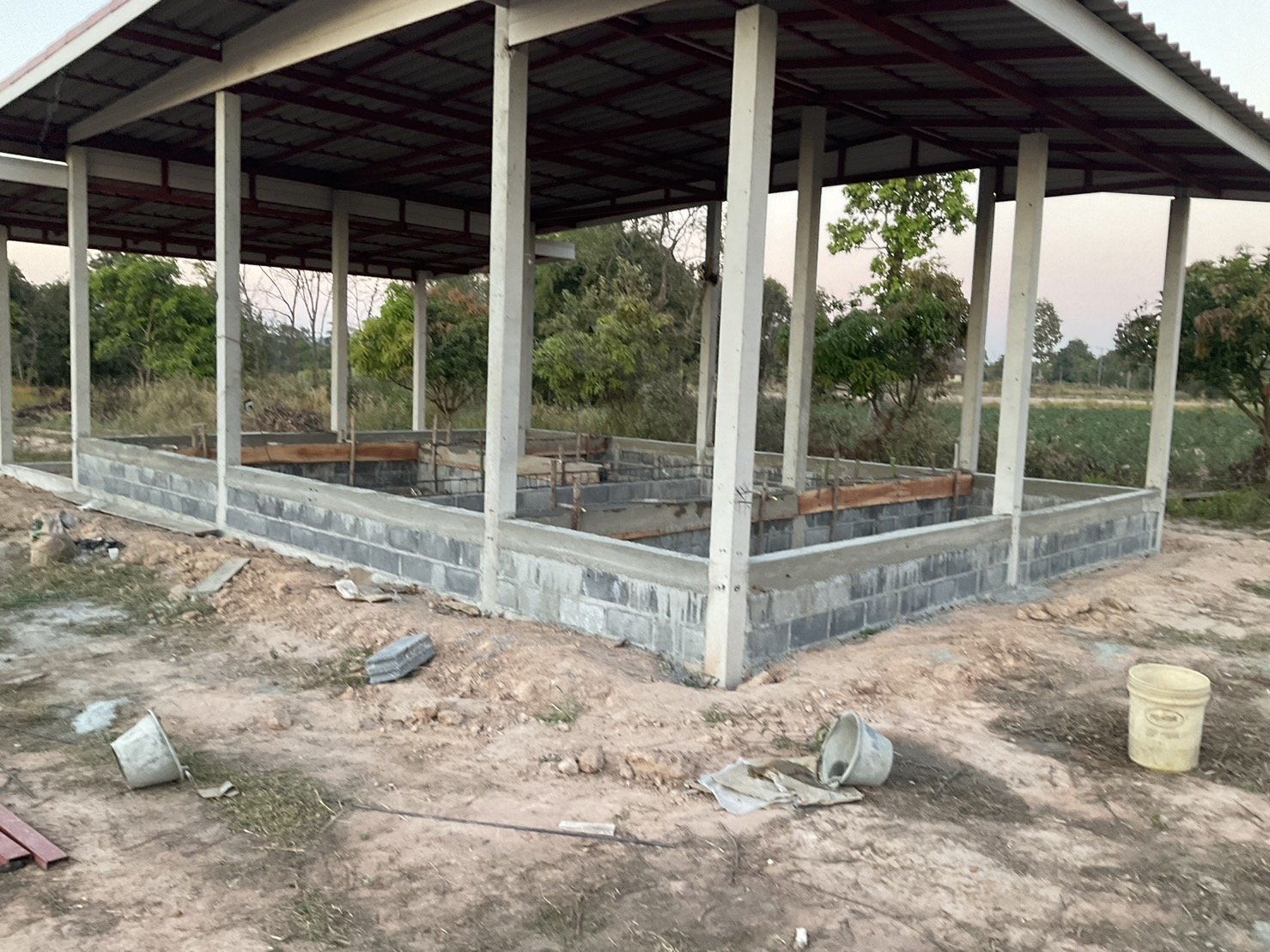

Mittwoch, 21.12.2022. Den aktuellen Stand seht ihr auf den folgenden Fotos.

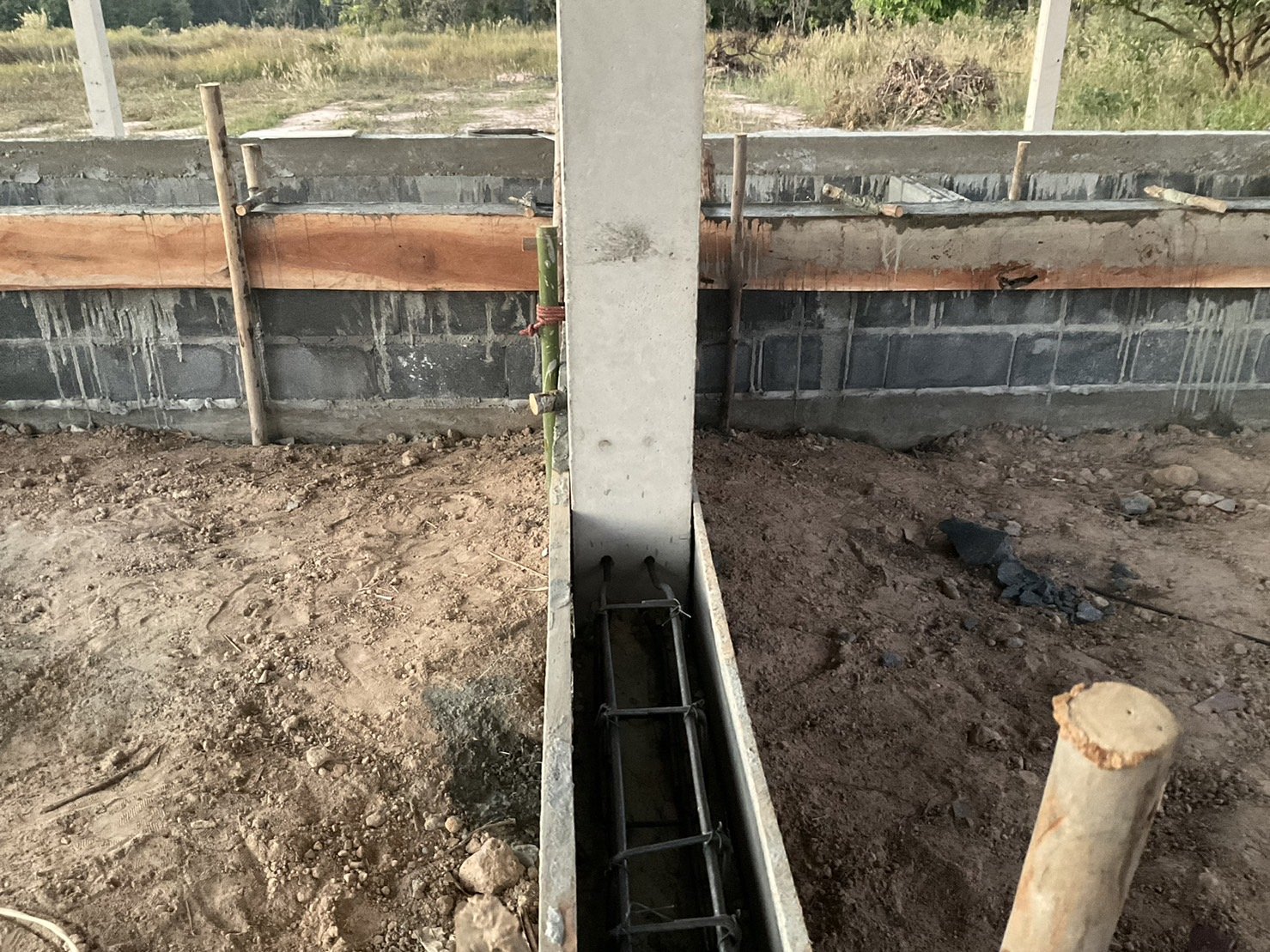

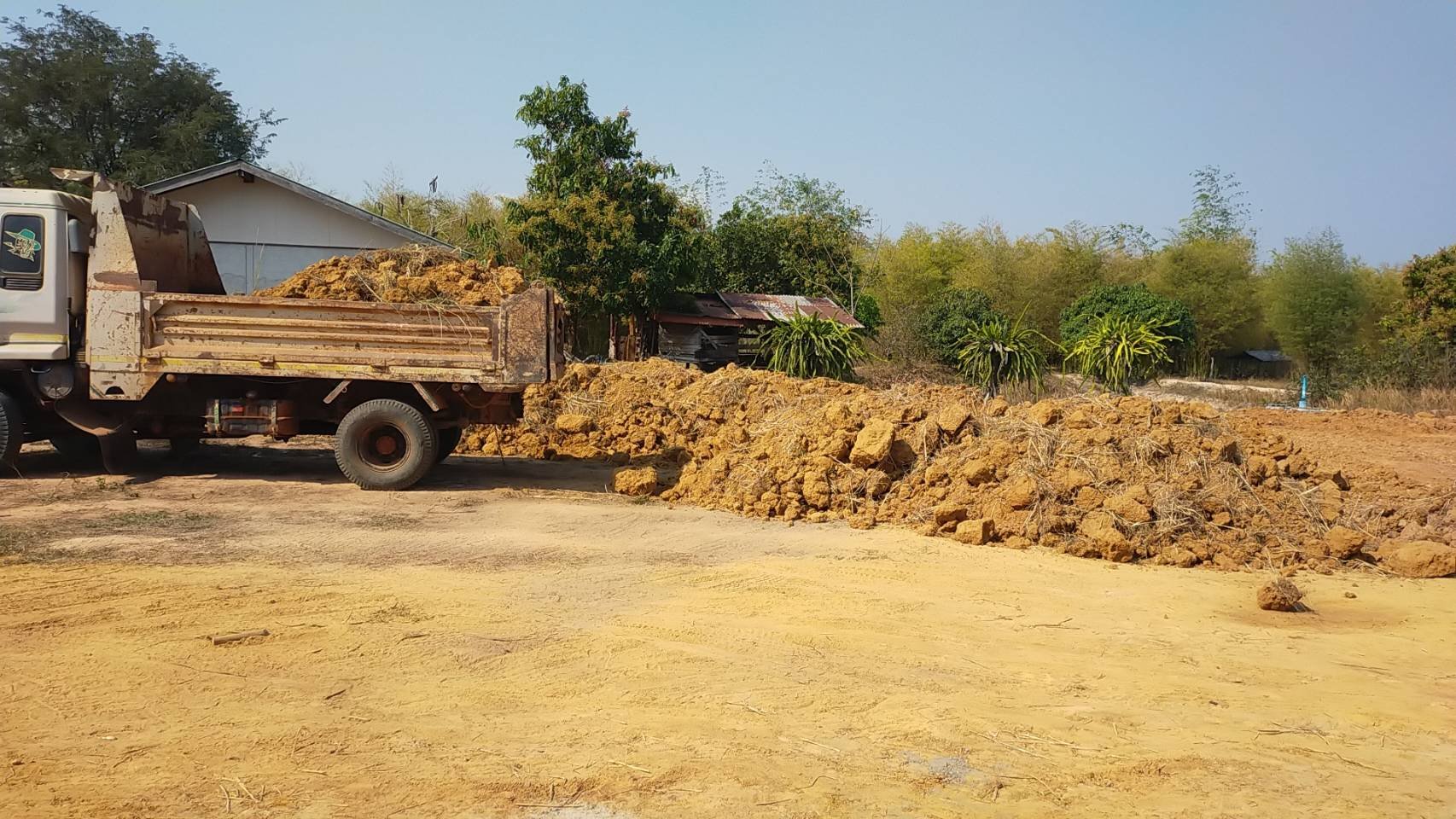

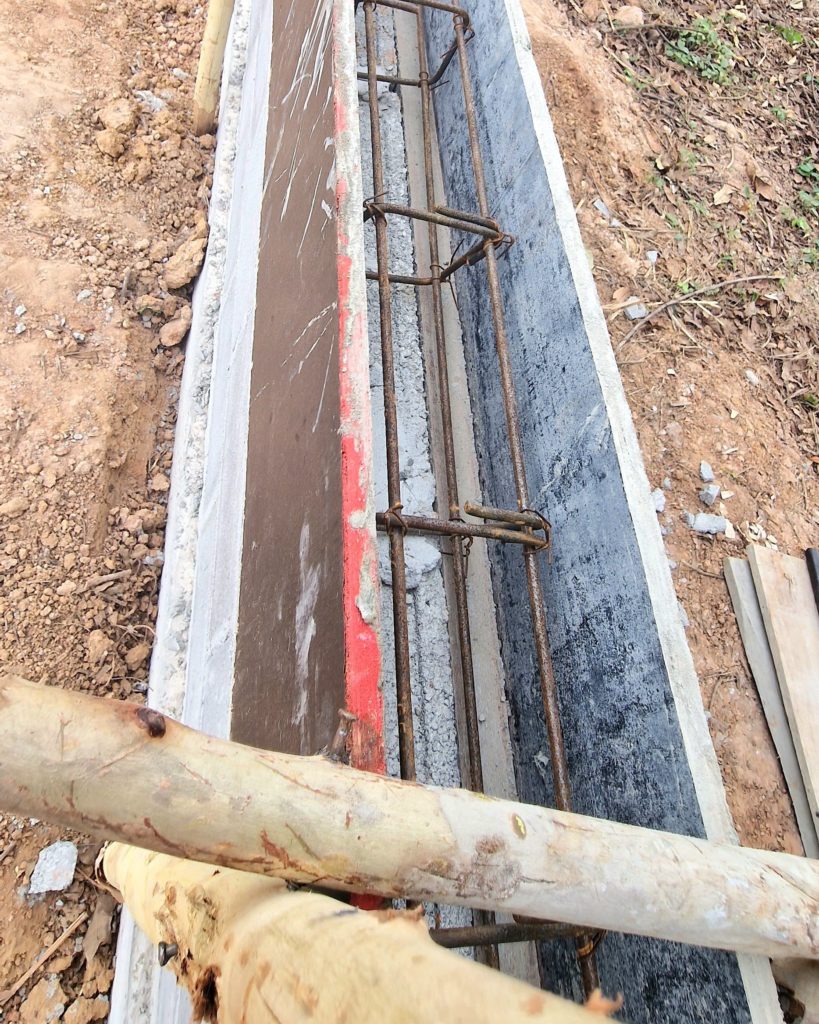

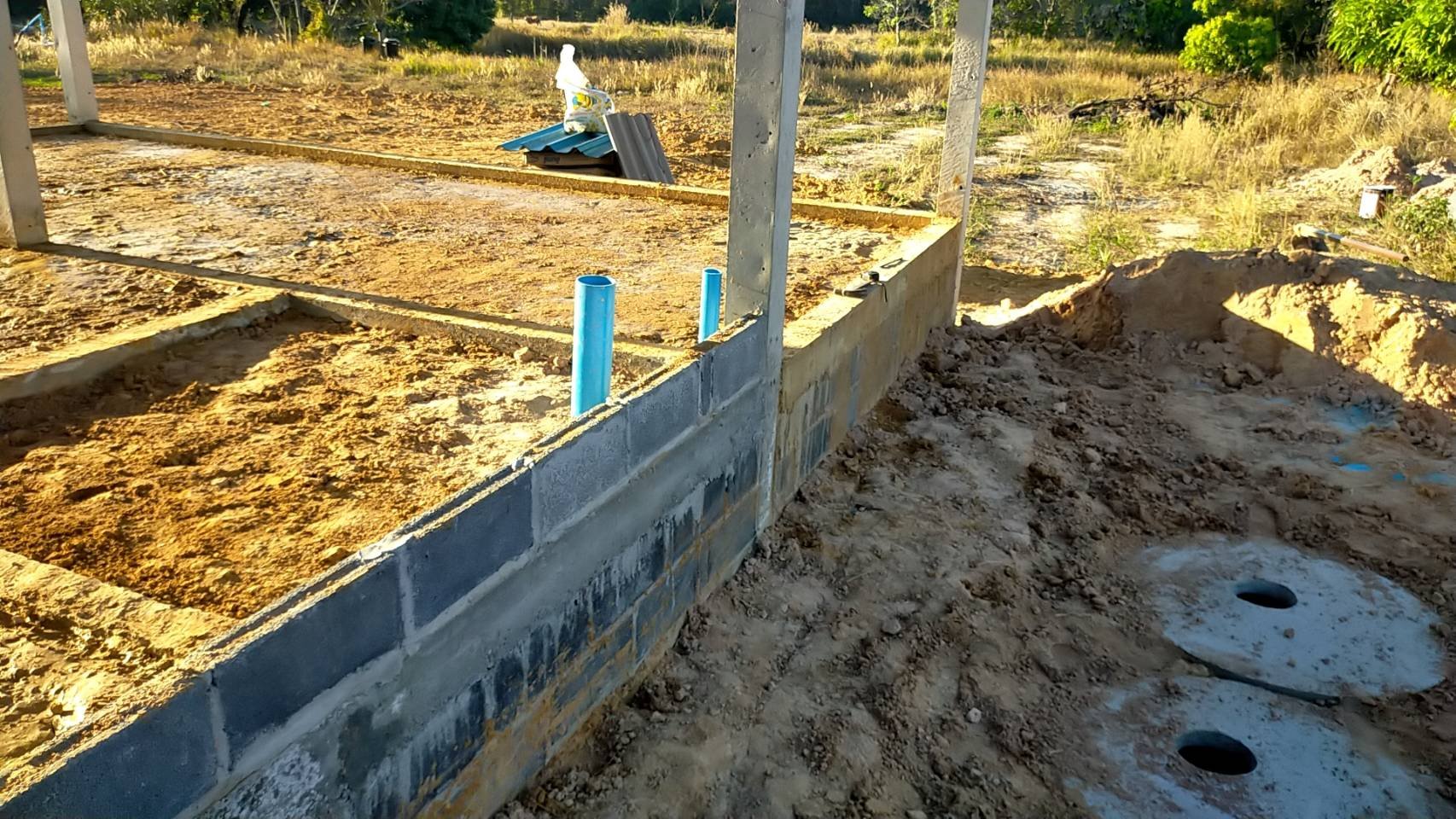

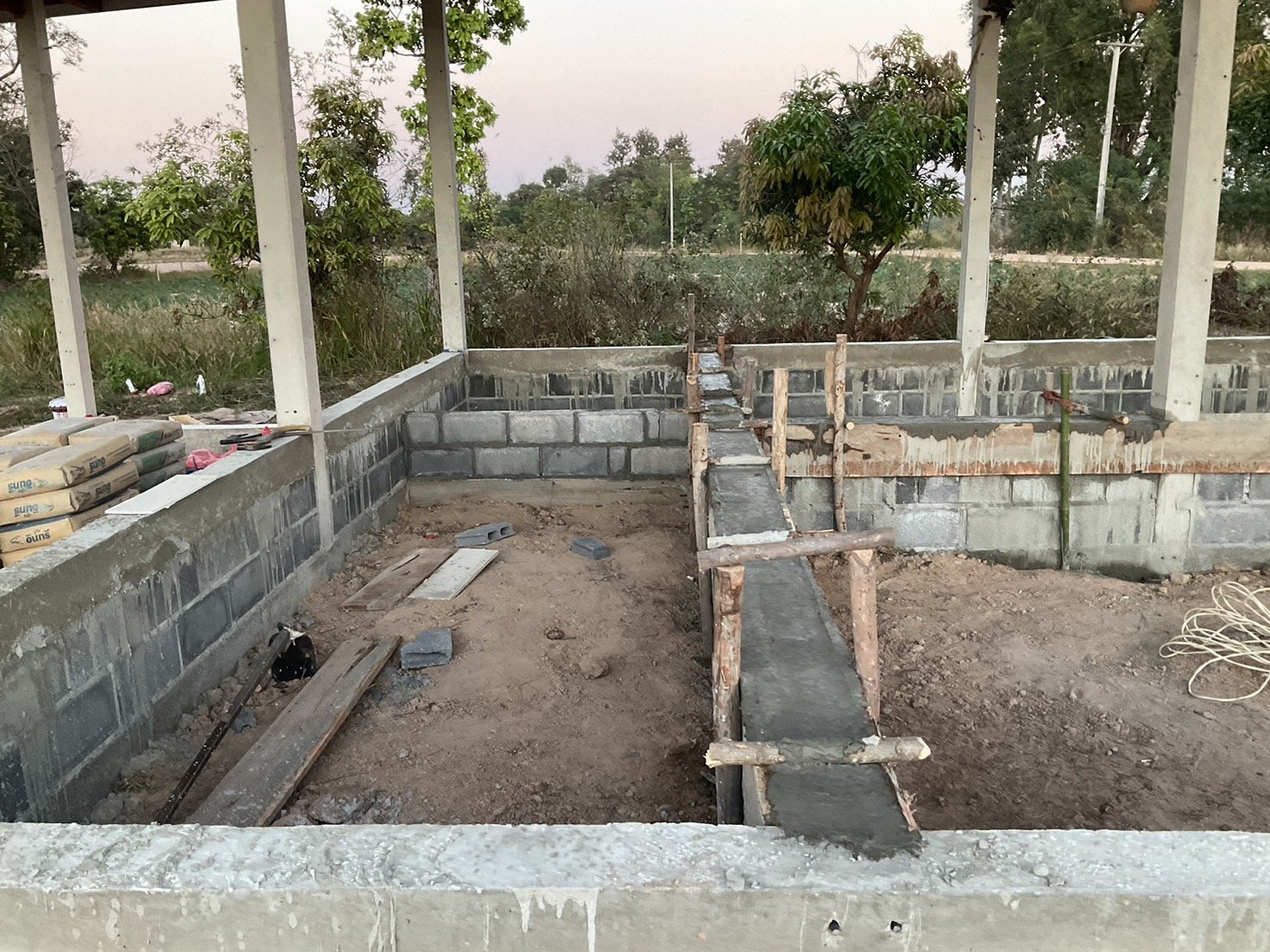

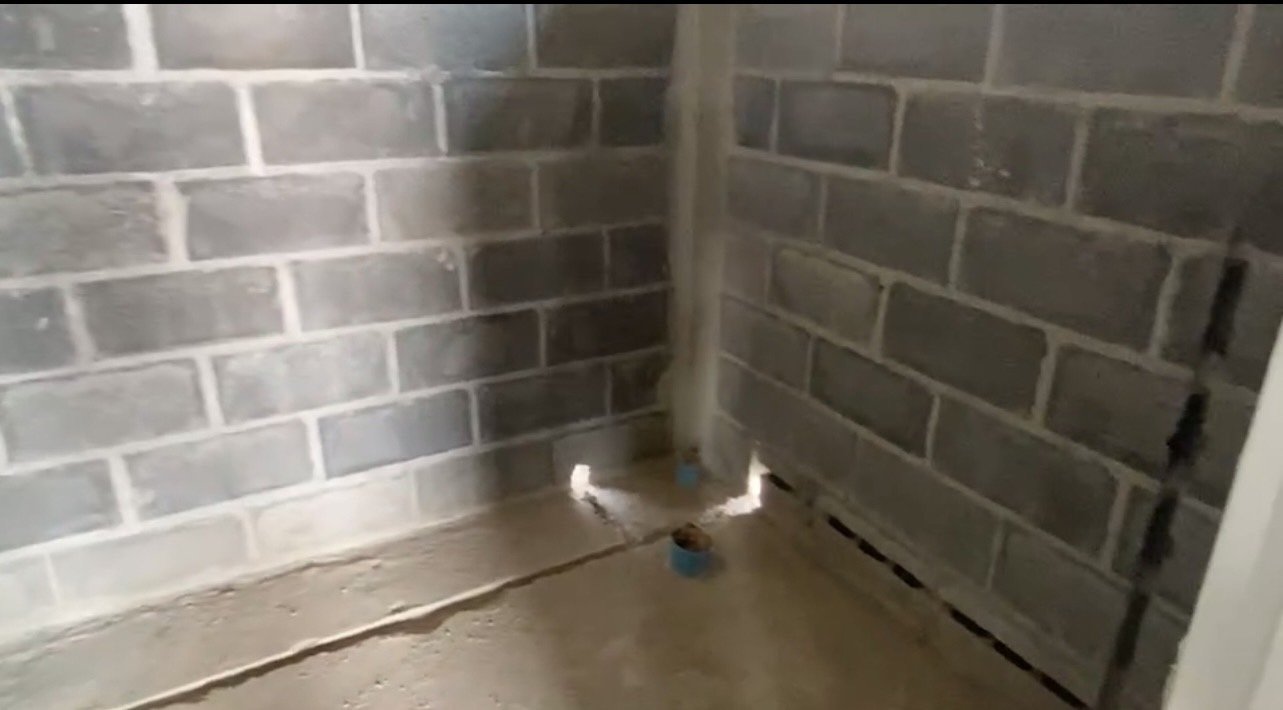

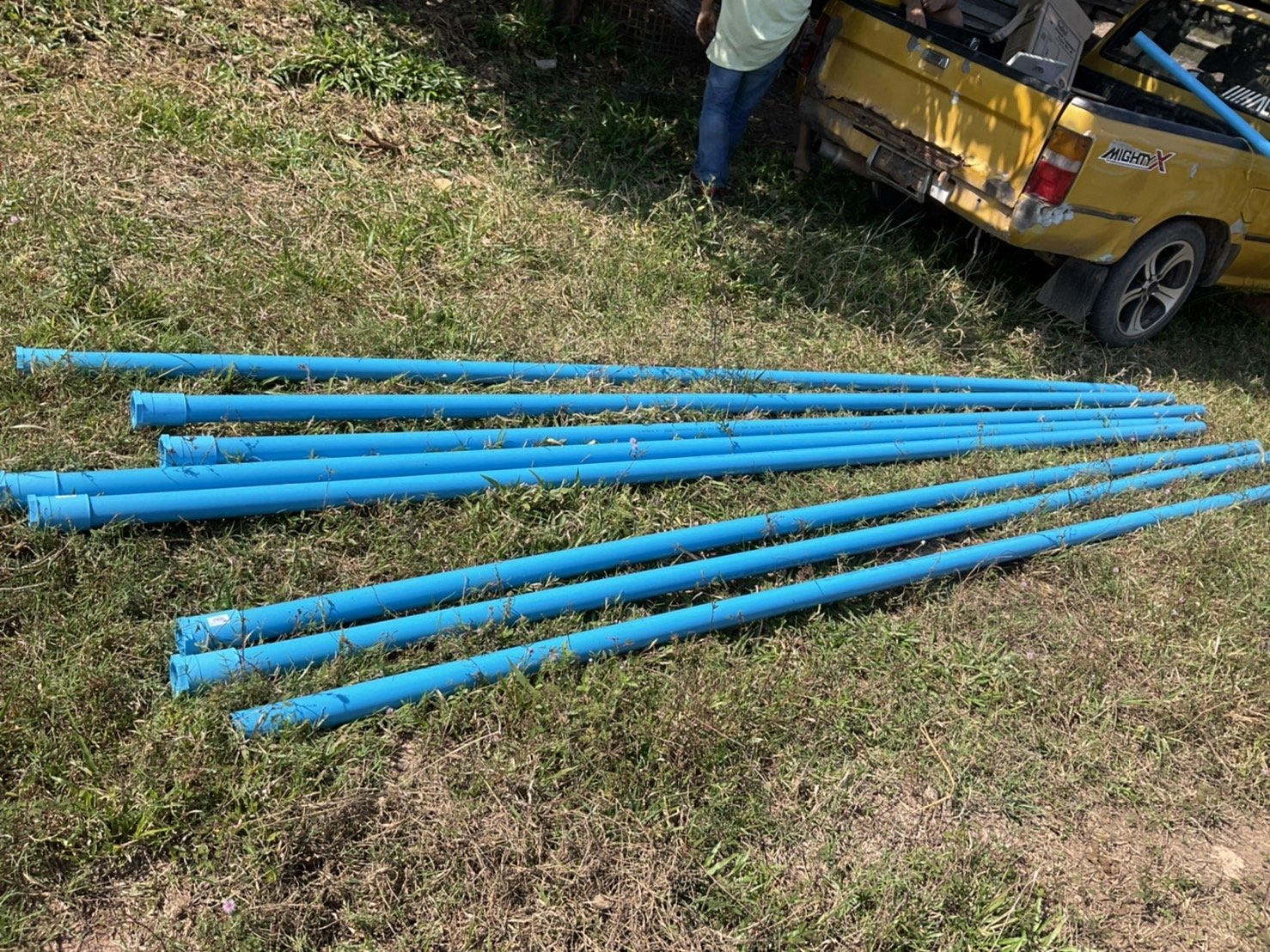

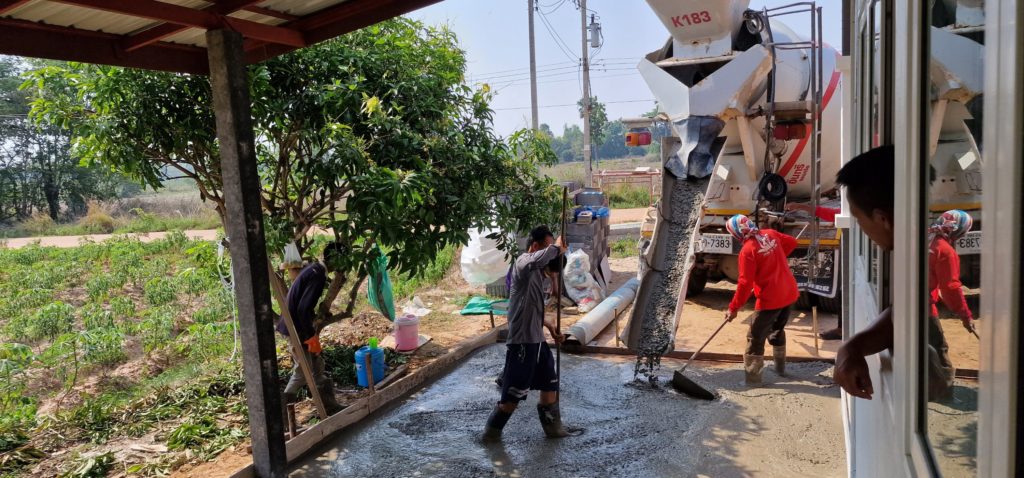

02.01.2023. So – nun sind die Fundamentmauern fertig, sodass Erde aufgeschüttet, bewässert und verfestigt werden kann, bevor das Fundament gegossen wird. Inzwischen sind auch unsere Abwasser Röhren angefertigt worden. Diese lassen wir uns liefern, wenn die entsprechenden Löcher dafür gebuddelt worden sind, sodass sie beim abladen gleich in die Löcher abgeladen werden können.

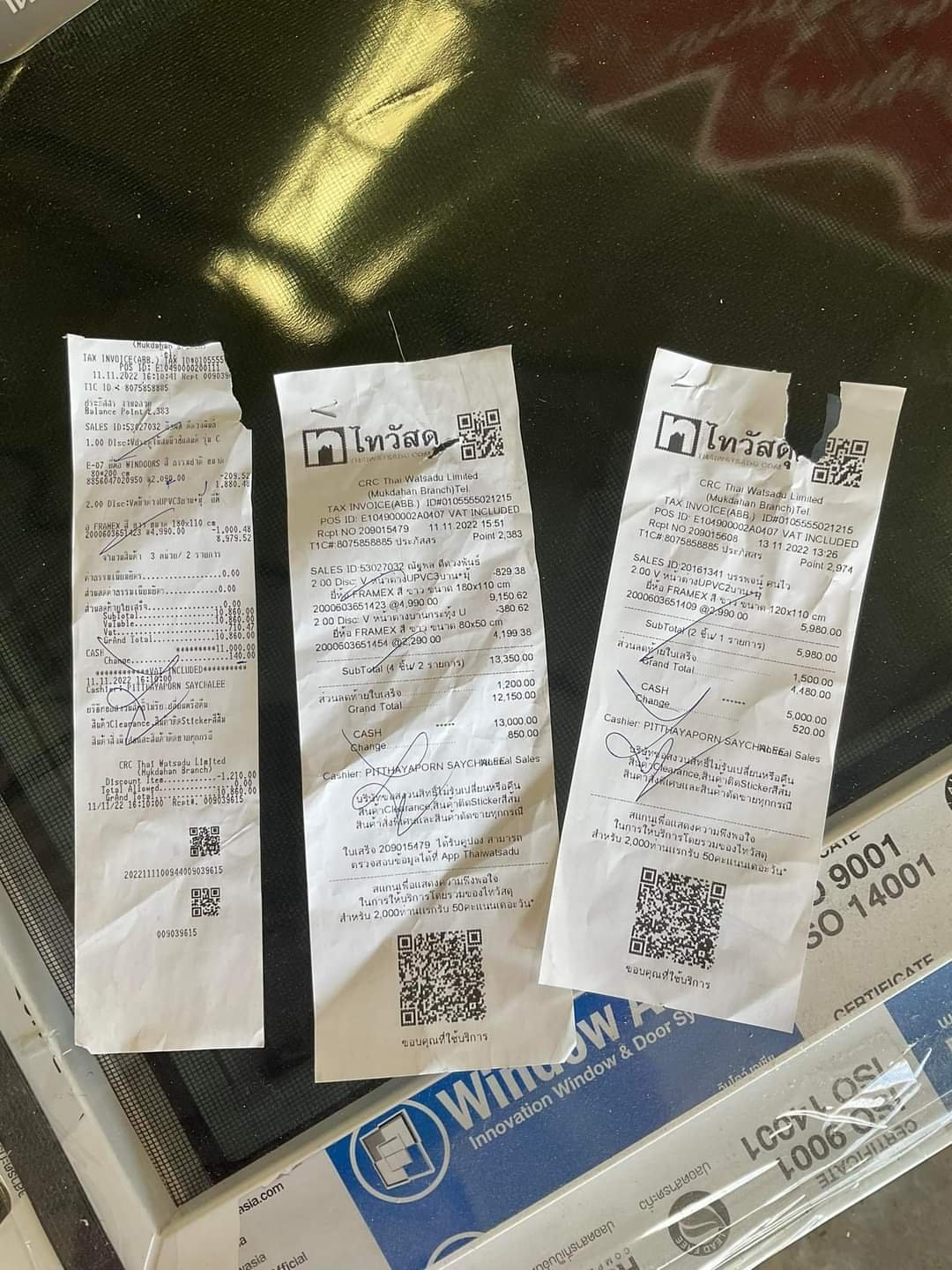

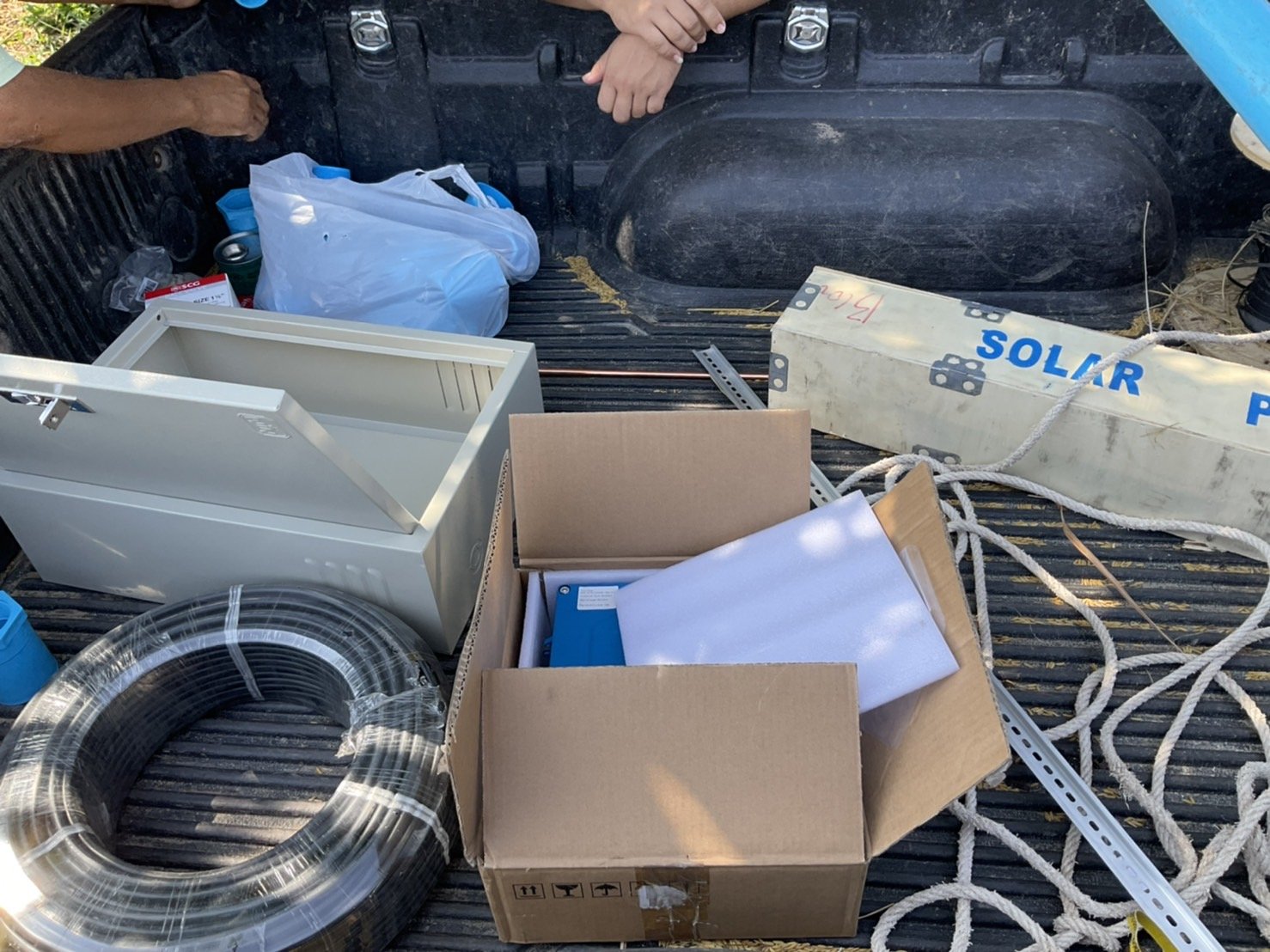

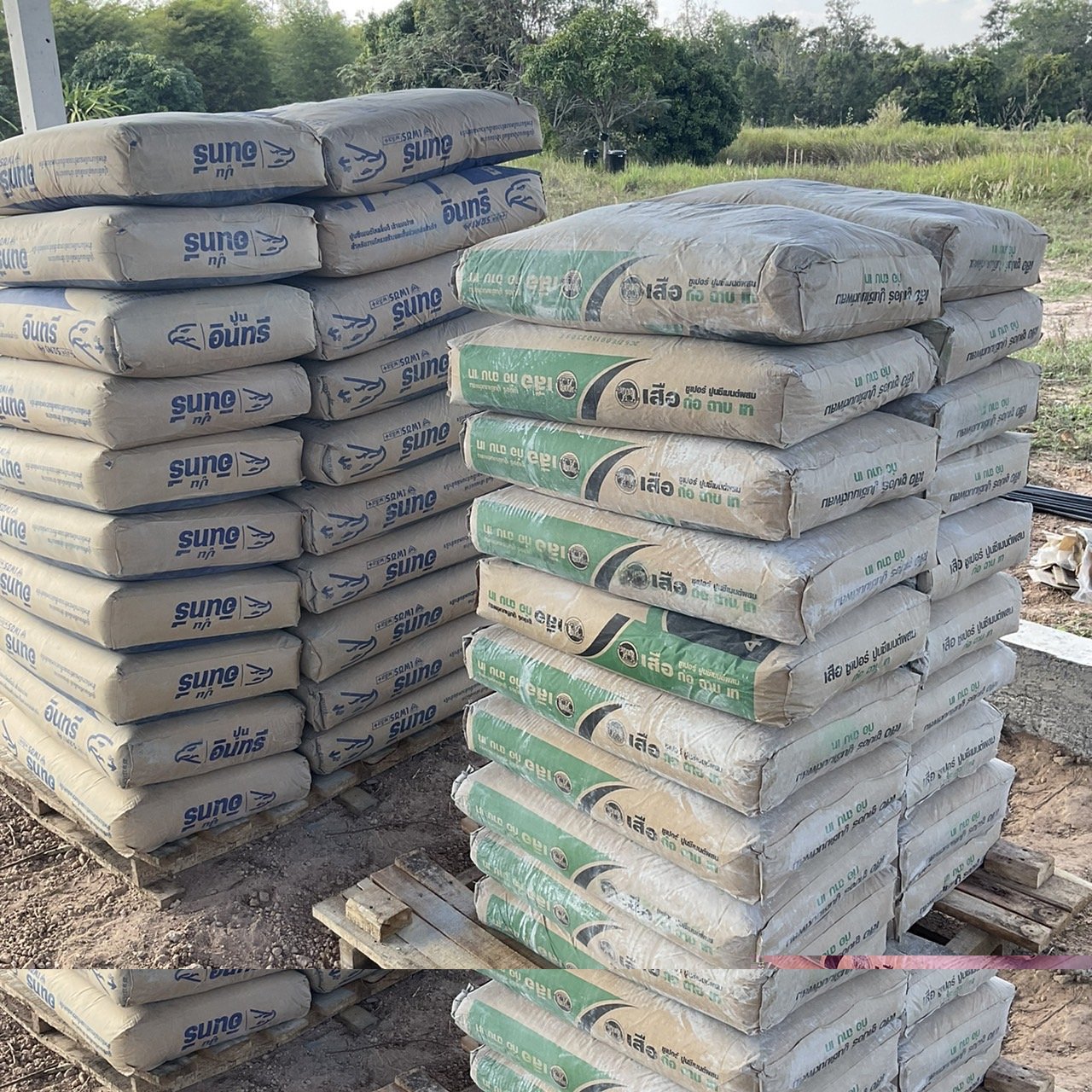

05.01.2023. Kostenbewusst haben wir in dem BAUHAUS unseres Vertrauens am 11.11.2022 einen Grosseinkauf gemacht, denn es gab 11% Rabatt. Diesen Einkauf konnten wir kostenlos im Bauhhaus unterstellen. Nun müssen wir alles leider abholen und woanders unterstellen, da der Platz gebraucht wurde.

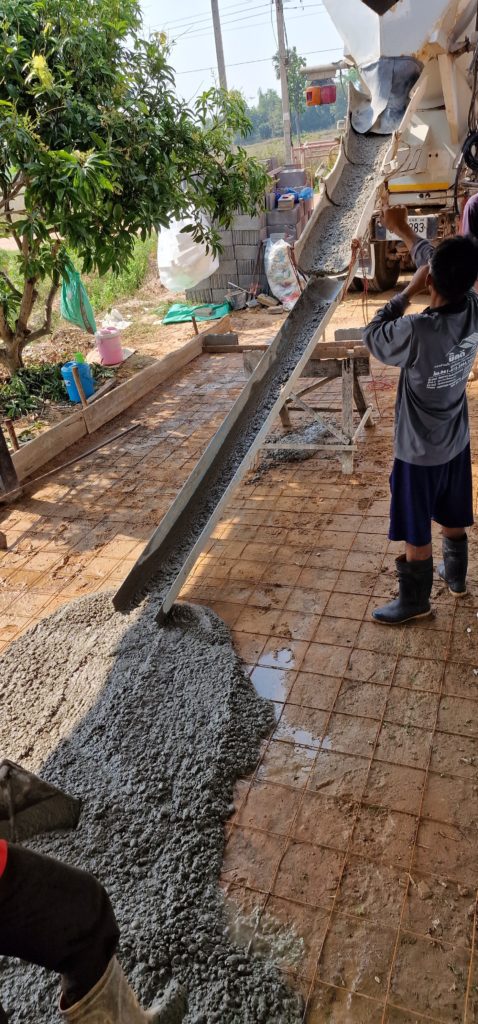

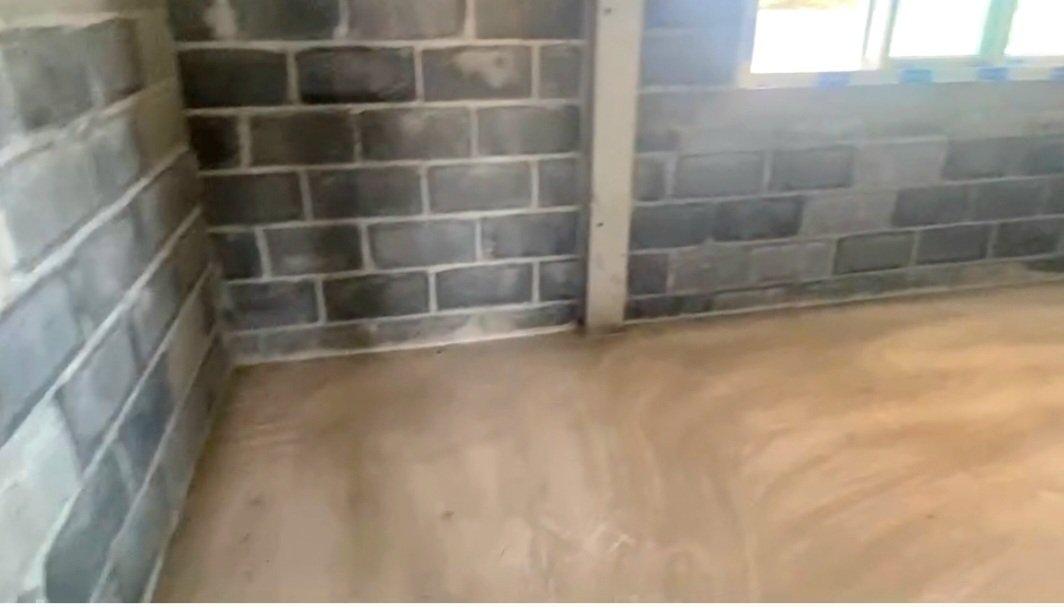

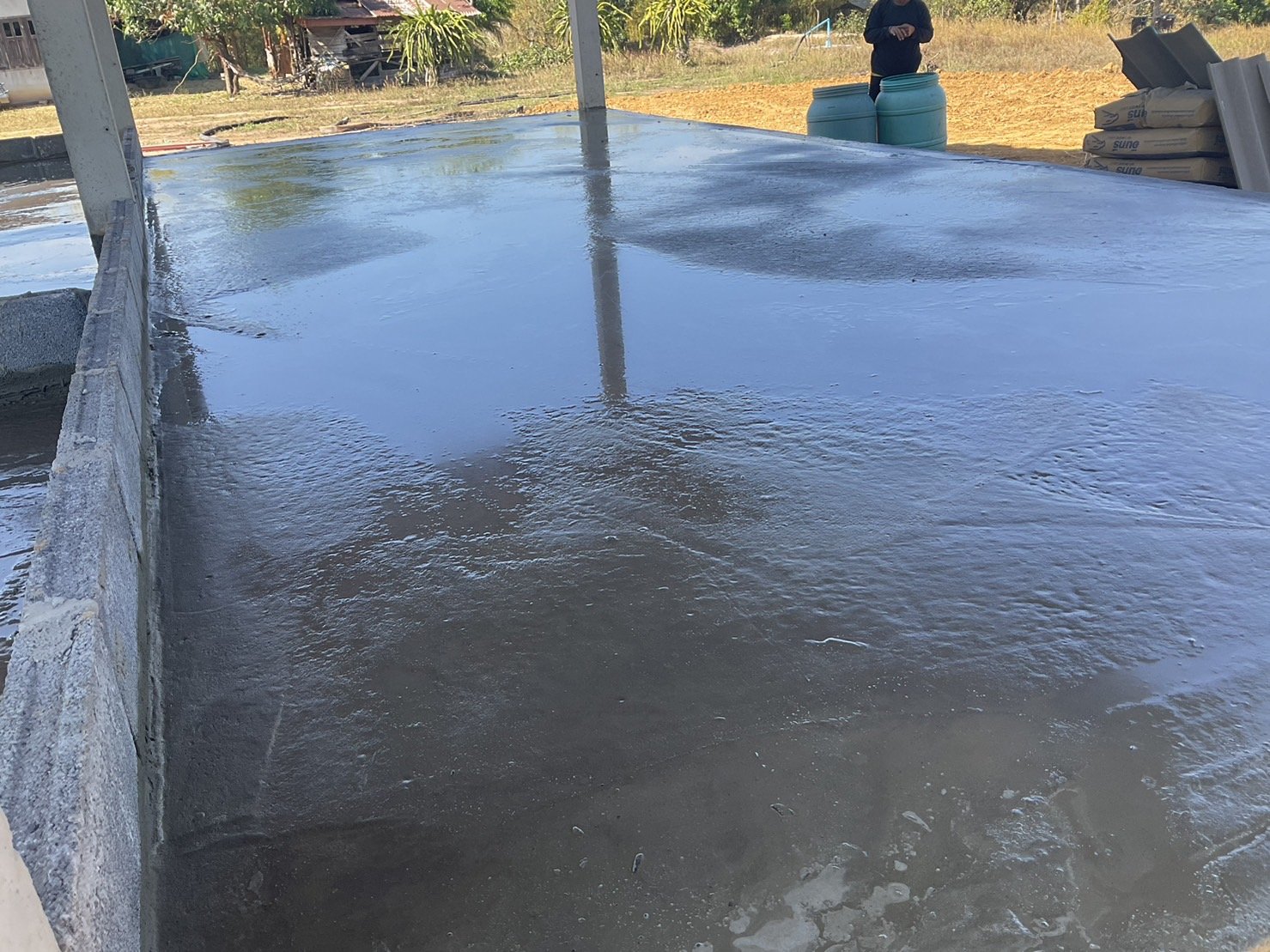

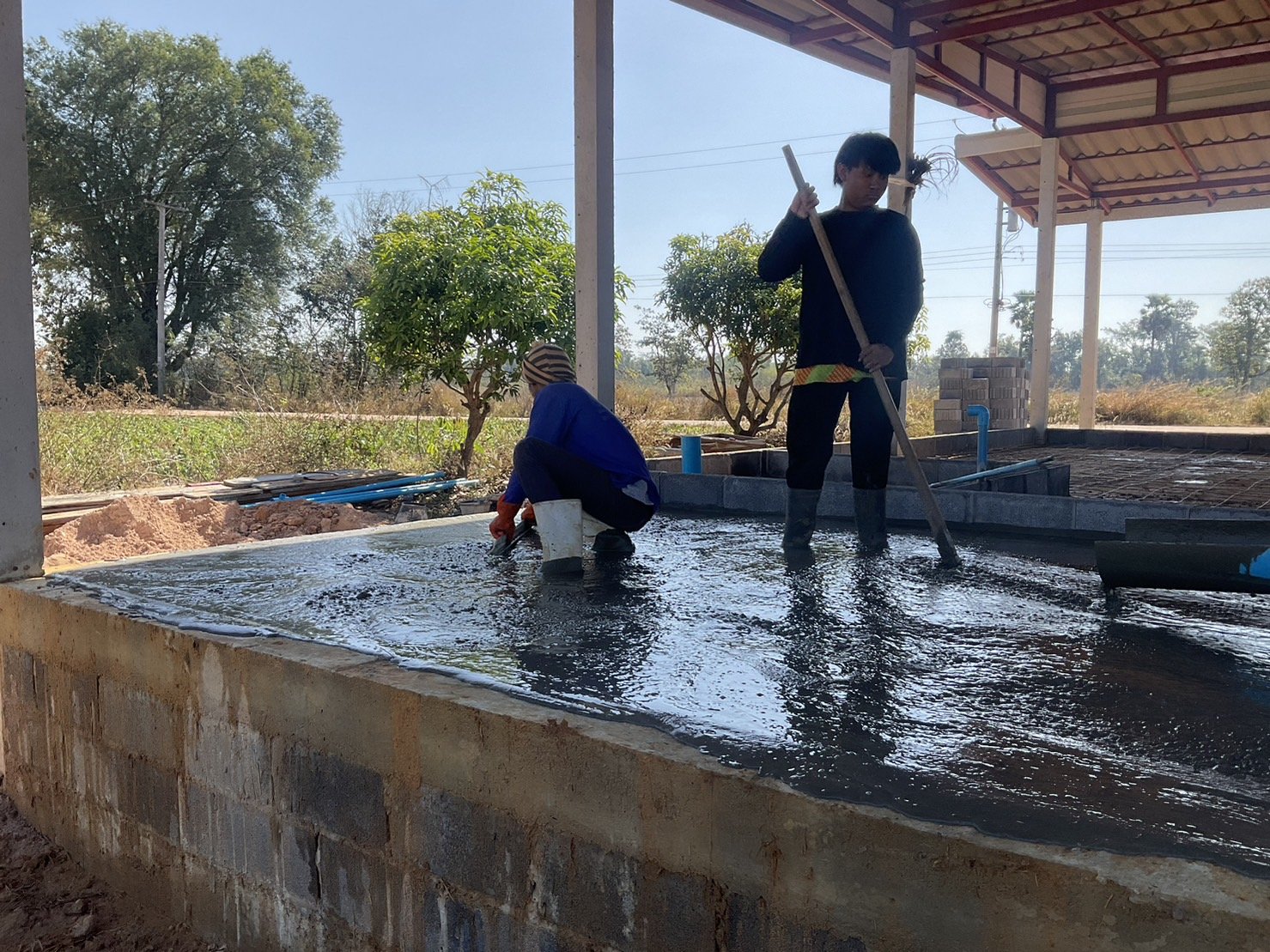

05.01.2023. Jetzt wird Erde aufgeschüttet und verdichtet, bevor das Fundment gegossen wird. So dass das Haus in der Regenzeit nicht überflutet wird.

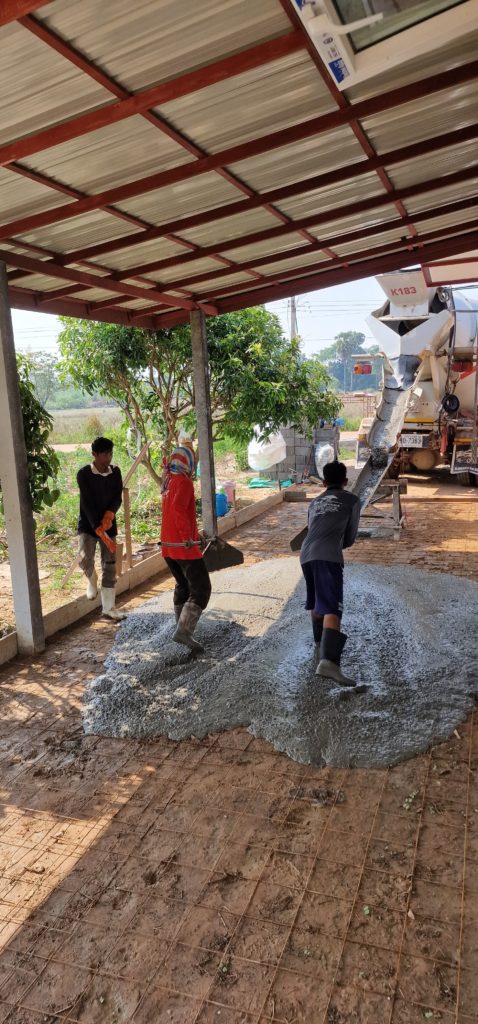

Freitag,26.01.2022. ….nun muss das Fundament trocknen.
Samstag,27.01.2023. ….Entlohnung. Bargeld lacht 👌
Montag,30.01.2023. ….und es trocknet weiter! Es kann weiter gehen.

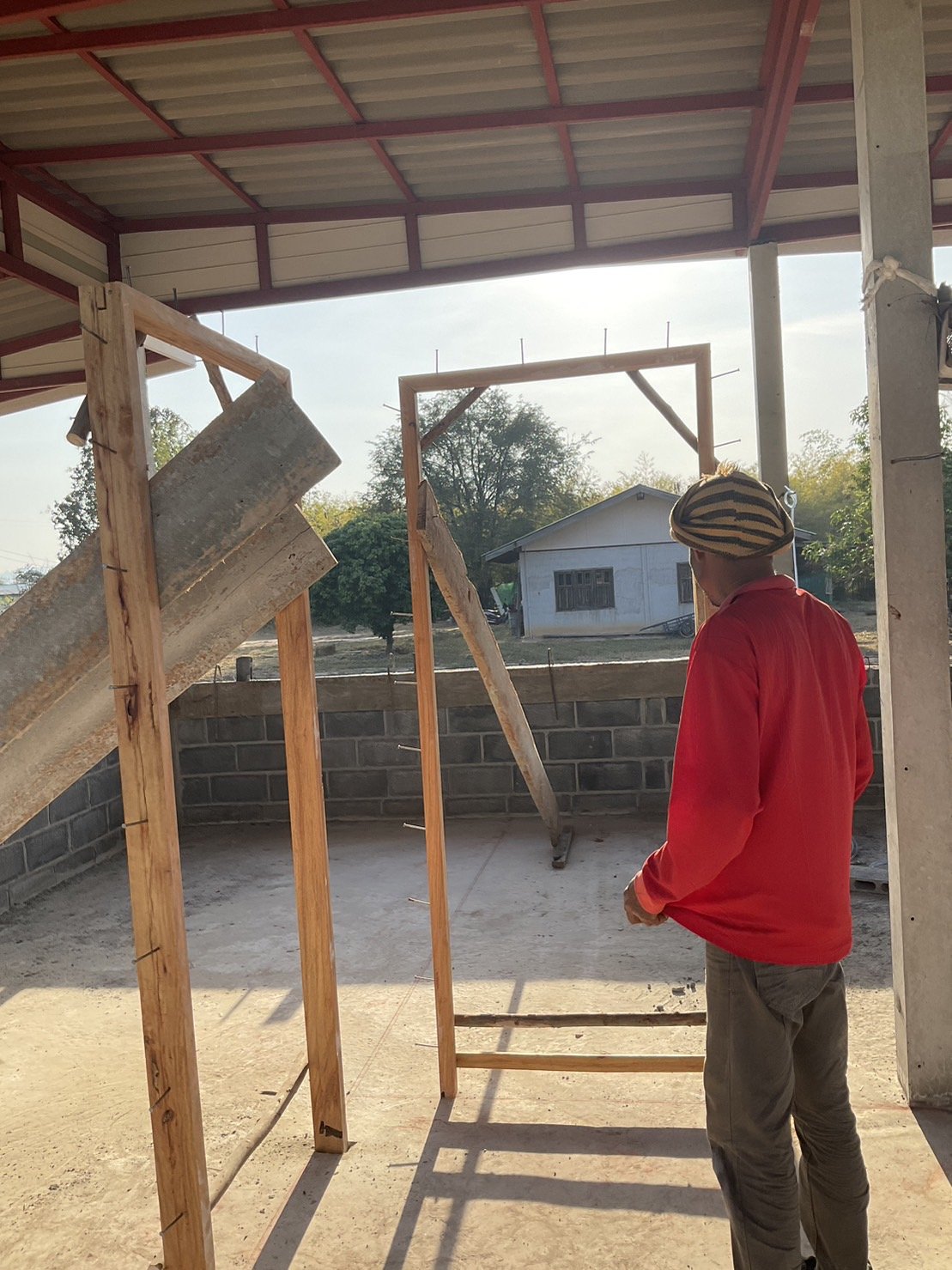

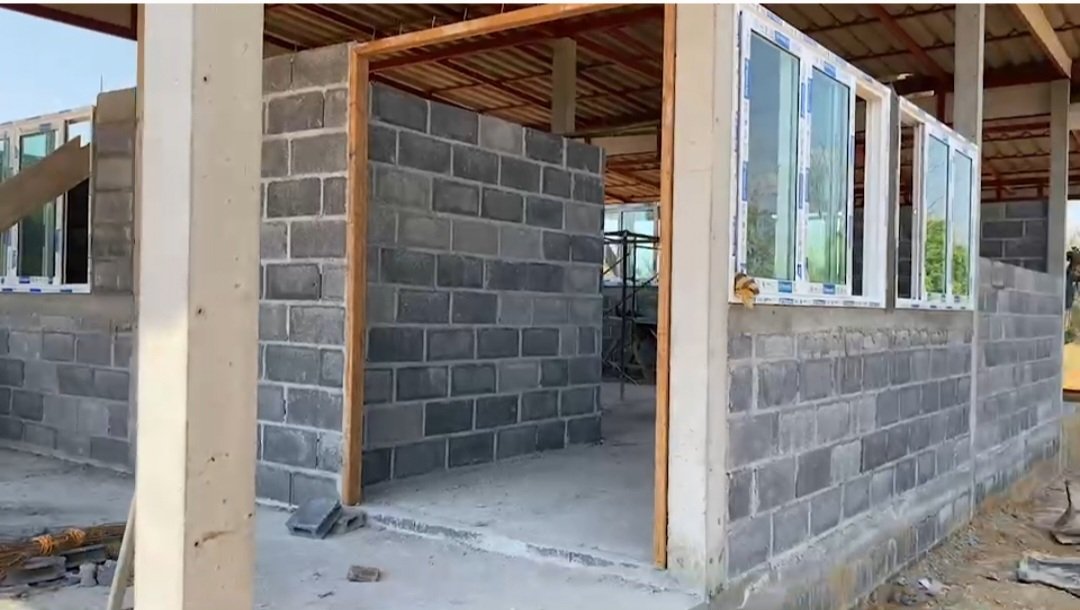

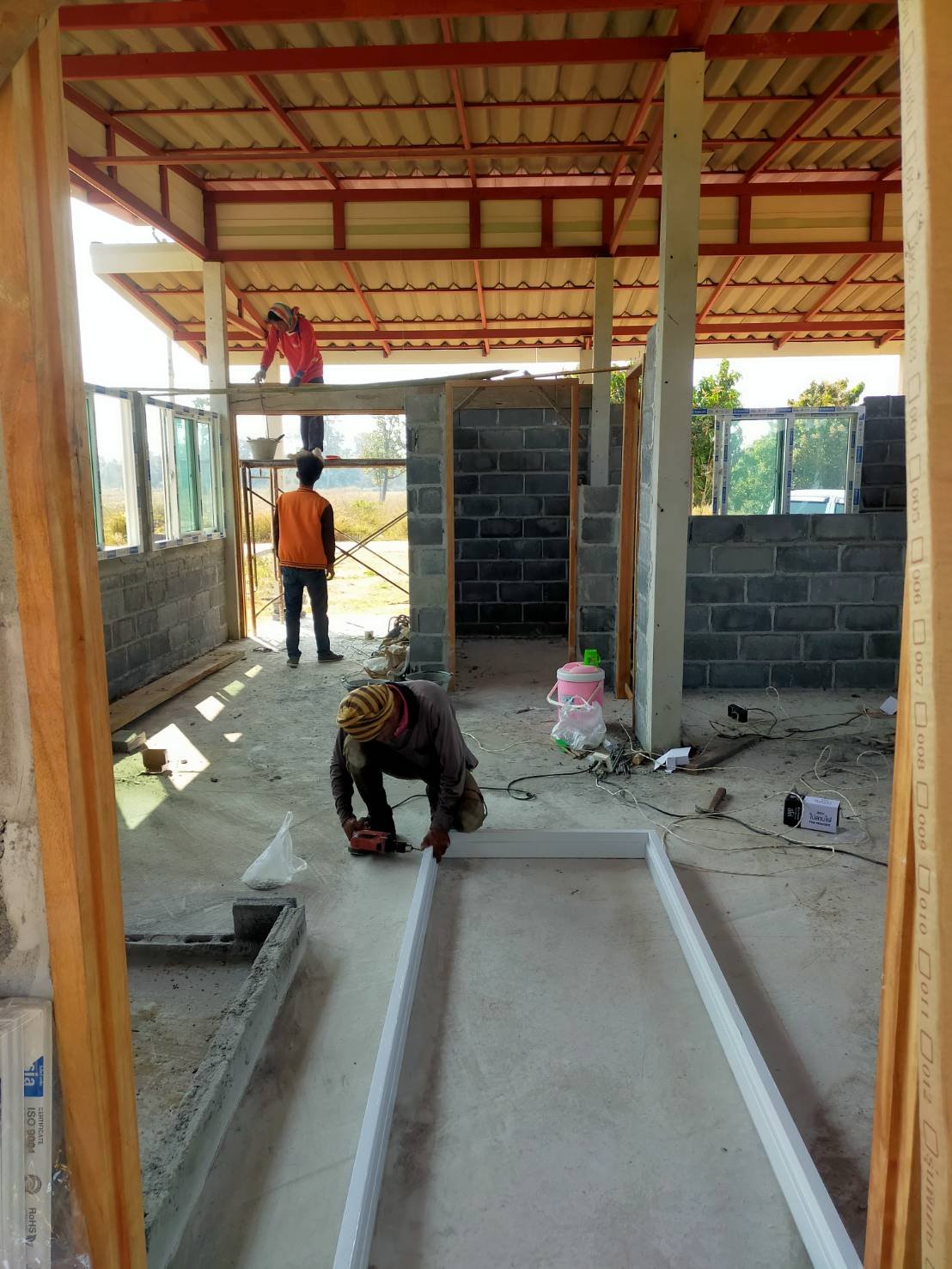

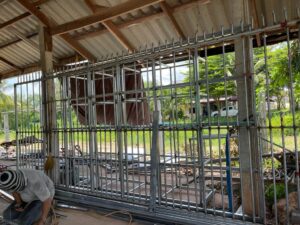

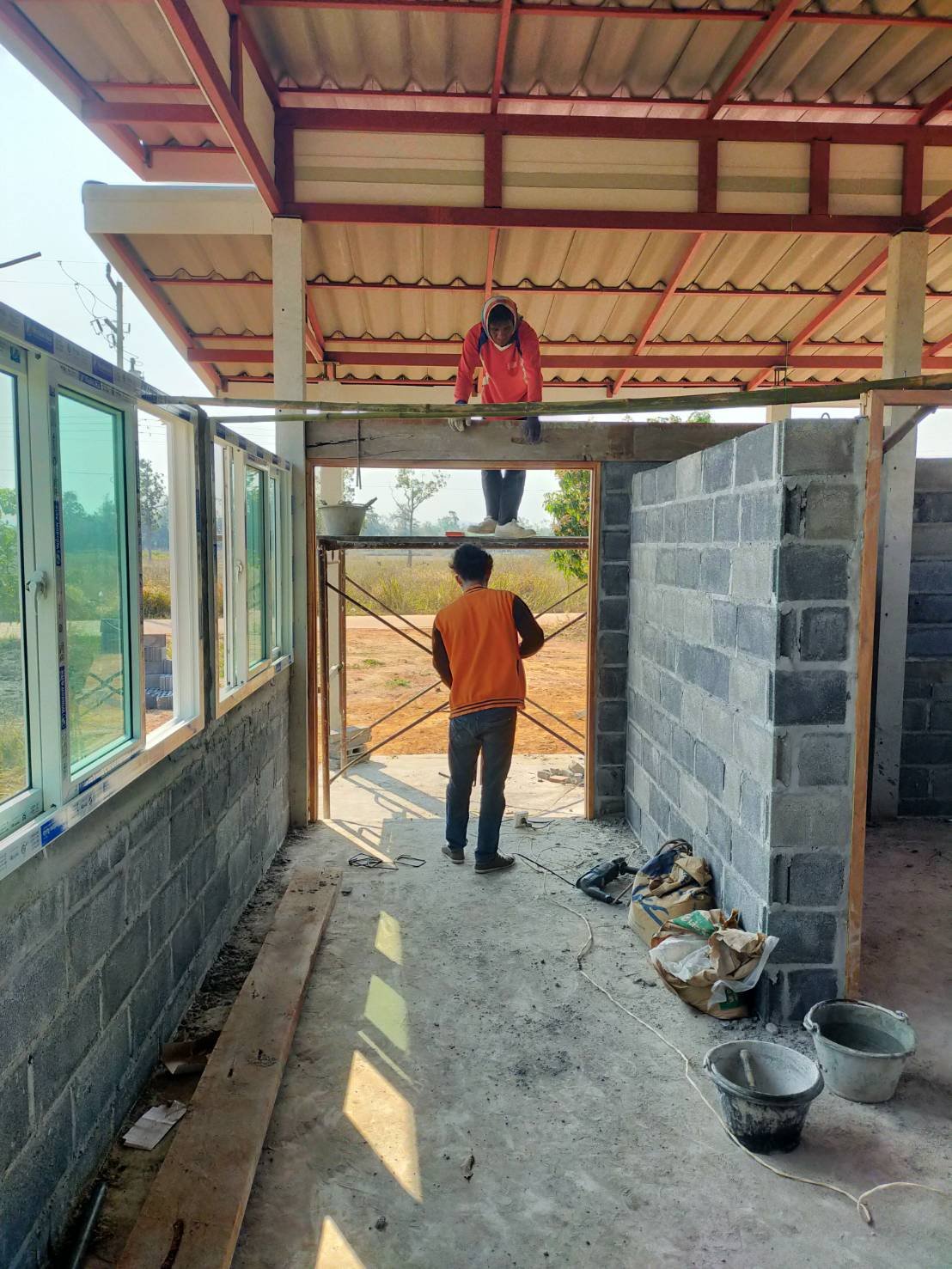

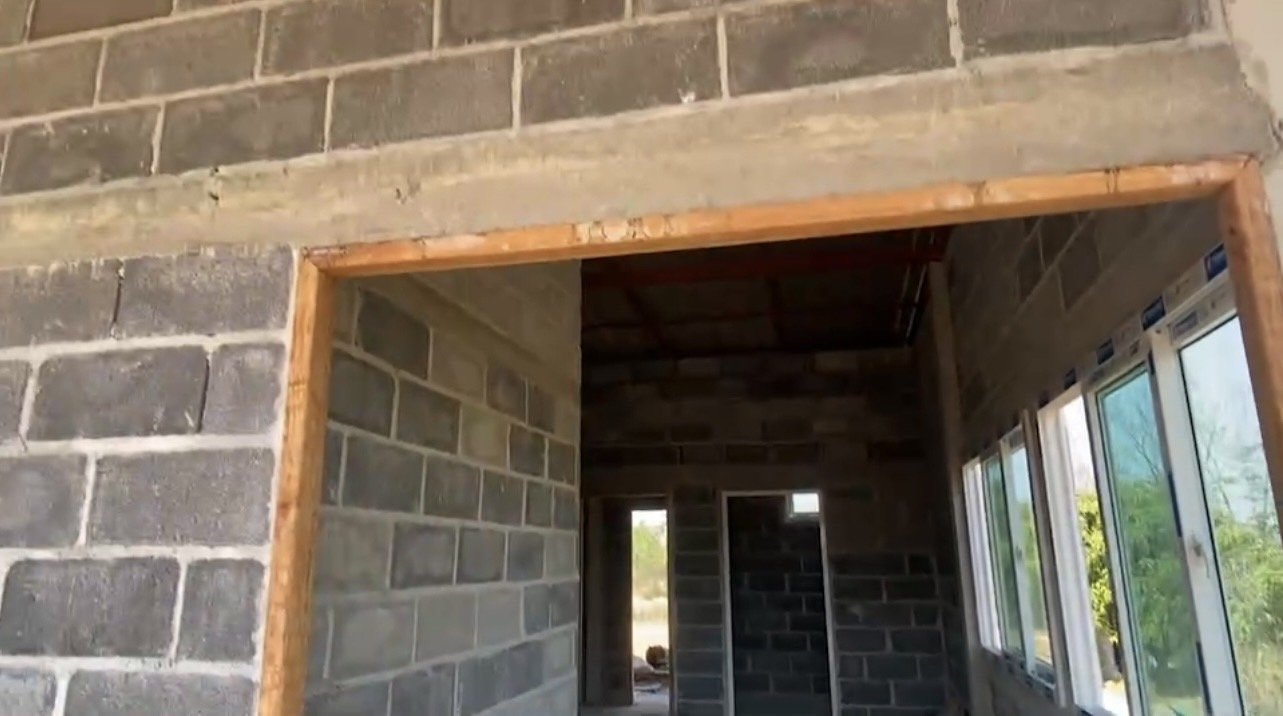

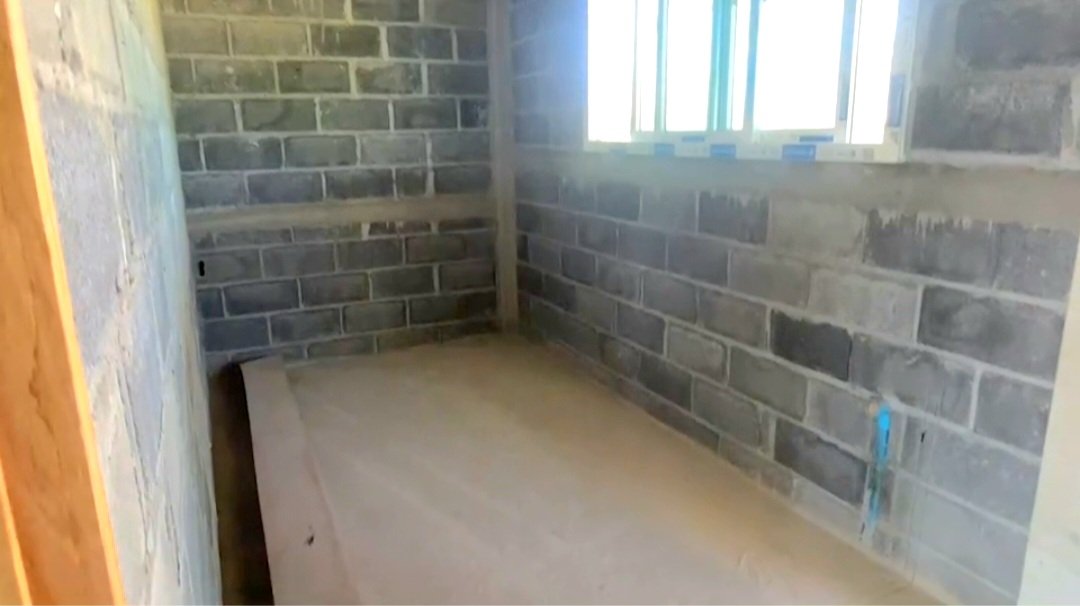

Mittwoch,01.02.2023. ….nun werden die Wände hochgezogen und die bereits angefertigten Türzargen platziert zum drum herum mauern.

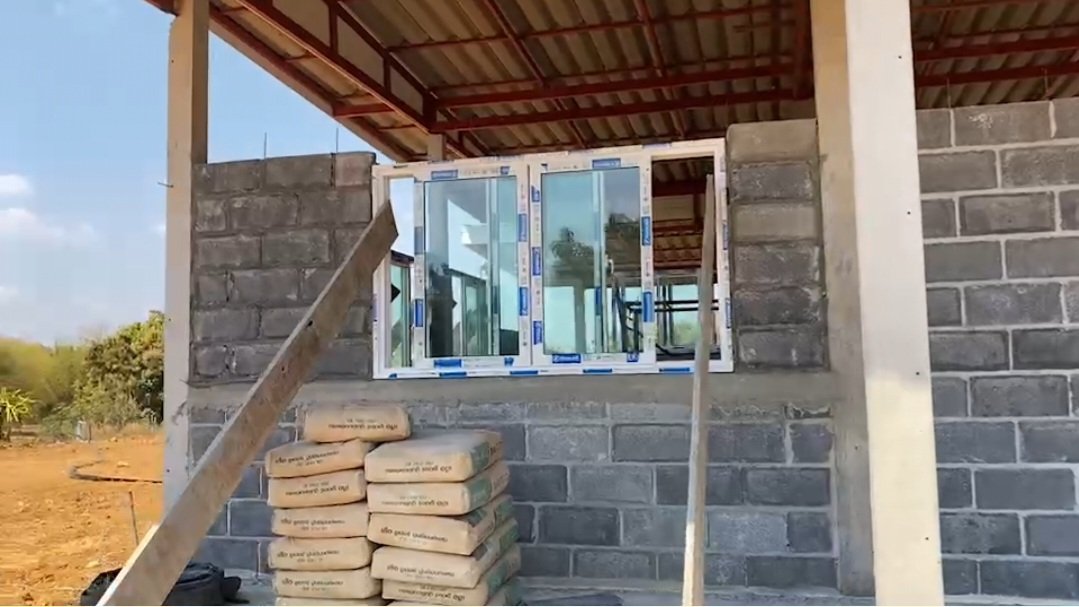

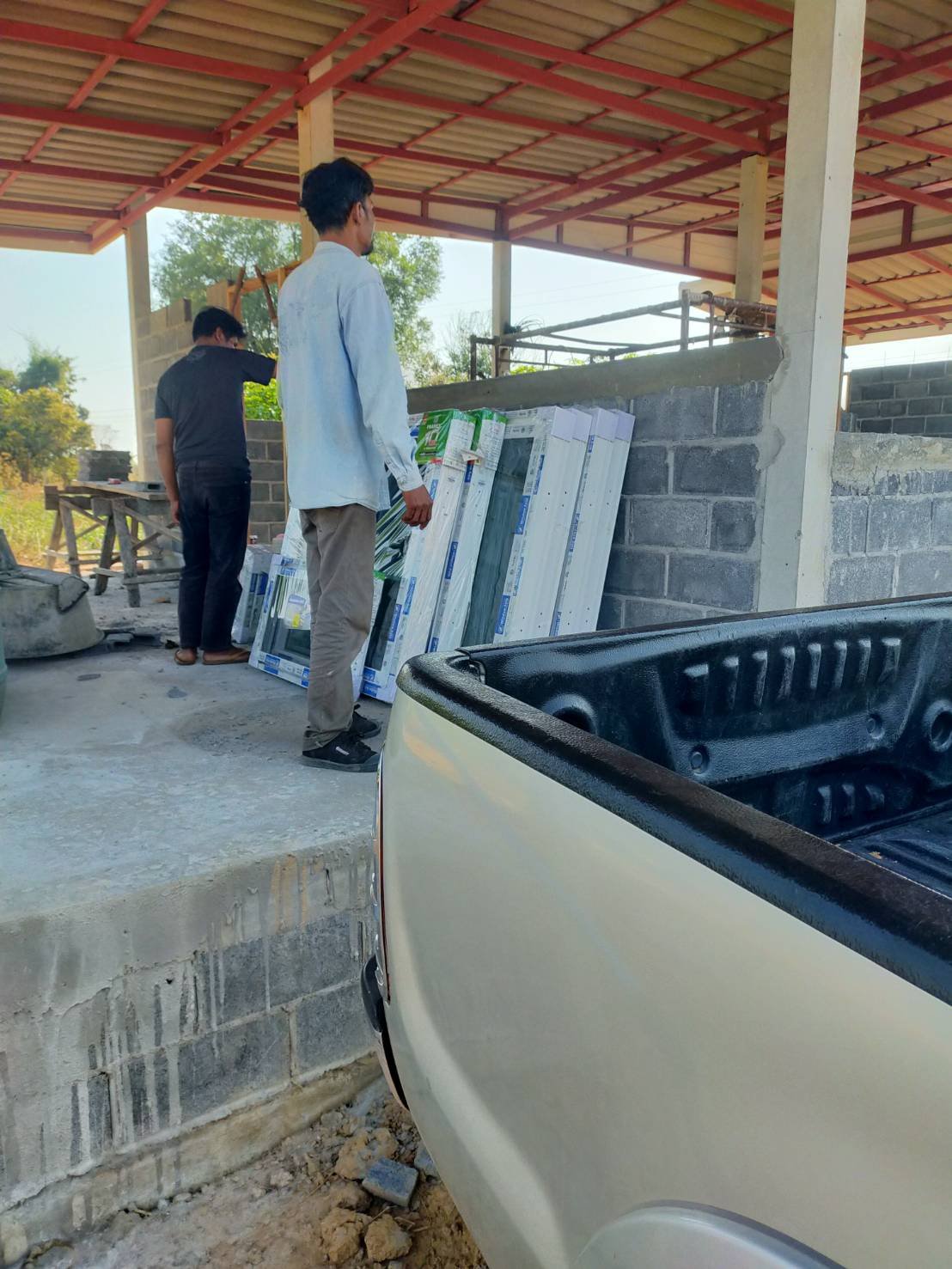

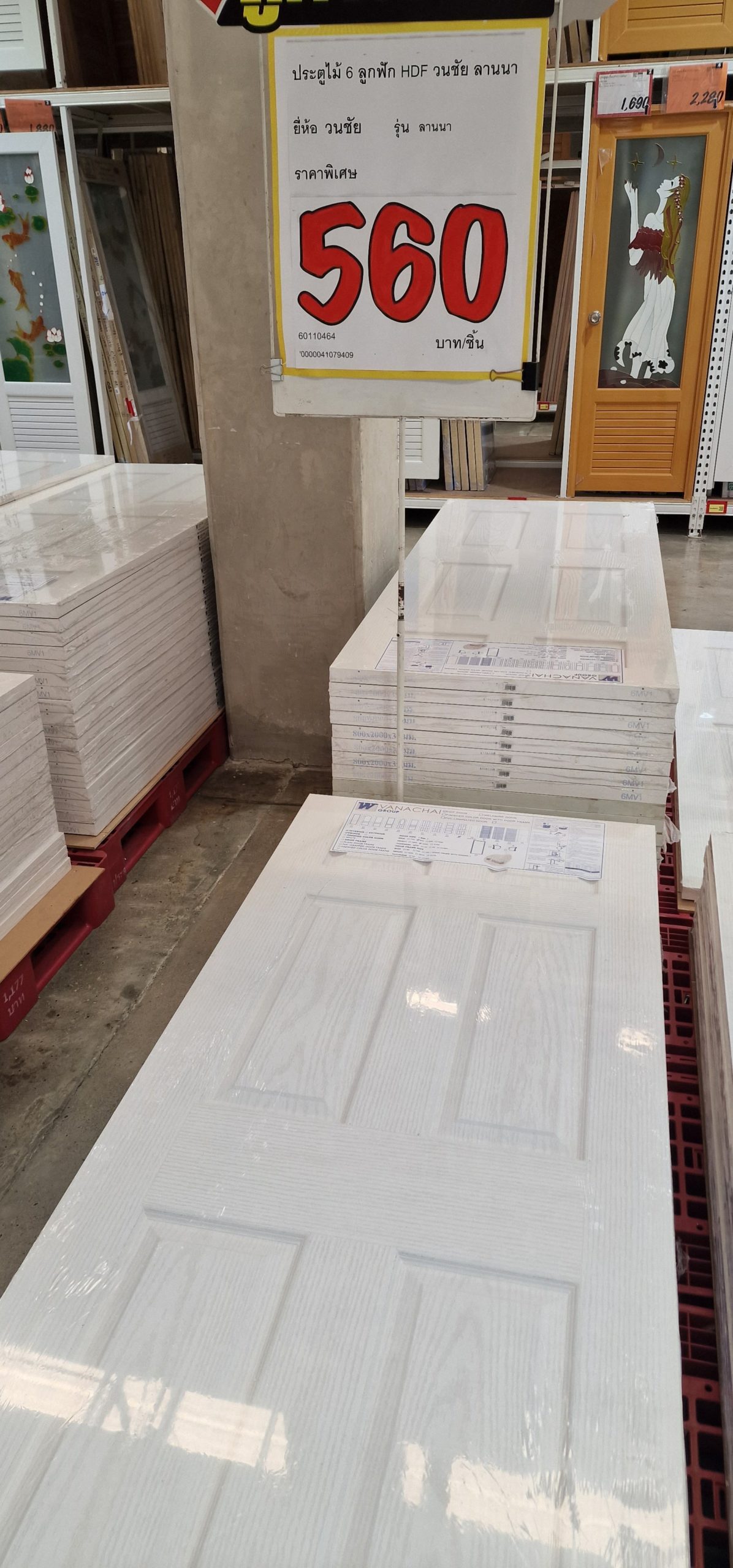

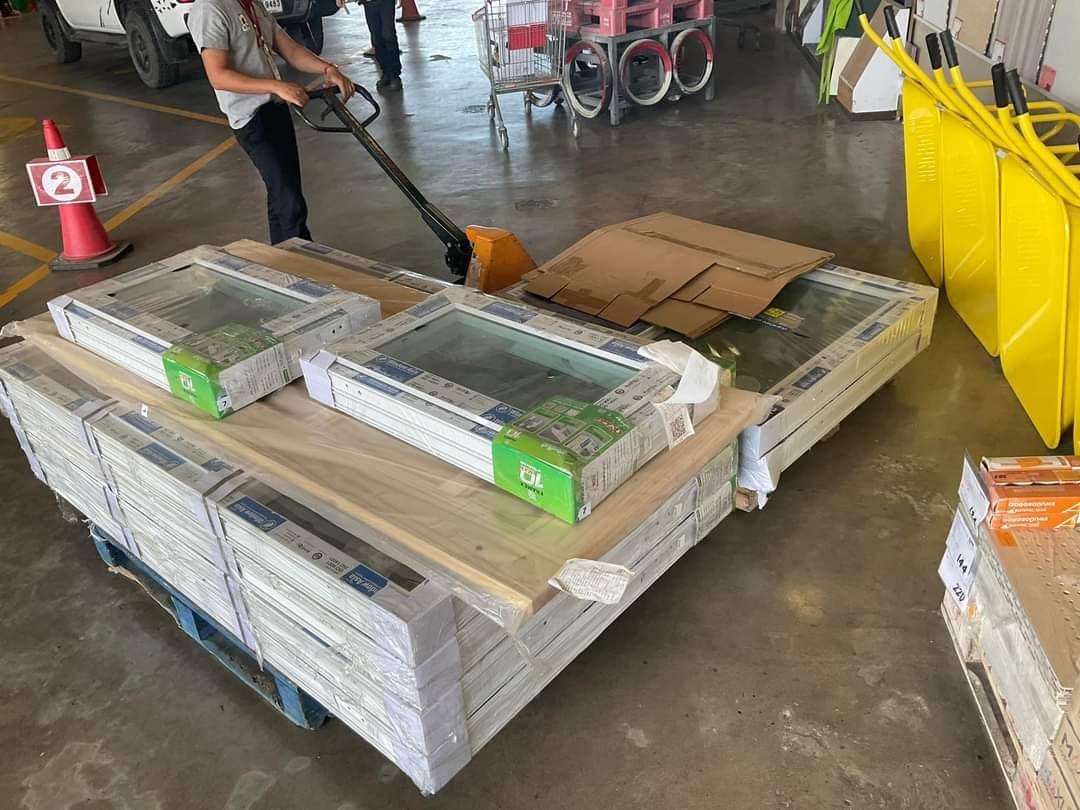

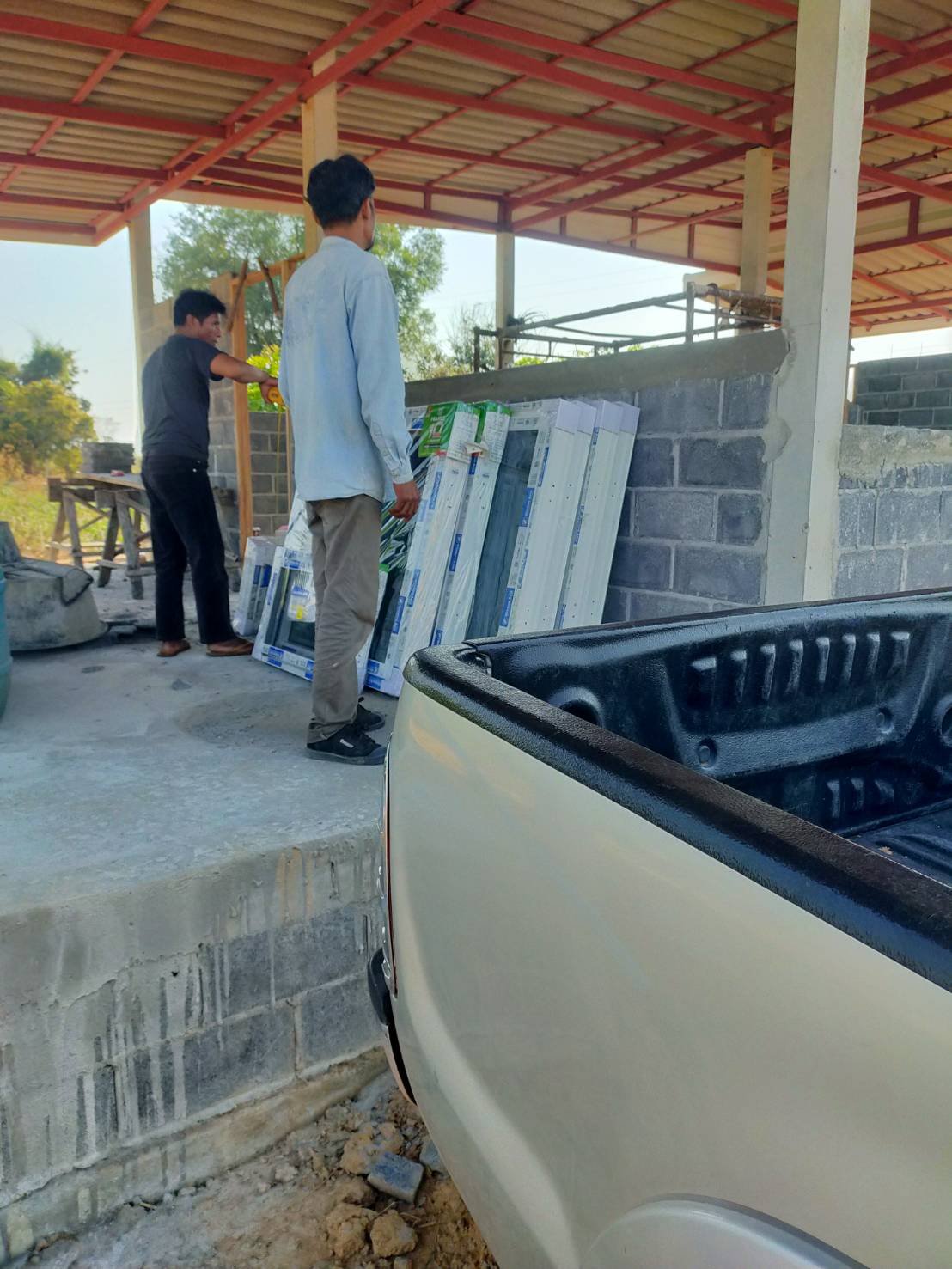

Freitag,03.02.2023. …die gekauften und zwischengelagerten Fenster und Türen kommen.
Samstag,04.02.2023. ….Wahnsinn, wie zügig. Die ersten Wände sind ja schon fast fertig.

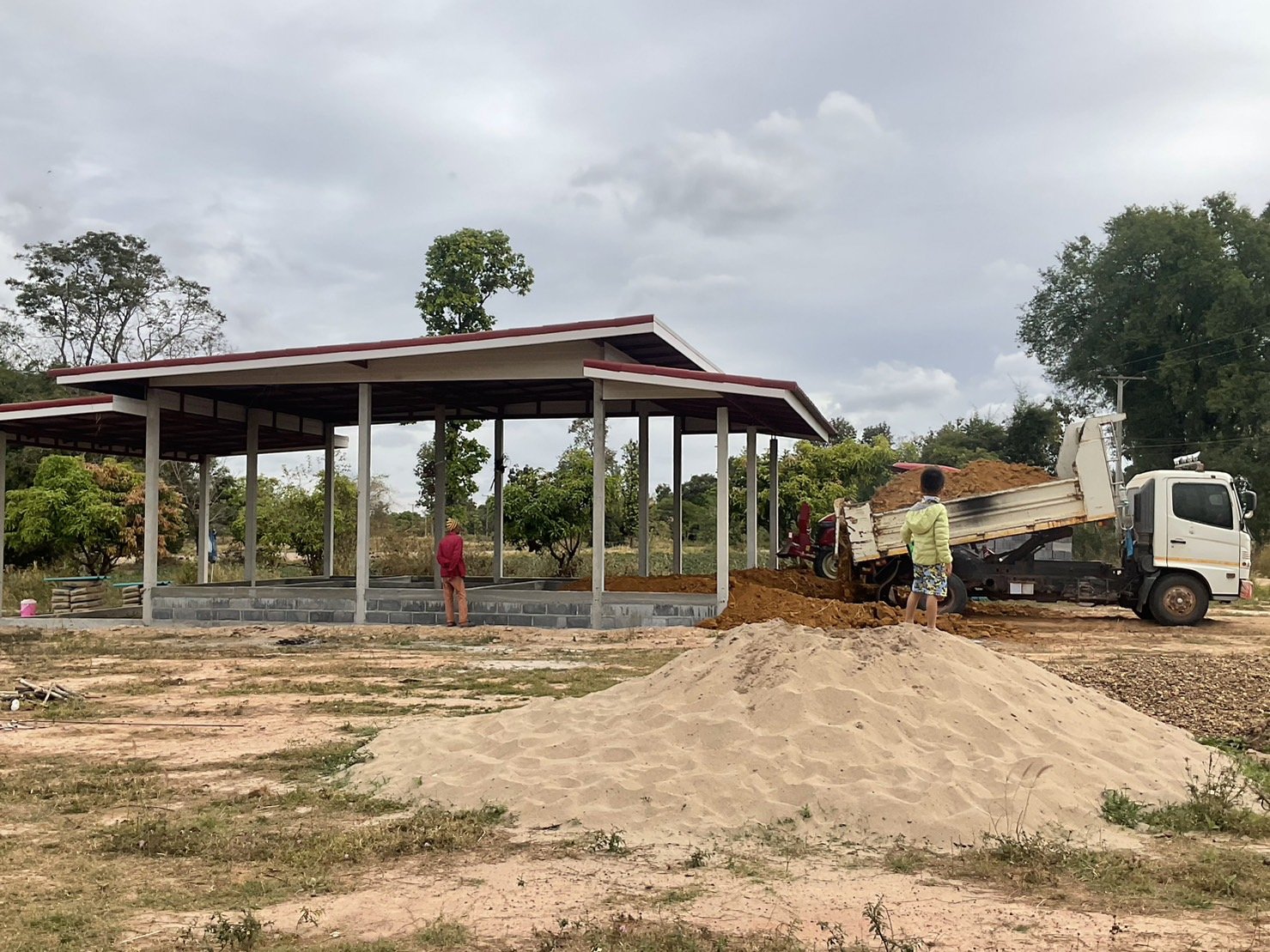

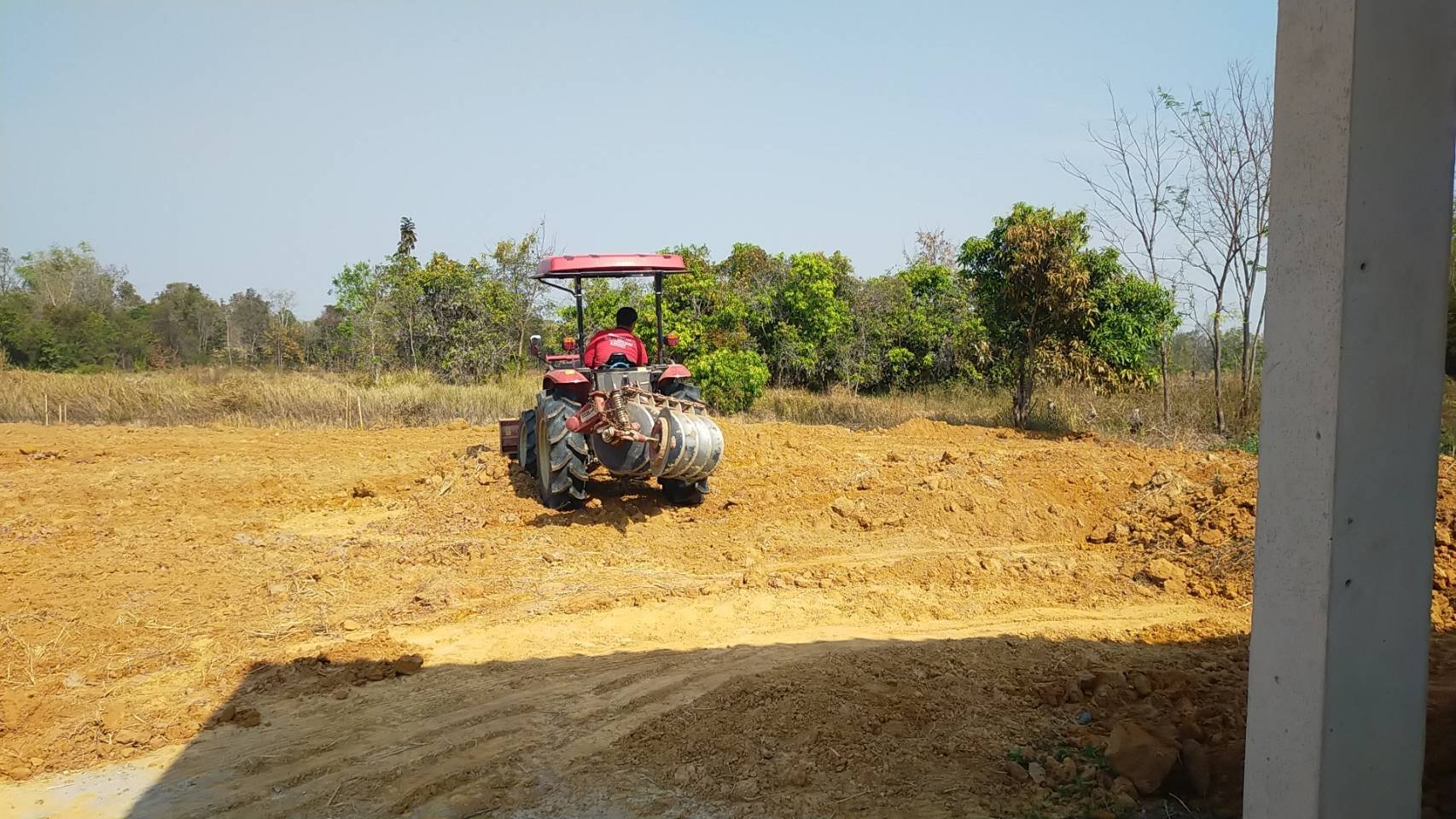

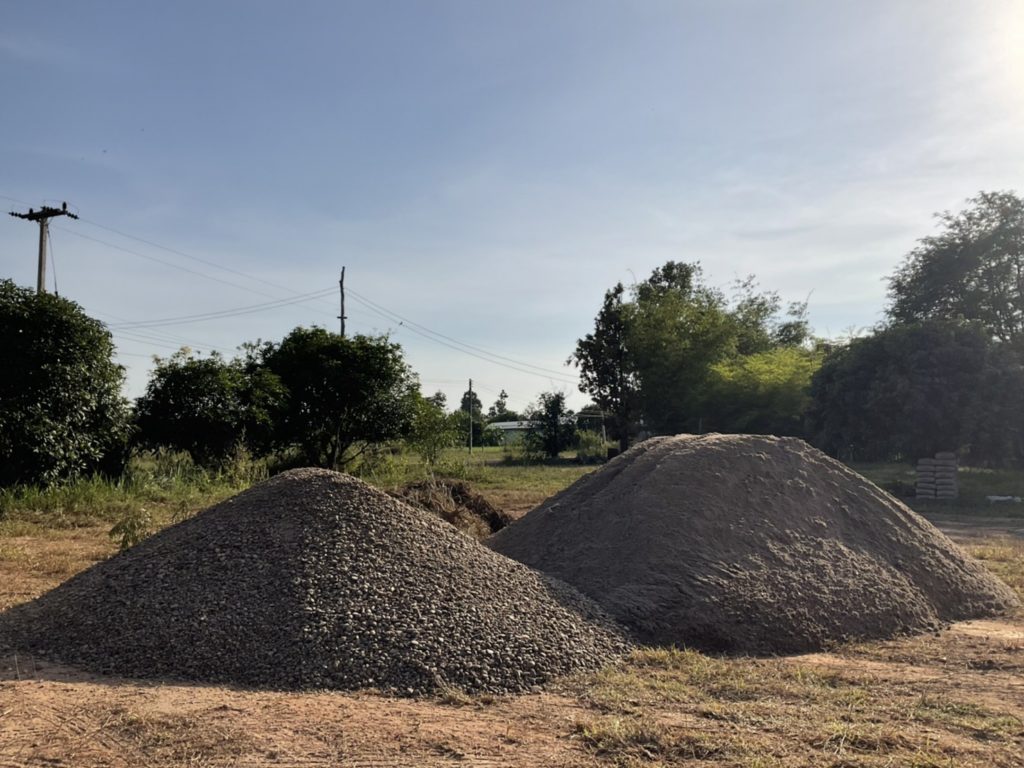

Sonntag,05.02.2023. Und nun ksm such schon die gekauften Erde zum Aufschütten des Grundstücks. Und verteilt ist sie auch schon.
Montag,06.02.2023. …weitere Erde wird aufgeschüttet und plaziert. Nun ist das Grundstück vorerst auf finalen Stand. Jedoch muss rund um den riesen Teich noch erdetechnisch etwas passieren.

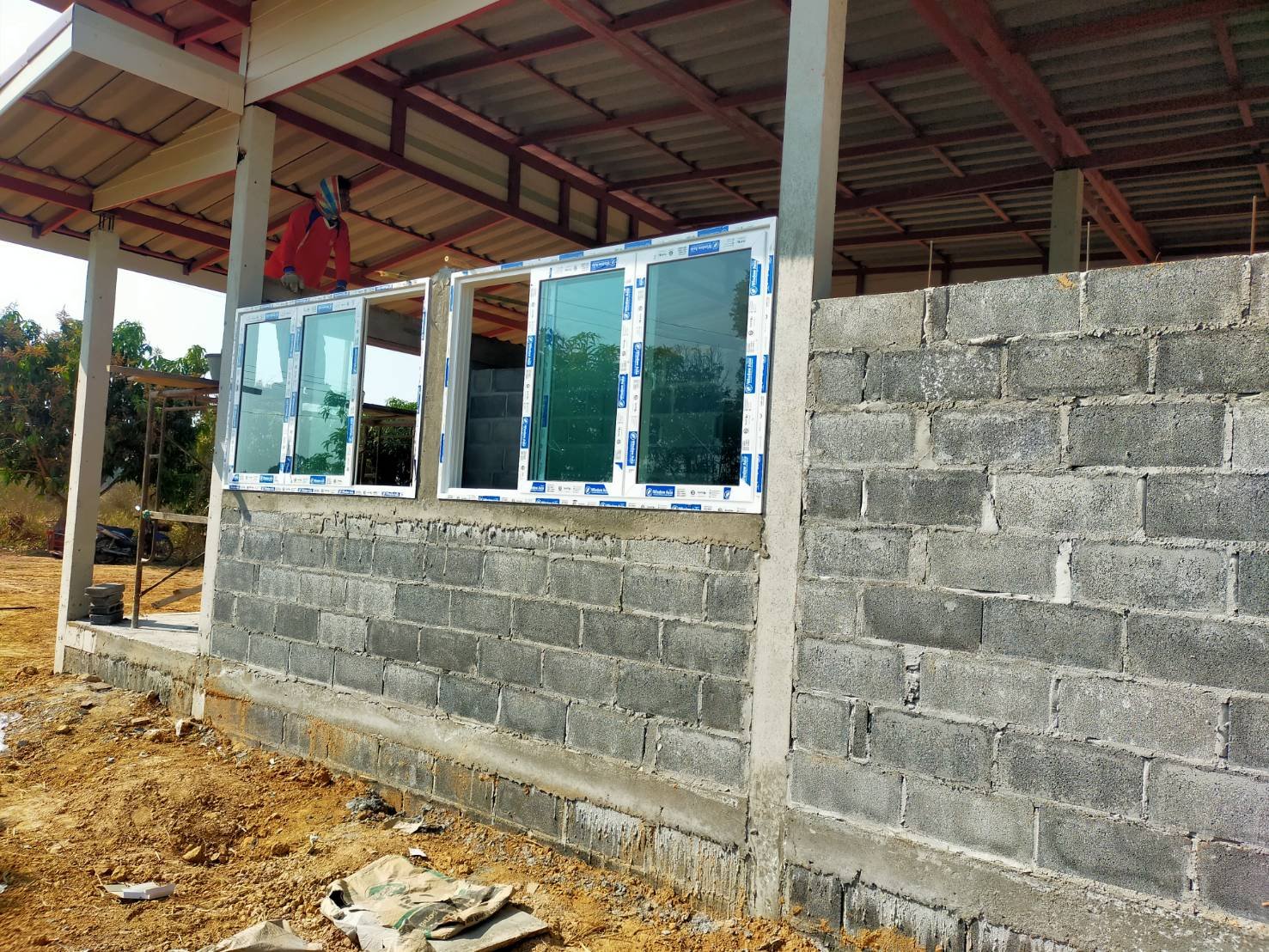

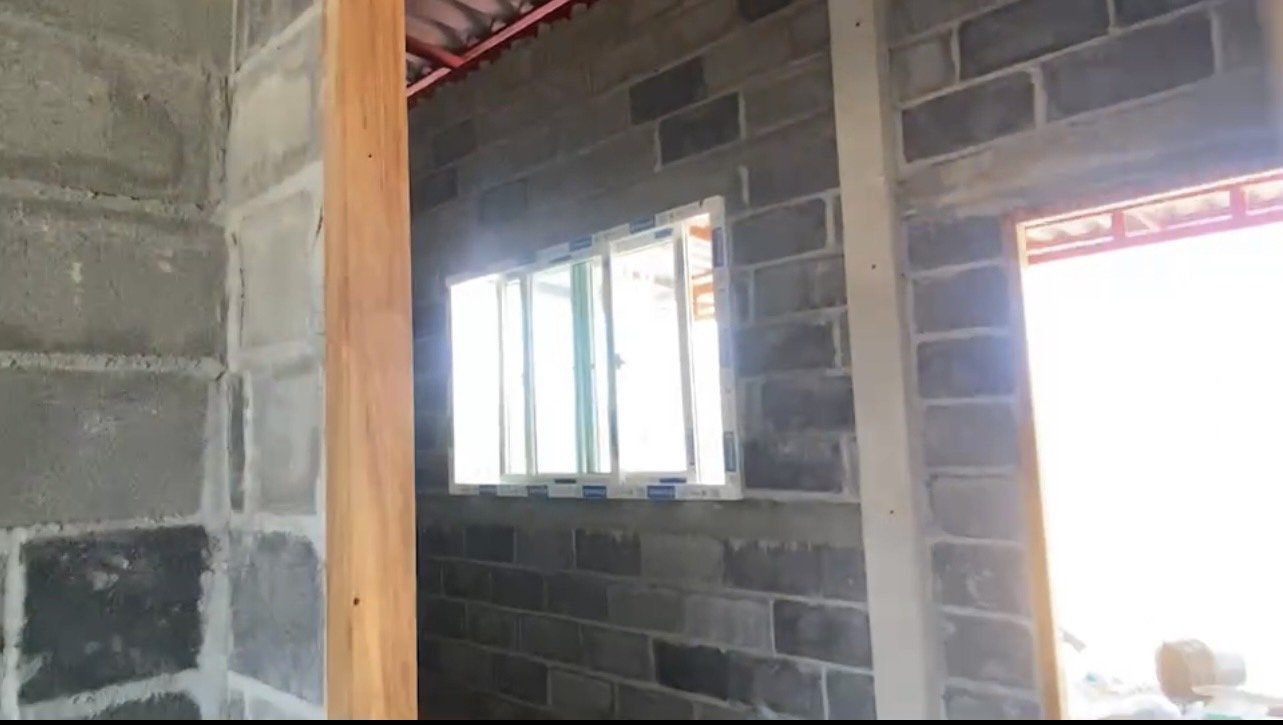

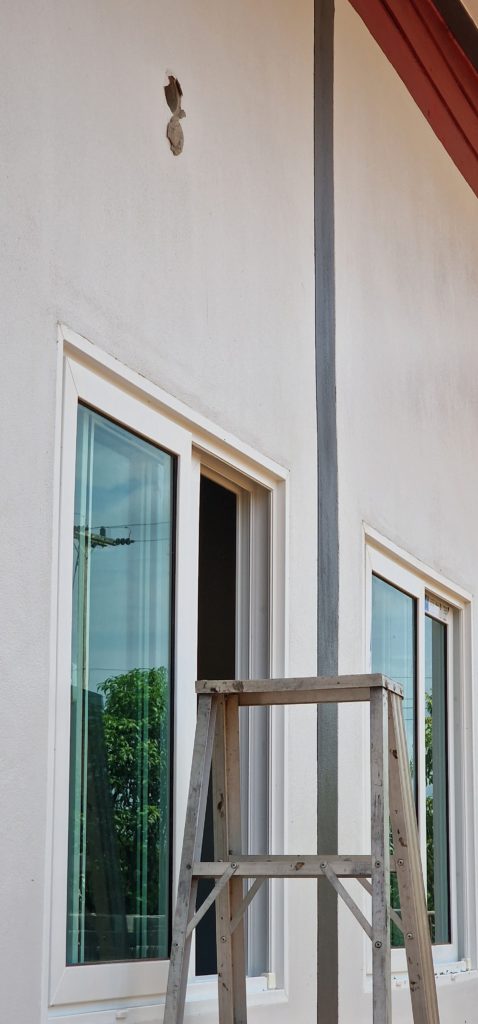

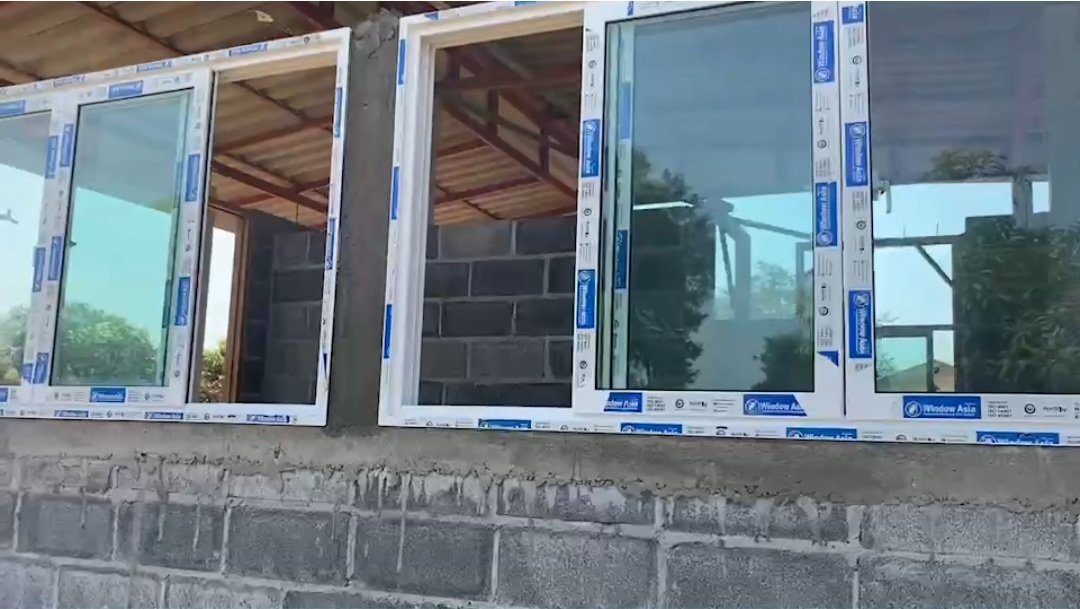

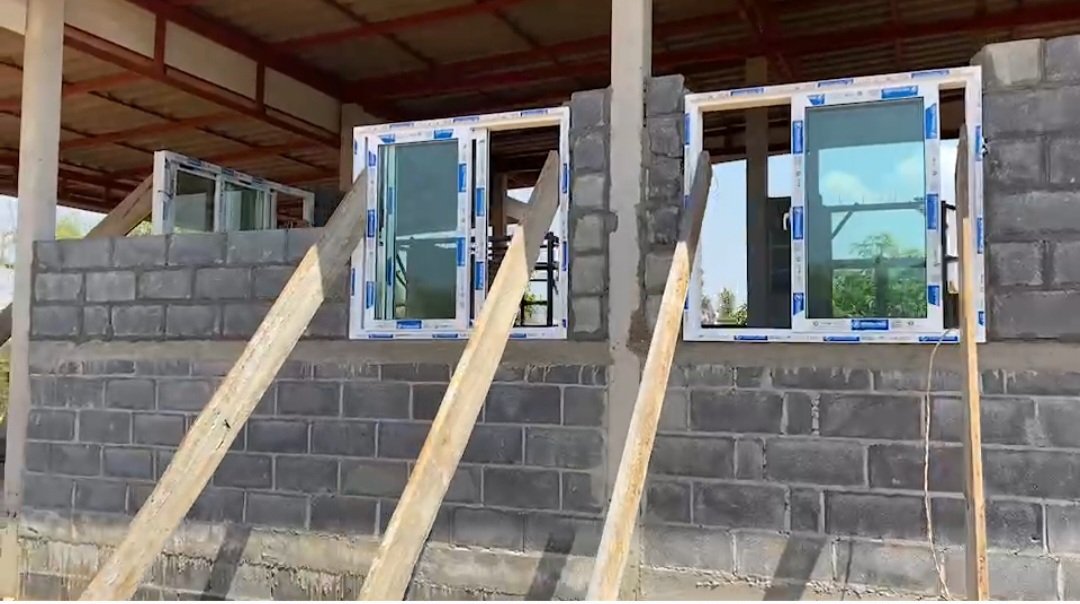

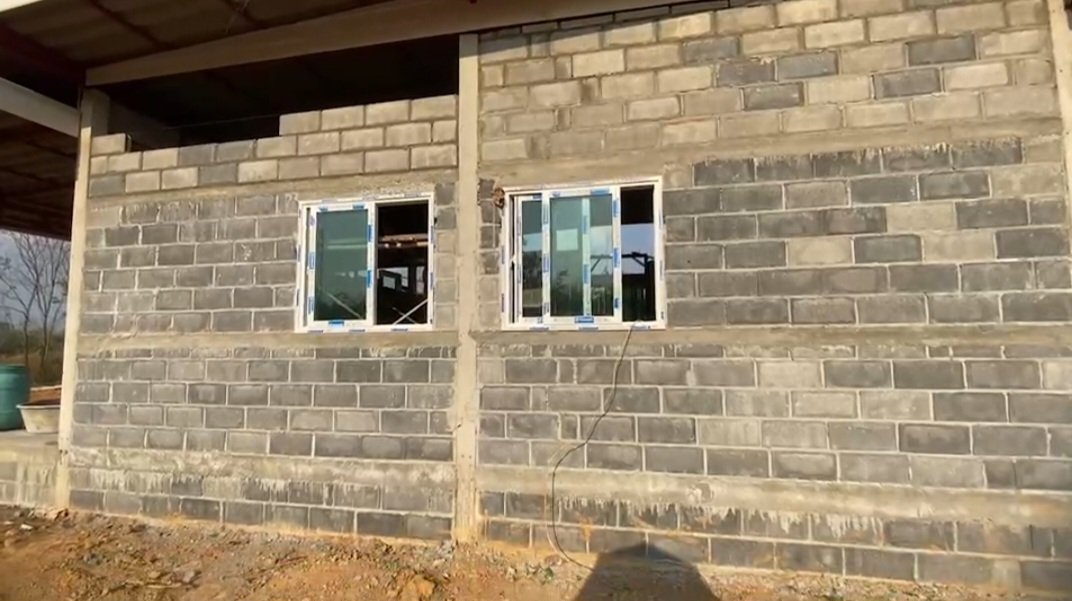

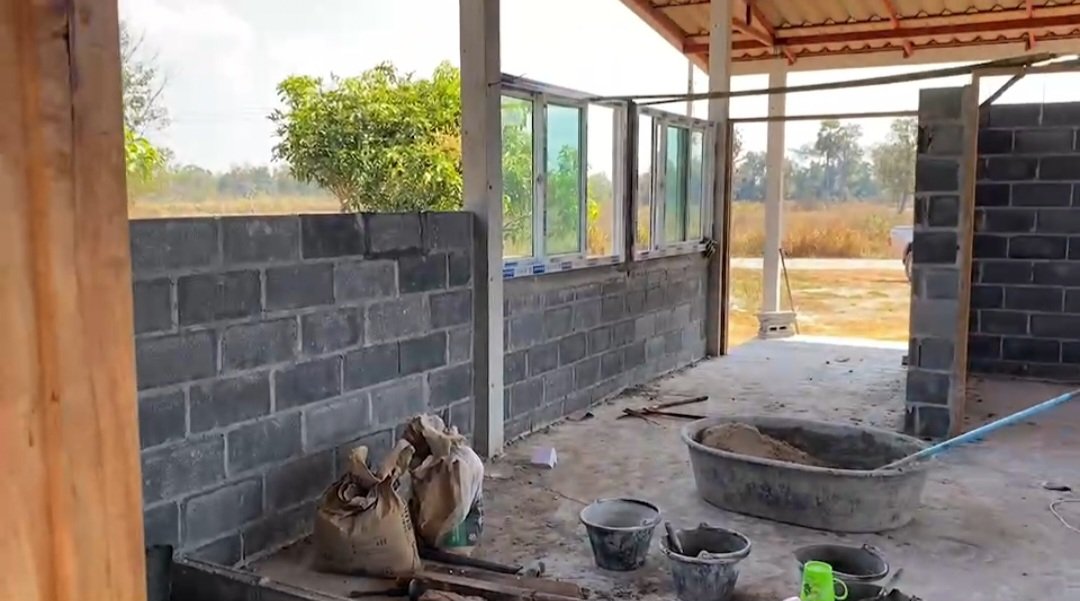

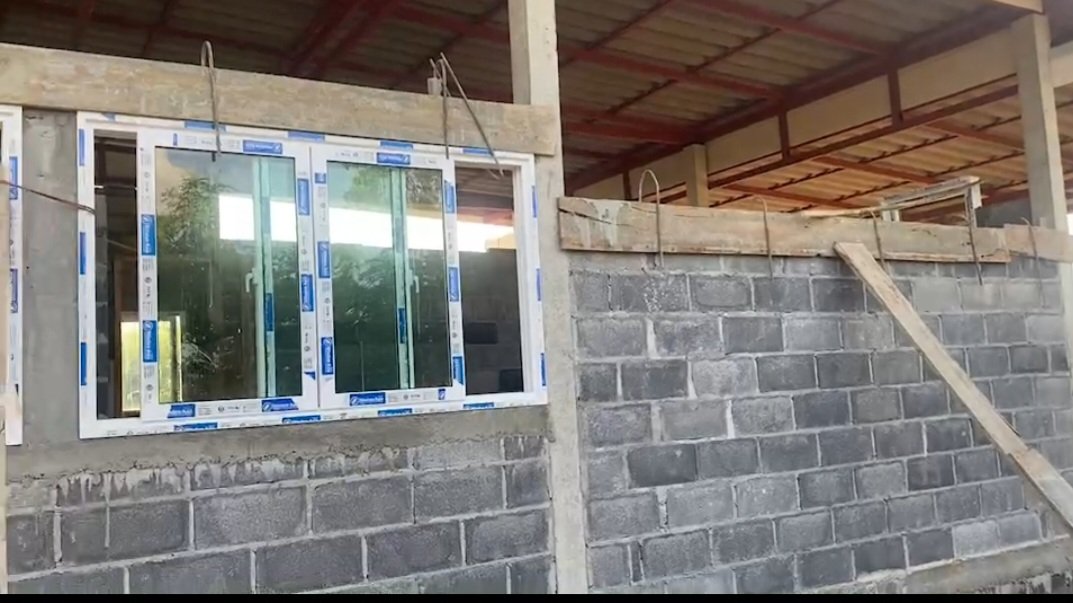

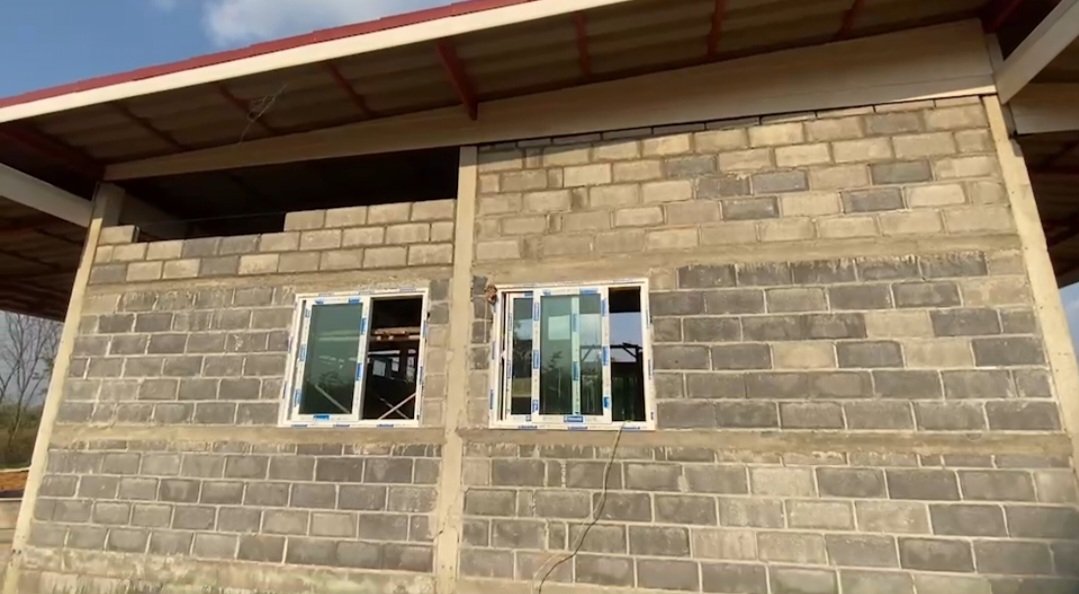

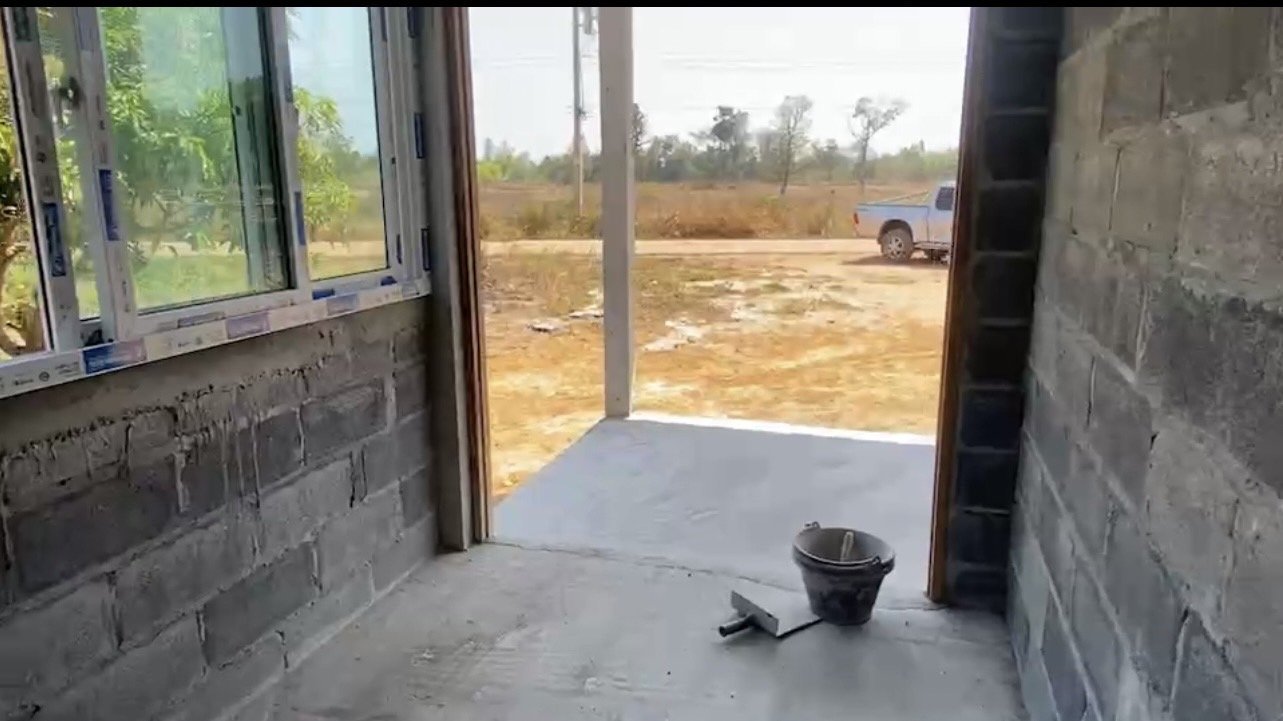

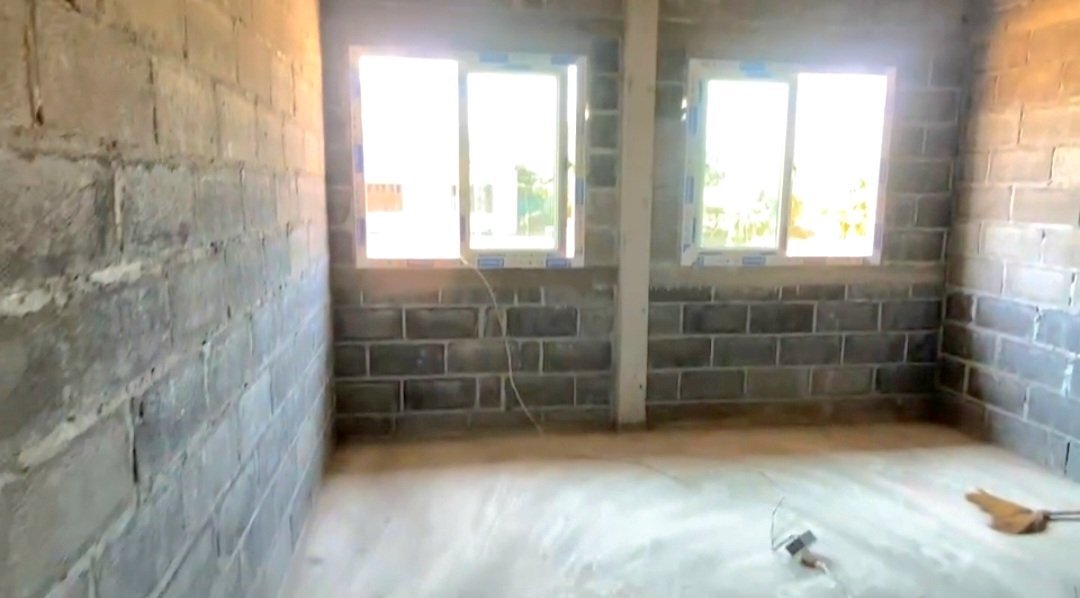

Dienstag,07.02.2023. Die Fenster sind drin. Es wird! Der nächste Bauabschnitt nähert sich dem Finale. Toll. Sieht doch schon gut aus.
Mittwoch08.02.2023. Plastiktürzarge für das Bad wird eingebaut.

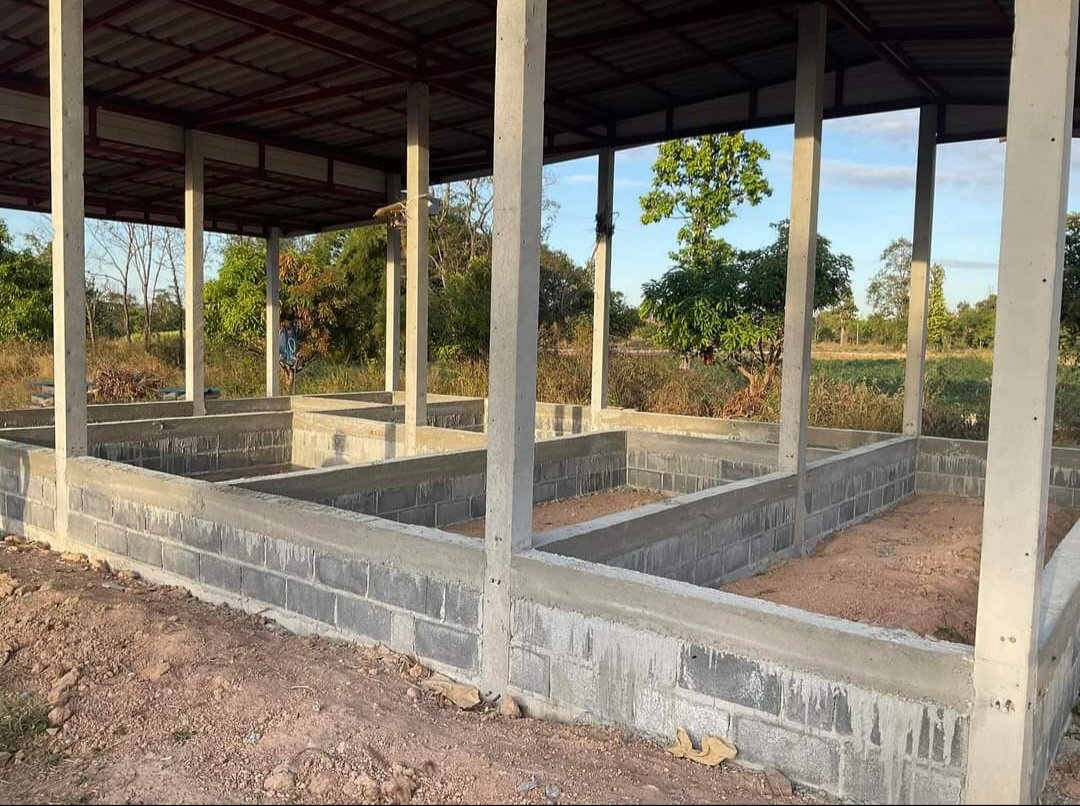

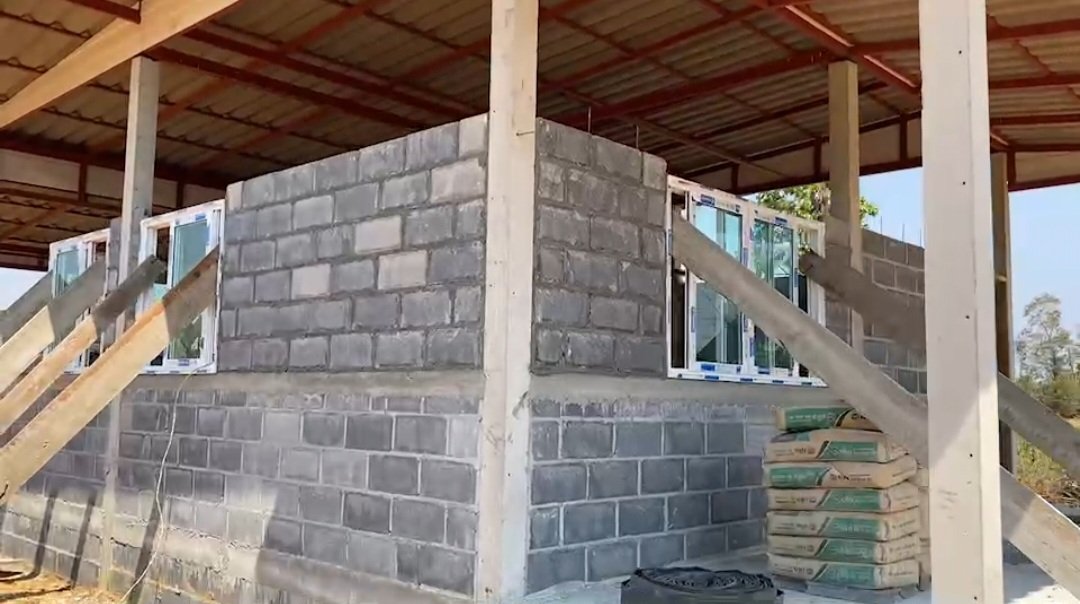

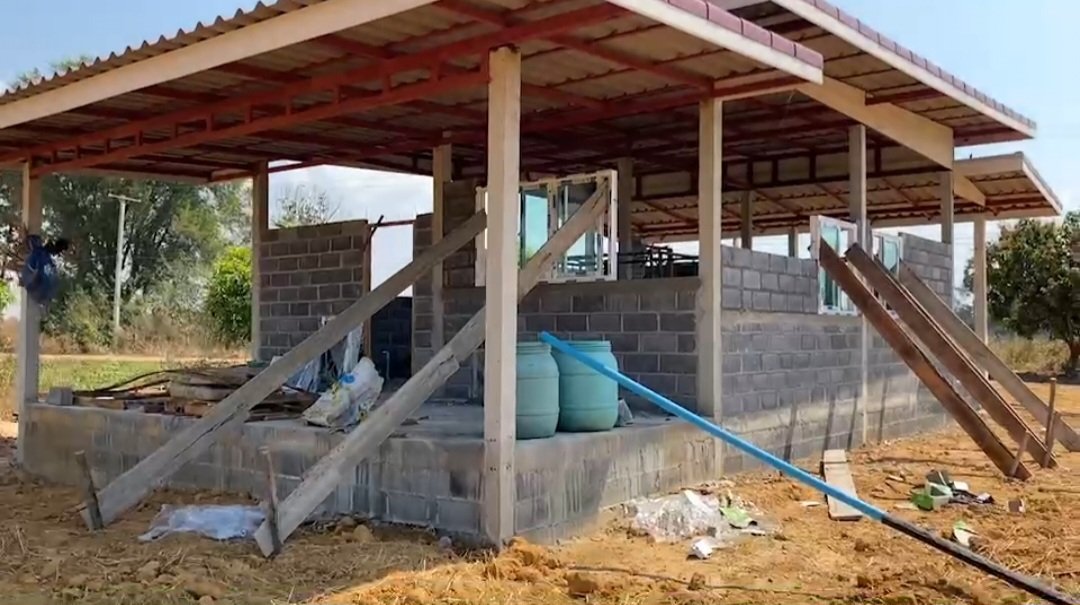

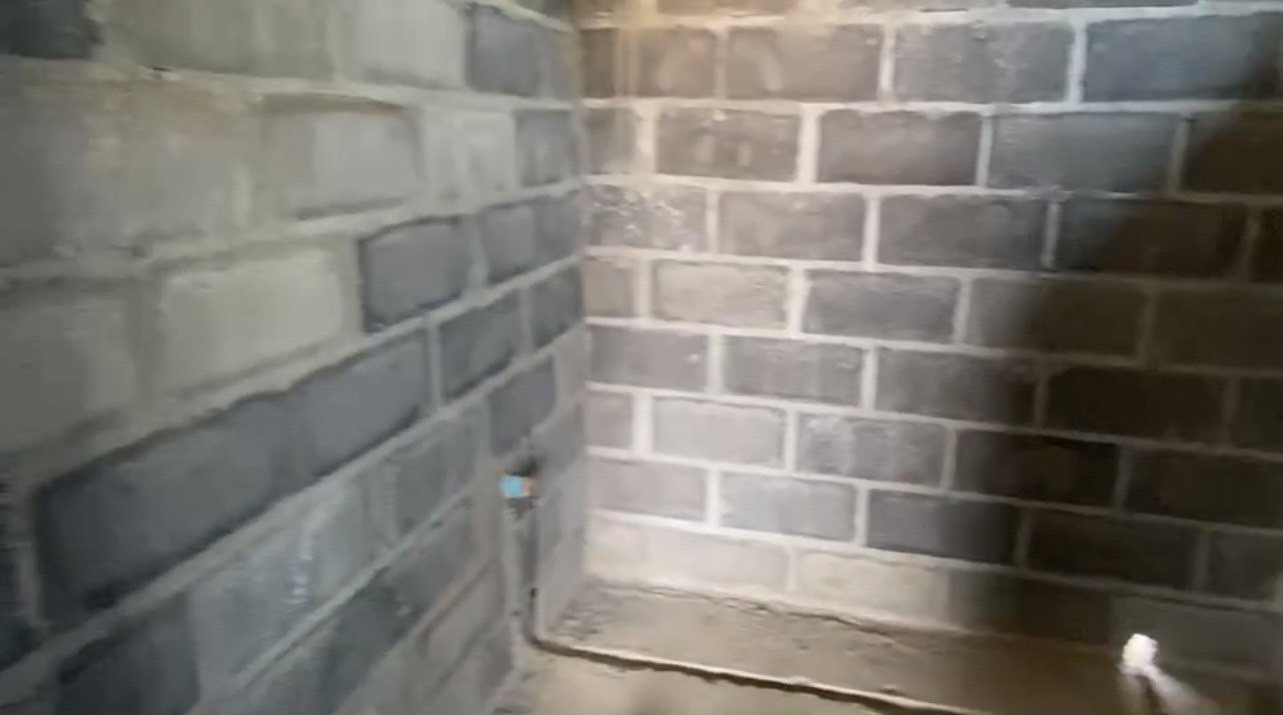

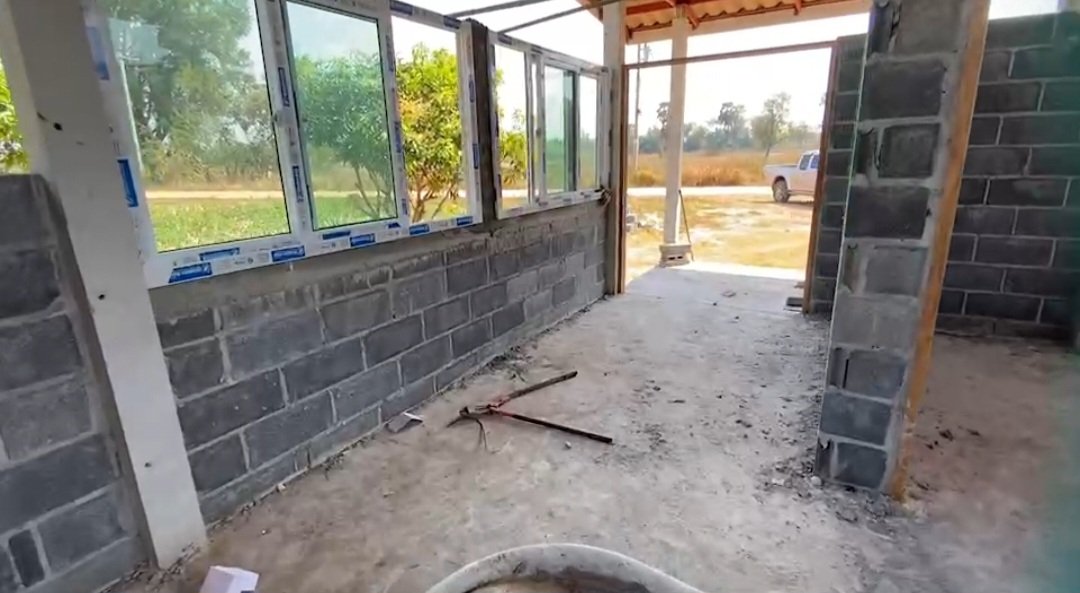

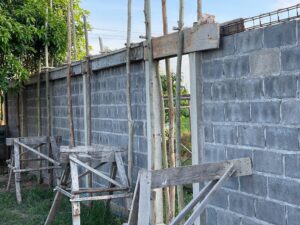

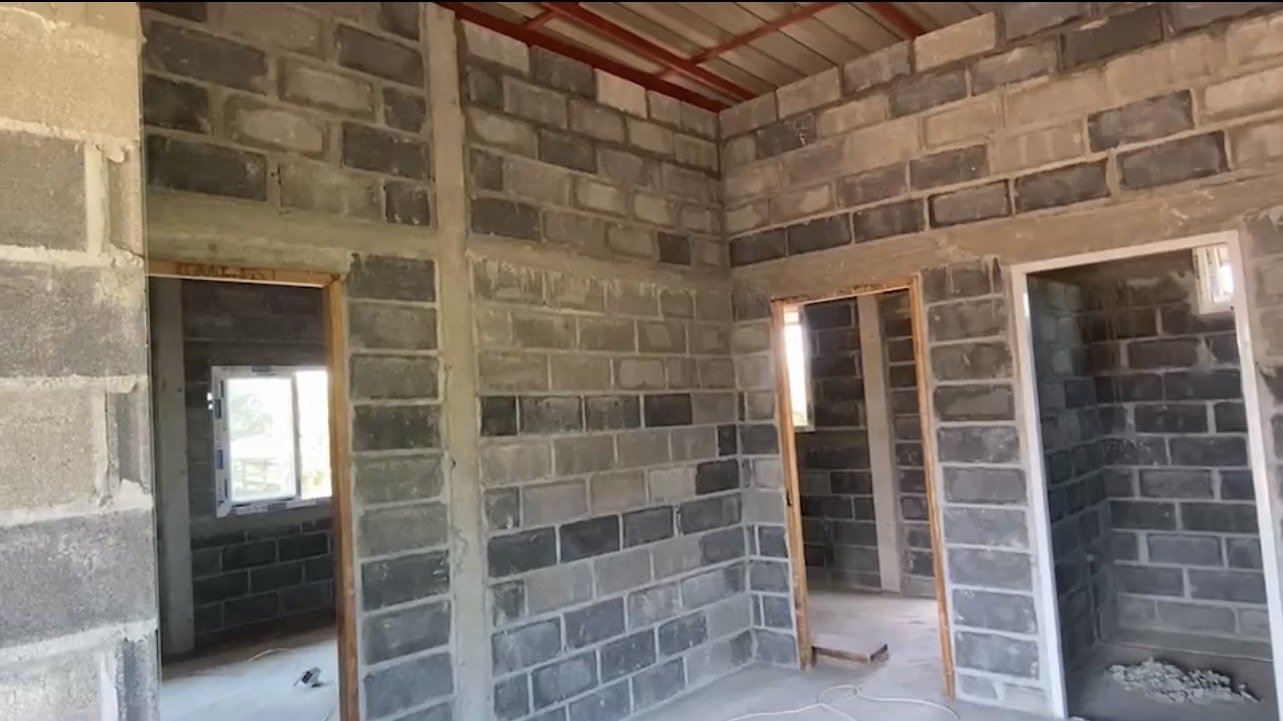

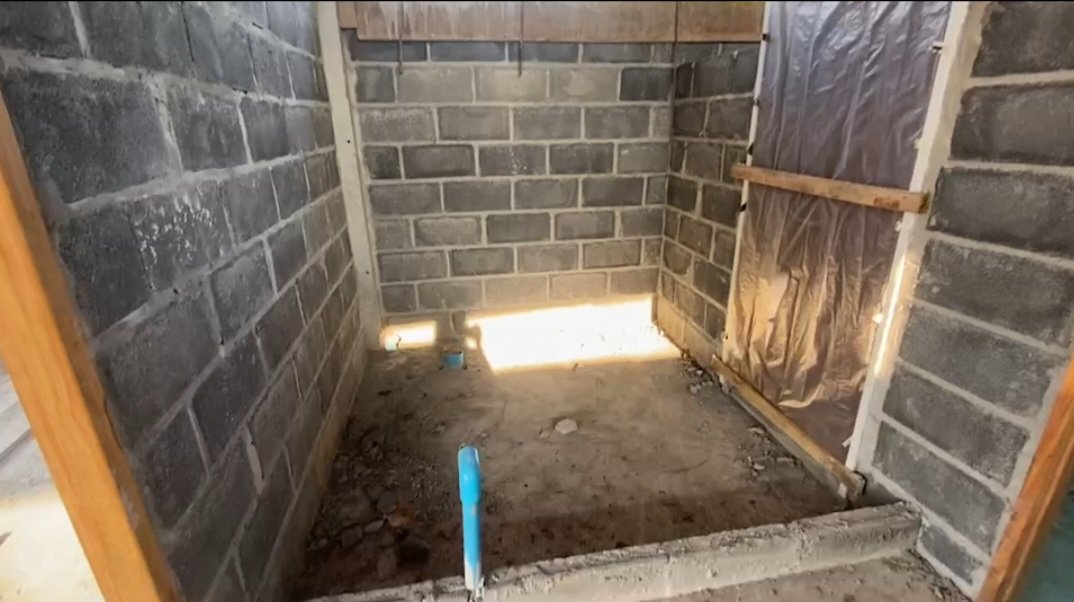

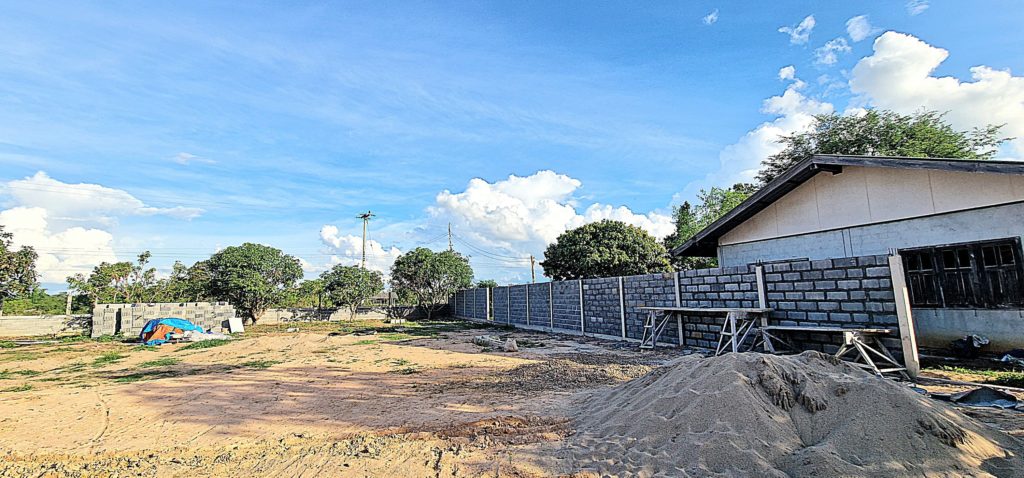

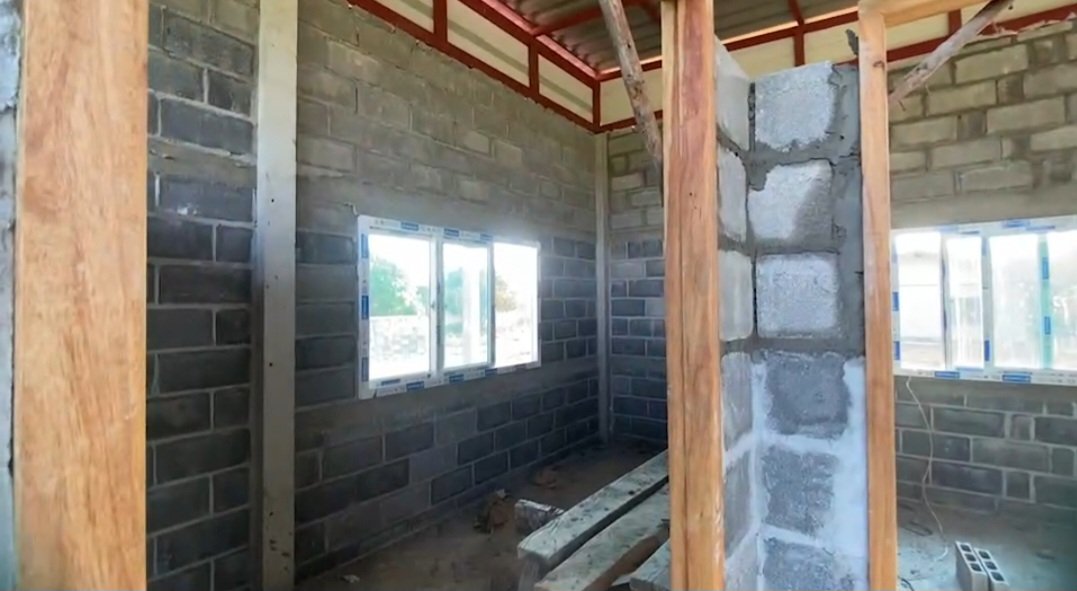

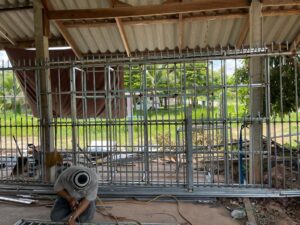

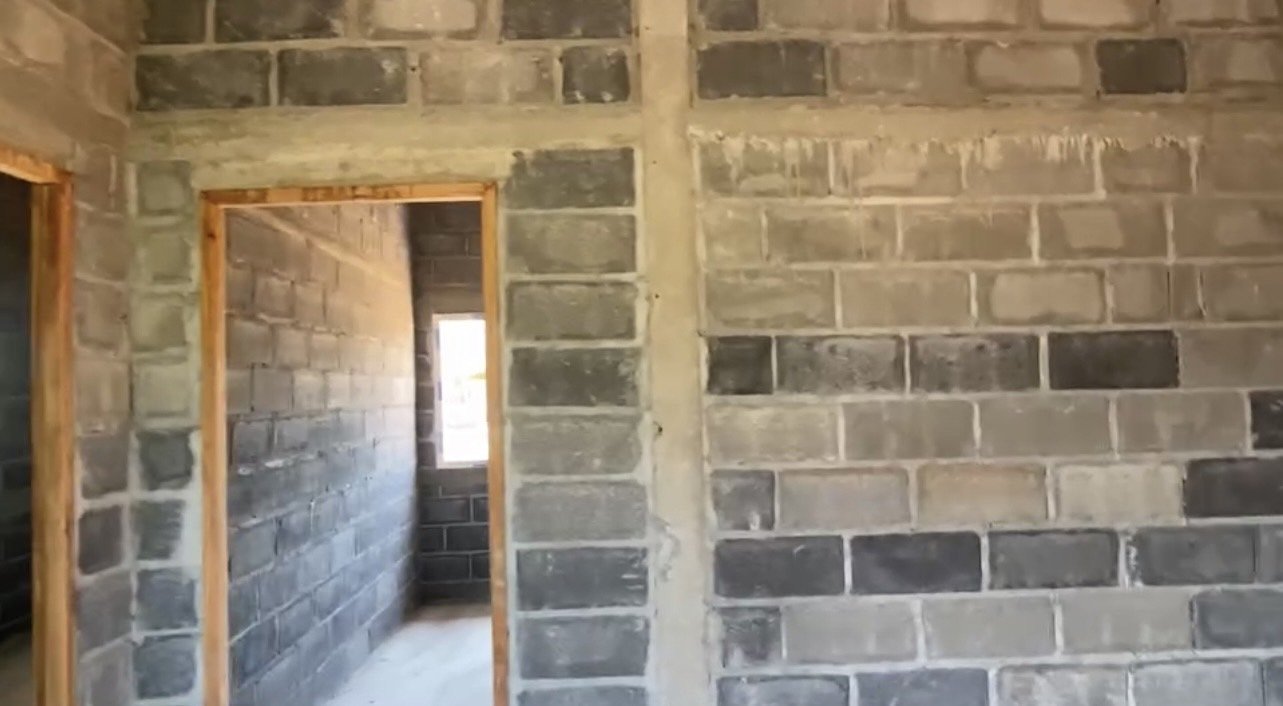

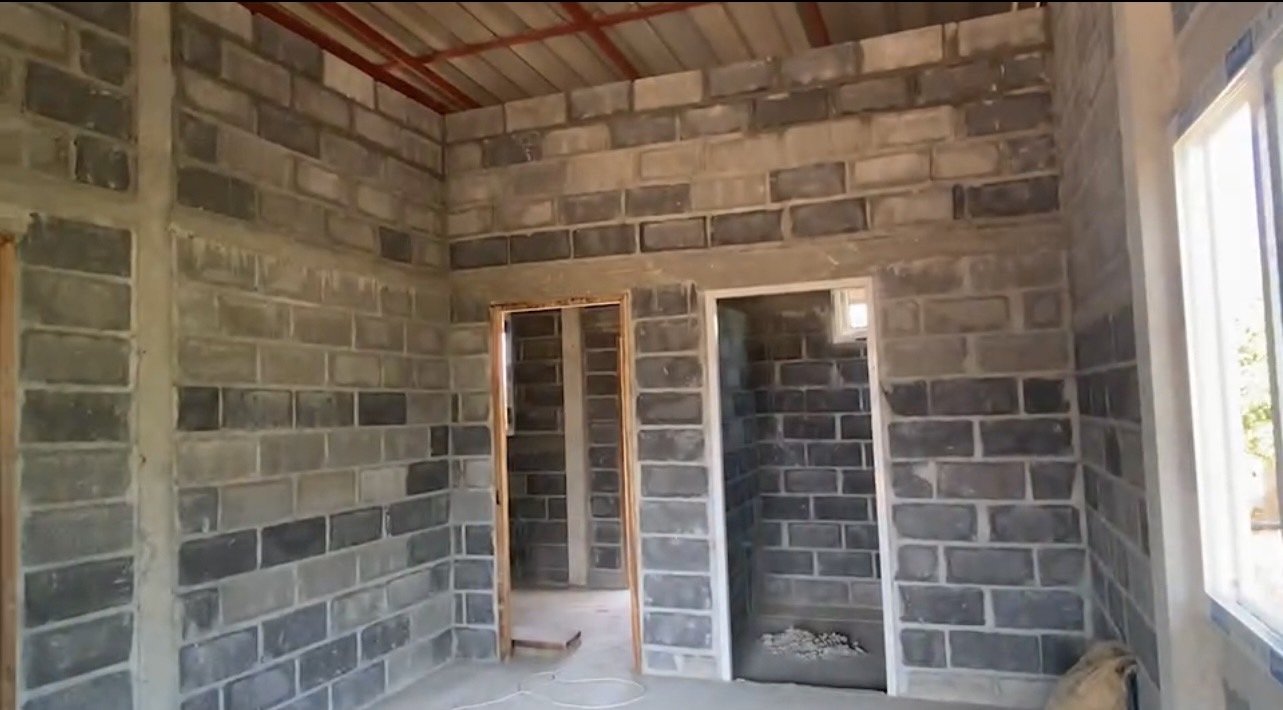

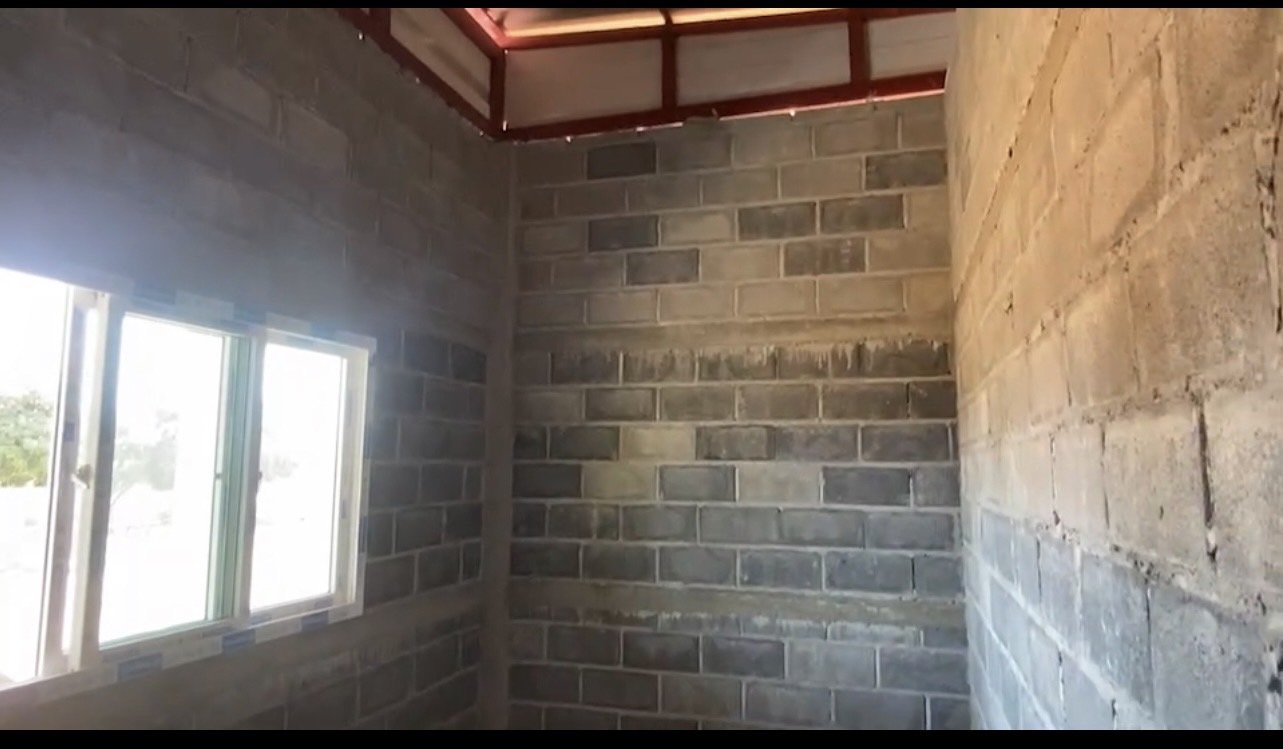

Sonntag,12.02.2023. ….es gibt nur noch Kleinigkeiten zu mauern. Fast alle Wände stehen bereits fertig gemauert. Man erkennt bereits alle Räume und die Anschlüsse für die Wasser und Abwasserleitungen gut.

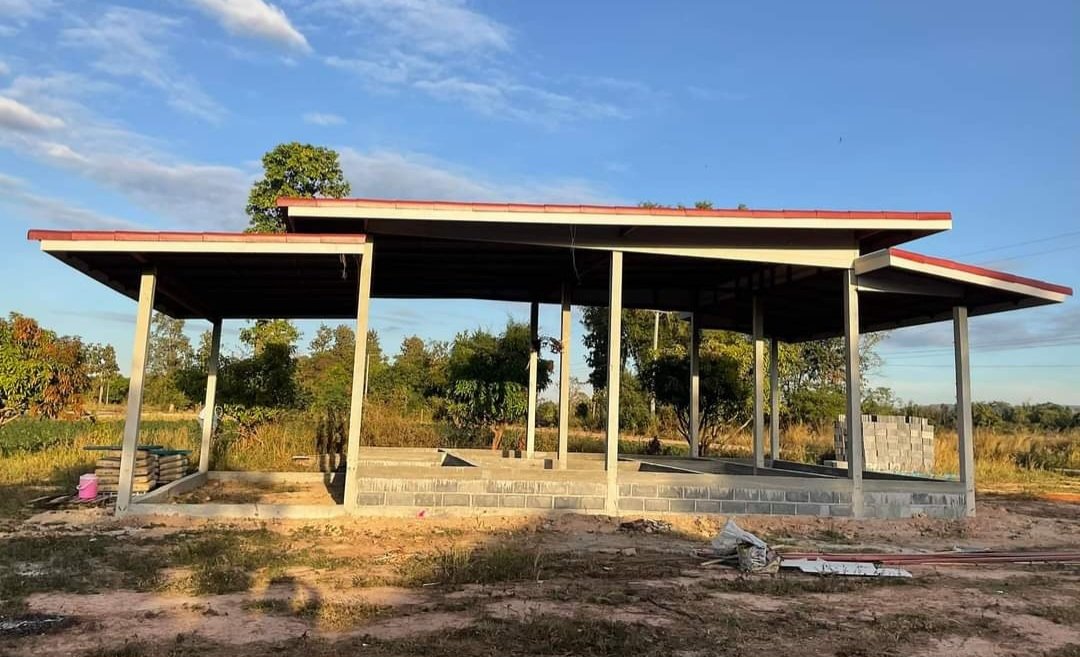

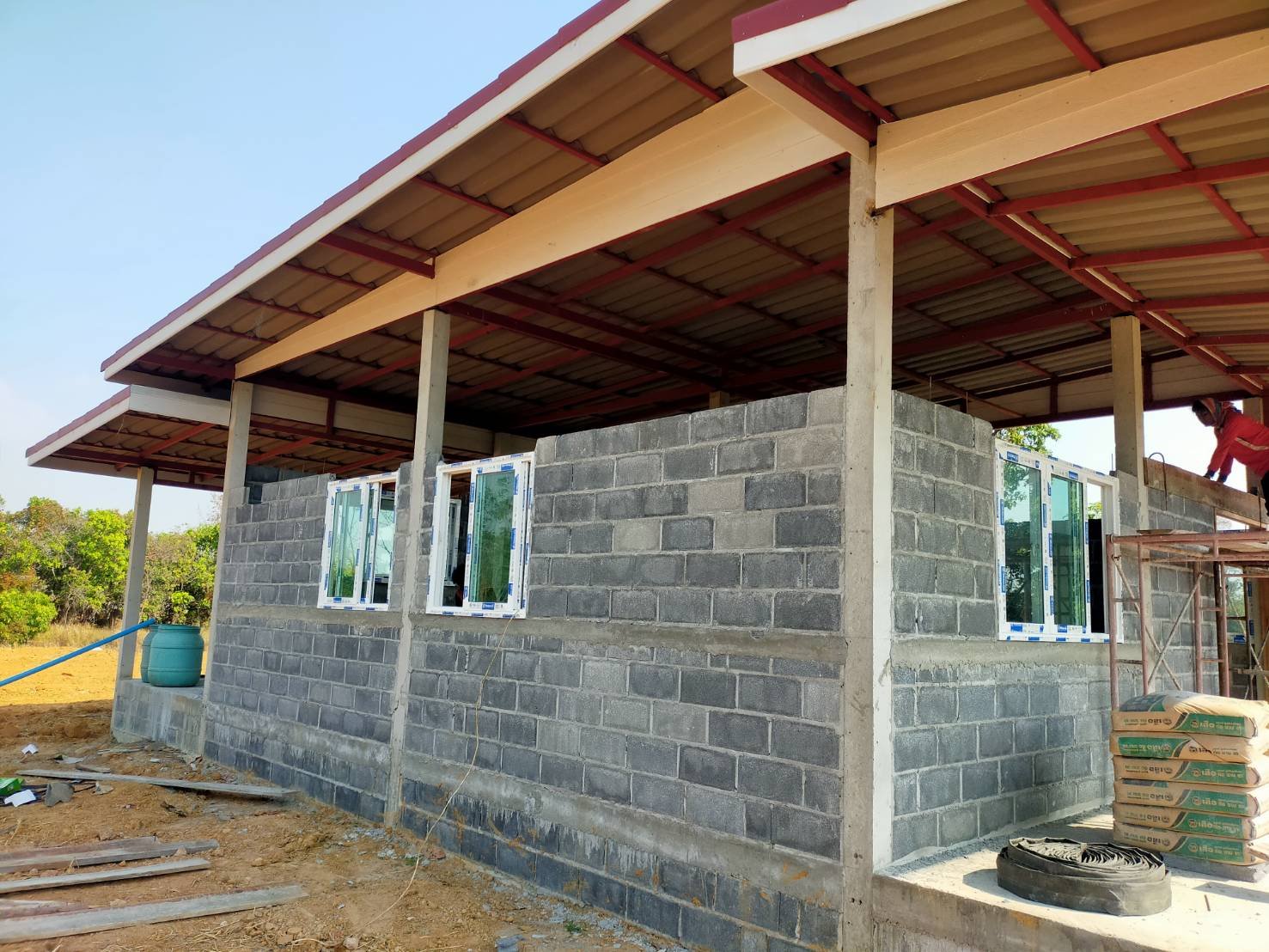

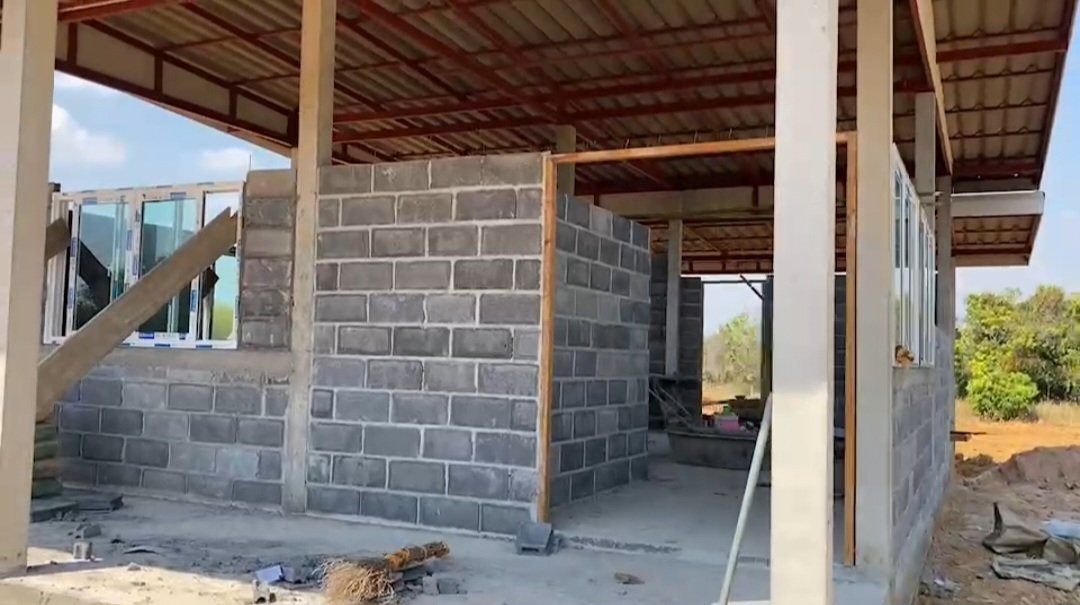

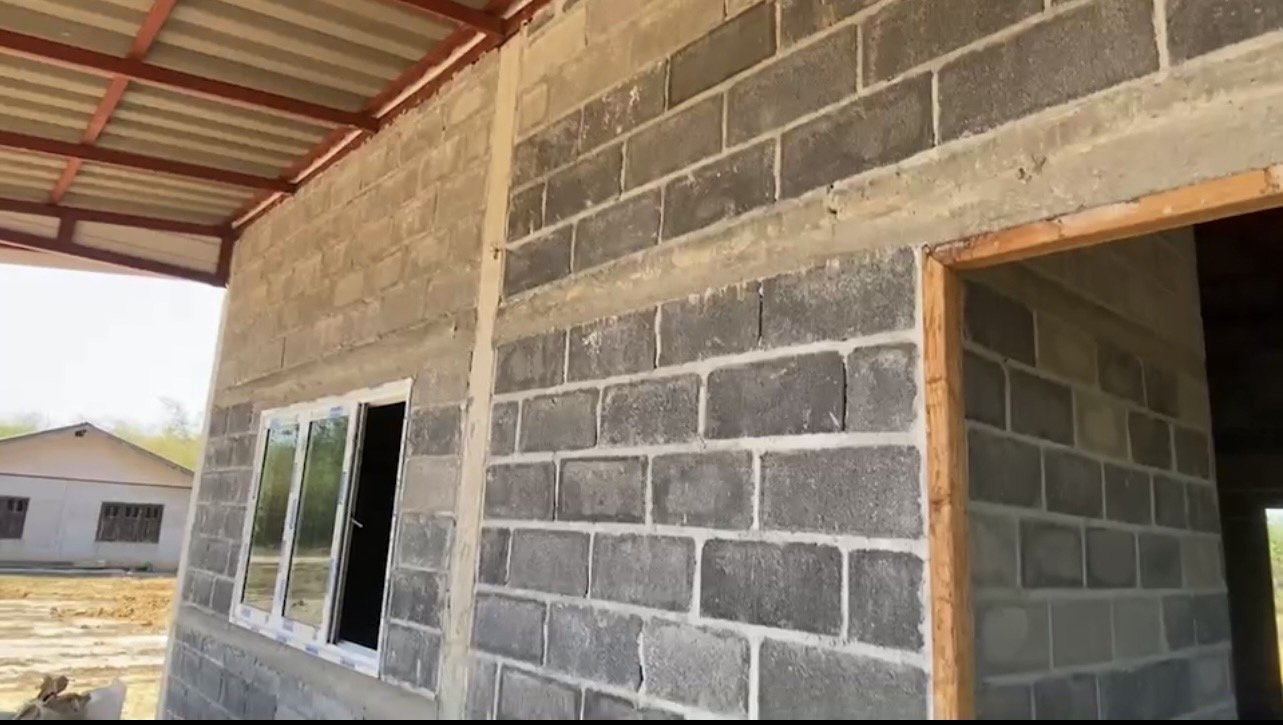

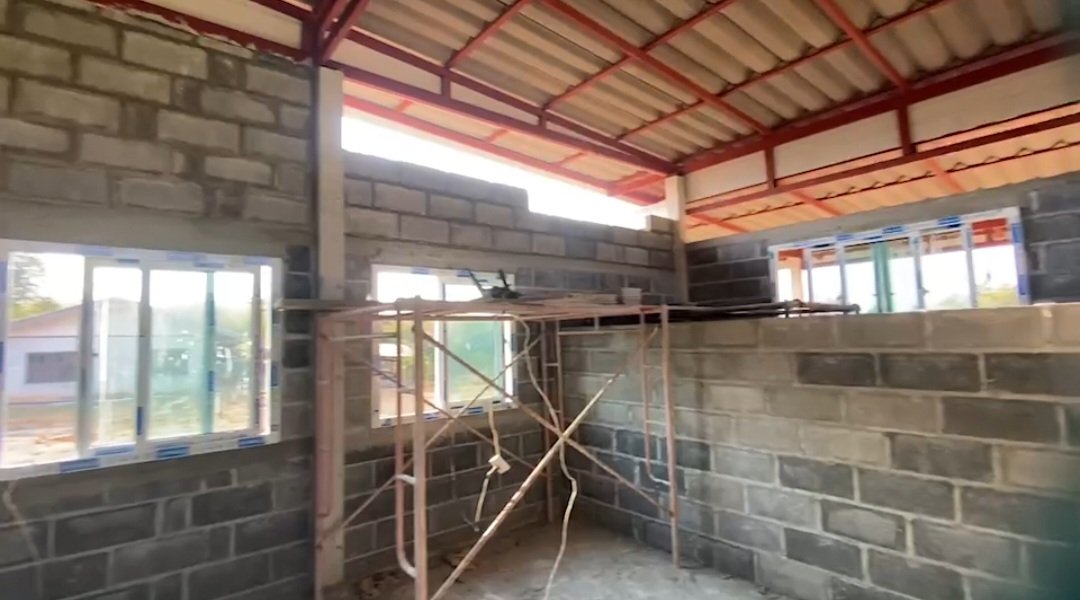

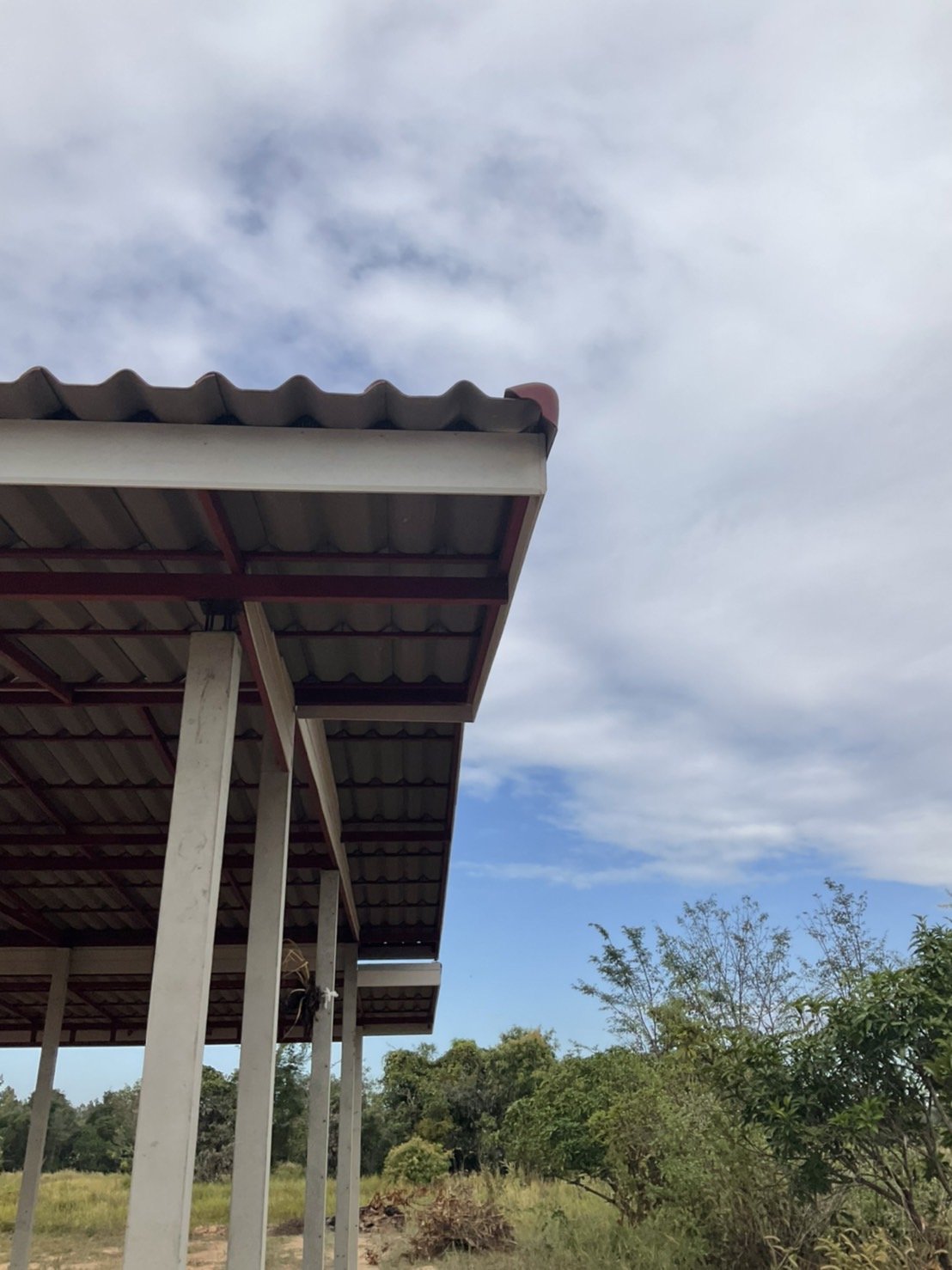

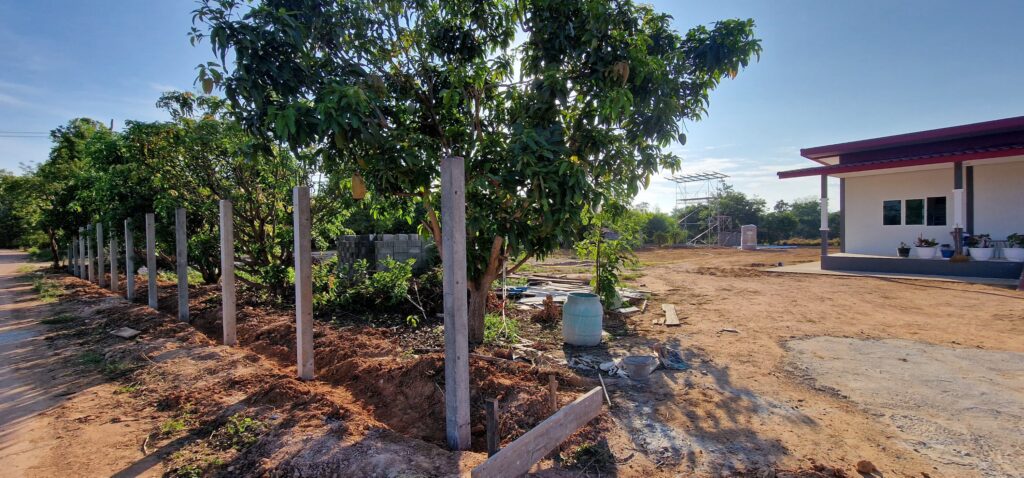

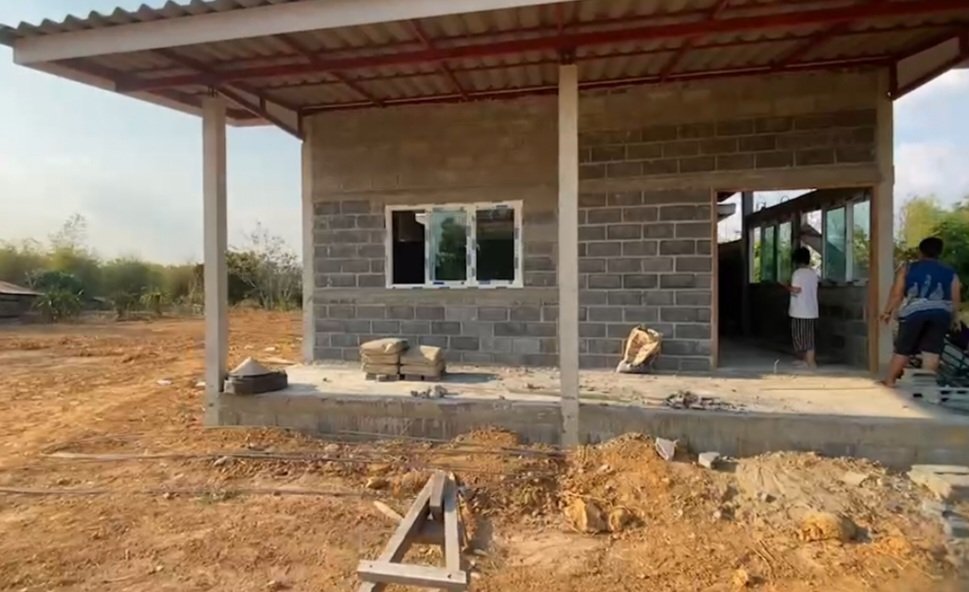

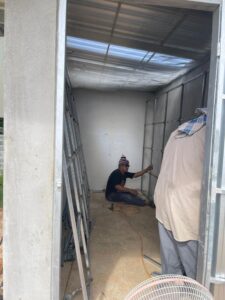

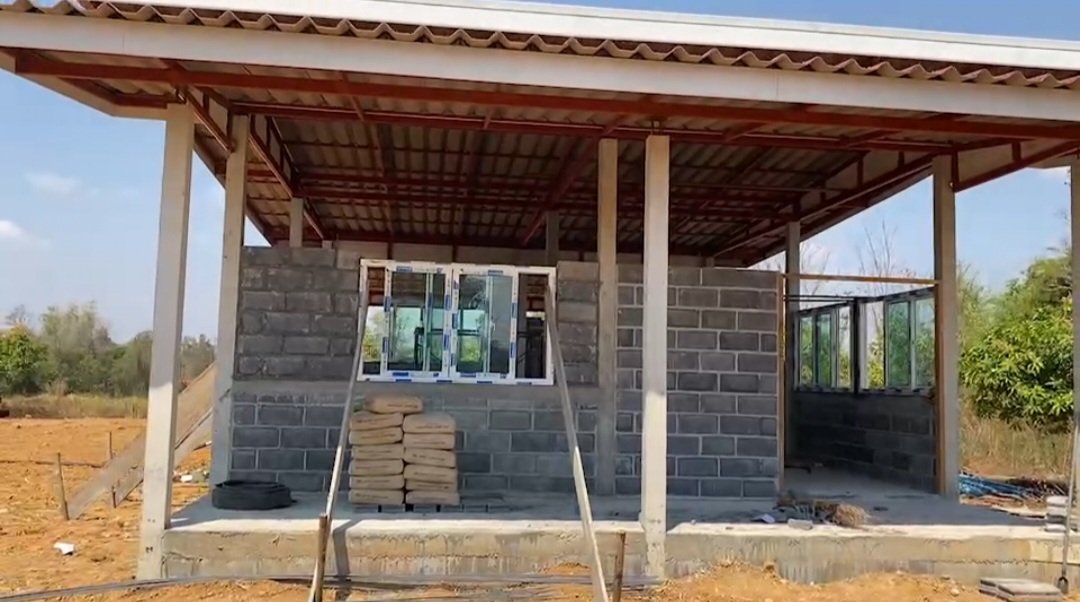

Sonntag,19.02.2023. Außenfassade komplett. Es geht an den Innenausbau.

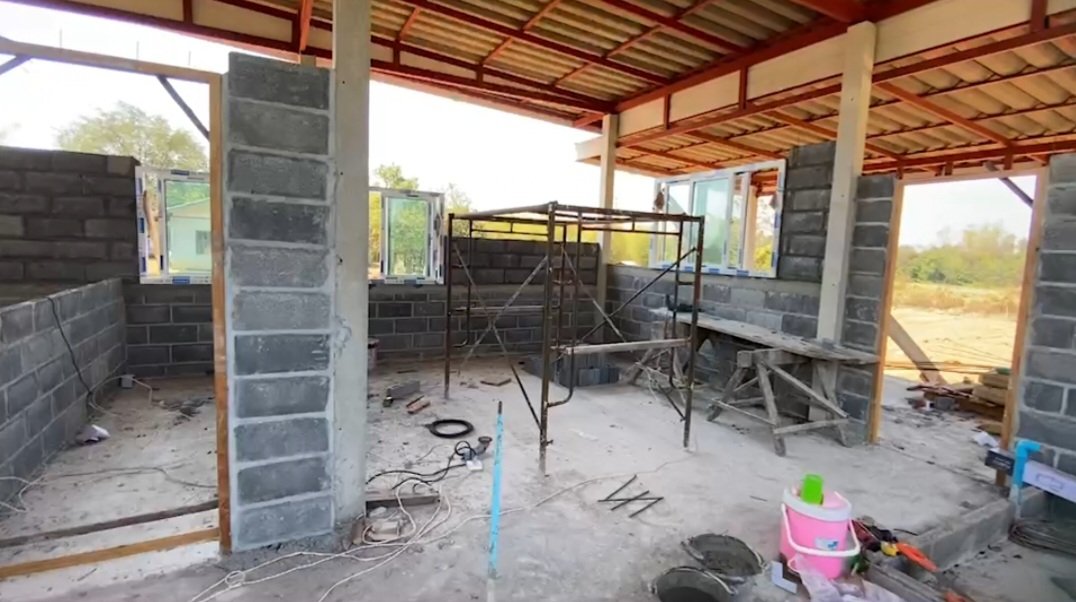

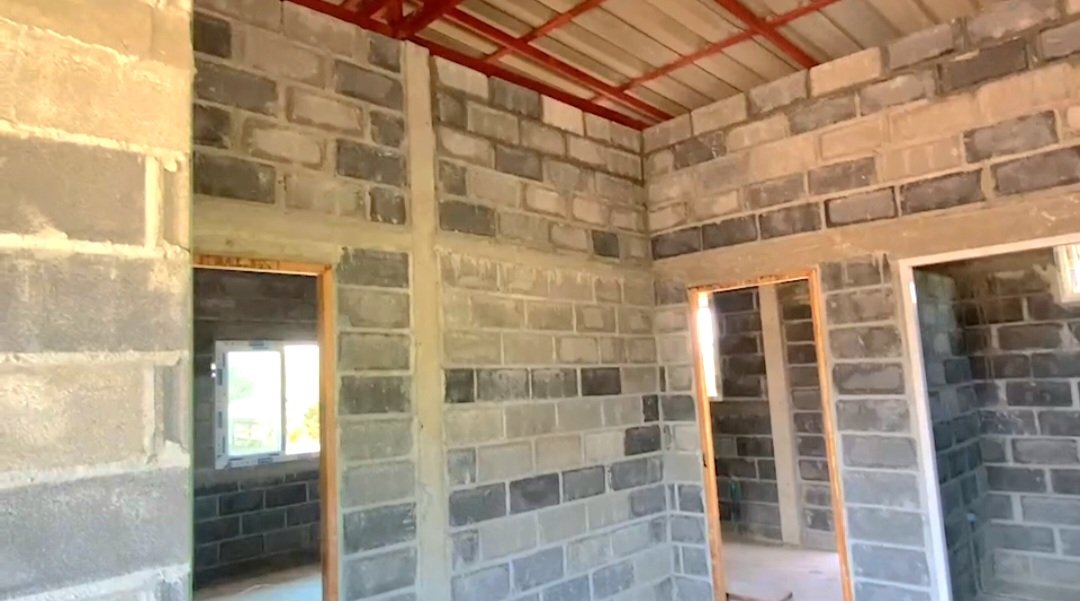

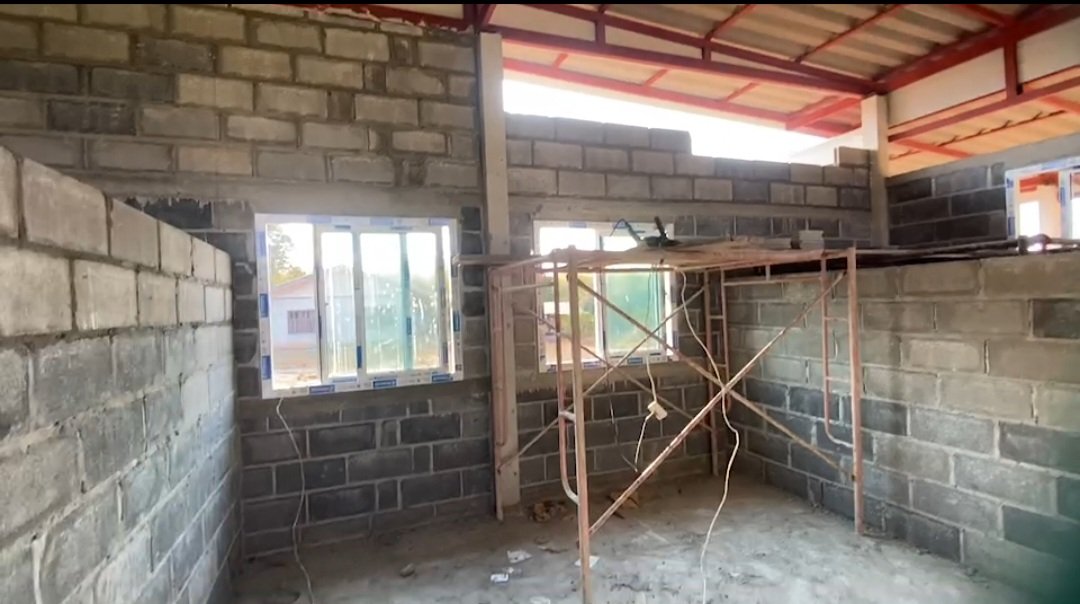

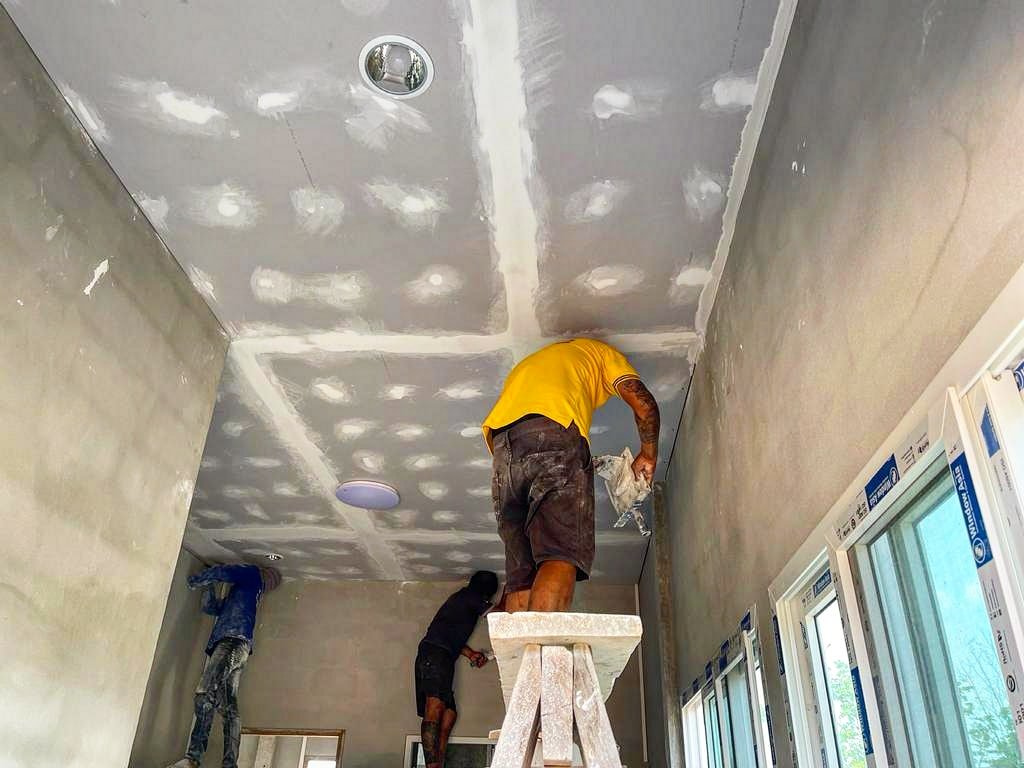

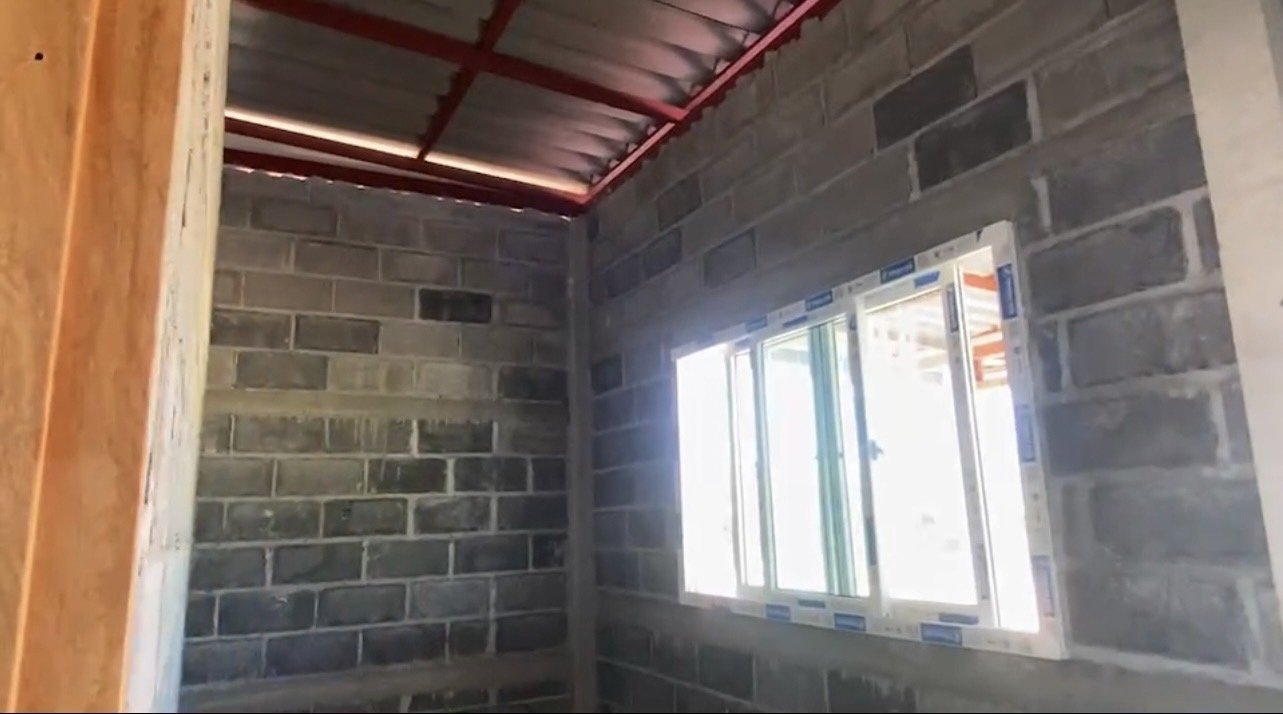

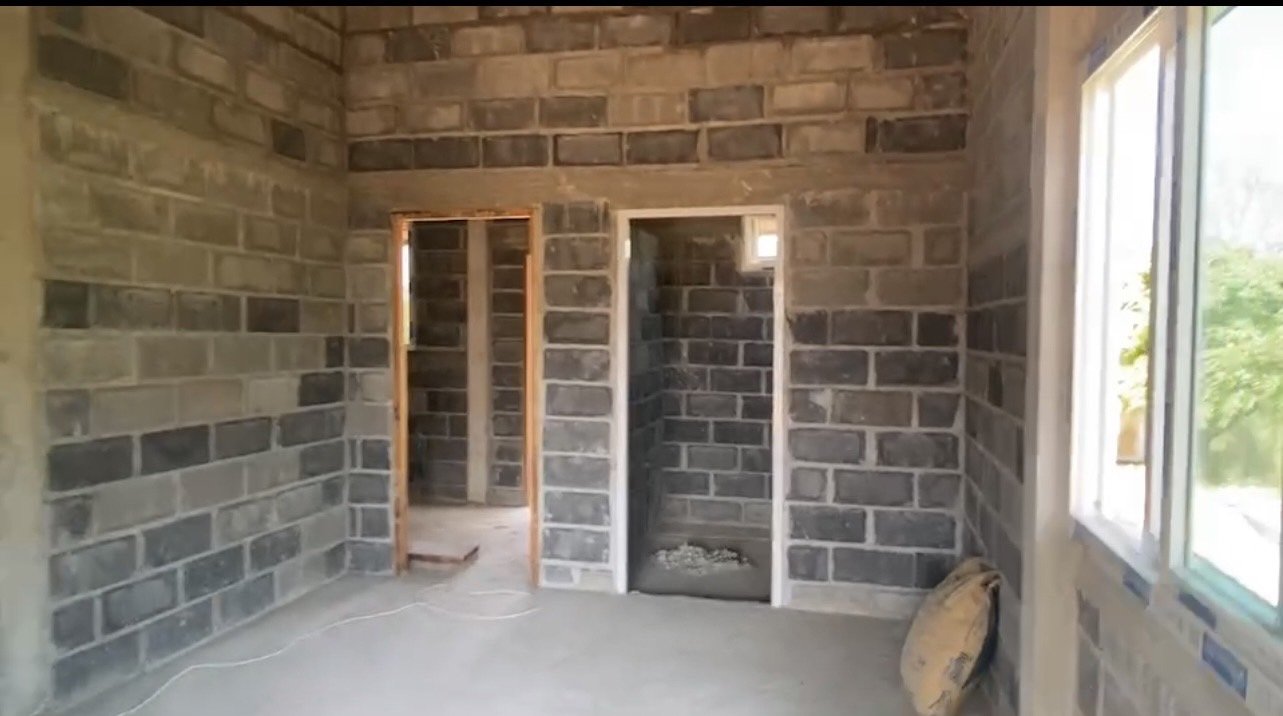

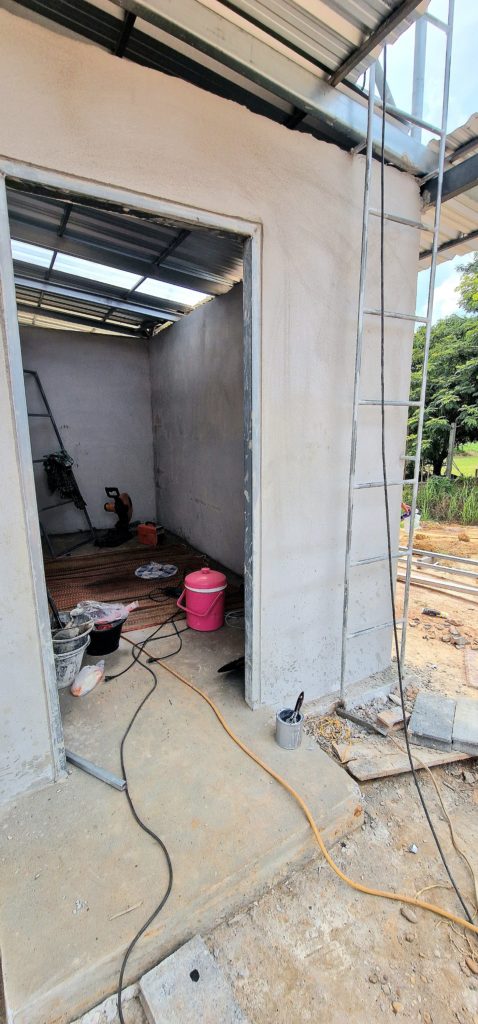

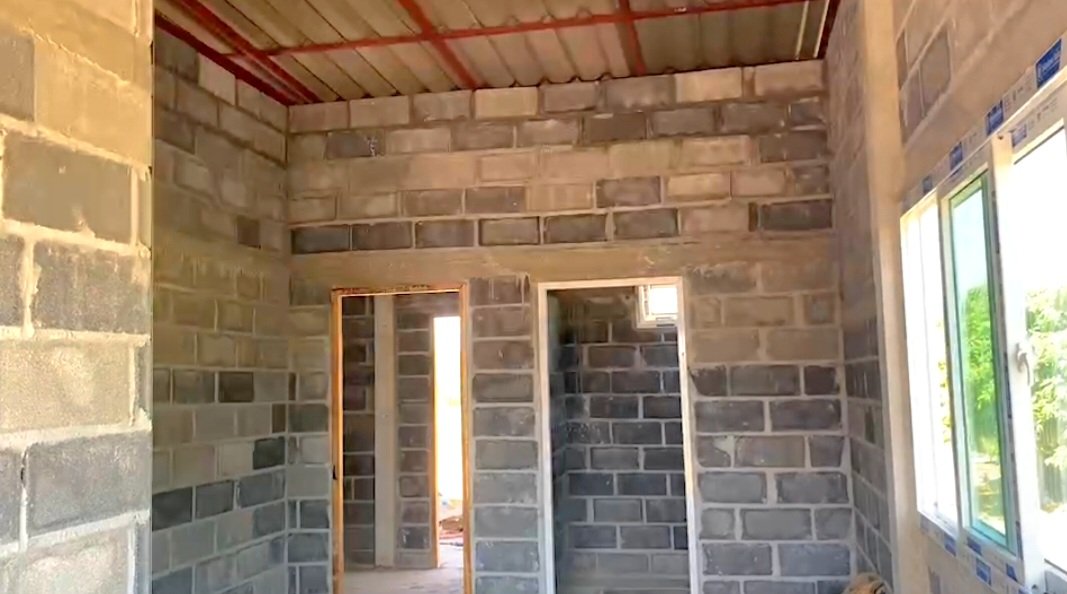

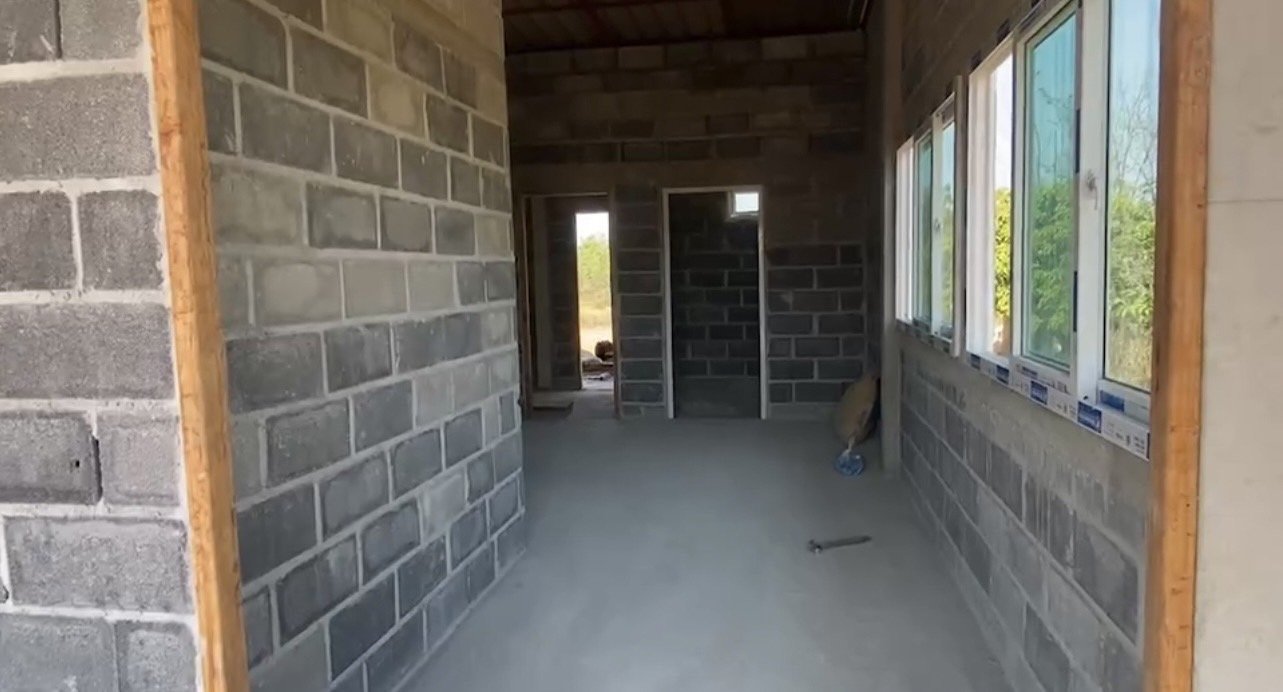

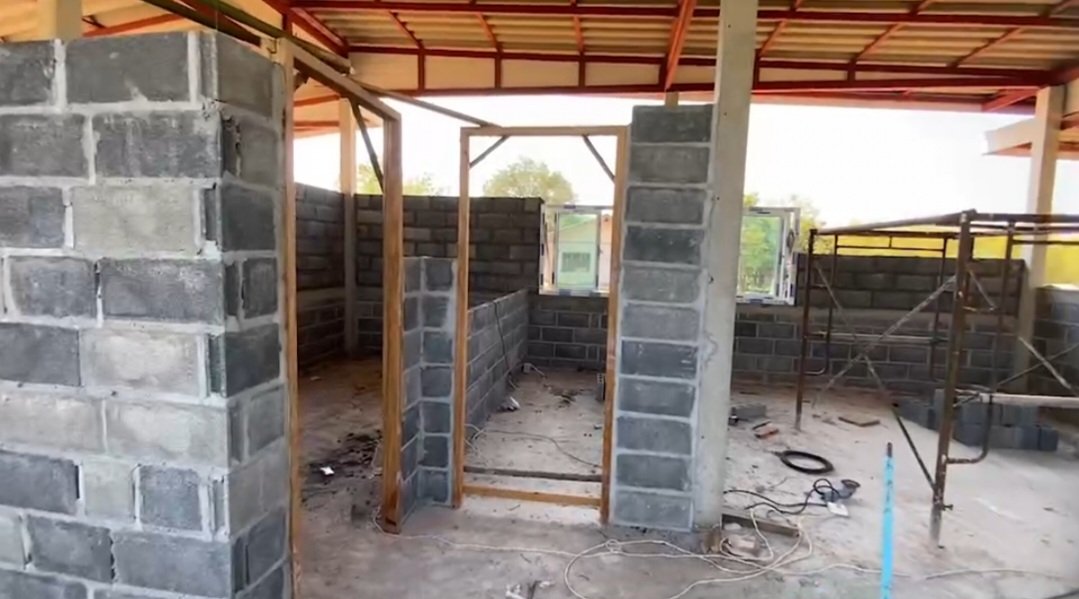

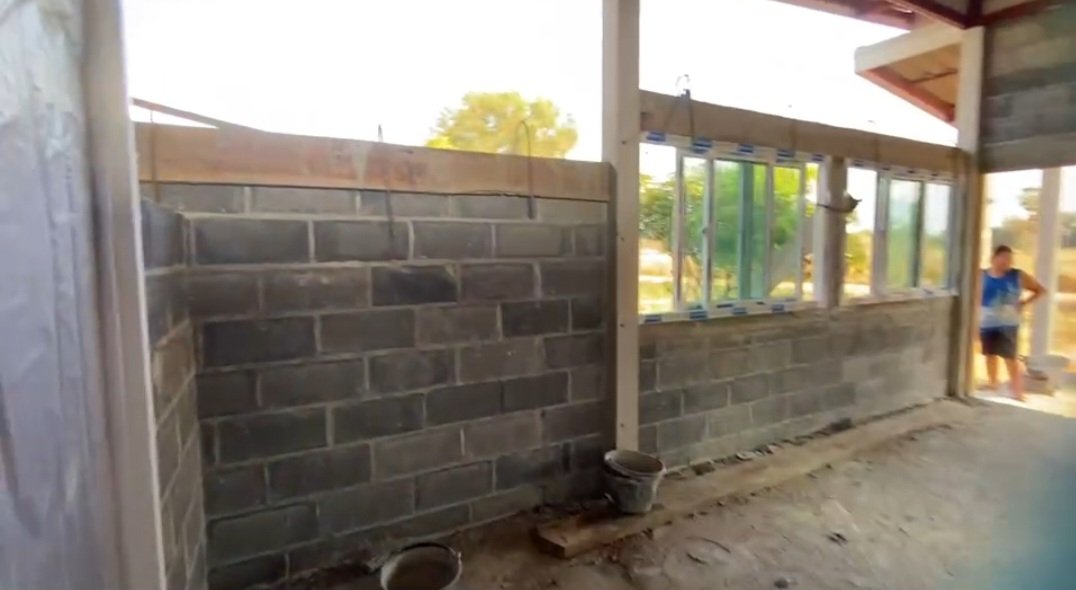

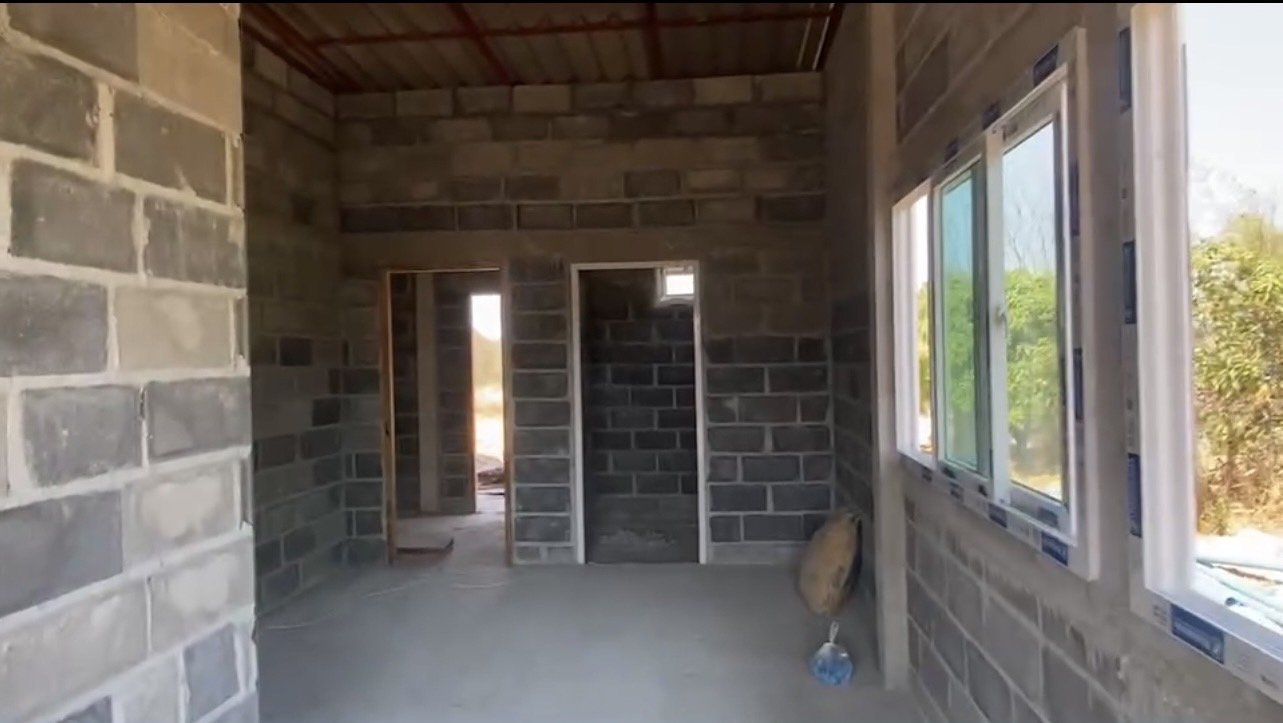

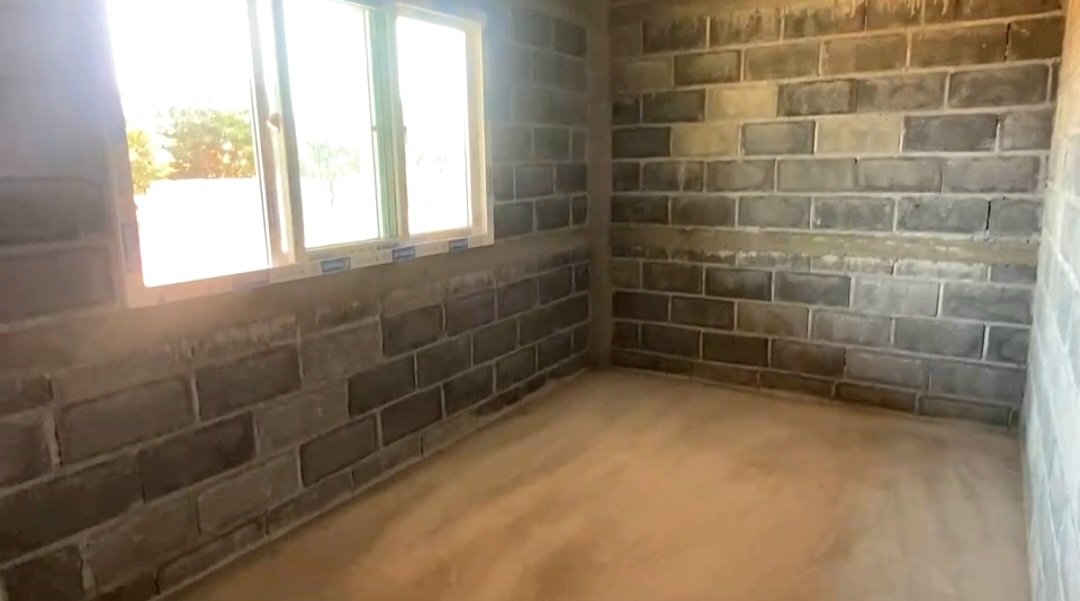

Mittwoch,22.02.2023. So – Innenwände stehen nun vollständig. Jetzt wird verputzt. Dann kommt die Elektrik und dann wird die Decke eingezogen.

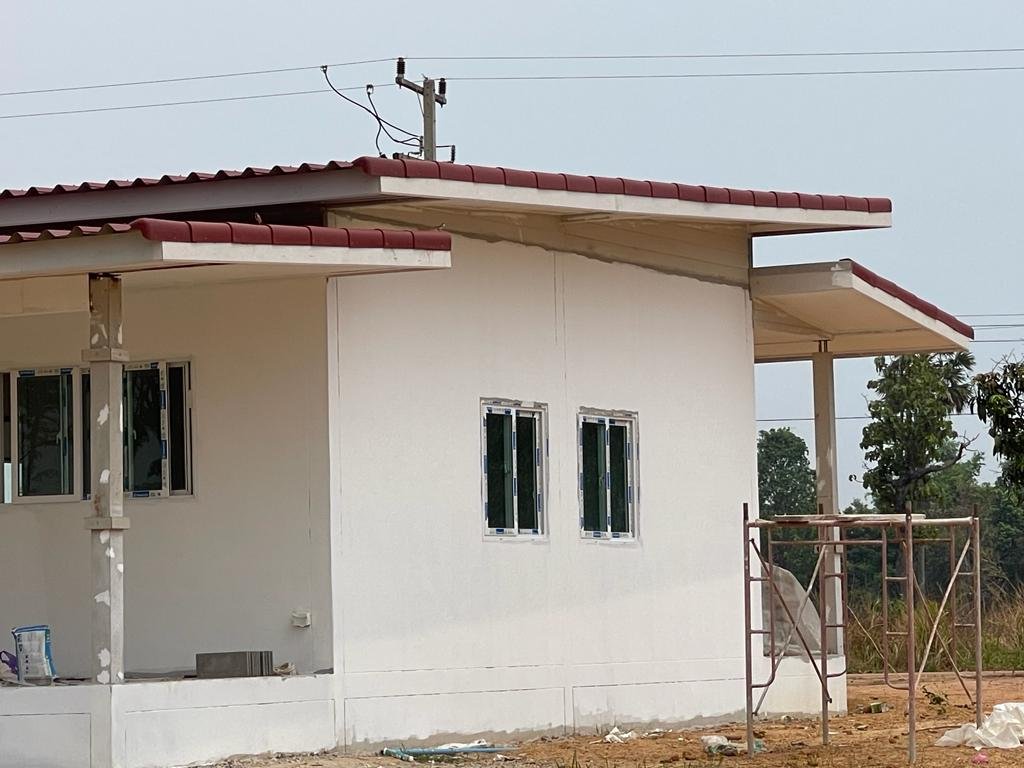

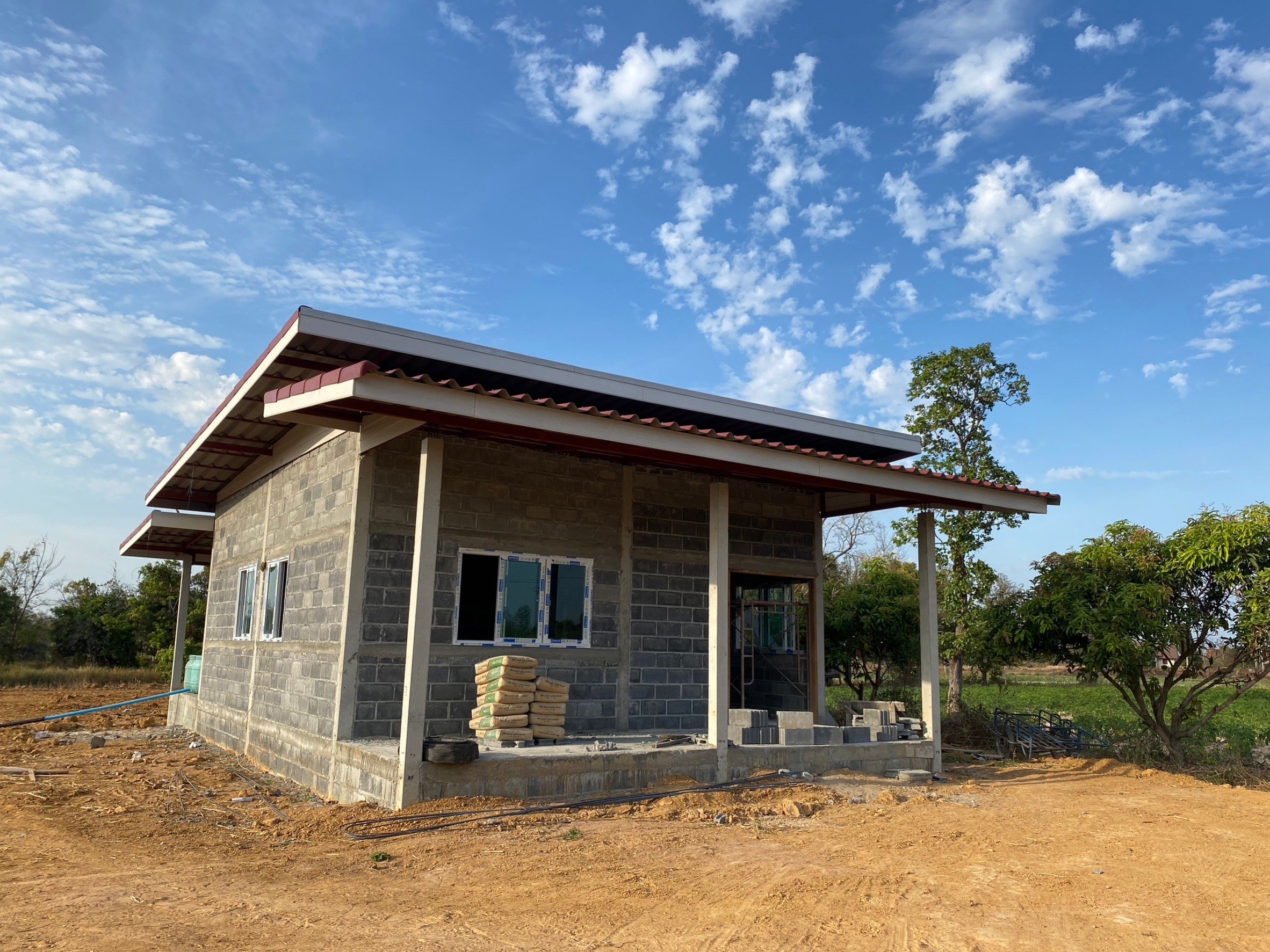

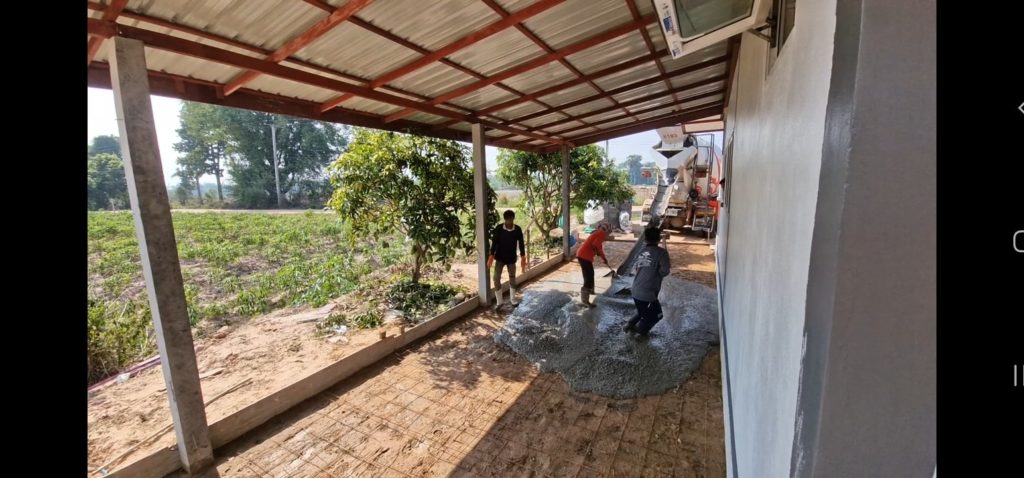

Donnerstag,23.02.2023. Zusammenfassung des aktuellen Standes und der letzten Wochen der Arbeit

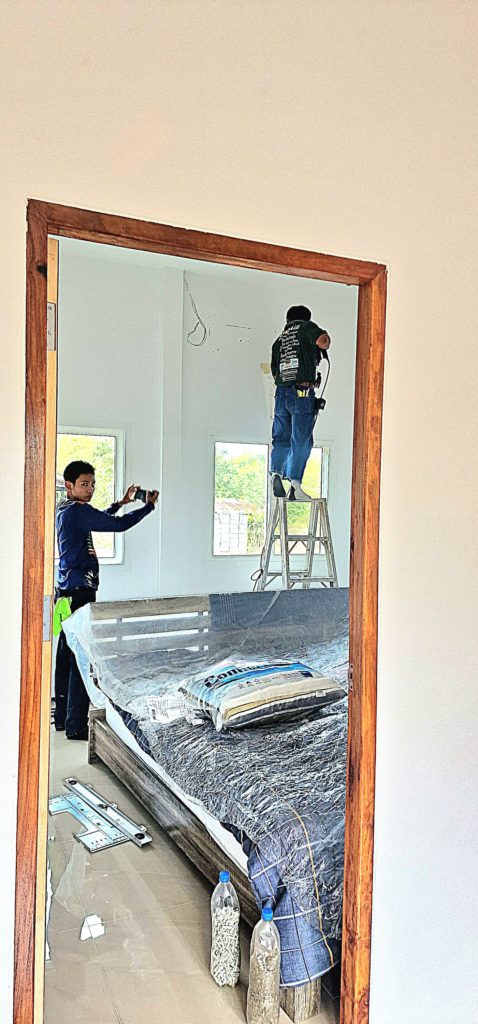

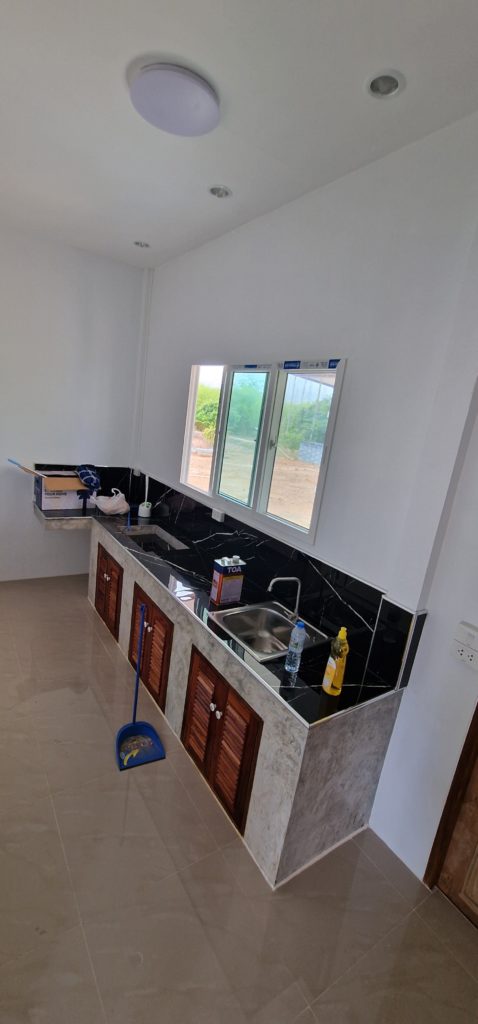

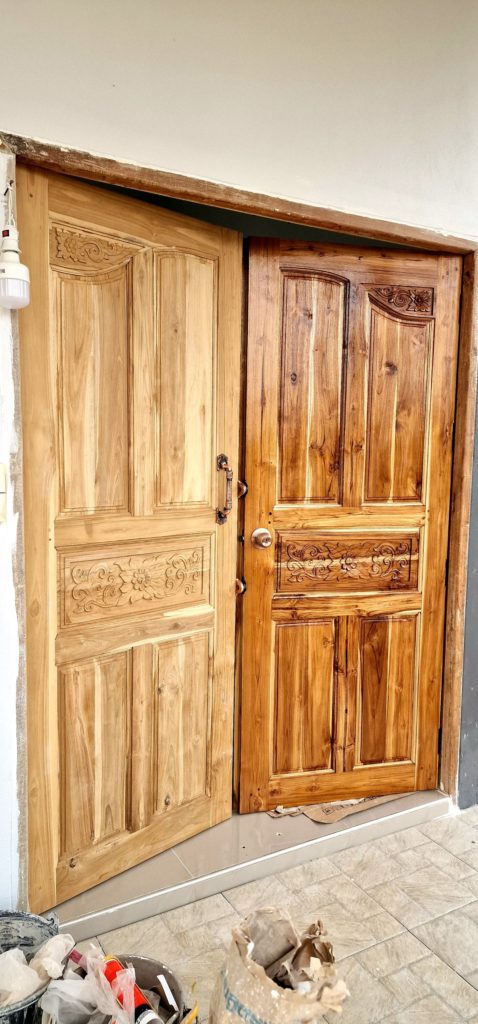

Dienstag,18.04.2023. Ein Tag vor meiner Abreise nach Thailand kommen die angefertigten Holztüren für die Küchenzeile und werden nach und bach eingebaut

Samstag,20.04.2023. Selbst ist der Mann. Bei 40 Grad wird lasiert und lackiert was das Zeug hält. Bloss nicht in den Lack/Lasur tropfen…

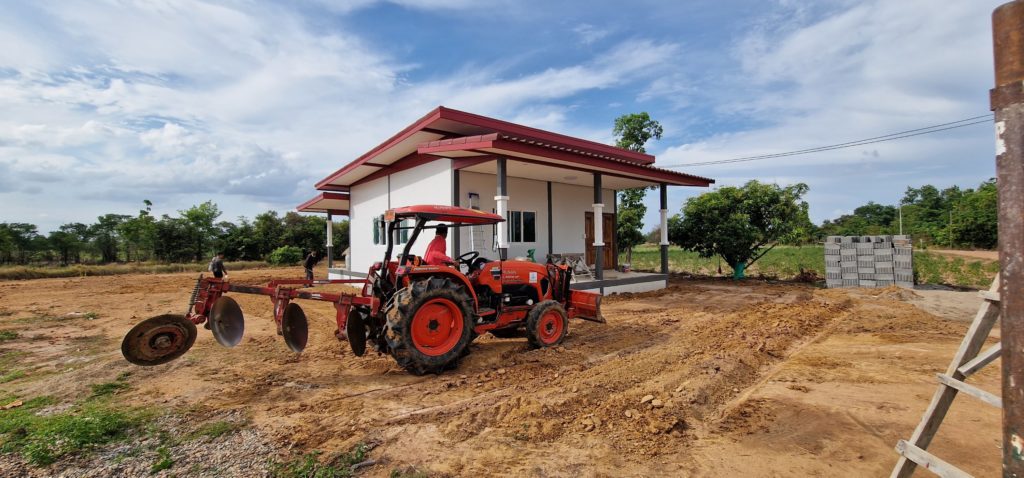

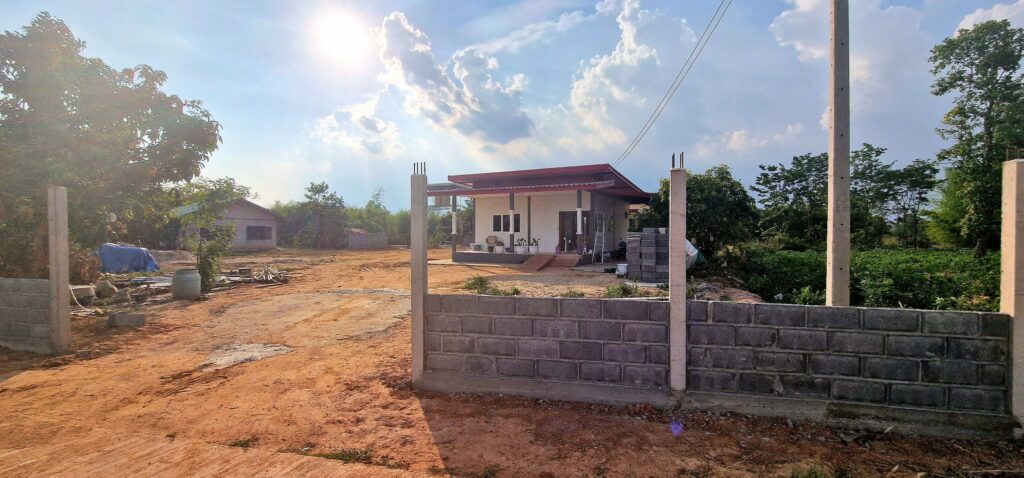

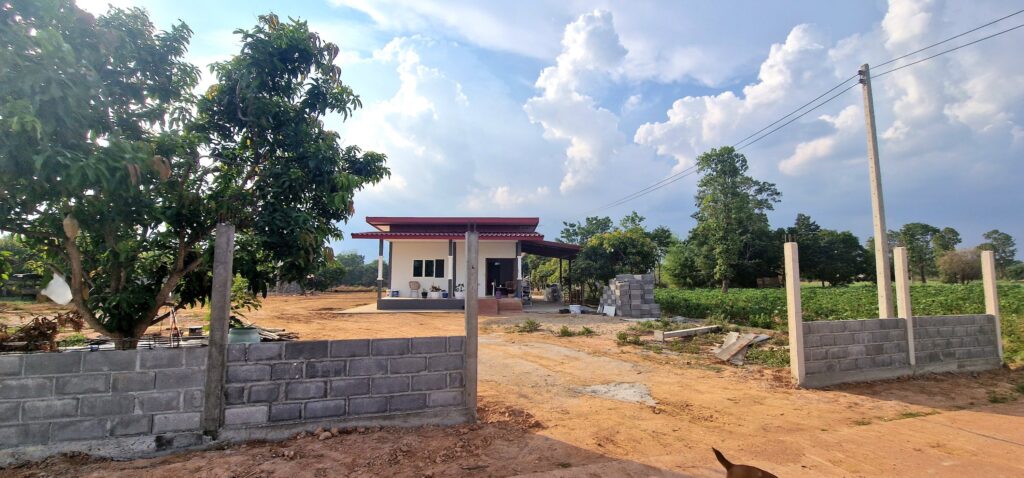

Sonntag, 30.04.2023 Zwei Monate war das Ausweichbauquartier das THE BEST RESIDENCE in Mukdahan. Nun steht der Umzug ins neue „fertige Haus“ an.

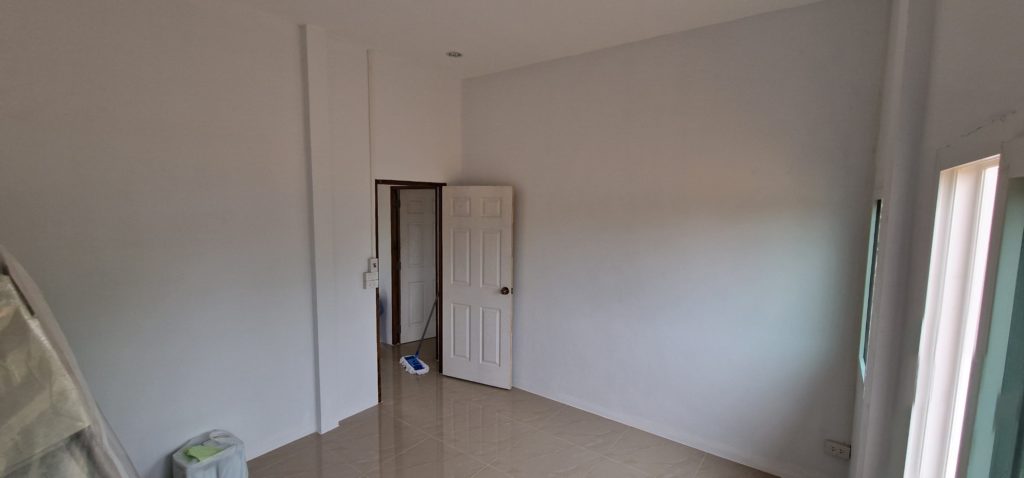

Montag,01.05.2023. Einzug. Nun wird ausgepackt und zusammengeschraubt und eingerichtet. Leider immer noch kein Strom, weil die Behörden extrem ruhig und entspannt arbeiten. Hinzu kommt, dass diese Woche schon wieder zwei Feiertage sind……. Jedenfalls ist gestern alles Bestellte gekommen und damit ist erstmal genug zu tun.

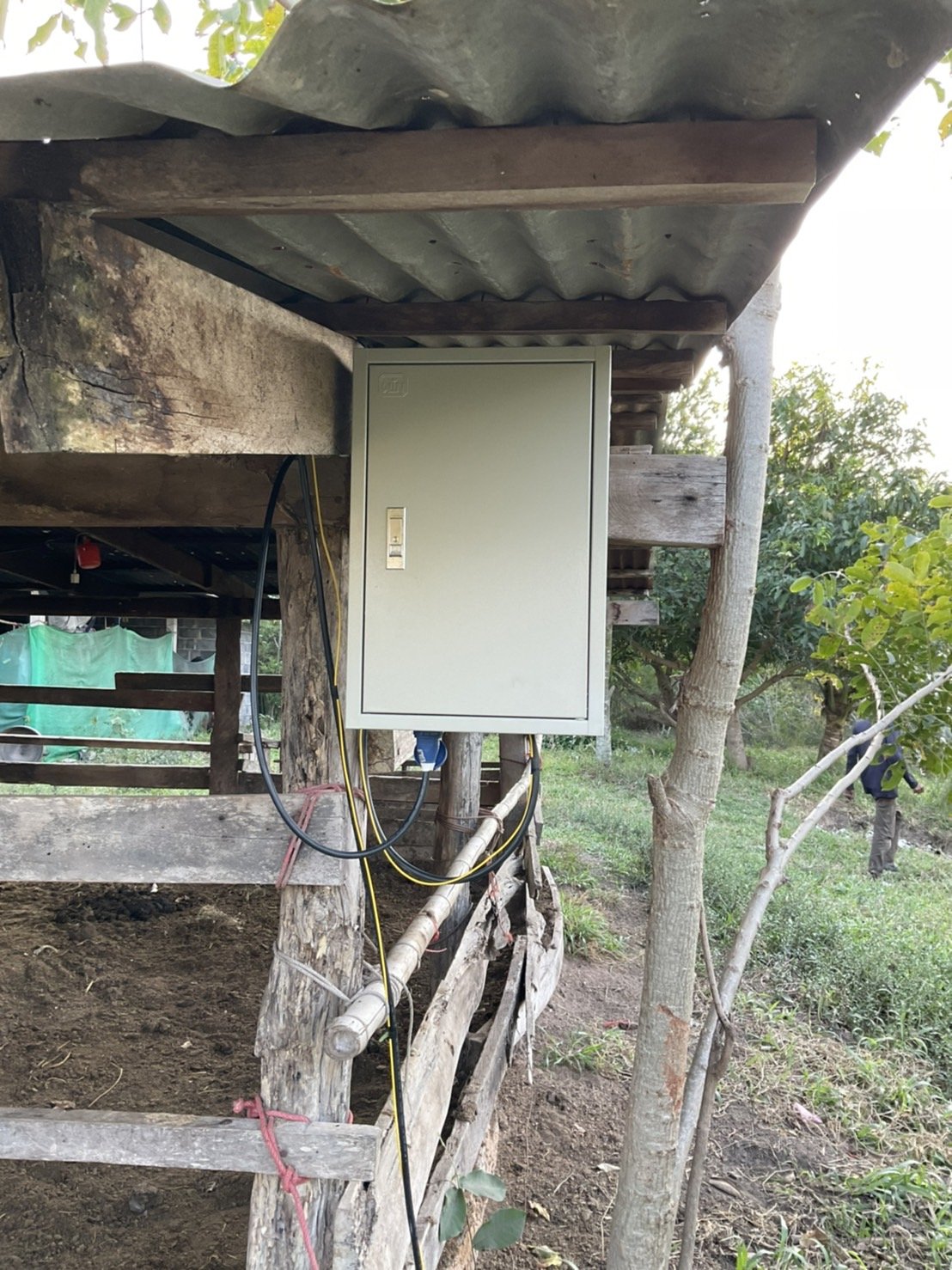

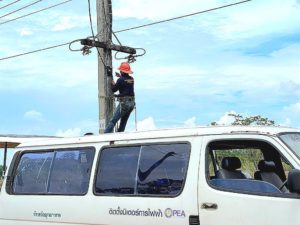

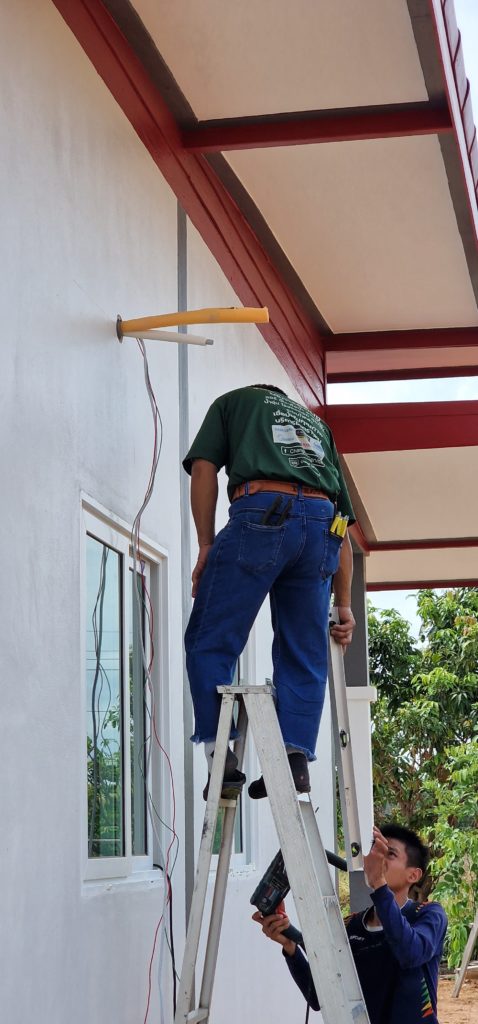

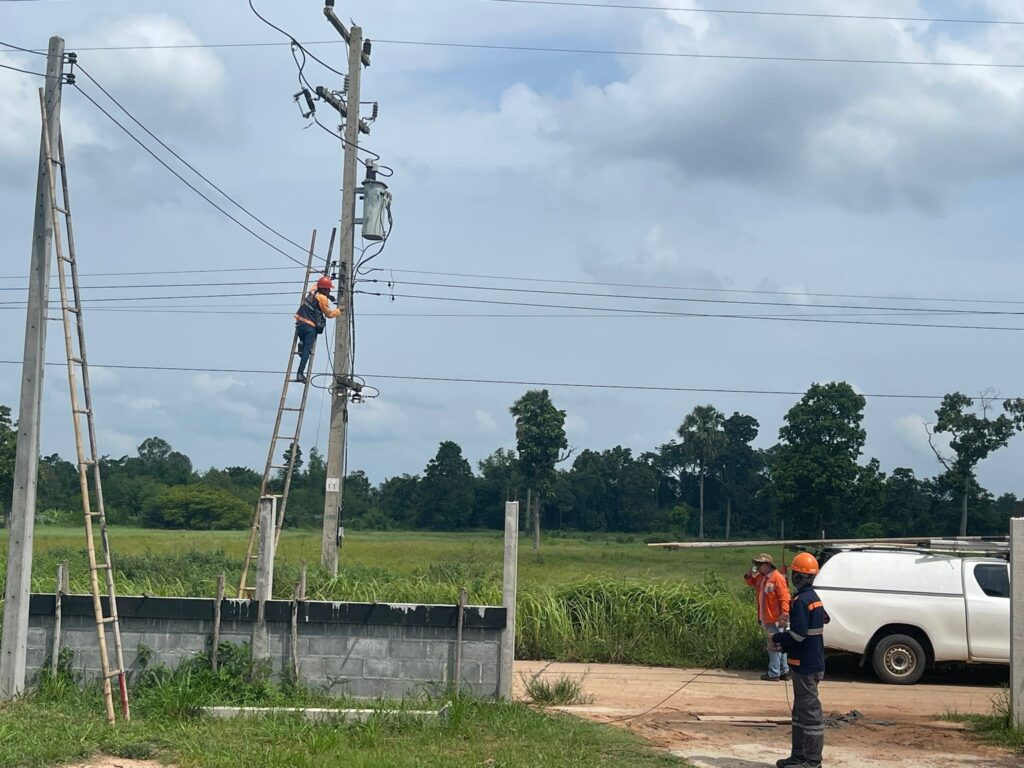

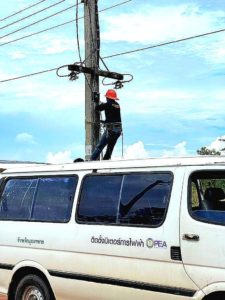

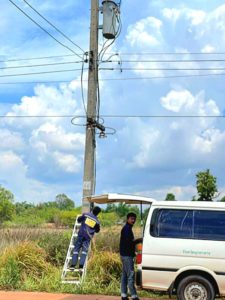

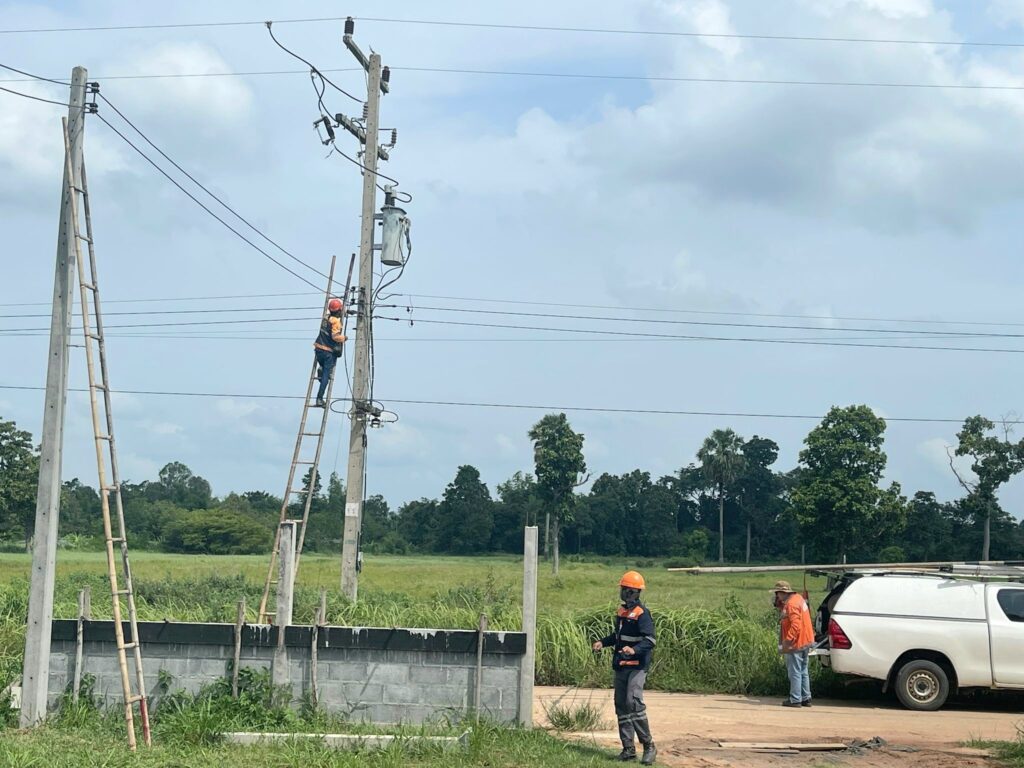

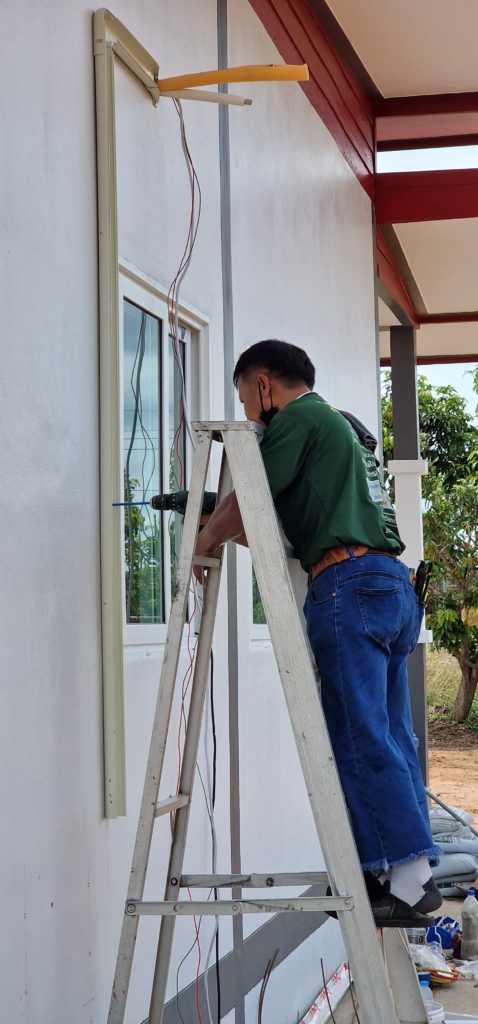

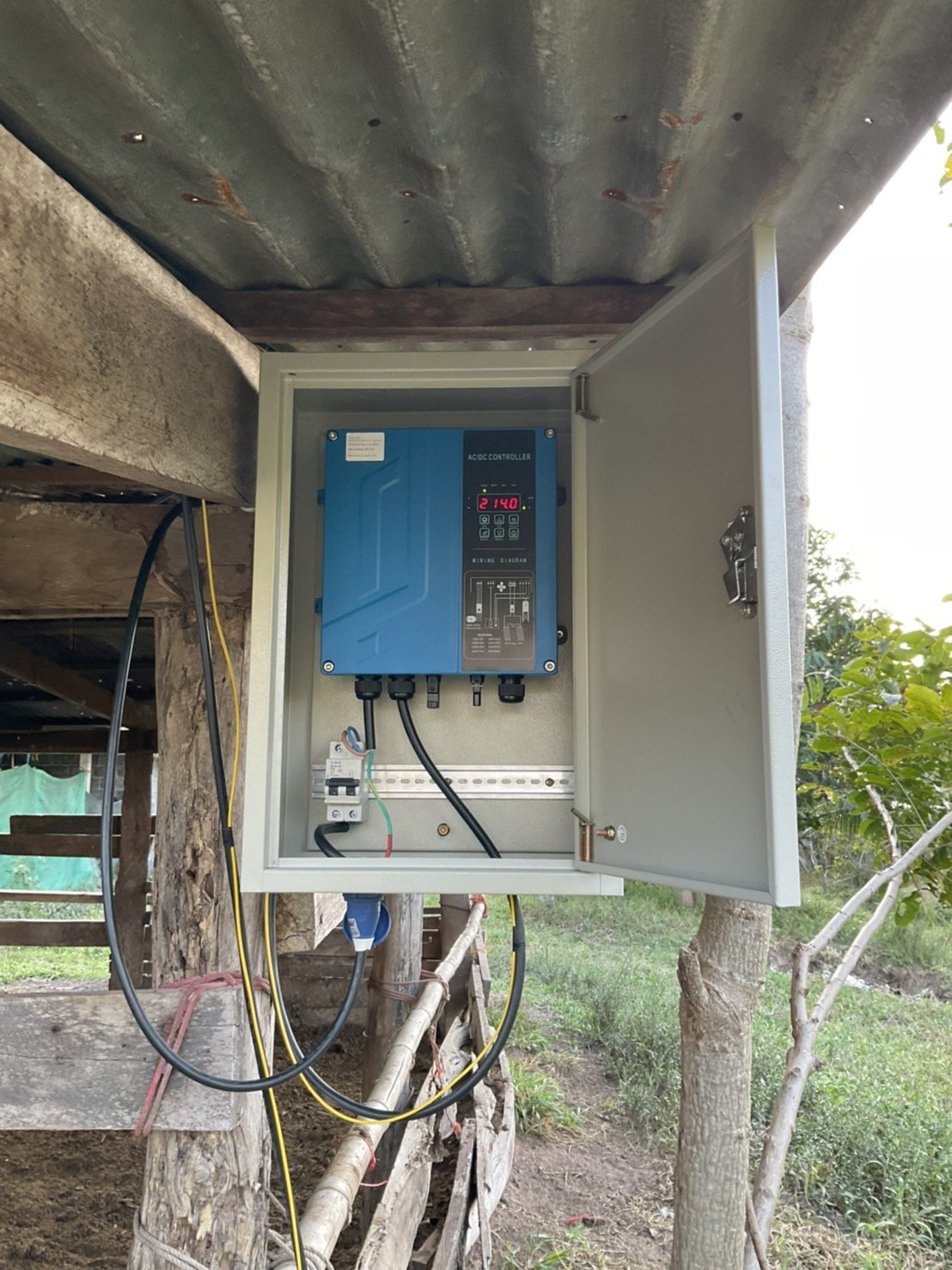

Montag, 08.05.2023 – Strom beantragt bei der PEA (Provincial Electricity Authority) Mukdahan. Am gleichen Tag durch gute Beziehung freigegeben und am Donnerstag, 11.05.2023 kamen die PEA Mitarbeiter und schlossen den Stromzähler an der Stromleitungssäule 14 vor dem Haus an.

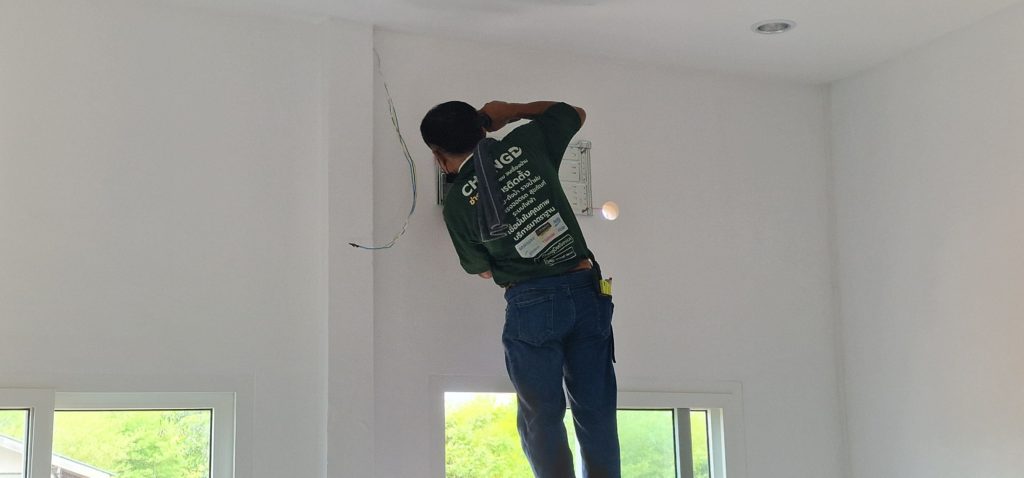

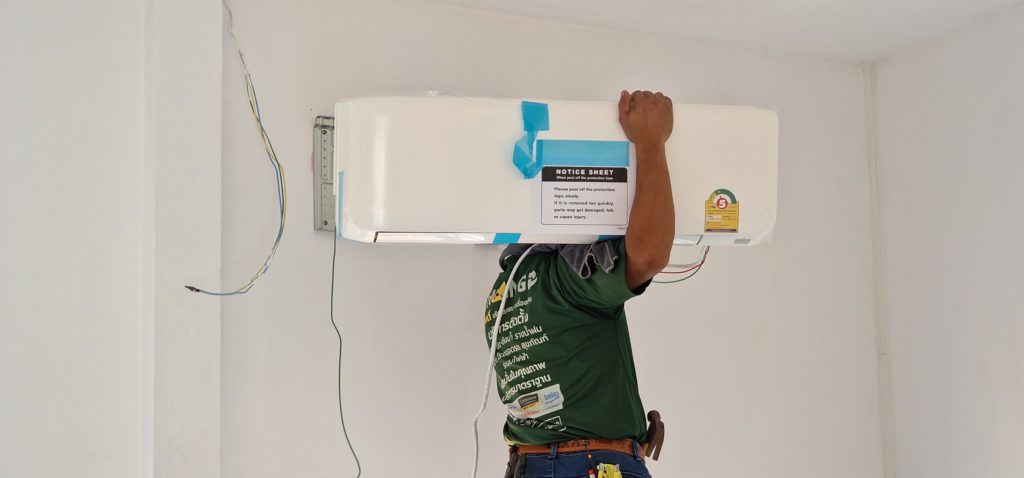

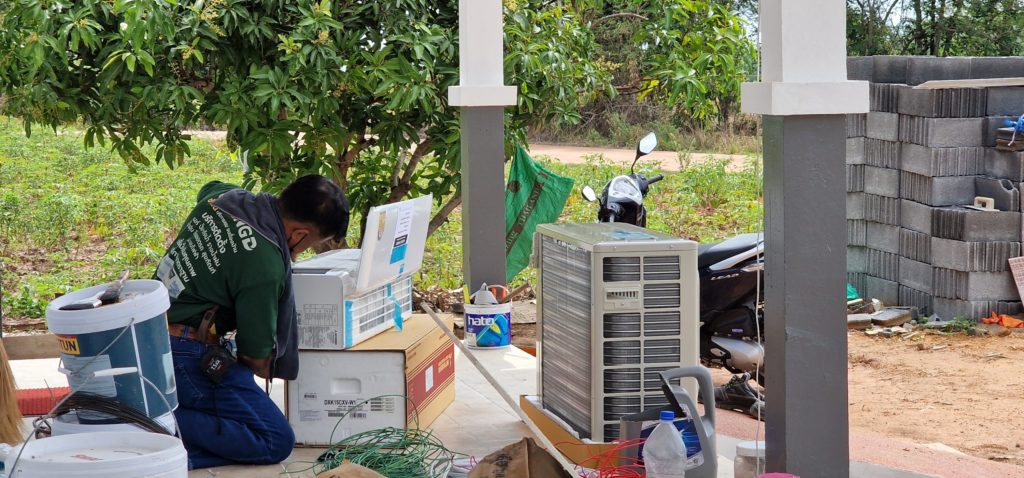

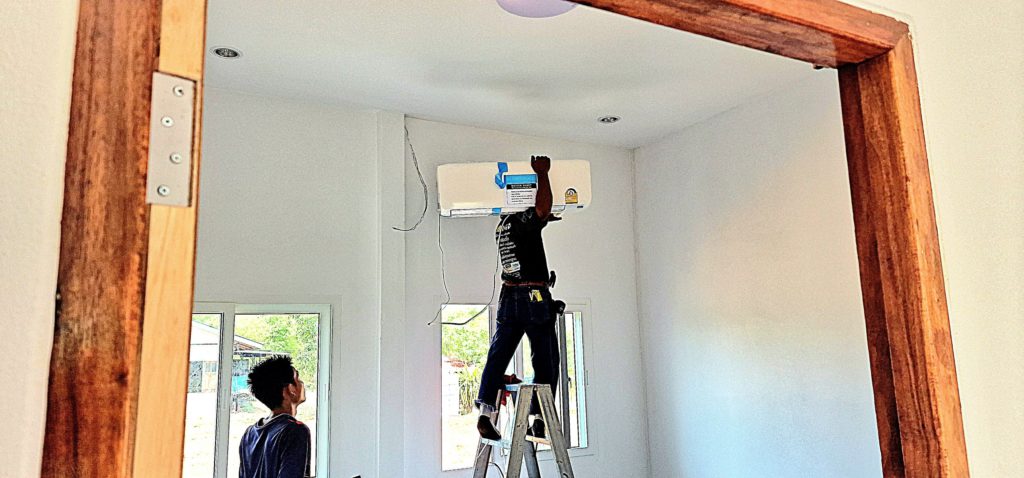

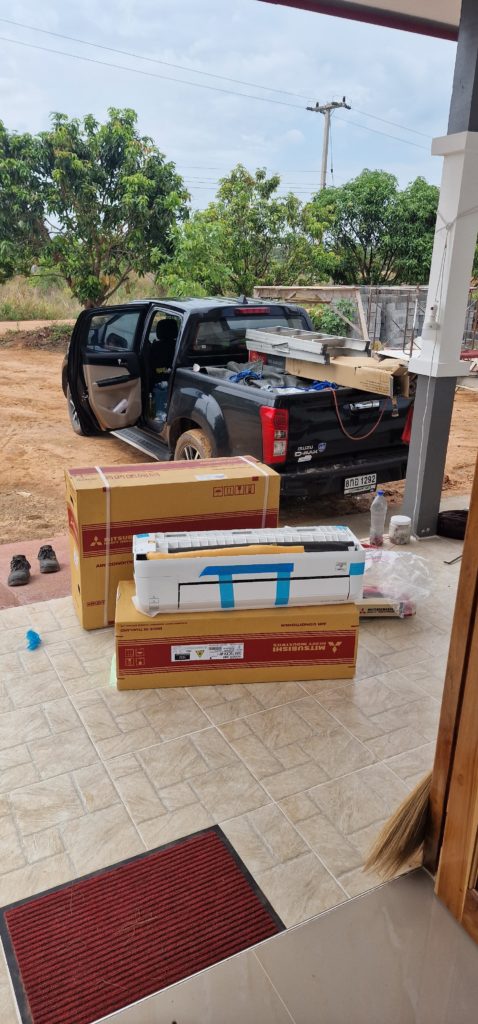

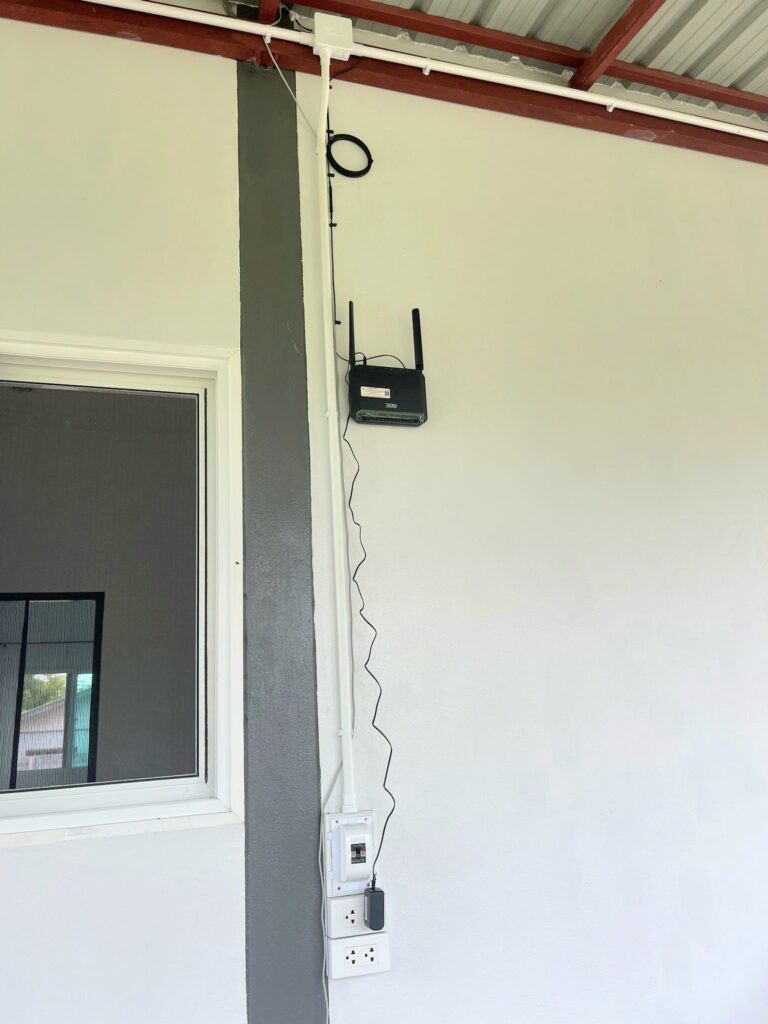

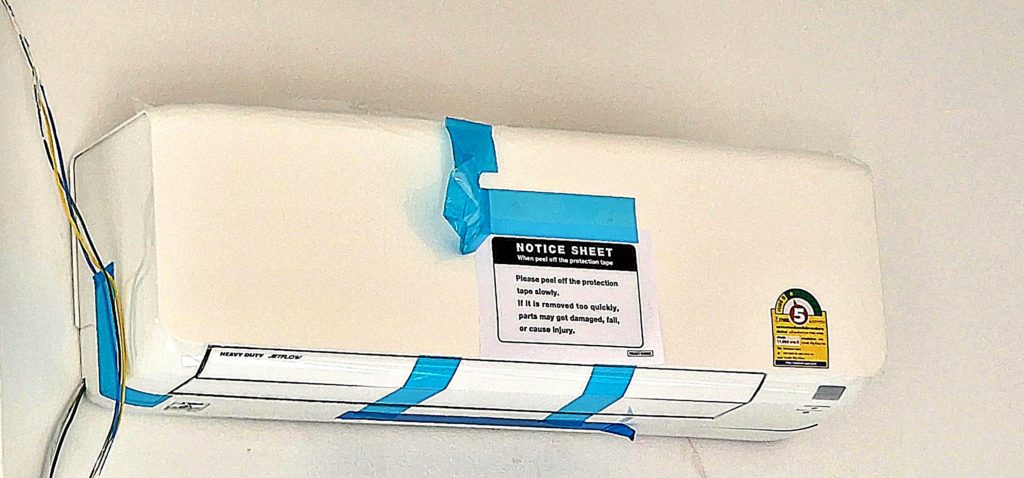

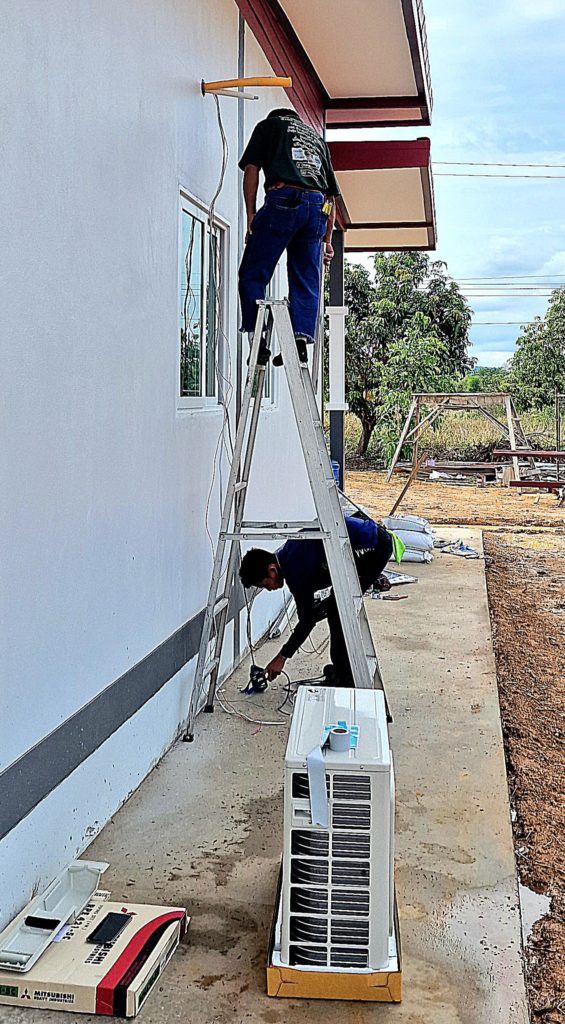

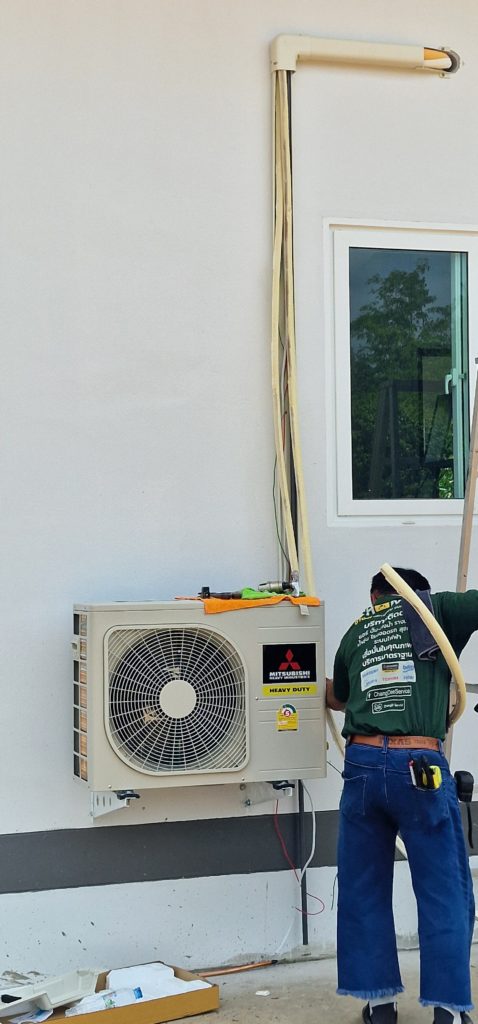

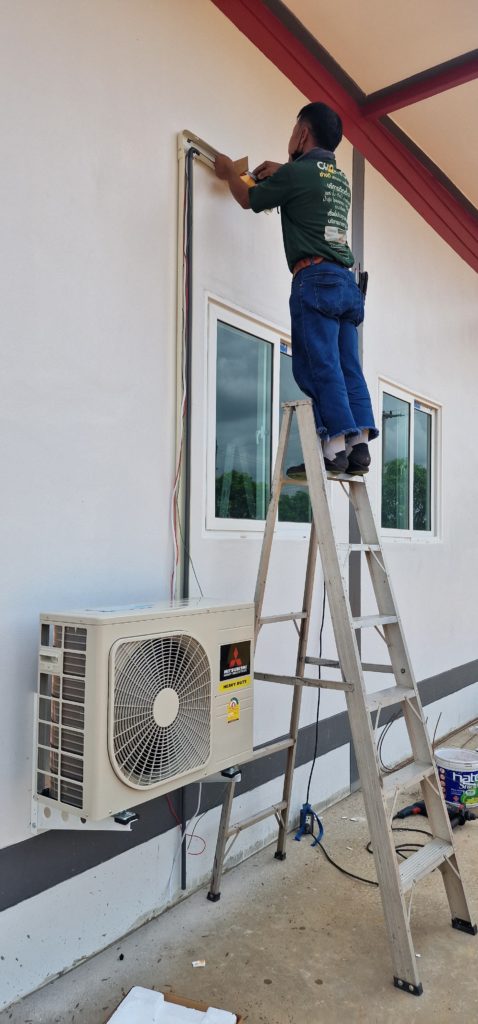

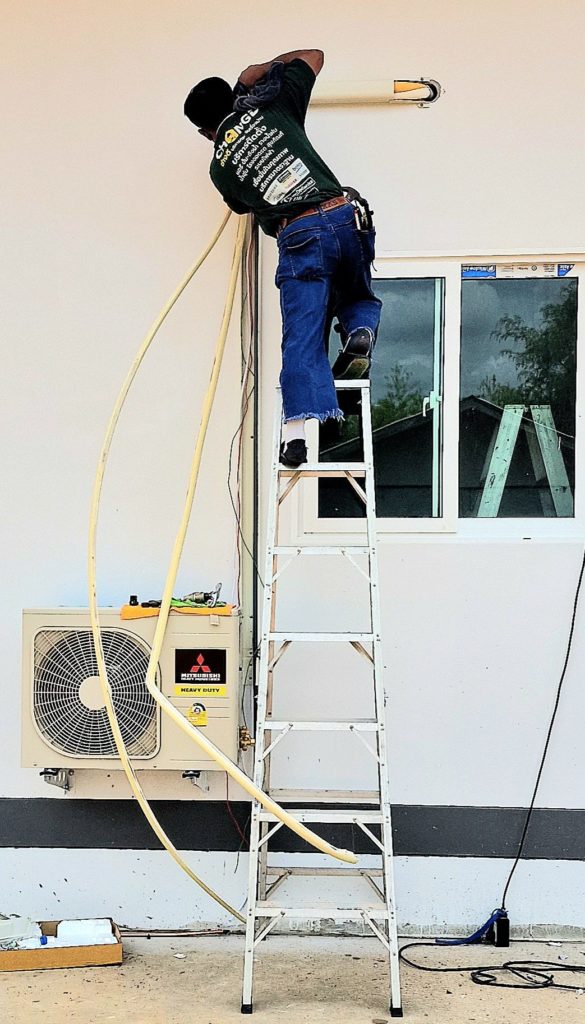

Freitag, 12.05.2023. Sofort am nächsten Morgen kommt die AIRCONDITION Firma, denn das Aircondition war inklusive Montage! Leider den Motagetermin oft verschoben, weil der Strom fehlte!

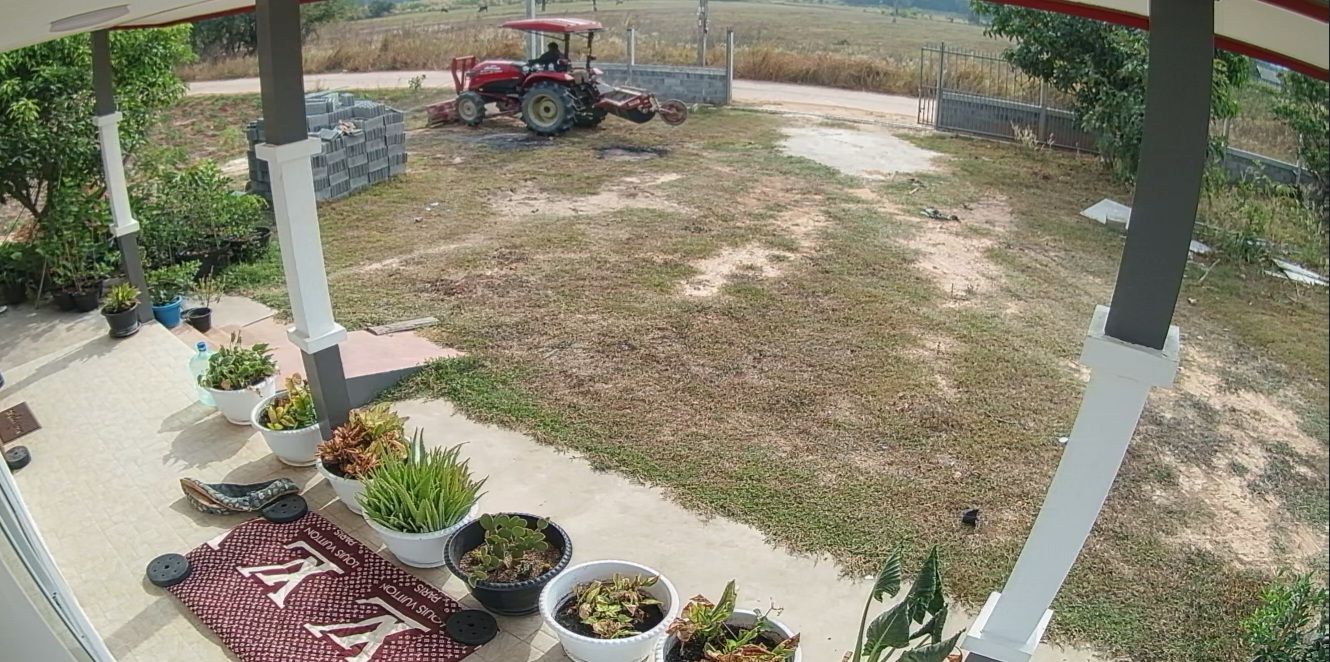

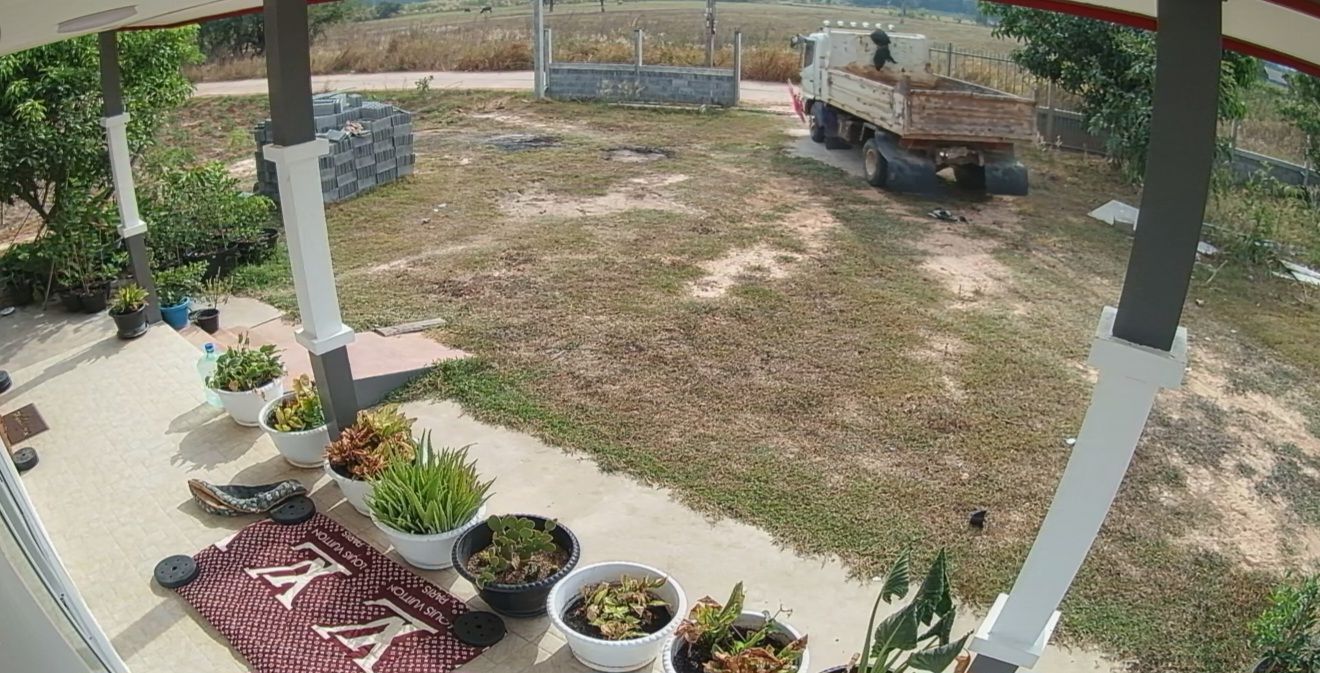

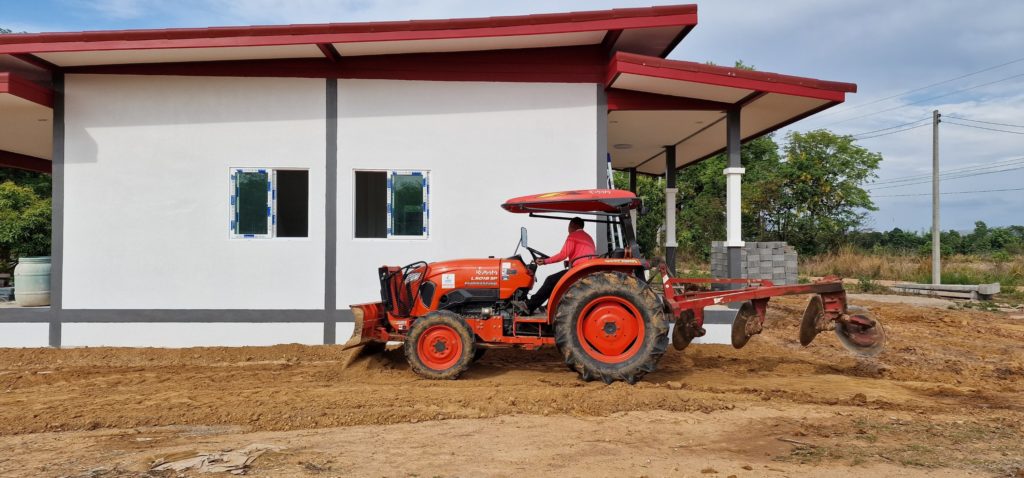

Donnerstag, 19.05.2023 mal ein aktueller Stand als kleiner Rundumblick.

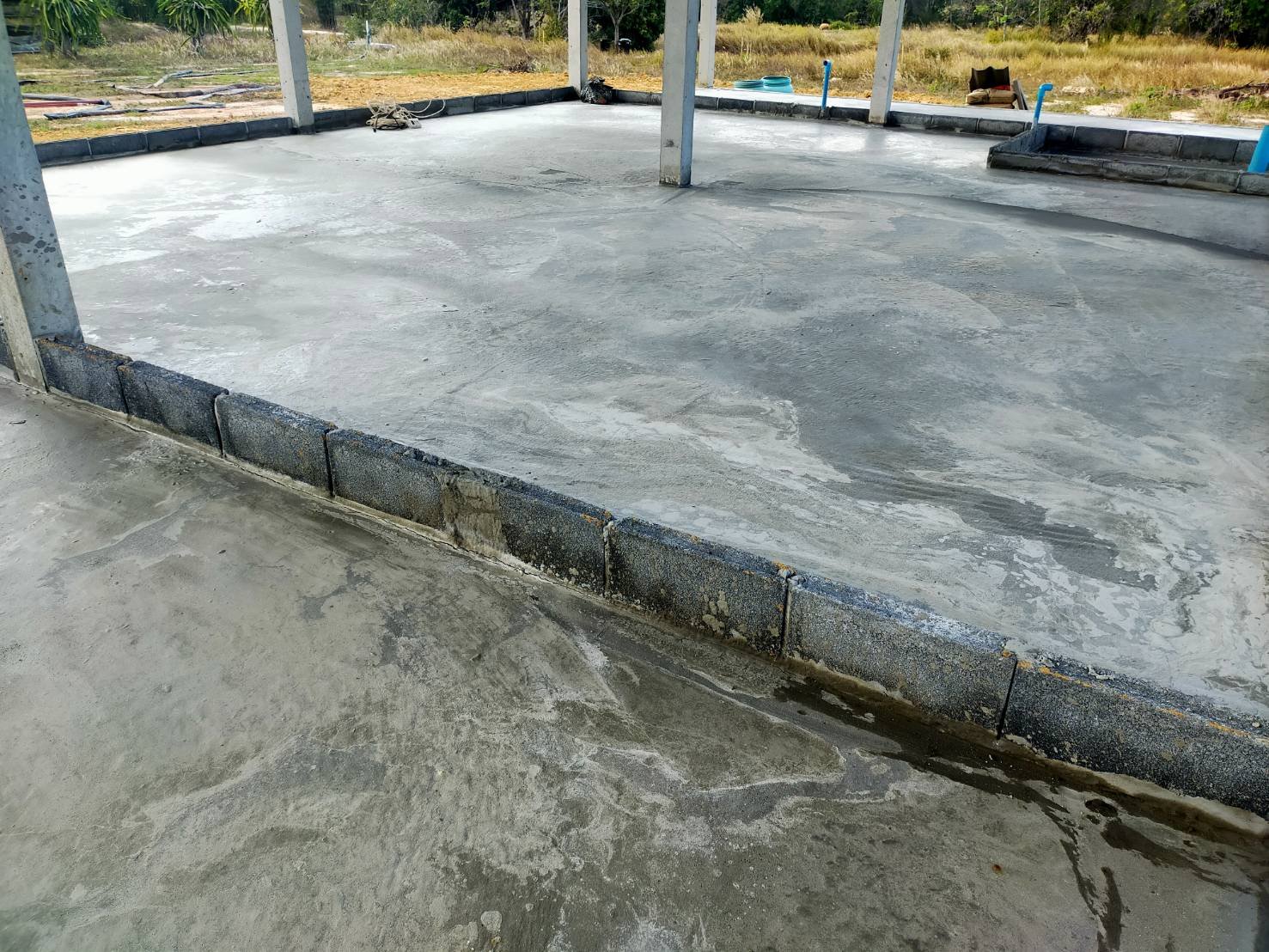

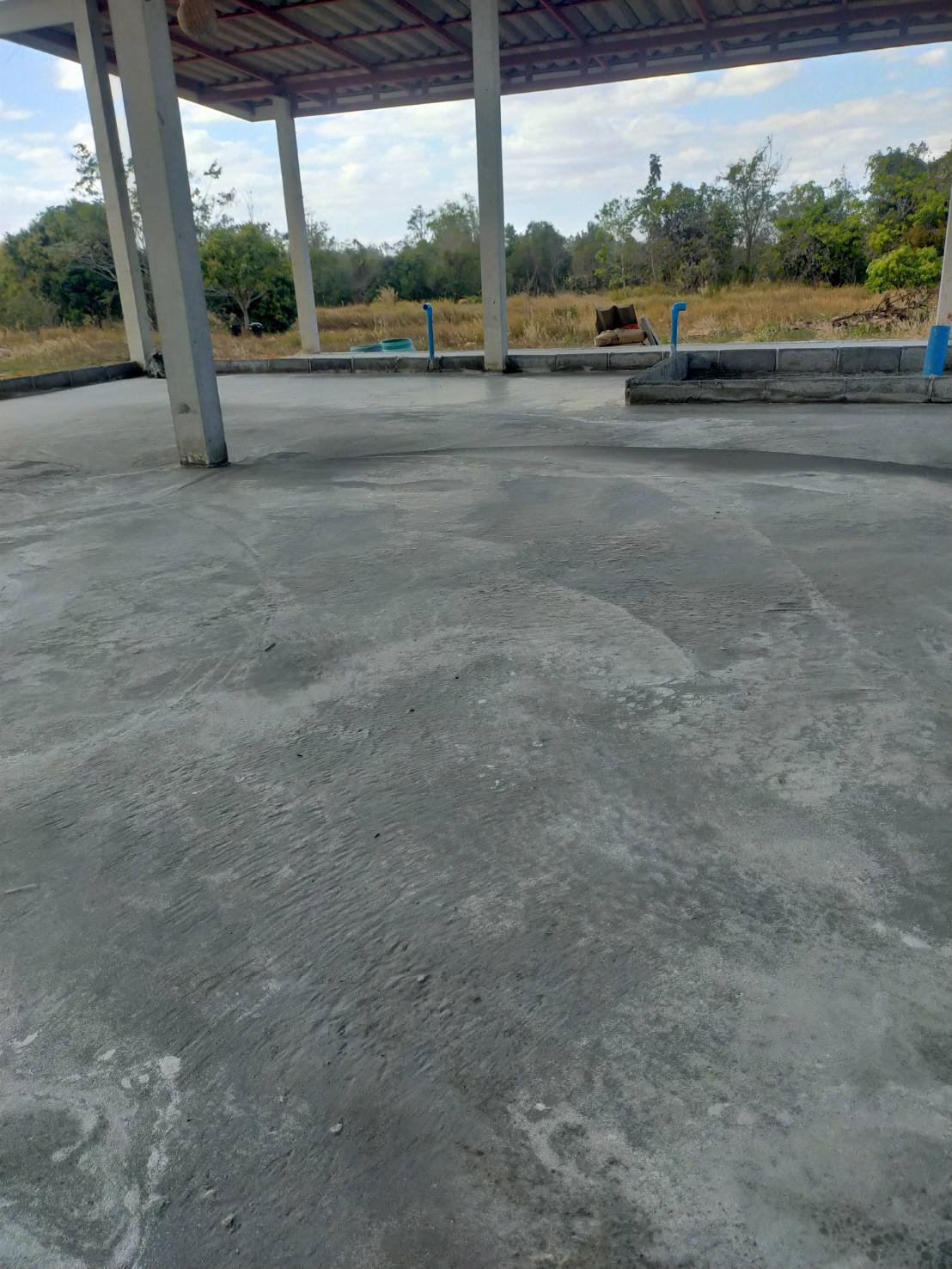

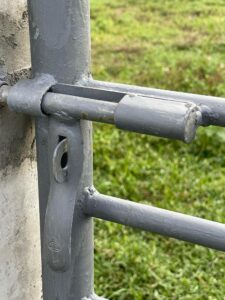

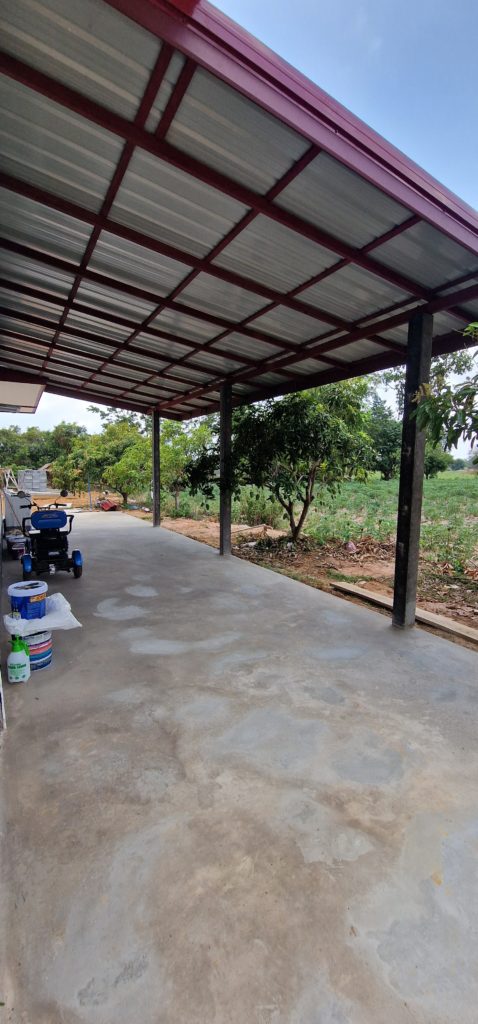

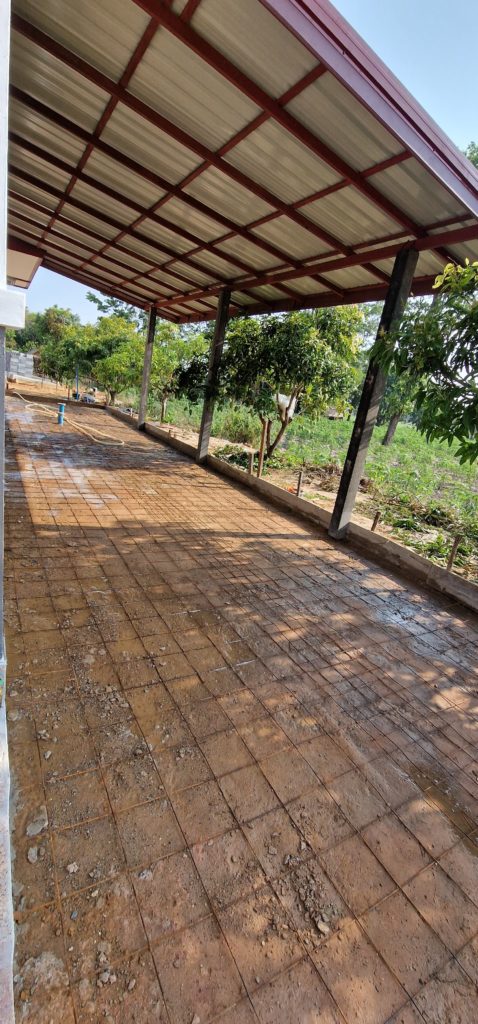

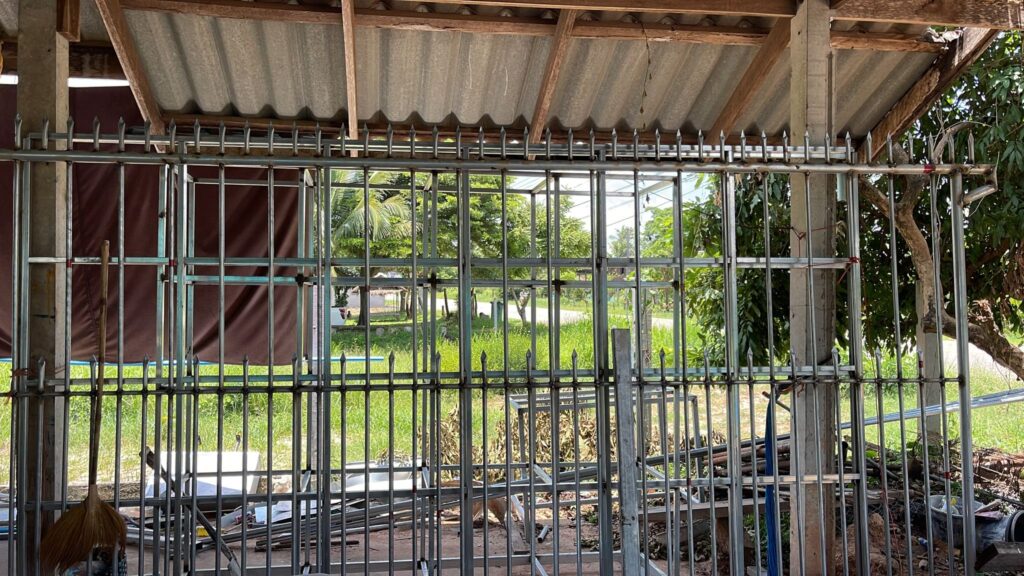

21.05.2023 Das Carport steht, muss nur noch den Stresstest bestehen mit Regenzeit. Hier bedarf es etwas Nacharbeit mit dem Abfluss des Regenwassers.

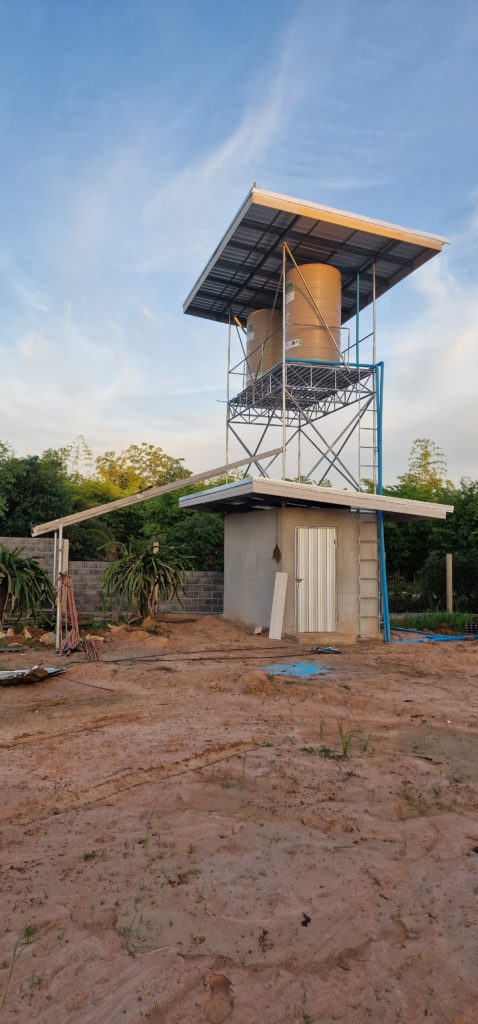

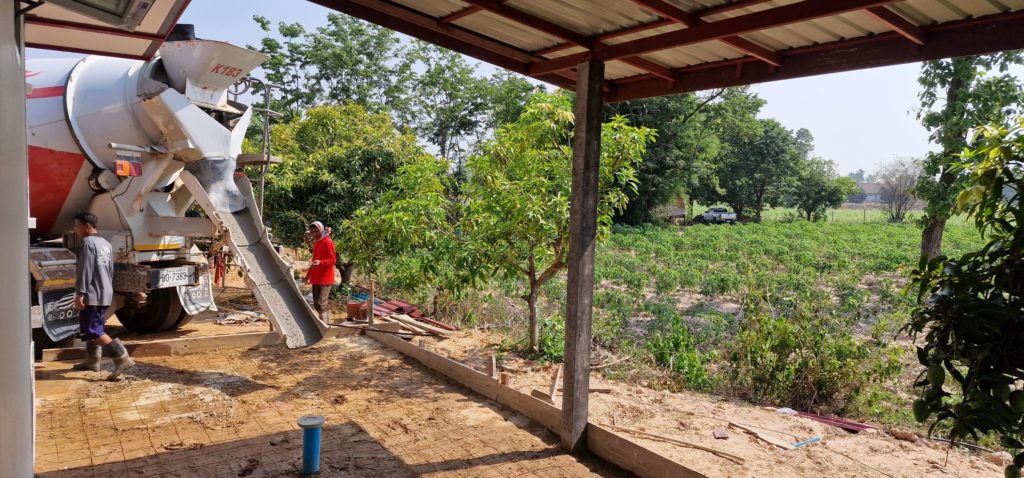

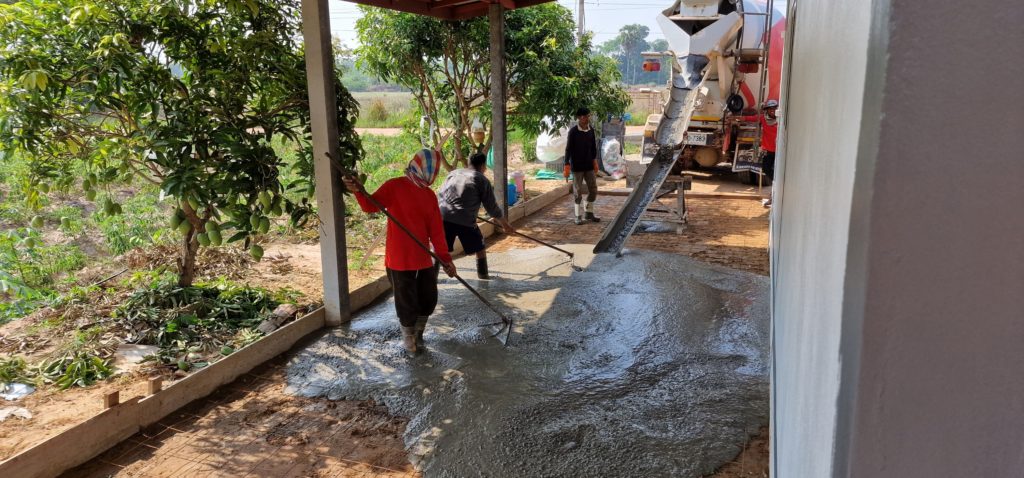

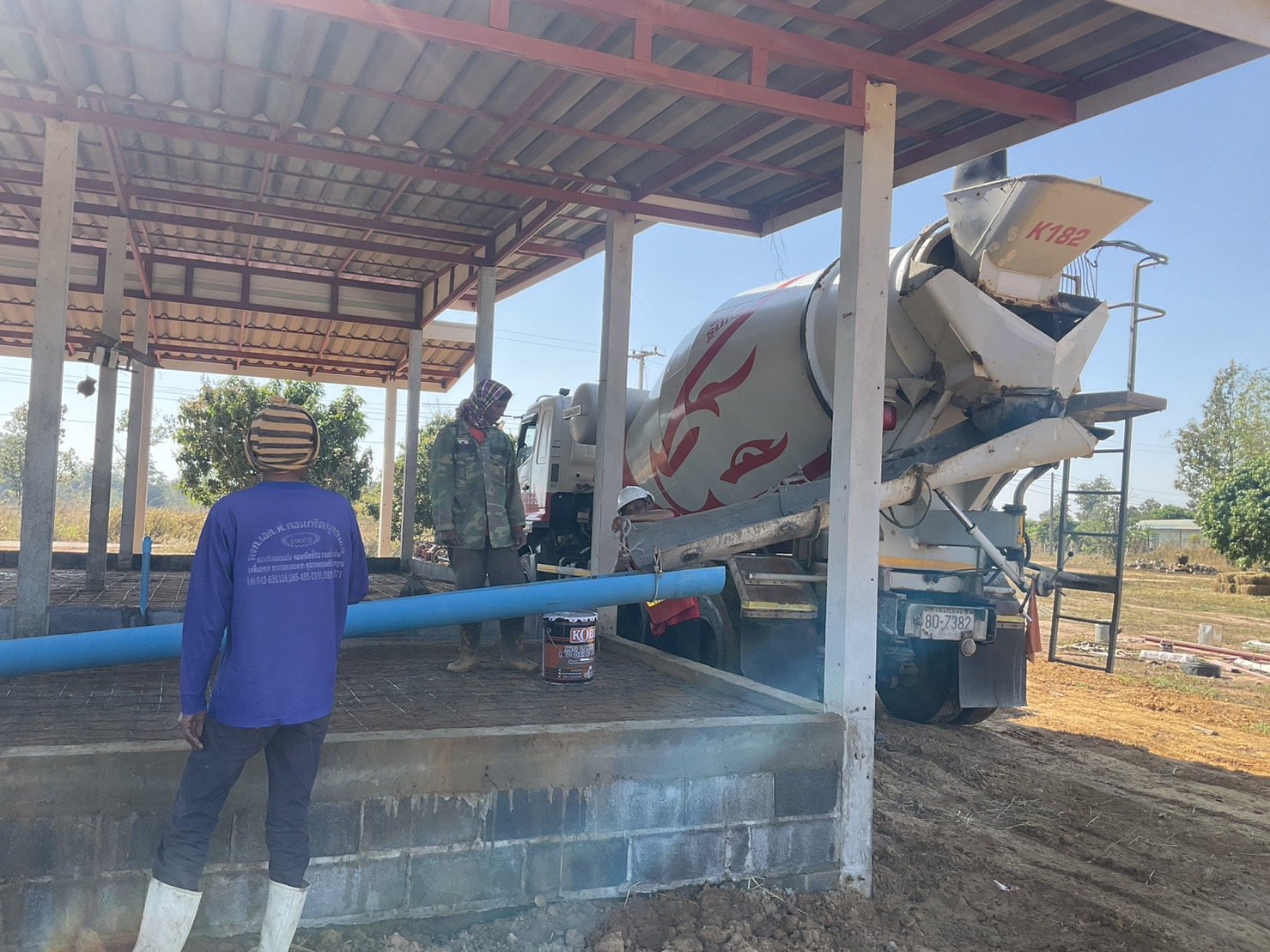

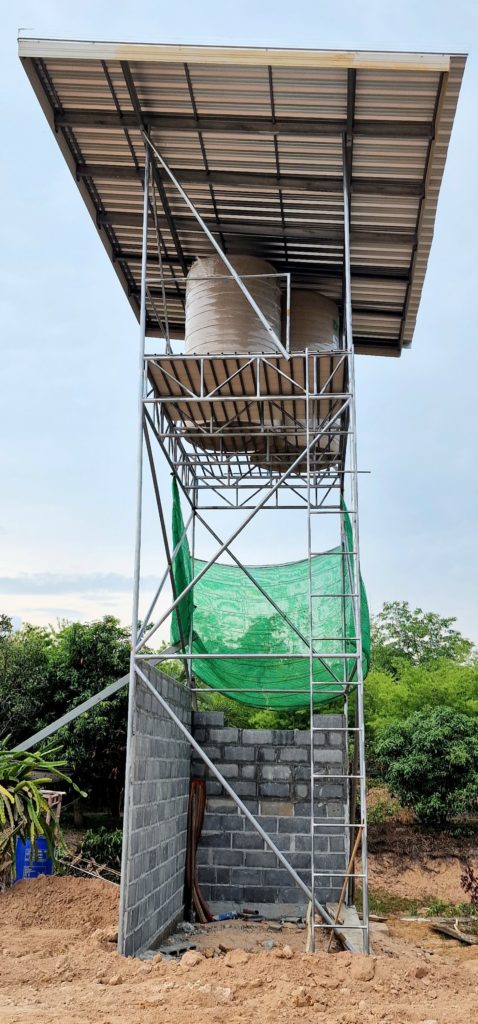

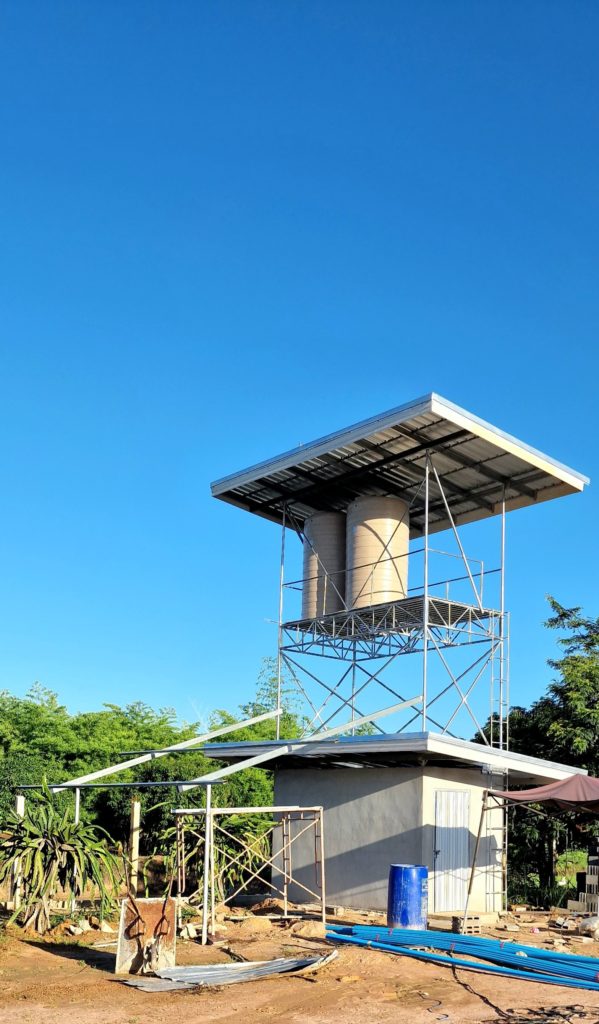

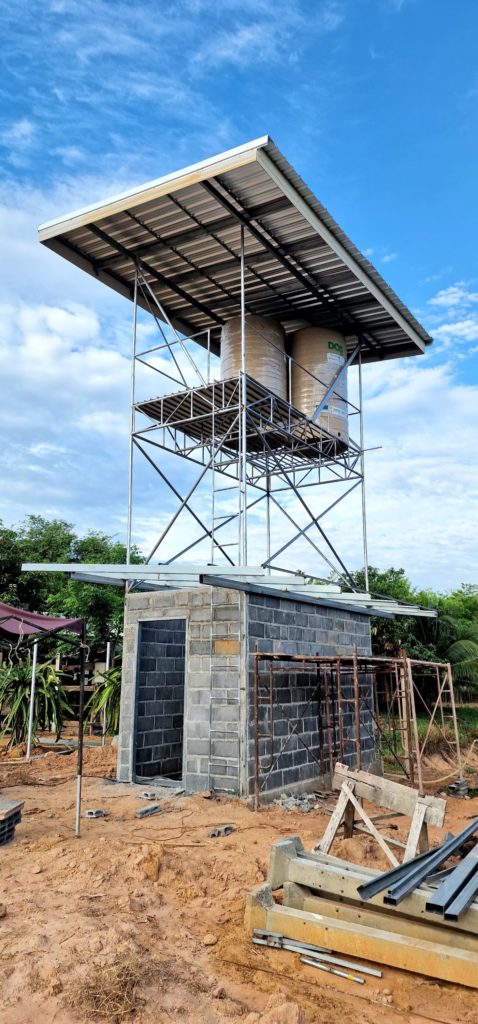

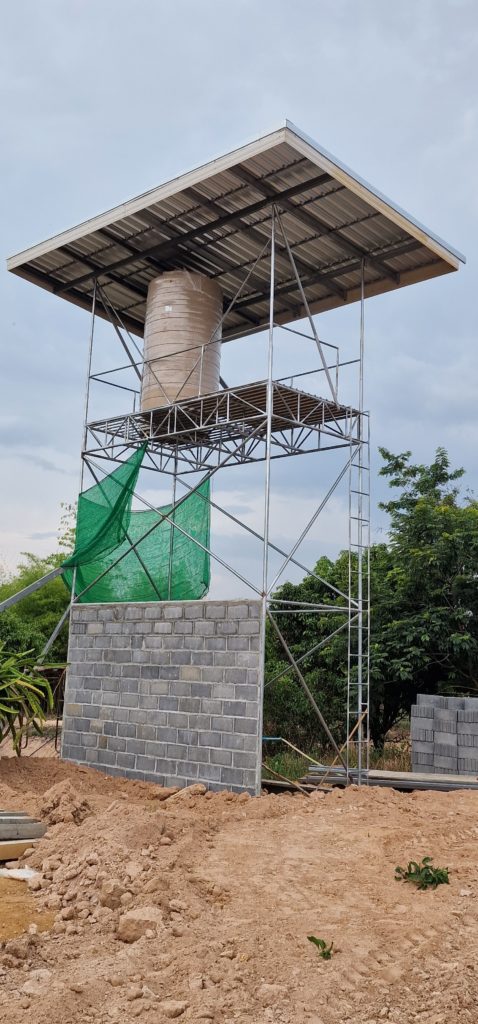

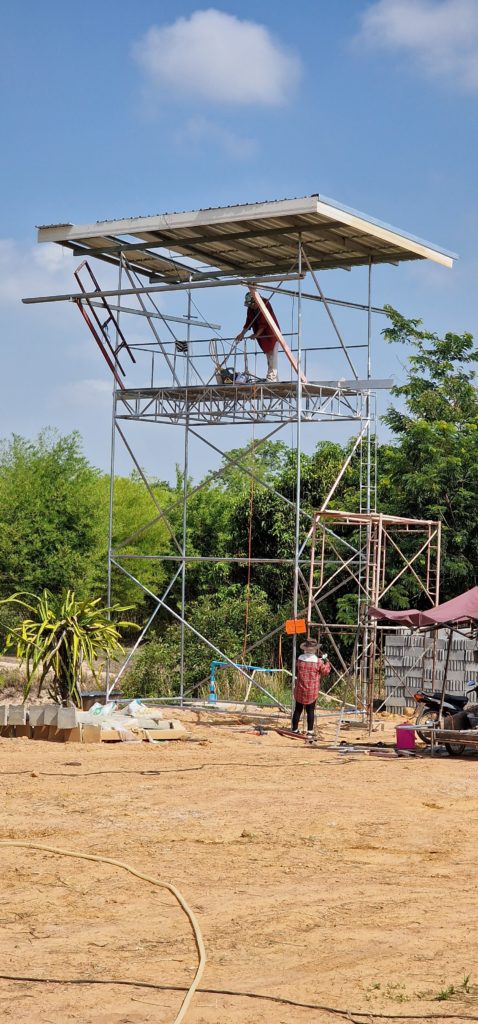

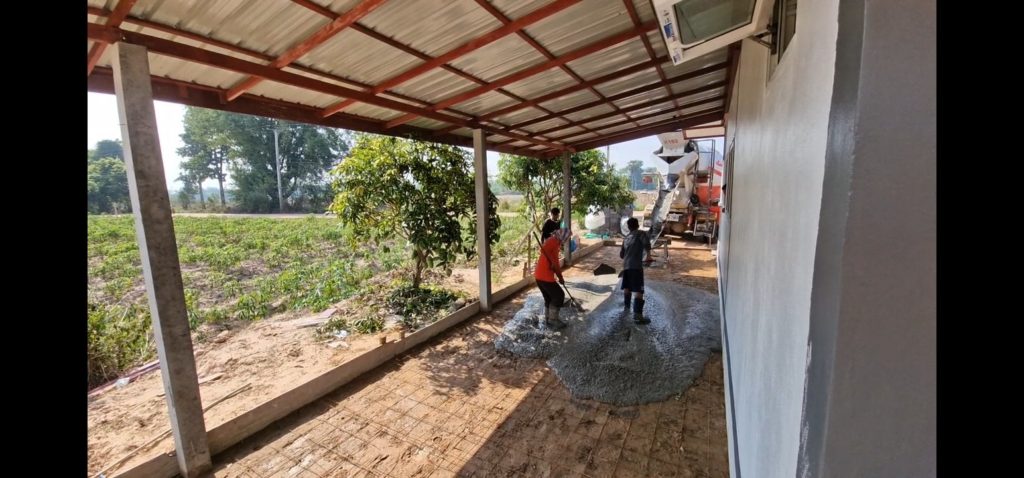

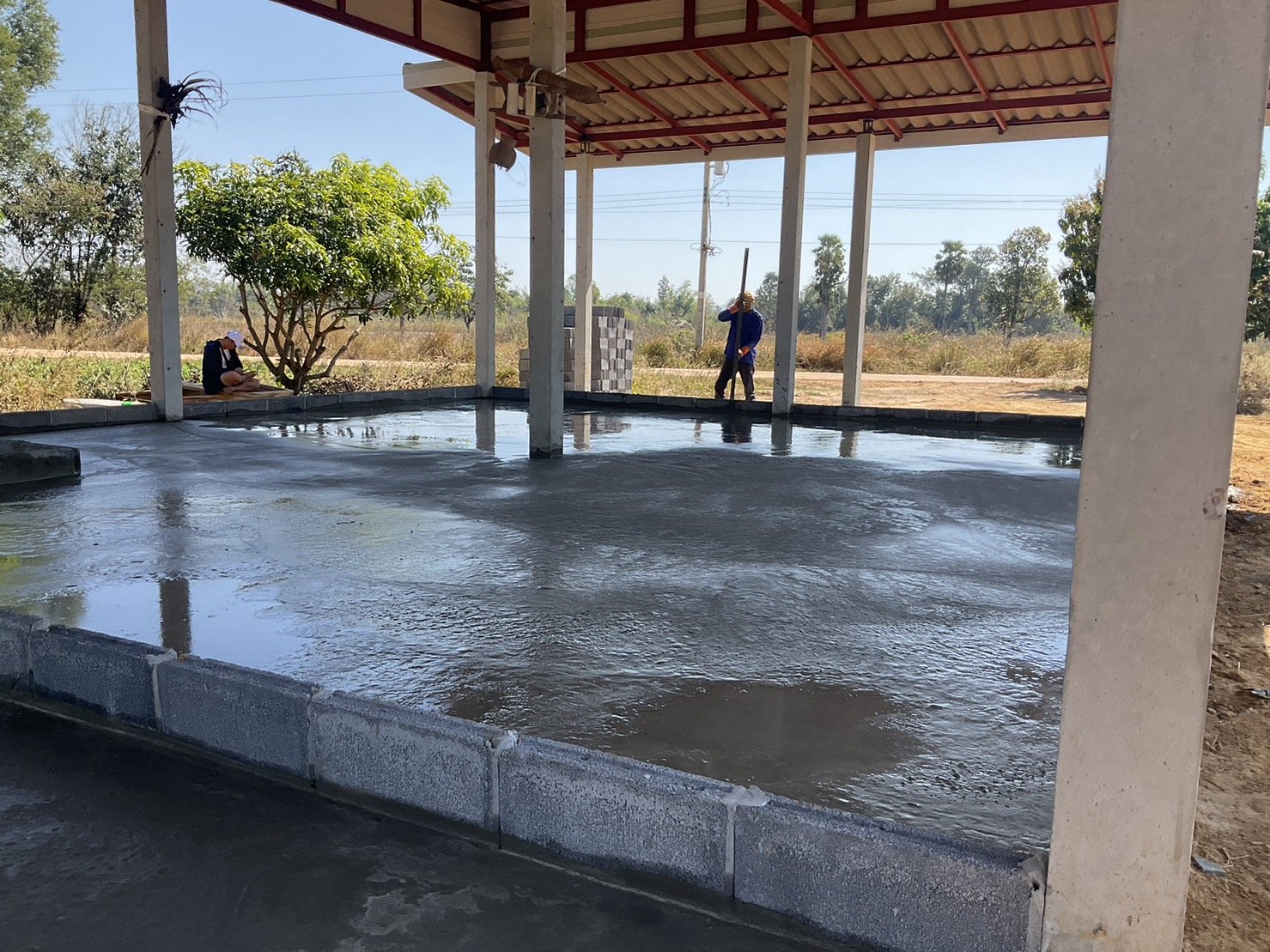

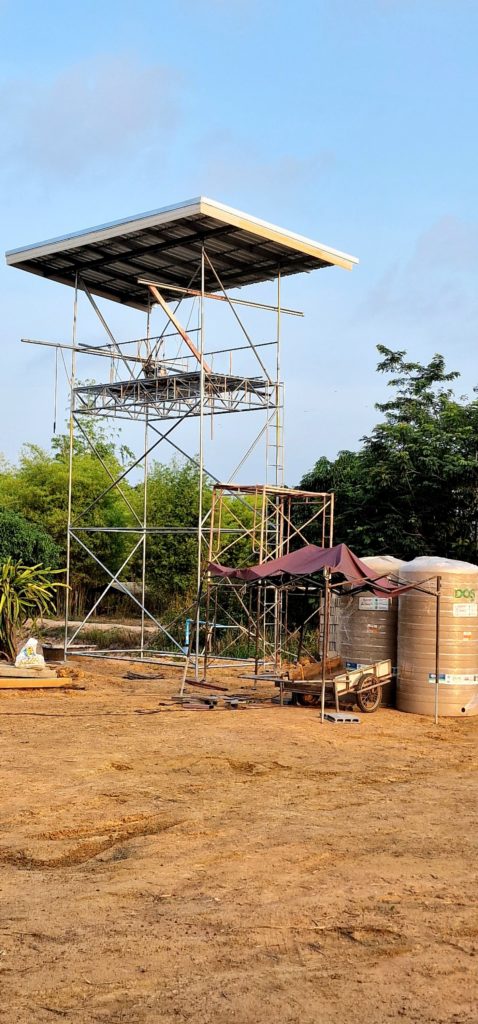

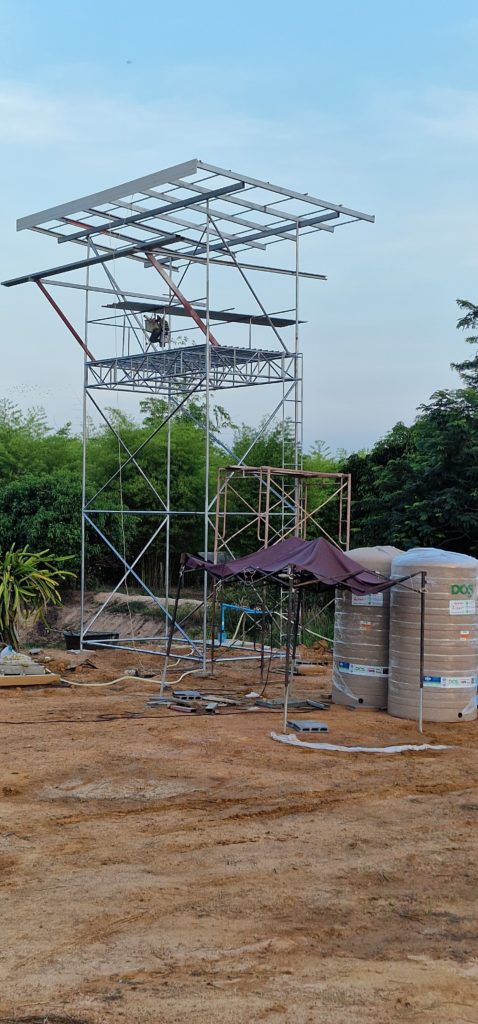

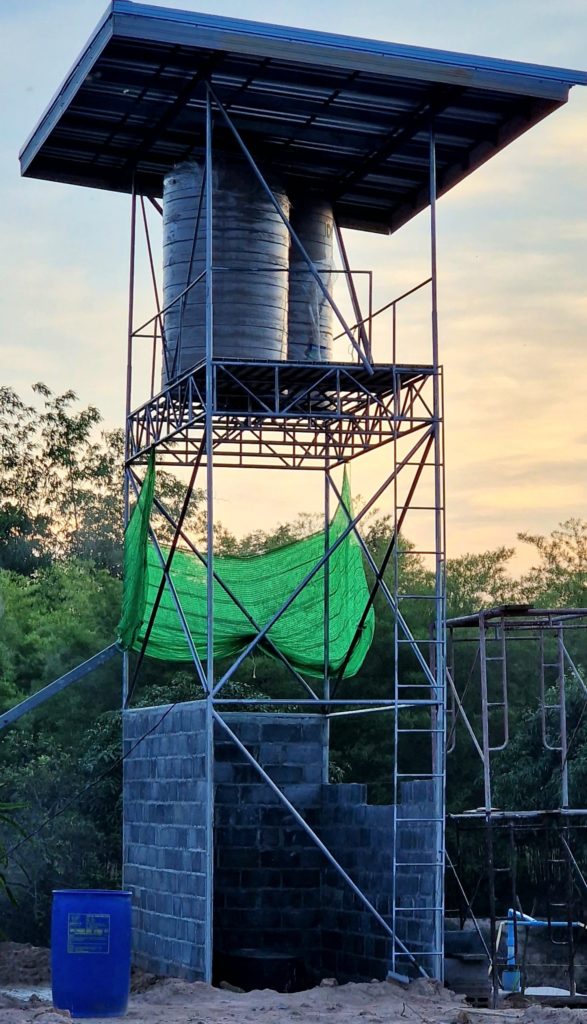

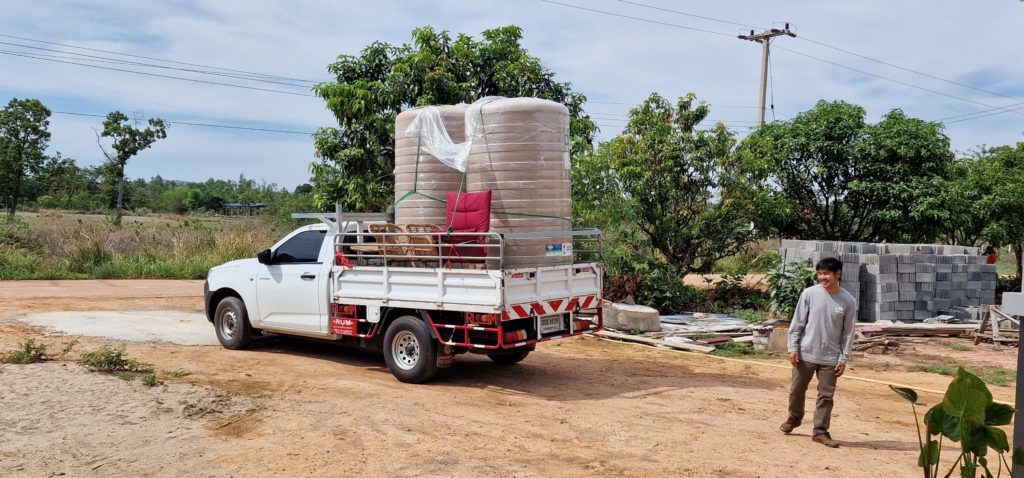

24.05.2023 Der Wassertankbau beginnt…..

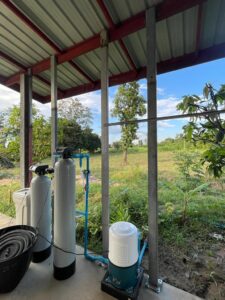

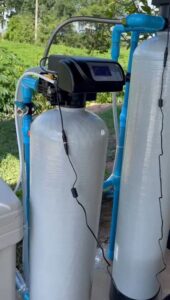

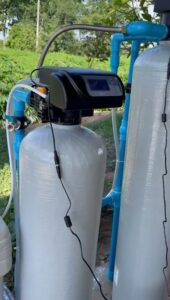

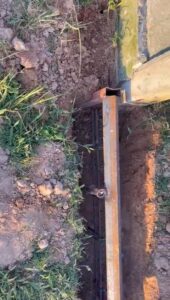

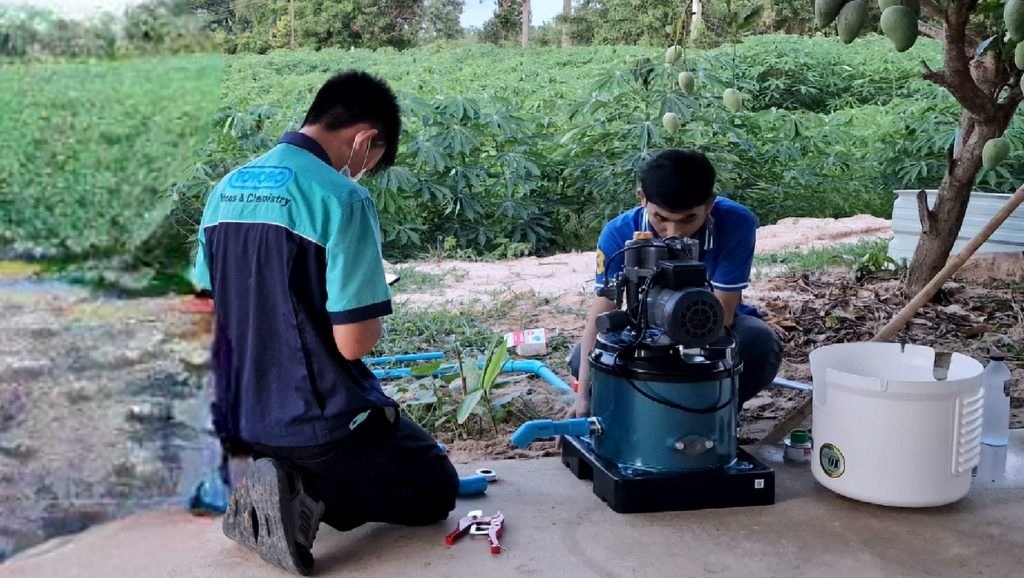

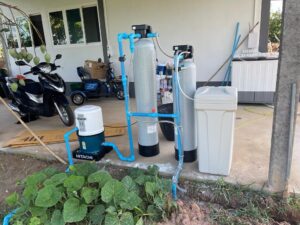

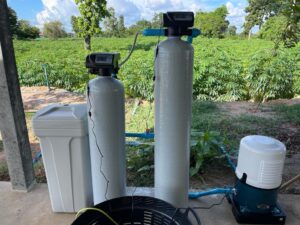

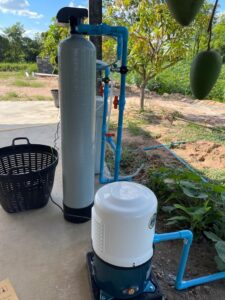

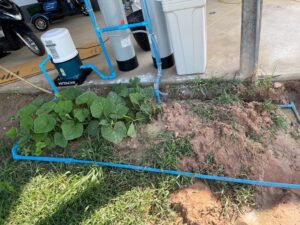

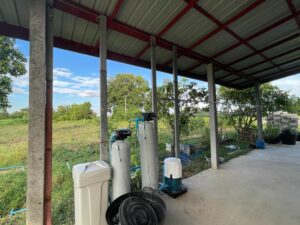

Samstag, 22.07.2023 Die Filteranlage für das Wasser und die,Wasserpumpe werden final angeschlossen! Nun ist das Haus komplett ubd fertig einsetzbar!

25.05.2023 für die Inneneinrichtung endlich bei HOME Pro fündig geworden. UV Schutz und Verdunklungsvorhänge plus Wandregal um E N D L I C H Ordnung zumachen. Und kostenlos geliefert wird es auch…

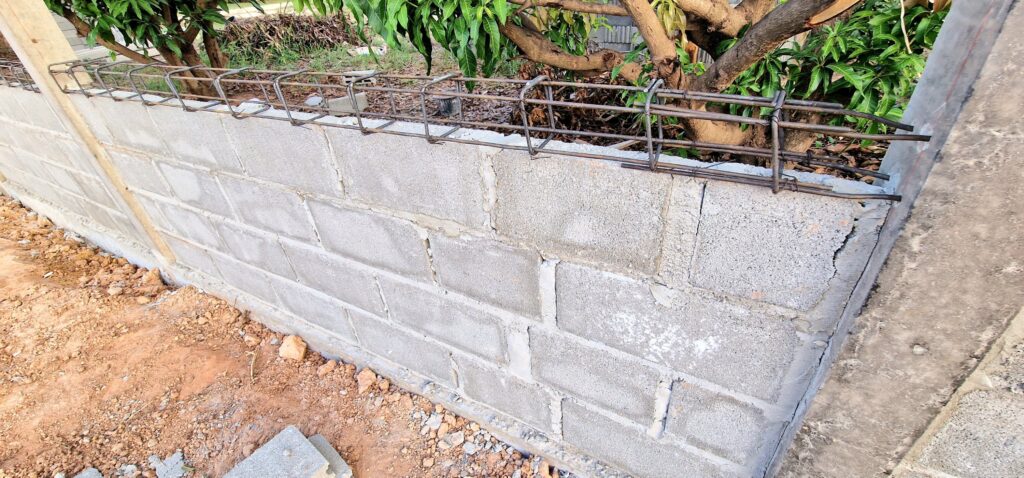

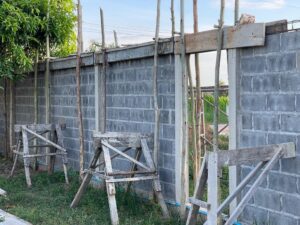

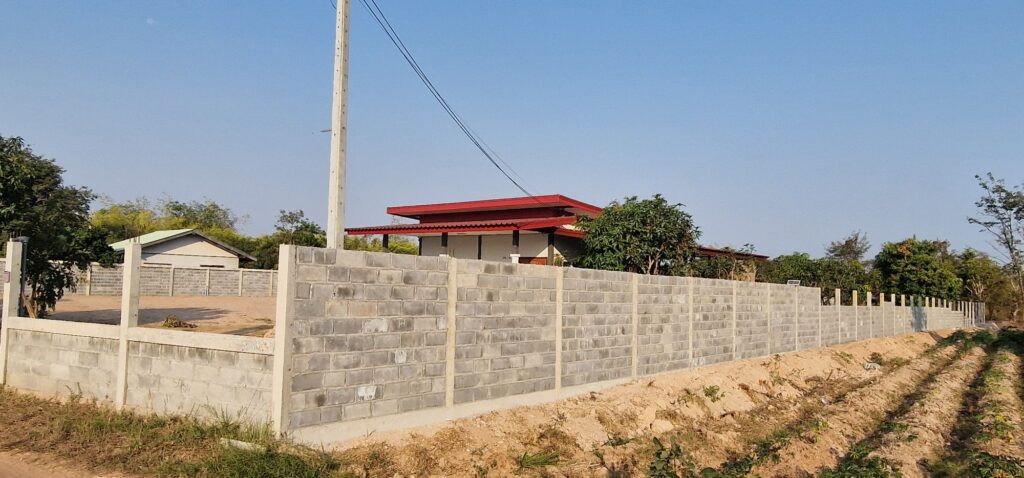

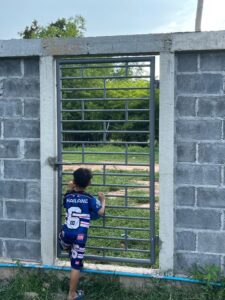

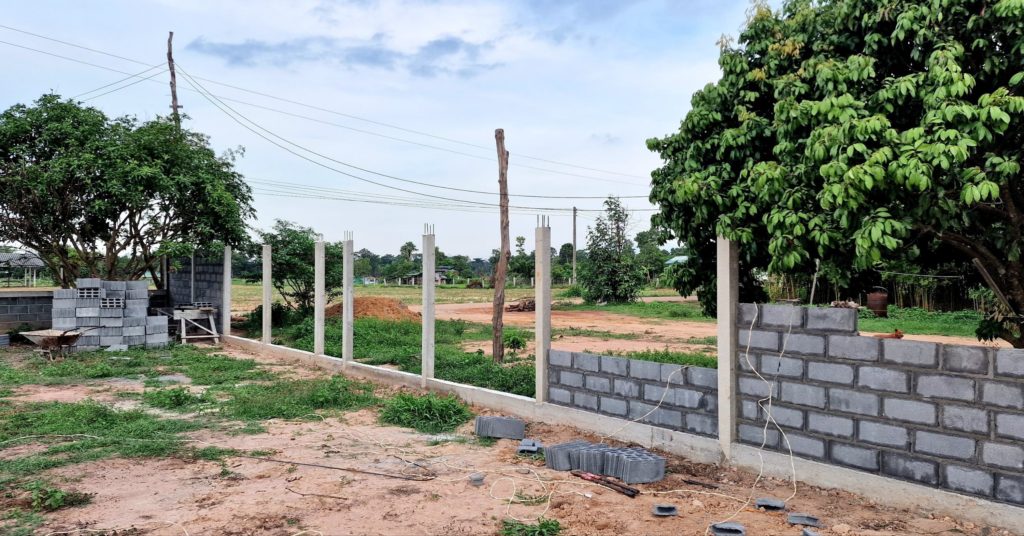

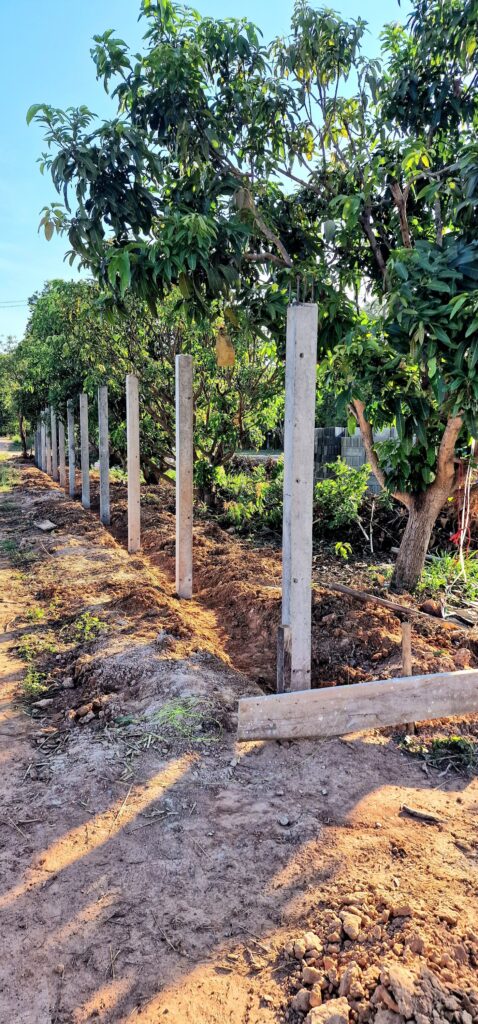

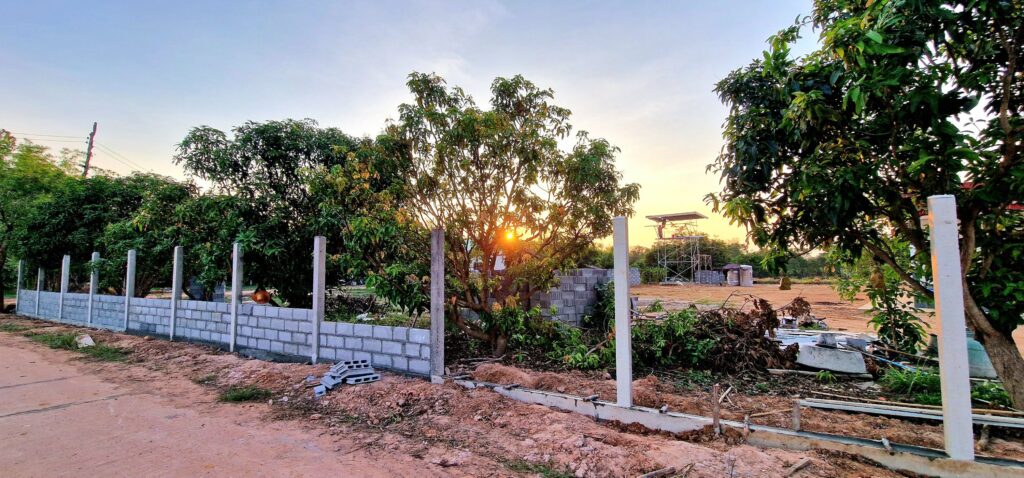

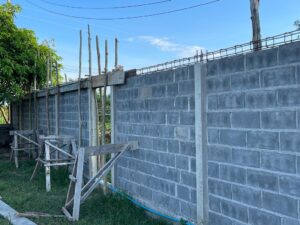

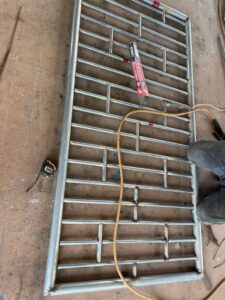

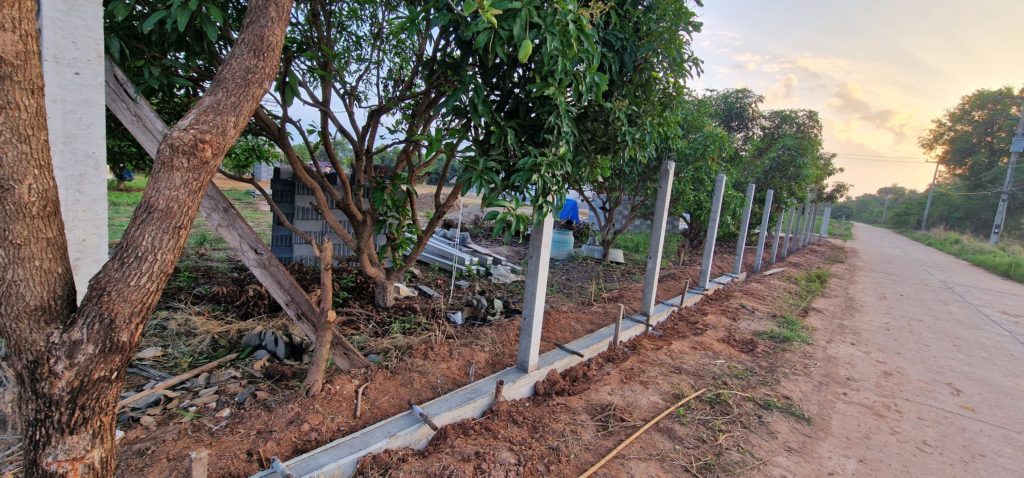

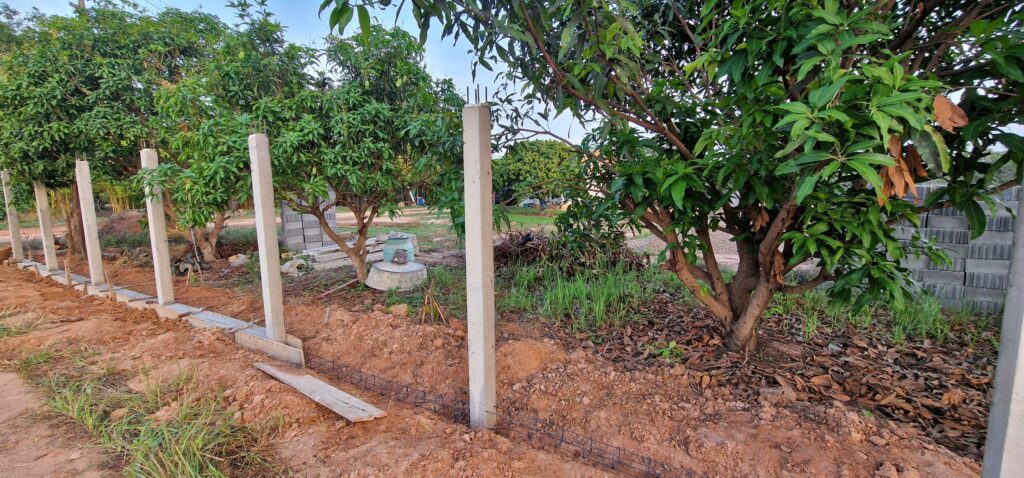

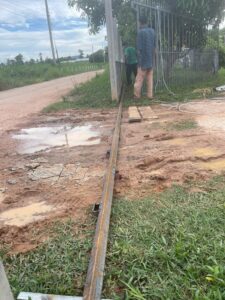

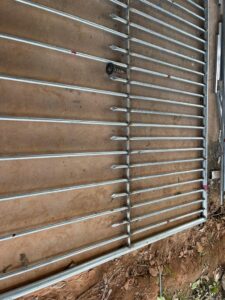

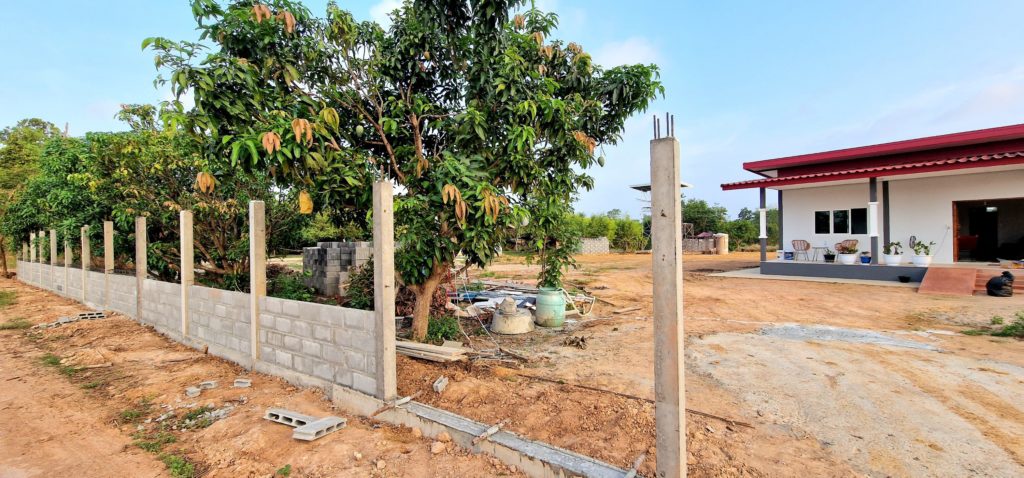

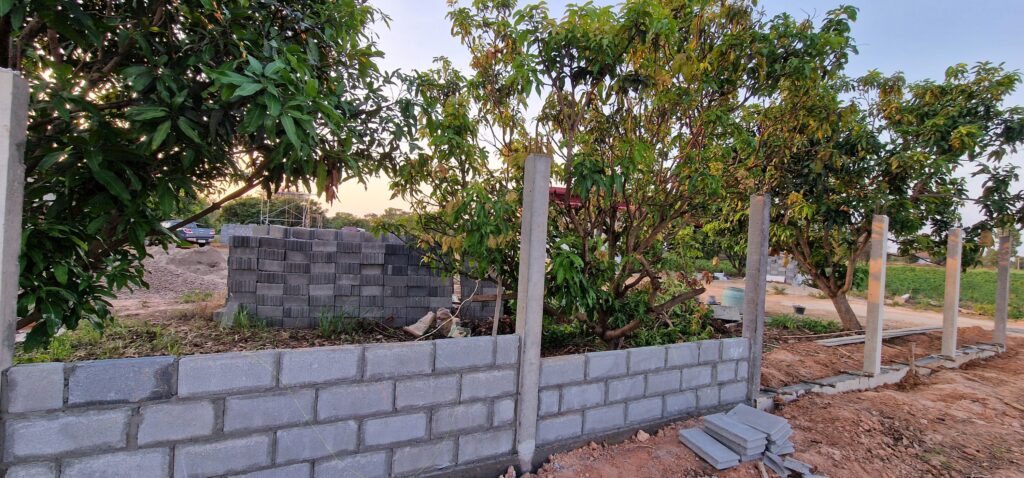

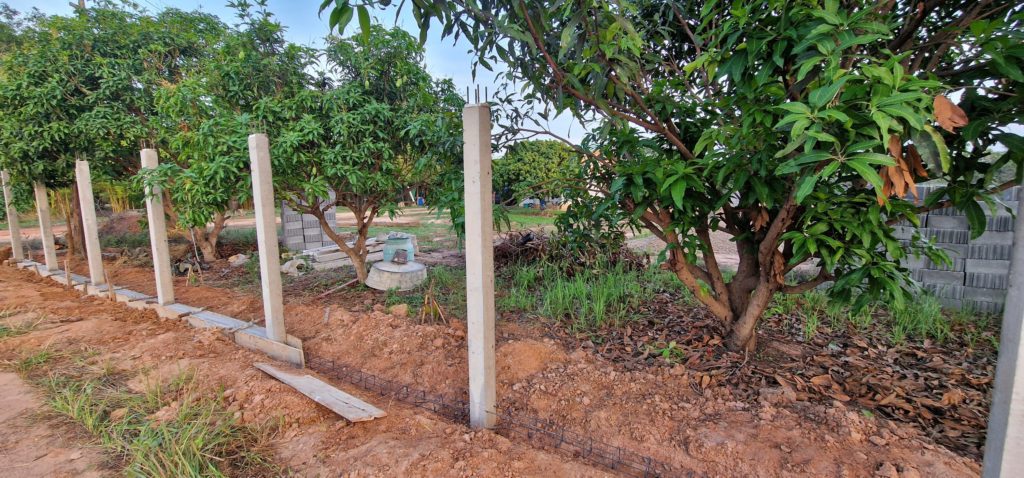

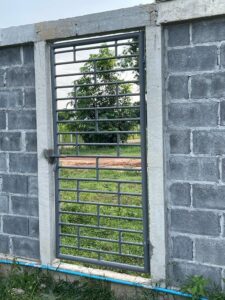

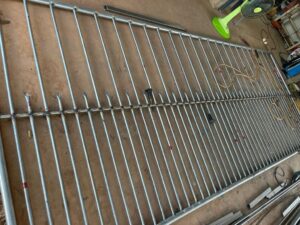

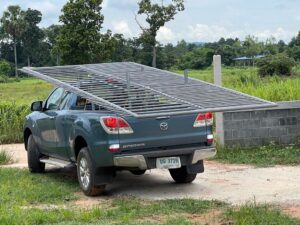

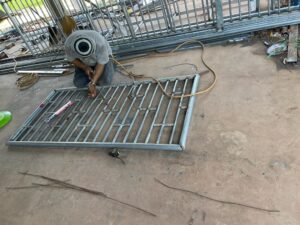

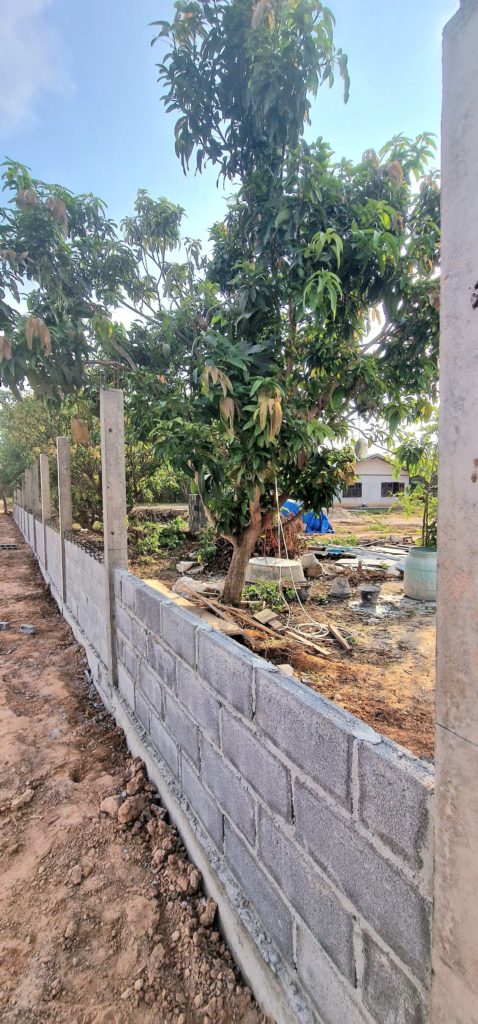

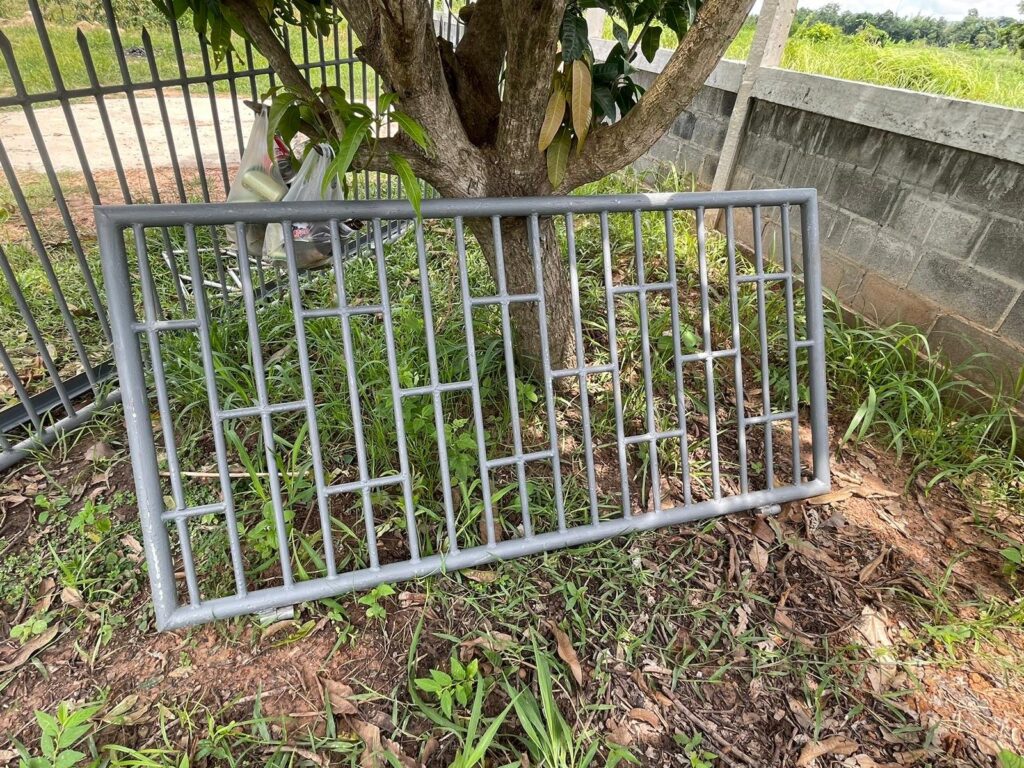

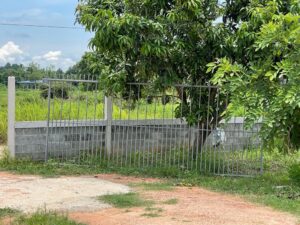

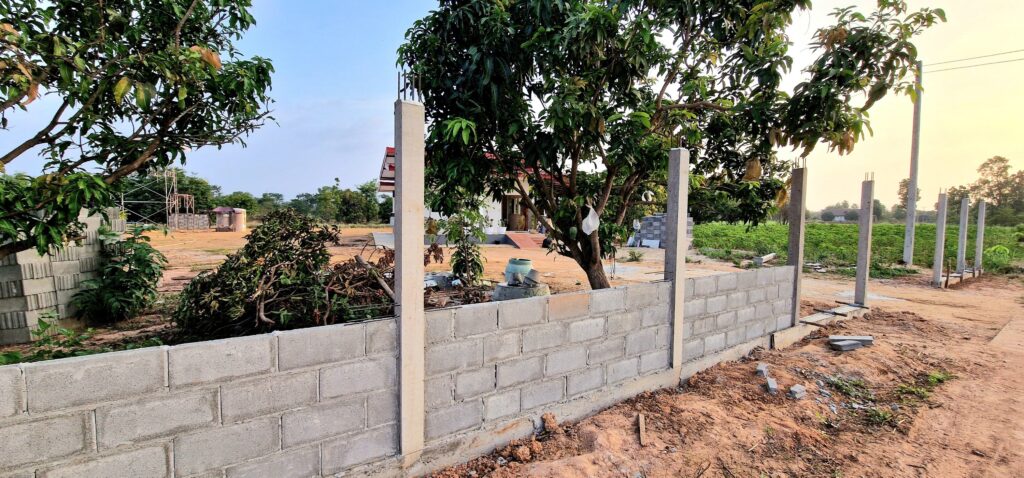

Montag,29.05.2023 ..auf die Plätze- fertig = Zaun!!! Zumindest zur Strasse wird damit begonnen!
M

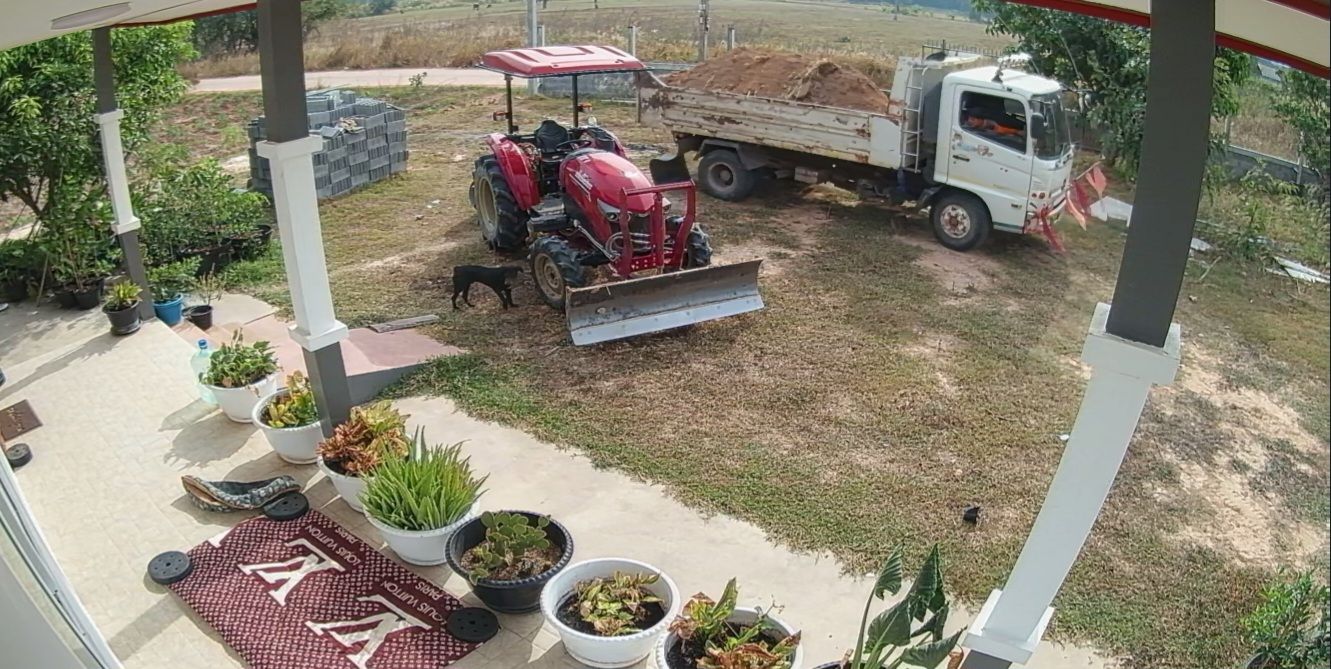

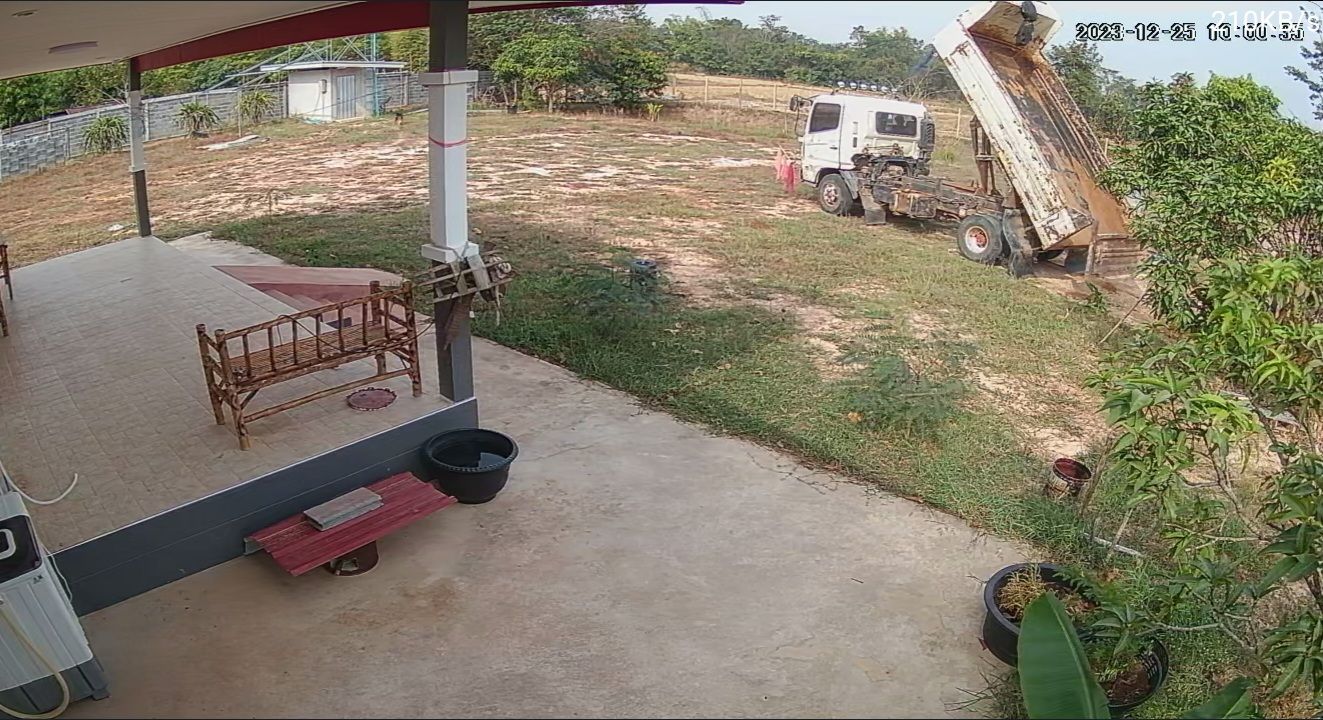

Montag, 25.12.2023 – erster Weihnachtsfeiertag. Heute wurde neuer Sand gebracht, um die Gr
